《大型商场精装修工程样板段专项施工方案.docx》由会员分享,可在线阅读,更多相关《大型商场精装修工程样板段专项施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。
1、大型商场精装修工程样板段专项施工方案编制单位:装饰工程有限公司编制:审核:编制时间:年月曰一、编制依据二、样板段工程概况.三、装饰范围.(一)轻钢龙骨石膏板吊顶3(.)地面人造石材铺贴6(三)墙面人造石材干挂工艺8(四)木面工工112五、劳动力配备:六、工程安全保证措施.一、编制依据1 .施工图纸2 .施工组织设计及相关工艺标准3 .施工机械配置等。4 .施工现场实际情况二、样板段工程概况1 .为保证工程的施工质量和装饰效果,在大面积的施工展开前,进行样板段的施工。主要是通过工序样板段施工来深化设计,优选施工材料,完善各施工工序的工艺流程和工艺标准,协调处理好各专业细部尺寸,为开展大面积的施工

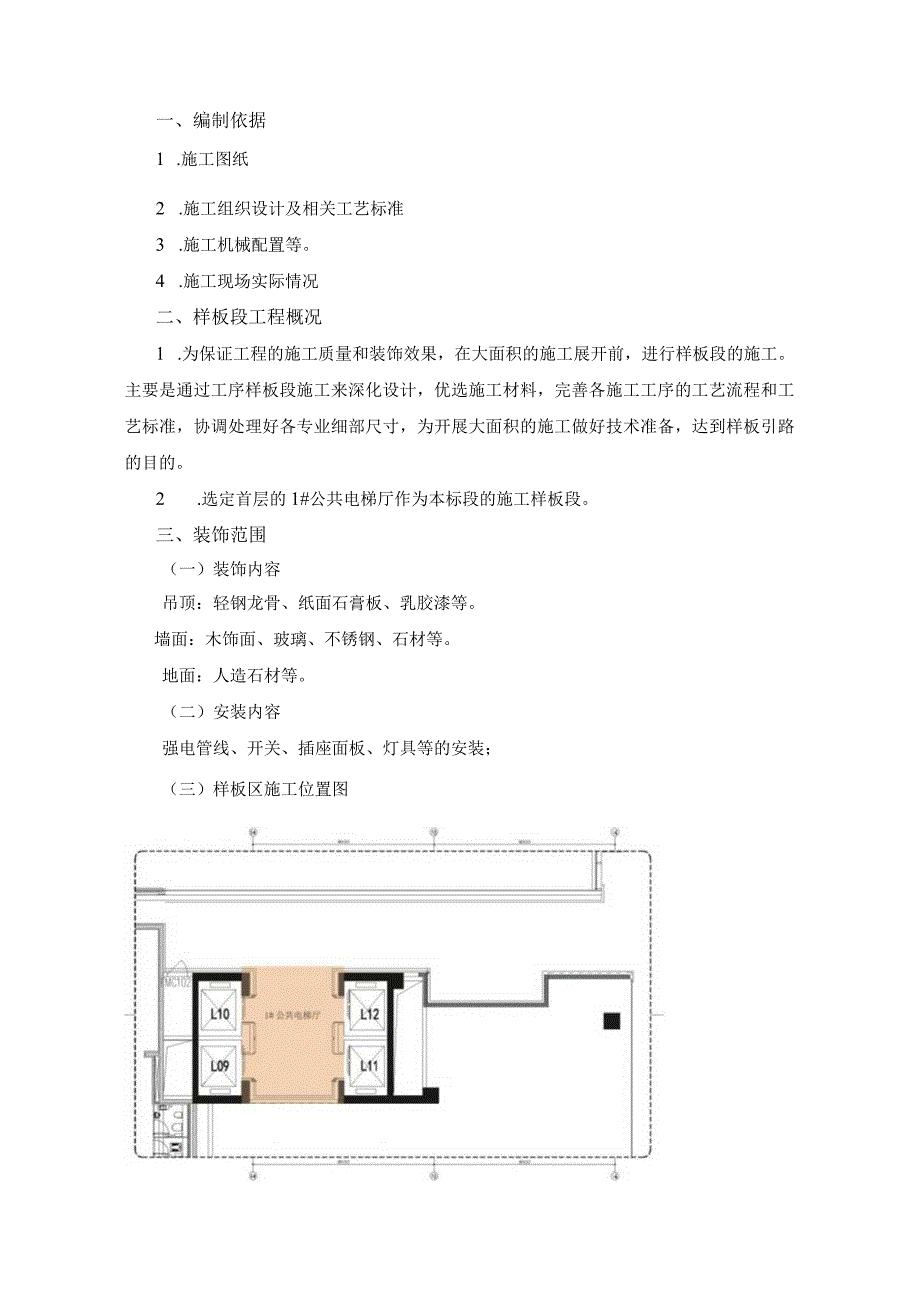

2、做好技术准备,达到样板引路的目的。2 .选定首层的1#公共电梯厅作为本标段的施工样板段。三、装饰范围(一)装饰内容吊顶:轻钢龙骨、纸面石膏板、乳胶漆等。墙面:木饰面、玻璃、不锈钢、石材等。地面:人造石材等。(二)安装内容强电管线、开关、插座面板、灯具等的安装;(三)样板区施工位置图(四)施工界面1 .地面:总承包至结构楼板,其余由精装完成2 .墙面:总承包至墙面水泥砂浆找平层,其余由精装完成3 .天花:由精装完成,相关机电设备、消防设施配合相关专业单位要求,预留点位。4 .电梯轿厢电梯门装饰(门外侧及内侧装饰)由电梯厂家完成,电梯厂家需提供电梯控制面板开关尺寸及相关位置。电梯口成品保护由精装完
3、成。5 .机电部分:(1)通风系统D通风换气:风口定位、天花板开口、风口采购安装由精装施工,其他总包范围。同上检修口:总包定位,精装修制作安装。2)消防排烟(含正压送风):全部总包范围。3)空调风系统:风口定位、天花板开口、风口采购安装由精装施工,其他总包范围。同上检修口:总包定位,精装修制作安装。(2)电气系统D公共部分:桥架:全部总包范围。配电箱:总包安装,设备甲供。电缆(末端配电箱之前):总包安装,电缆甲供。2)照明插座:楼层照明插座配电箱出线端以后直到末端的照明插座属于精装修范围。3)智能应急照明:全部总包范围,灯具式样、参数由照明顾问和精装修设计单位确认。4)安防系统:一结构配管总包
4、范围,二结构配管;(含过线盒)精装修单位负责,穿线、末端设备及调试属于专业分包(待招标)范围,末端设备式样由甲方确认;精装饰面上的开口均由精装修单位负责。5)智能照明:配电箱出线端子以后直到末端设备属于精装修范围。(3)相关设备:1)风机盘管:风口、检修口制作安装等属于精装修范围,其他总包范围;2)全热交换器:风口、检修口制作安装等属于精装修范围,其他总包范围;3)风机:风口、检修口制作安装等属于精装修范围,其他总包范围;(4)共通项:所有精装修范围内精装饰面上的开口均由精装修单位负责。(五)主要施工内容地面墙面顶面人造石材木饰面、人造石材、不锈钢、磨砂玻璃白色乳胶漆9.5厚双层石膏板四、施工
5、方案:(一)轻钢龙骨石膏板吊顶1 .施工环境要求(1)吊顶工程在施工前应熟悉施工图纸和设计说明。了解天棚上的灯具、广播喇叭、空调口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。(2)吊顶工程施工前应按设计要求对房间净高、洞口标高和吊顶管道、设备及其支架的标高进行交接检验。(3)对吊顶内的管道、设备的安装及水管试压进行验收。(4)安装面板前应完成吊顶内管道和设备的调试和验收。2 .施工工艺(1)工艺流程吊顶龙骨放样弹线一吊顶龙骨安装(机电管线配合进度安装)一隐蔽工程验收一封石膏板一开灯孔、风口一刮腻子,涂料施工。(2)施工工艺1)龙骨安装根据吊顶的设计标高要求,在四周墙上弹出水平线,弹
6、线应清楚,其水平允许偏差3mn根据设计要求定出吊杆的吊点坐标位置。主龙骨端部吊点离墙边不应大于300mmo主龙骨安装完成应作整体校正其位置和标高。并应在跨中按规定起拱,起拱高度应不小于房间短向跨度l200o各种金属龙骨如需接驳,应使用同型号之接驳配件,如产品确无配件,应作适当处理。如主龙骨在安装时与设备、预留孔洞或其他吊件、灯组、工艺吊件有矛盾时,应通知设计人员协调处理吊点构造或增设吊杆。主龙骨与吊杆应尽量在同一平面垂直位置。如发现偏离应作适当调整。吊杆间距不大于120Omnb间距大于120Omm时用角钢支架加固,对顶内有对流风的平顶应加设反撑,以免在安装罩面板时吊顶整体变形。当天花吊顶到结构
7、板位超过1500mm,增设L50*5角钢钢结构转换层。主龙骨安装应留有副(次)龙骨及罩面板之安装尺寸。如设计无明确要求,主龙骨应设在平行于吊顶短边。安装金属次龙骨,应使用同型号产品之配件,并应卡接牢固。2)罩面板施工石膏板应沿纵向次龙骨安装、钉距按照规范执行,板与板之间留边缝2mm至3mm,嵌入优质填缝料;吊顶封板采用双层9.5MM纸面石膏板,且一定要错缝安装,第一层石膏板和第二层石膏板也应按规范错缝安装,有防潮要求(如卫生间)或防火要求的房间、应采用耐水或防火石膏板。3)接缝工艺楔形边接缝嵌缝用小刮刀将嵌缝腻子均匀饱满地嵌入板缝,并在接缝处刮上腻子。随即把穿孔纸带或砂布带贴上。用宽为15Om
8、m的刮刀将石膏腻子填满楔形边的部分。再用宽为30Omm的刮刀,补一遍石膏腻子,宽约300mm,其厚度不超过石膏板面2mm。待腻子完全干燥后,用手动或电动打磨器、2号砂布将嵌缝腻子磨平。平接缝嵌缝端部平接缝是需重点处理的难点,一般应尽可能避免,如无法避免时,按如下工艺处理:刨将平缝边缘刨成坡口,以刨刀将嵌缝腻子均匀饱满地嵌入板缝,并在接缝处刮上宽约60mm厚约Imnl的腻子,随即贴上穿孔纸带,用宽60Inm刮刀,顺着穿孔纸带内的嵌缝腻子挤出穿孔纸带。用150mm的刮刀有穿孔纸带上覆盖一层薄腻子。用30Omm宽的刮刀再补一遍腻子,厚宽不超过石膏板面2mm,用抹刀将边缘拉薄,待腻子完全干后,用手动或
9、电动打磨器、2号砂布打磨嵌完的接缝平滑、中部略向两边倾斜。阳角嵌缝将金属护角按所需长度切断,用12mm长圆钉或阳角顺固定在板上。用嵌缝腻子将金属护角埋入腻子中,待完全干燥后(约12h),用装有2号砂布的磨光器磨光即可。阴角嵌缝先在阴角缝填满腻子,然后在内角两侧刮上腻子贴上穿孔纸带,用滚抹压实纸带。用阴角抹子再加一薄层石膏腻子。干燥后用2号砂纸磨平。3 .质量标准保证项目(1)保证项目1)所有的品种规格、颜色质量及其骨架构造、固定方法应符合设计要求和质量标准。2)吊顶龙骨及罩面板、安装必须牢固、外形整齐、美观、不变形、不脱色、不残缺、不折裂。3)轻钢龙骨不得弯曲变形,石膏板不得受潮、翘曲变形、缺
10、棱掉角、无脱层、干裂、厚薄一致。(2)基本项目1)吊顶安装完毕不允许外来物体撞击、污染。2)在完成吊顶安装后,应进行实测。通道在IOm内,大面积的区域以两轴之间抽查不小于10%的测检点。4 .施工注意事项(1)避免工程质量通病1)各种外露的铁件,必须作防锈处理;各种预埋木砖,必须作防腐处理。2)吊顶内的一切空调、消防、用电电讯设备以及人行走道,必须自行独立架设。3)如果原建筑物有裂漏情况,必须经修补合格后方可进行吊顶安装。4)所有焊接部分必须焊缝饱满;吊扣、挂件必须拧夹牢固。5)控制吊顶不平,施工中应拉通线检查,做到标高位置正确、大面平整。(2)主要安全技术措施D所有龙骨不能作施工或其它重物悬
11、吊支点。2)现场一切用电不得乱拉乱架;所有电动工具尾线均需外套橡皮胶线。工具暂不使用时,应拨掉电源插座。(二)地面人造石材铺贴5 .施工准备地面人造石材施工,在选材上要达到规格尺寸方正,表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷。拆除包装前防止受潮及污染,并做好半成品的保护。6 .施工工艺清理基层一弹线一安装标准块一铺贴f补缝一养护。(1)对色编号:人造石材地面铺设前,应对材料进行试拼对色、拼花、编号,以对号入座,试拼后,要保证地面石材前后左右的花纹,颜色基本一致,纹理通顺,接缝严密吻合,角度垂直,线条顺直。(2)基层修补:检查基层平整情况,偏差较大的应先凿平和修补,并将基层清扫干净。
12、(3)找水平、弹线,在素混凝土找平层上贴水平灰饼,弹线找中找方,并找出拼花板的位置,施工前一天洒水,湿润基层。(4)铺设顺序:弹线后应先铺若干条干线作为基准,起标筋作用,一般先由厅中线往两侧采取退步法铺贴。(5)铺贴:按照弹线位置拉通线将板块依线平稳放下,用木锤或橡皮锤垫木轻击,使砂浆振实,缝隙宽度、平整度满足要求后,揭开板块,在其背后批白水泥一道,再正式铺贴,轻轻敲击、找直找平。(6)铺设中,随时用水平尺和楔形塞尺检查板块间的接缝高低差,发现问题及时处理,以满足质量要求。(7)将地面及缝隙清理干净,用美纹纸带将每一条缝粘贴起来,以防止缝隙污染发黑。(8)养护:板材铺设24小时后,应洒水养护1
13、-2天,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结结实牢固,养护期3天之内禁止踩踏。(9)补缝:地面养护期过后,撕掉美纹纸将板缝清理干净,然后用同种颜色的物质进行补缝,要求缝隙饱满、基本无色差。7 .材料要求半干湿法施工(1)水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5级以;不同品种、不同强度等级的水泥严禁混用。拌合完成的砂浆中需掺加返碱剂。(2)砂:应选用中砂或粗砂,含泥量不得大于3%。(3)人造石材:规格品种均符合设计要求,外观颜色一致、表面平整,形状尺寸、图案花纹正确,厚度一致并符合设计要求,边角齐整,无翘曲、裂纹等缺陷。(4)界面剂:应采用专用人造石界面剂
14、作为石材背涂用料,其技术指标应符合设计要求,有出厂合格证和进场复试报告,并通过试验确定其适用性和使用要求。(5)粘接剂:应采用高性能专用双组份粘接剂作为安装材料,技术指标应符合设计要求,有出厂合格证和进场复试报告,并通过试验确定其适用性和使用要求。8 .质量要求(1)主控项目1)材料需有出厂合格证及性能检测报告,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整,图案花纹正确,边角齐整,无翘曲、裂纹等缺陷。2)面层与下一层应结合牢固,无空鼓、裂纹,部分上部需行走轻型机械部位抗压强度应符合设计要求。3)面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
15、4)养护结晶要求:经打磨后石材表面应平整,不得出现水波纹等现象,光泽度达到85度;表面无划痕;经过填缝处理后的板材之间的缝隙不明显,接缝干燥后与石材色调应保持一致。(2)一般项目1)面层表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、缺棱、掉角等缺陷。2)面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐光滑。3)石材交接处应接缝顺滑,弧度、接缝宽度符合设计要求。4)面层施工缝设置应符合设计要求,未明确说明部分施工缝间隔应小于7m。5)地插、地面指示灯等应与石材接缝,缝隙不显,不得出现黑缝、边缘处断裂等现象。(三)墙面人造石材干挂工艺施工要求:墙面基层清理,混凝土楼板及框架梁打孔,用M12膨胀螺栓安装镀锌预埋钢板,采用50*50*5镀锌角钢与墙面立柱焊接,槽钢间距1200mm,依据石材分块,横向焊接50*50*5镀锌角钢(安装前台钻打孔),石材开槽采用
