1、堆载法静载试验及低应变检测方案1二、工程概括XXXXX办公楼位于XXXXX,周边地势较平坦。桩形式采用预应力预制管桩,桩径为400mm,单桩承载力特征值为850KN,持力层为卵石层,混凝土等级C80o具体位置详见“勘探点平面位置图”三、检测要求1、静载试验:根据地址勘探报告、设计图纸以及现场检测条件,拟定对所有桩静载试验采用堆载法,按图纸设计要求,静载试桩的数量不少于现,且不少于3根,本工程施工总桩数为100根,取样数量为3根。2、低应变检测:按图纸设计要求,低应变测试桩的根数不少于总桩数的20%,且不少于10根,柱下三桩或三桩以下的承台,每个承台的抽检数量不少于1根。对于本工程桩基检测,柱下

2、三桩或三桩以下的承台抽检不少于1根,总计:抽检数量为30根。四、检测依据1、规范和标准:建筑桩基检测技术规程JGJlO6-2003建筑基桩及复合地基检测技术规程DB21/T1450-20062、合同及委托单要求3、岩土勘察报告、桩基施工记录及图纸设计参数五、检测目的桩基施工是否满足设计对桩基础的技术要求,及预制管桩极限承载力1700KNo2六、地质条件具体地质条件详见岩土勘察报告七、检测设备为保证工程质量和检测进度的要求,根据工程量及检测场地情况,拟投入本项目的机械设备情况如下:序号仪器设备名称型号规格数量产地备注主梁:5m*300mm*300mm11反力梁次梁:7m*300*300min32

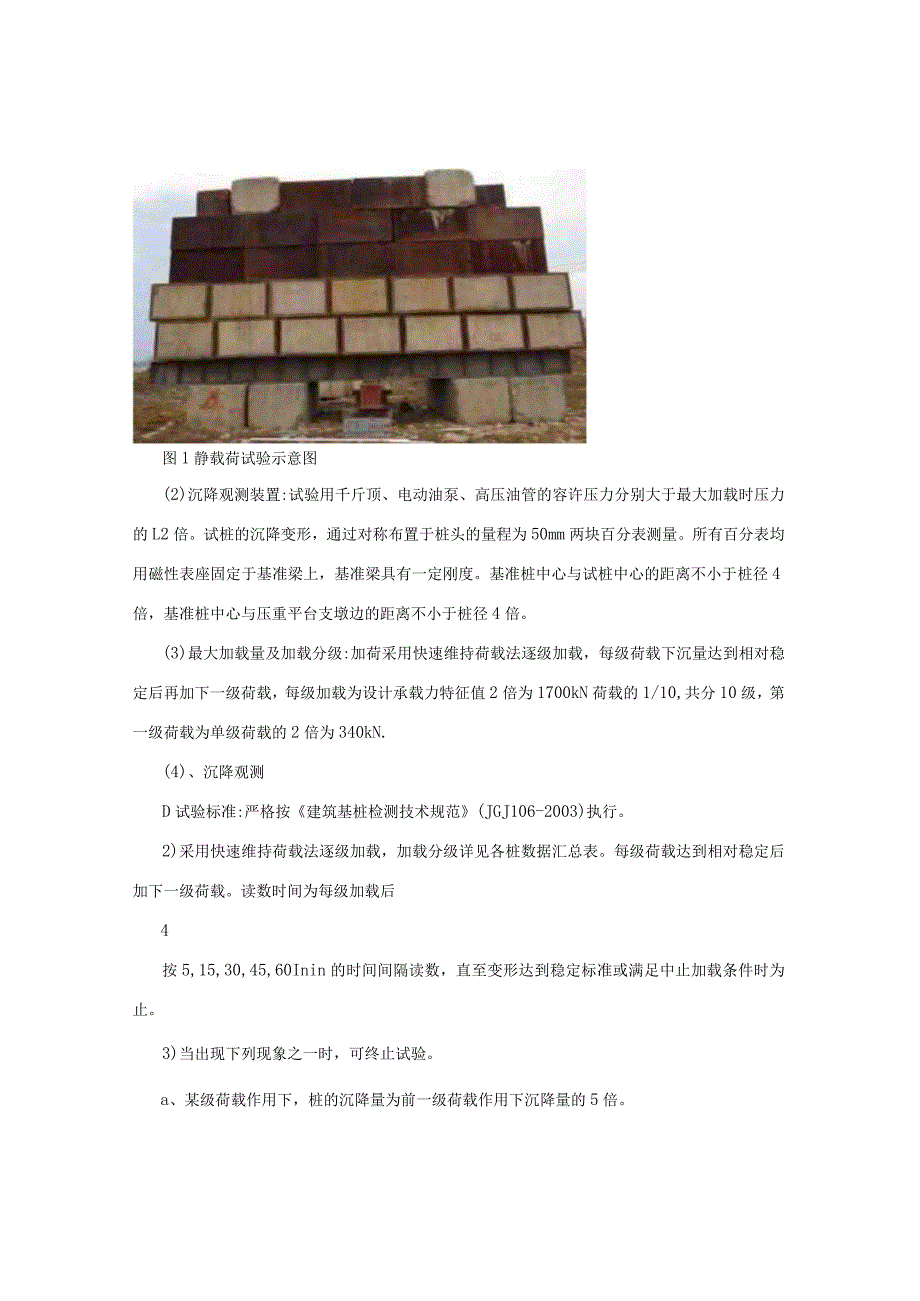

3、油压千斤顶QF-3201台上海3高压电动油泵一一1套上海一一4电子百分表O,50mm2台5桩基完整性动测分析仪KON-PIT1台北京八、检测方法1、单桩竖向抗压静载试验(1)、试验加载装置本次试验采用堆载法。由主梁、次梁和支座组成堆载平台,上面均匀堆放水泥块作配重,构成加载反力系统(详见示意图),反力系统提供的反力不得小于204吨,加载采用一个320T油压千斤顶,通过电动油泵驱动加载,千斤顶中心与试桩中心重合。图1静载荷试验示意图(2)沉降观测装置:试验用千斤顶、电动油泵、高压油管的容许压力分别大于最大加载时压力的L2倍。试桩的沉降变形,通过对称布置于桩头的量程为50mm两块百分表测量。所有百

4、分表均用磁性表座固定于基准梁上,基准梁具有一定刚度。基准桩中心与试桩中心的距离不小于桩径4倍,基准桩中心与压重平台支墩边的距离不小于桩径4倍。(3)最大加载量及加载分级:加荷采用快速维持荷载法逐级加载,每级荷载下沉量达到相对稳定后再加下一级荷载,每级加载为设计承载力特征值2倍为1700kN荷载的1/10,共分10级,第一级荷载为单级荷载的2倍为340kN.(4)、沉降观测D试验标准:严格按建筑基桩检测技术规范(JGJ106-2003)执行。2)采用快速维持荷载法逐级加载,加载分级详见各桩数据汇总表。每级荷载达到相对稳定后加下一级荷载。读数时间为每级加载后4按5,15,30,45,60Inin的

5、时间间隔读数,直至变形达到稳定标准或满足中止加载条件时为止。3)当出现下列现象之一时,可终止试验。a、某级荷载作用下,桩的沉降量为前一级荷载作用下沉降量的5倍。b、某级荷载作用下,桩的沉降量大于前一级荷载作用下沉降量的2倍,且经24h尚未达到相对稳定。c、已达到最大加载量。(5)、单桩承载力的确定绘制Q-s、STgt曲线:a、根据沉降随荷载的变化特征确定极限承载力:对于陡降型Q-s曲线取Q-s曲线发生明显陡降的起始点。b、根据沉降量确定极限承载力:对于缓变型Q-s曲线一般宜取s=40对应的荷载。c、根据沉降随时间的变化特征确定极限承载力:取STgt曲线尾部出现明显向下部弯曲的前一级荷载。2、低

6、应变检测(1)、检测流程检测严格依据建筑基桩检测技术规范(JGJ106-2003)执行。被检测桩均凿去浮浆及破损部分,露出新鲜密实的混凝土;每根桩布置3,4个检测点,每个检测点采集的信号数均大于3个,选择其中三条记录合成一条完整曲线。现场检测示意图如图Io5手锤击打基桩动测仪信号输入参数设定数据处理结果输出桩图打印机电脑基桩反射波法现场检测示意图(2)、判定标准t=2LC - 波速计算V(ns)L=Ct2a)纵波波速时域计算b)级波波速频域计算f(HZ)图2纵波波速计算示意图由图2可知,C=2Lt或c,2L,f式中c桩身材料的一维应力波纵波波速(ms),简称波速;1.测点下桩的长度(m);t桩

7、底反射波峰值与入射波峰值的时刻差(s);f一一幅值谱上完整桩相邻峰值间的频率差(HZ);6被检工程的桩身材料平均波速值为5根以上完整桩的波速平均cm值。(1)完整性类别划分:按桩身的完整性及应力波速值进行综合评定,一般可分?、?、?、?四类。?类桩:桩身结构没有缺陷的桩,其桩身质量评价为完整,满足设计要求;?类桩:桩身结构有轻微缺陷的桩,其桩身质量评价为基本完整,该类桩基本满足设计要求,轻微缺陷不影响桩身结构承载力的正常发挥;?类桩:桩身结构存在较明显的缺陷,该类桩为缺陷桩,其缺陷对桩身结构承载力有影响;?类桩:桩身结构存在严重缺陷,桩身质量不能满足设计要求,该类桩必须进行工程处理。九、质量保

8、证措施1、质量目标(1)提供精确可靠的检测成果;(2)成果报告一次交付合格率100%;(3)做到科学公正、用户满意;(4)符合现行国家及我省相关规范合格标准2、质量问题及质量事故处理措施7(1)质量问题及质量事故的“三不防过”原则1)发生质量问题和质量事故的原因不查清、不处理好不放过;2)造成质量问题和质量事故责任人不查清、不处理好不放过;3)对质量问题及质量事故的处理起不到教育作用不放过;十、安全保证措施为确保工程顺利安全进行,必须坚持“安全第一、预防为主”的原则,职工上岗前要进行安全教育和培训,合格后方可上岗,设专职安全员负责安全检测,并应采取如下保证措施:1、文明检测措施(1)文明施工,

9、虚心接受甲方及监理的指导,与甲方、监理、设计及周边群众友好相处。(2)随时保持现场清洁、干净。(3)未佩戴安全帽人员不得进入吊装作业施工现场;2、安全施工措施(1)、严格贯彻我公司的安全预防制度。(2)、检测现场所有设备、设施、安全装置、工具配件必须经常检查,确保完好和使用安全。(3)检测人员进入检测现场必须配戴安全帽,禁止非作业人员进入工作区。严格执行各工序操作规程,坚持持证上岗制度,严禁换岗操作,坚持文明生产。8(4)、夜间作业,现场应有足够的照明。(5)、不能在裸露的高压线下作业。如需要,应采取保护措施,确保人身安全。(6)、现场安全员要做好现场安全管理,对违反安全生产规章制度又不听劝告的人员,安全检查人员有权停止其工作。(7)、在检测过程中,如发现安全隐患,检测方有权暂停或终止试验,直至安全隐患排除为止。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 美容塑身

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
