1、建筑工程质量工艺标准化(平台、楼梯栏杆工程)1适用范围适用于升压站建(构)筑物的平台、楼梯的栏杆和扶手的制作和安装。2工艺流程施工准备云石机、手提电钻、螺丝刀、方尺等。3施工流程及控制要点3. 1施工准备(1)材料准备:不锈钢栏杆的规格、尺寸、形状应符合设计要求,一般壁厚不小于1.5mm,以钢管为立杆时壁厚不小于2mm。(2) 技术准备。1) 做好图纸会审工作。2) 施工前,每个分项工程必须分级进行施工技术交底。技术交底内容要充实,具有针对性和指导性。全体施工人员应参加交底并签名,形成书面交底记录。(3) 机具准备:电焊机、焊机、焊丝、抛光机、抛光蜡、电锤、切割机、3.2 放线按设计要求,将固

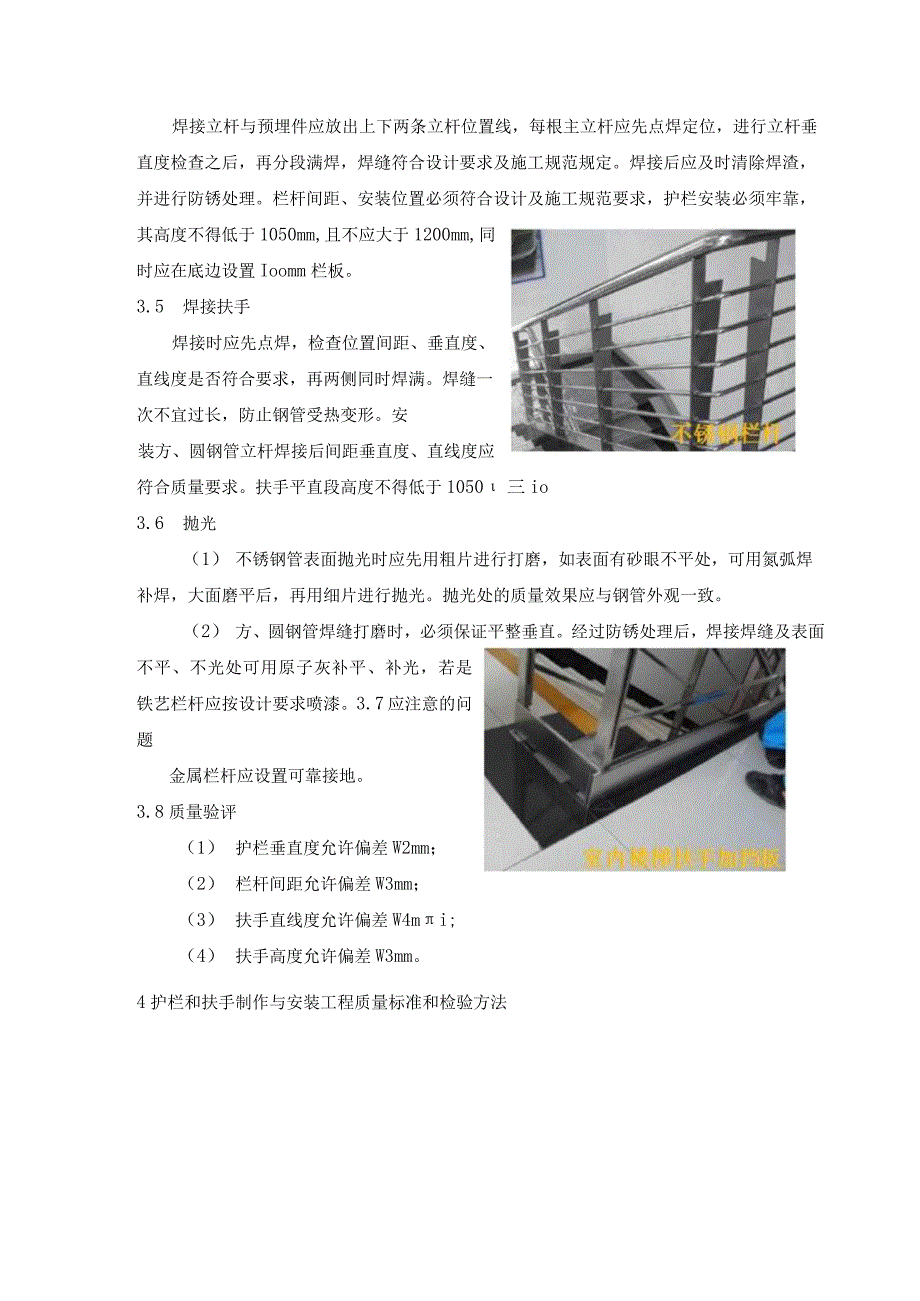

2、定件间距、位置、标高、坡度进行找位校正,弹出栏杆纵向中心线和分格线。3.3 固定件安装应按立杆位置进行预埋,焊接前应检查预埋件的标高及位置。3.4 焊接立杆焊接立杆与预埋件应放出上下两条立杆位置线,每根主立杆应先点焊定位,进行立杆垂直度检查之后,再分段满焊,焊缝符合设计要求及施工规范规定。焊接后应及时清除焊渣,并进行防锈处理。栏杆间距、安装位置必须符合设计及施工规范要求,护栏安装必须牢靠,其高度不得低于1050mm,且不应大于1200mm,同时应在底边设置Ioomm栏板。3.5 焊接扶手焊接时应先点焊,检查位置间距、垂直度、直线度是否符合要求,再两侧同时焊满。焊缝一次不宜过长,防止钢管受热变形
3、。安装方、圆钢管立杆焊接后间距垂直度、直线度应符合质量要求。扶手平直段高度不得低于1050三io3.6 抛光(1) 不锈钢管表面抛光时应先用粗片进行打磨,如表面有砂眼不平处,可用氮弧焊补焊,大面磨平后,再用细片进行抛光。抛光处的质量效果应与钢管外观一致。(2) 方、圆钢管焊缝打磨时,必须保证平整垂直。经过防锈处理后,焊接焊缝及表面不平、不光处可用原子灰补平、补光,若是铁艺栏杆应按设计要求喷漆。3.7应注意的问题金属栏杆应设置可靠接地。3.8质量验评(1) 护栏垂直度允许偏差W2mm;(2) 栏杆间距允许偏差W3mm;(3) 扶手直线度允许偏差W4mi;(4) 扶手高度允许偏差W3mm。4护栏和

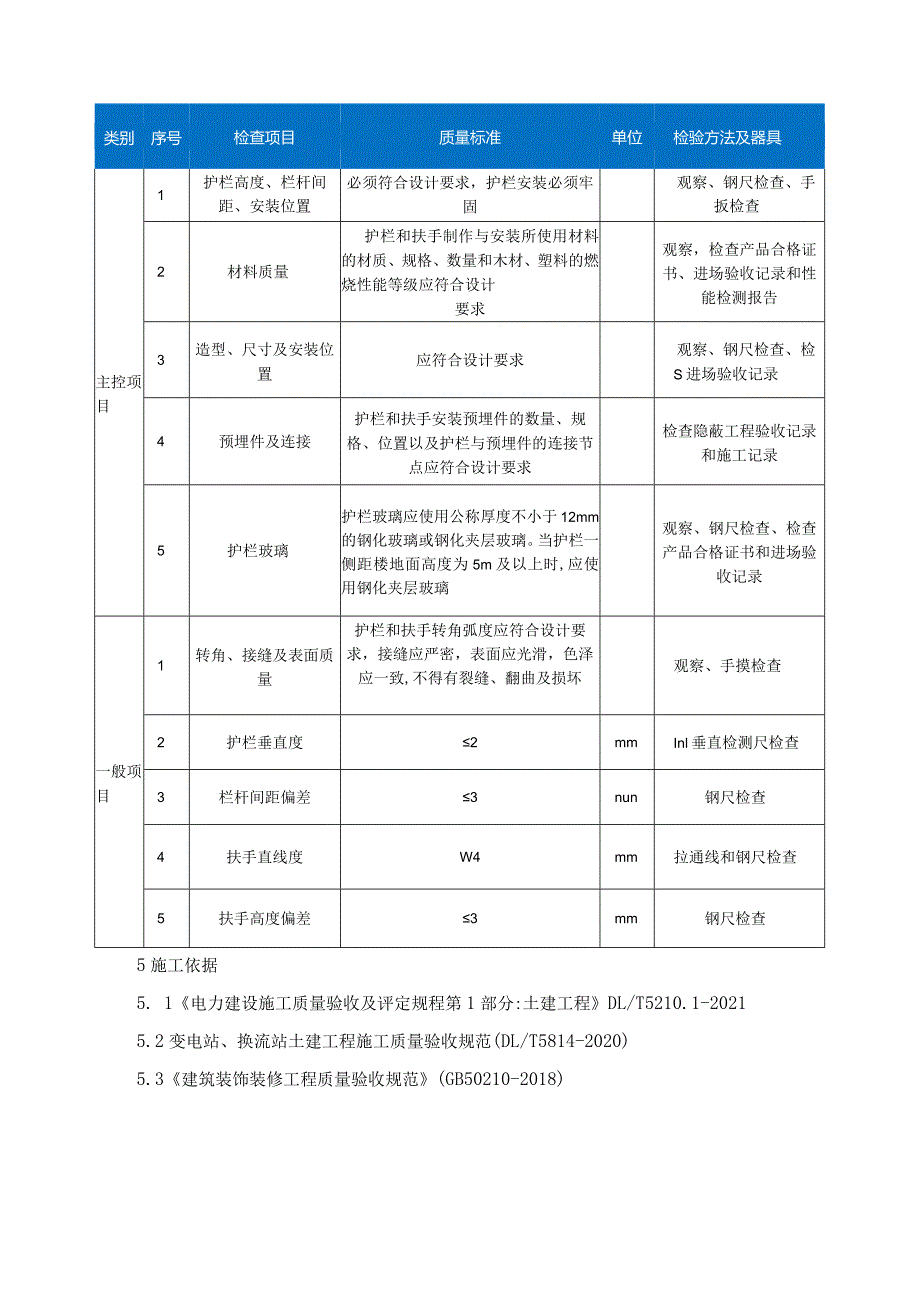

4、扶手制作与安装工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1护栏高度、栏杆间距、安装位置必须符合设计要求,护栏安装必须牢固观察、钢尺检查、手扳检查2材料质量护栏和扶手制作与安装所使用材料的材质、规格、数量和木材、塑料的燃烧性能等级应符合设计要求观察,检查产品合格证书、进场验收记录和性能检测报告3造型、尺寸及安装位置应符合设计要求观察、钢尺检查、检S进场验收记录4预埋件及连接护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求检查隐蔽工程验收记录和施工记录5护栏玻璃护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。当护栏一侧距楼地面高度为5m及以上时,应使用钢化夹层玻璃观察、钢尺检查、检查产品合格证书和进场验收记录一般项目1转角、接缝及表面质量护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翻曲及损坏观察、手摸检查2护栏垂直度2mmInl垂直检测尺检查3栏杆间距偏差3nun钢尺检查4扶手直线度W4mm拉通线和钢尺检查5扶手高度偏差3mm钢尺检查5施工依据5. 1电力建设施工质量验收及评定规程第1部分:土建工程DL/T5210.1-20215.2变电站、换流站土建工程施工质量验收规范(DL/T5814-2020)5.3建筑装饰装修工程质量验收规范(GB50210-2018)
