《建筑工程质量工艺标准化(二次灌浆及保护帽工程).docx》由会员分享,可在线阅读,更多相关《建筑工程质量工艺标准化(二次灌浆及保护帽工程).docx(4页珍藏版)》请在第壹文秘上搜索。

1、建筑工程质量工艺标准化(二次灌浆及保护帽工程)1适用范围适用于设备的地脚螺栓二次灌浆,构支架、独立避雷针的保护帽浇制。2施工流程(1)二次灌浆工艺流程质量嘛评施工流程及控制要点3.1施工准备(1)灌浆前应先做好混凝土的配合比试验,按照此配合比进行水泥、砂、石子等材料准备,材料进场后按照规范进行材料的检验,合格后方可使用。(2)拌和用水应用饮用水,使用其他水源时,应符合混凝土拌和用水标准JGJ63-2006的规定。(1) )先对基础杯口内部浸水,保持灌浆前内部湿润。(4) 清理基础杯口内及周围的积水、垃圾、泥土等异物。(5) 技术准备。1)做好图纸会审工作。2) 施工前,每个分项工程必须分级进行

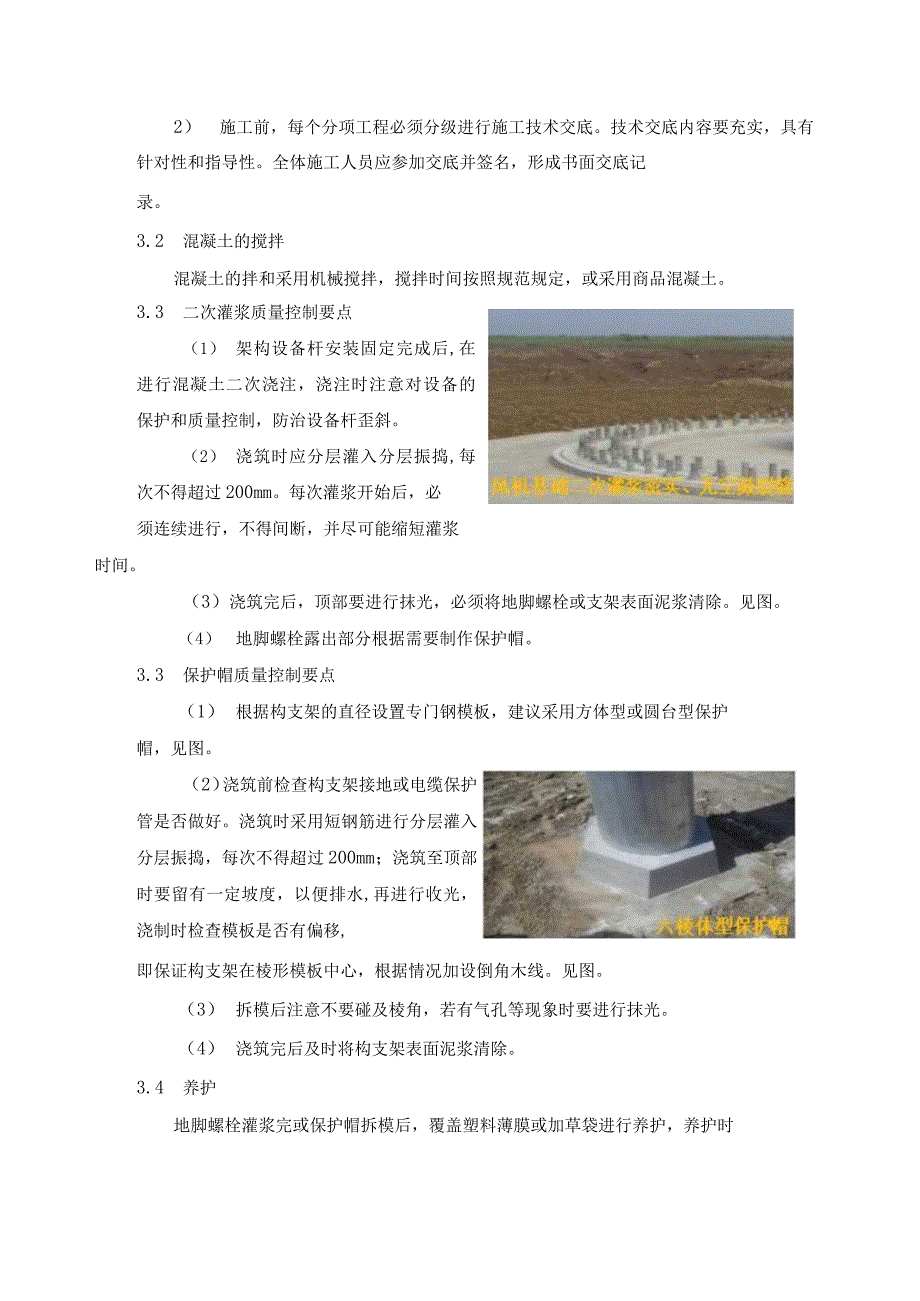

2、施工技术交底。技术交底内容要充实,具有针对性和指导性。全体施工人员应参加交底并签名,形成书面交底记录。3.2 混凝土的搅拌混凝土的拌和采用机械搅拌,搅拌时间按照规范规定,或采用商品混凝土。3.3 二次灌浆质量控制要点(1) 架构设备杆安装固定完成后,在进行混凝土二次浇注,浇注时注意对设备的保护和质量控制,防治设备杆歪斜。(2) 浇筑时应分层灌入分层振捣,每次不得超过200mm。每次灌浆开始后,必须连续进行,不得间断,并尽可能缩短灌浆时间。(3)浇筑完后,顶部要进行抹光,必须将地脚螺栓或支架表面泥浆清除。见图。(4) 地脚螺栓露出部分根据需要制作保护帽。3.3 保护帽质量控制要点(1) 根据构支
3、架的直径设置专门钢模板,建议采用方体型或圆台型保护帽,见图。(2)浇筑前检查构支架接地或电缆保护管是否做好。浇筑时采用短钢筋进行分层灌入分层振捣,每次不得超过200mm;浇筑至顶部时要留有一定坡度,以便排水,再进行收光,浇制时检查模板是否有偏移,即保证构支架在棱形模板中心,根据情况加设倒角木线。见图。(3) 拆模后注意不要碰及棱角,若有气孔等现象时要进行抹光。(4) 浇筑完后及时将构支架表面泥浆清除。3.4 养护地脚螺栓灌浆完或保护帽拆模后,覆盖塑料薄膜或加草袋进行养护,养护时间不少于7天。3. 5质量验评(1) 混凝土强度及试块取样留置;(2) 外观质量;(3) 预留孔中心位移:5mm;(4
4、) 预留孔截面尺寸偏差:-5+10mm;(5) 预埋螺栓位移:2mm;(6)预埋螺栓外露长度偏差:+10+5mm。4设备基础二次灌浆质量标准及检验方法类别序号检验项目质量标准单位检验方法及器具主控项目1安装交付基础二次灌浆条件设备安装验收合格,安装过程中基础油污和杂物已清除干净检查二次灌浆通知单及实地观察2灌浆混凝土(砂浆)组成材料;灌浆料强度、膨胀系数必须符合设计要求和现行有关标准规定检查材料出厂证件和试验报告3灌浆混凝土(砂浆)强度必须符合设计要求和现行有关标准规定检查试块强度试验报告4灌浆基础表面处理全面凿毛,清除表面疏松的混凝土,清洗干净,灌浆前润湿24h,且灌浆层厚度不小于40mm观察检查5模板安装牢固、不漏浆观察检查6钢筋调整、整理绑扎观察检查7灌浆及养护应符合设计要求和现行有关标准规定观察及检查施工记录8拆模后灌浆层外观质量应密实,无蜂窝、麻面,且灌浆面高于设备基础(结构底板)底面观察检查5施工依据5.1 电力建设施工质量验收及评定规程第1部分:土建工程DL/T5210.1-20215.2 变电站、换流站土建工程施工质量验收规范(DL/T5814-2020)
