冬季道路施工方案.docx

上传人:p** 文档编号:775313 上传时间:2024-02-26 格式:DOCX 页数:7 大小:22.77KB
下载 相关 举报
冬季道路施工方案.docx_第1页
第1页 / 共7页
冬季道路施工方案.docx_第2页
第2页 / 共7页
冬季道路施工方案.docx_第3页
第3页 / 共7页
冬季道路施工方案.docx_第4页
第4页 / 共7页
冬季道路施工方案.docx_第5页
第5页 / 共7页
冬季道路施工方案.docx_第6页
第6页 / 共7页
冬季道路施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季道路施工方案.docx》由会员分享,可在线阅读,更多相关《冬季道路施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、冬季道路施工方案一、编制依据1 .XXXXXX施工组织设计2 .市政道路工程质量检验评定标准(CJJ2-90)3 .公路沥青路面施工技术规范JTGF40-20044 .公路路面基层施工技术规范JTJO34-2005 .建设部颁发的建筑工程施工现场管理规定6 .城镇道路工程施工与质量验收规范(CJJI-2008)7 .本企业有关规定二、加强冬期施工的管理工作,认真做好冬季施工前的准备工作根据建筑工程冬期施工规程的规定,当室外日平均气温连续5天稳定低于5。C或当日最低环境气温低于0时,即进入冬期施工。近期我标段将进入冬季施工时期,在冬季施工中,提前制定防冻措施并预先做好各项工程的防冻准备工作是保证

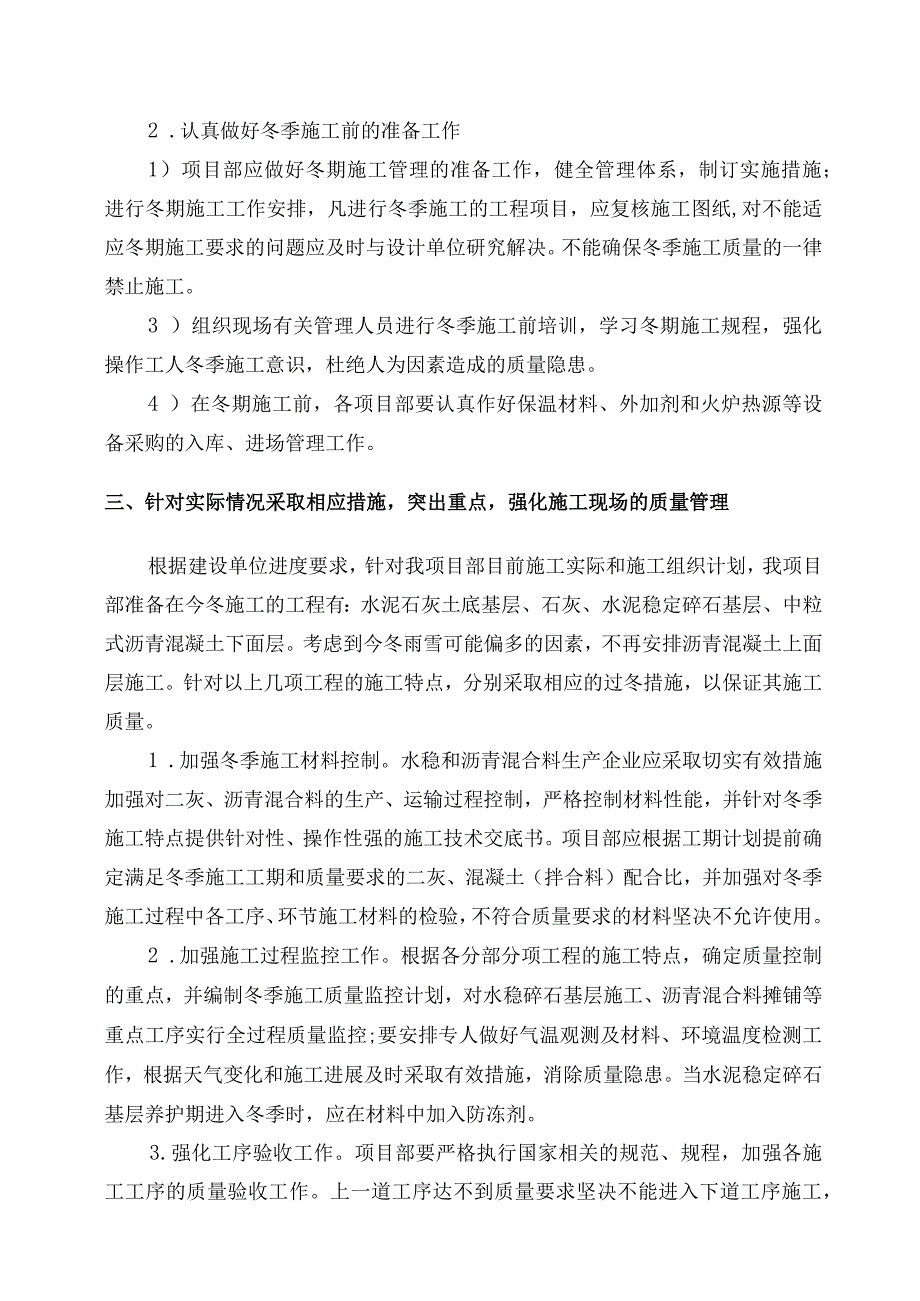

2、冬季施工工程质量的前提。1 .提高认识,加强对冬季施工的组织领导项目部成立以项目经理贾学生为组长,技术负责人刘志强为副组长的冬期施工管理小组,组员包括技术员XX、质检员XX、材料员XX、作业班组长XX等,落实、安排、管理、检查冬期施工工作。冬期施工管理小组要充分认识做好冬季施工质量工作的重要性和紧迫性,切实提高对冬季施工的重视程度,建立健全质量保障体系,全面落实各级质量责任制;加强组织领导,结合冬季施工特点,认真分析本地区、本项目冬季施工易发质量问题类型、原因,制定切实可行的冬季施工质量保证措施,切实保证冬季施工人力、物力、财力上的投入;同时,进一步明确冬季施工质量控制要点,认真排查质量事故隐

3、患和质量管理中的薄弱环节,并对本工程存在的质量隐患进行重点整治,责任到人。2 .认真做好冬季施工前的准备工作1)项目部应做好冬期施工管理的准备工作,健全管理体系,制订实施措施;进行冬期施工工作安排,凡进行冬季施工的工程项目,应复核施工图纸,对不能适应冬期施工要求的问题应及时与设计单位研究解决。不能确保冬季施工质量的一律禁止施工。3 )组织现场有关管理人员进行冬季施工前培训,学习冬期施工规程,强化操作工人冬季施工意识,杜绝人为因素造成的质量隐患。4 )在冬期施工前,各项目部要认真作好保温材料、外加剂和火炉热源等设备采购的入库、进场管理工作。三、针对实际情况采取相应措施,突出重点,强化施工现场的质

4、量管理根据建设单位进度要求,针对我项目部目前施工实际和施工组织计划,我项目部准备在今冬施工的工程有:水泥石灰土底基层、石灰、水泥稳定碎石基层、中粒式沥青混凝土下面层。考虑到今冬雨雪可能偏多的因素,不再安排沥青混凝土上面层施工。针对以上几项工程的施工特点,分别采取相应的过冬措施,以保证其施工质量。1 .加强冬季施工材料控制。水稳和沥青混合料生产企业应采取切实有效措施加强对二灰、沥青混合料的生产、运输过程控制,严格控制材料性能,并针对冬季施工特点提供针对性、操作性强的施工技术交底书。项目部应根据工期计划提前确定满足冬季施工工期和质量要求的二灰、混凝土(拌合料)配合比,并加强对冬季施工过程中各工序、

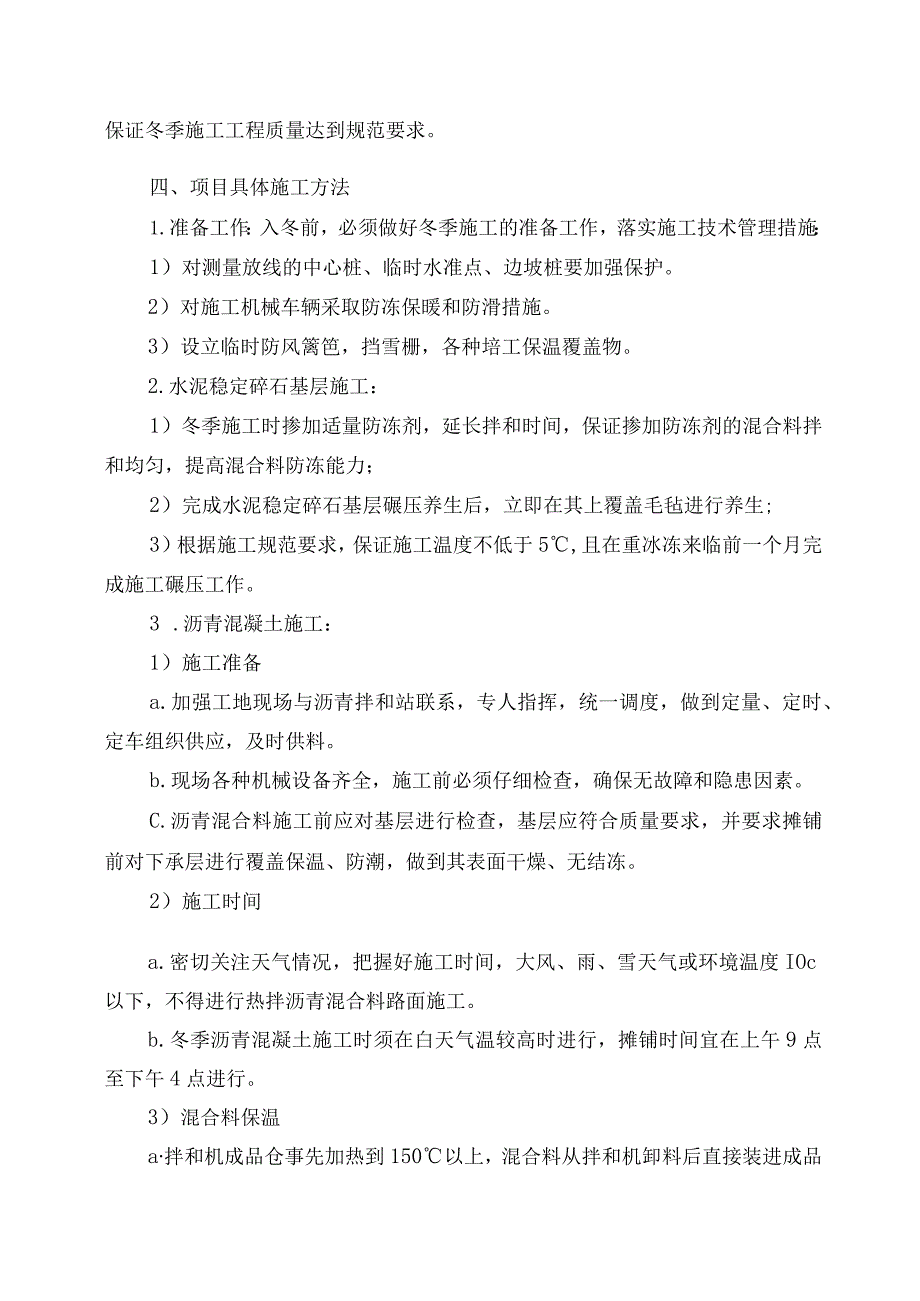

5、环节施工材料的检验,不符合质量要求的材料坚决不允许使用。2 .加强施工过程监控工作。根据各分部分项工程的施工特点,确定质量控制的重点,并编制冬季施工质量监控计划,对水稳碎石基层施工、沥青混合料摊铺等重点工序实行全过程质量监控;要安排专人做好气温观测及材料、环境温度检测工作,根据天气变化和施工进展及时采取有效措施,消除质量隐患。当水泥稳定碎石基层养护期进入冬季时,应在材料中加入防冻剂。3.强化工序验收工作。项目部要严格执行国家相关的规范、规程,加强各施工工序的质量验收工作。上一道工序达不到质量要求坚决不能进入下道工序施工,保证冬季施工工程质量达到规范要求。四、项目具体施工方法1.准备工作:入冬前

6、,必须做好冬季施工的准备工作,落实施工技术管理措施:1)对测量放线的中心桩、临时水准点、边坡桩要加强保护。2)对施工机械车辆采取防冻保暖和防滑措施。3)设立临时防风篱笆,挡雪栅,各种培工保温覆盖物。2.水泥稳定碎石基层施工:1)冬季施工时掺加适量防冻剂,延长拌和时间,保证掺加防冻剂的混合料拌和均匀,提高混合料防冻能力;2)完成水泥稳定碎石基层碾压养生后,立即在其上覆盖毛毡进行养生;3)根据施工规范要求,保证施工温度不低于5,且在重冰冻来临前一个月完成施工碾压工作。3 .沥青混凝土施工:1)施工准备a.加强工地现场与沥青拌和站联系,专人指挥,统一调度,做到定量、定时、定车组织供应,及时供料。b.

7、现场各种机械设备齐全,施工前必须仔细检查,确保无故障和隐患因素。C.沥青混合料施工前应对基层进行检查,基层应符合质量要求,并要求摊铺前对下承层进行覆盖保温、防潮,做到其表面干燥、无结冻。2)施工时间a.密切关注天气情况,把握好施工时间,大风、雨、雪天气或环境温度IOc以下,不得进行热拌沥青混合料路面施工。b.冬季沥青混凝土施工时须在白天气温较高时进行,摊铺时间宜在上午9点至下午4点进行。3)混合料保温a拌和机成品仓事先加热到150以上,混合料从拌和机卸料后直接装进成品仓进行保温,待料车停靠好进行装车,装车时要快卸料、快覆盖。b.温度控制拌和厂安排专人负责沥青混合料温度检测。适当提高沥青混合料出

8、厂温度,出厂温度控制在160165,沥青混合料运输到现场温度不低于140,沥青混合料摊铺温度不低于135。沥青混合料开始碾压温度不低于130,碾压终了温度不低于80。4)交通运输施工前,考察了解运输线路,确定合理运输方案,并报送建设单位协调交警等部门,取得其支持。运输车采用加厚保温材料覆盖,整车拥有保温隔热性能,运输车队的运力充足。5)摊铺、碾压a.摊铺前90min对摊铺机熨平板预热。摊铺时快卸料、快摊铺,匀速前行中途不停顿,保持连续摊铺作业,保证摊铺路面的平整。b.碾压碾压紧追摊铺,钢轮压路机做到随摊随压并且减少喷水量,胶轮压路机不停歇、不间断碾压且跟紧钢轮压路机对路边缘、检查井边缘区域等局

9、部地区应采用振动夯板压实。6)养护待碾压结束后封闭施工段落,待路面温度下降到50以下时方可开放交通。4 .雨水口井及检查井井筒的砌筑D砌筑前应清除砖表面的污物及冰、霜、雪等,遇水浸泡后的砖不能使用,当气温在0以上温度时,砖可适当浇水湿润,浇水不宜过多,一般吸进ICm为宜,且随浇随用,砖表面不得有游离水。2)拌制砂浆的水泥采用32.5普通硅酸盐水泥。3)拌制砂浆的砂子不得含有冰块或大于1Cm的冻结快。4)砂浆稠度,在负温度砌筑时,可将砂浆稠度比常温增大1-3cm,加大的砂浆稠度不得超过13cm,水平缝和竖直灰缝不大于1cm,也不得小于0.8cm,以确保砖与砂浆的粘接力。5)砌筑时使用上墙砂浆的温

10、度TOC以内为5,-10C-20为10,-20C以下为15o6)砂浆配合比必须按配合比的通知进行,配制的标准盐溶液应在施工的前一天完成,以保证固体盐充分融化。7)延长搅拌时间,搅拌时间较常温季节增加0.51倍,以25min3min为宜,砂浆采取随拌随用不得积存。8)严禁使用冻结砂浆,也不宜在砌筑时向砂浆内加水。9)必须采用“三一砌砖法”施工,不得大面积铺灰。10)当砌筑完成后下班前应立即覆盖塑料薄膜和草帘保温。掺盐量按日最低气温(占用水量)NTOC为3,为5,-16C-20C为7。5 .路牙安装;采用安装一段、调整一段、匀缝一段、掩埋一段,并及时用塑料薄膜和草帘覆盖一段。6 .人行道步道砖的铺

11、设;1)采用干硬性砂浆,砂浆随伴随铺,随时调整缝隙,且铺一段、检查一段,合格立刻覆盖塑料薄膜和草帘。2)覆盖无砂混凝土的塑料薄膜和草帘,在铺砖时,随揭随铺。五、派专人测量温度1 .收集各方面气象信息,注意长期及中短期天气形式变化的预报。2 .做好早7:00、14:00、19:00、2:00测温记录(夜里2:00由夜执勤人员测温)并由专人认真填写每天的测温记录。3 .测温人员及时向项目负责人提供、汇报天气情况,根据实际情况安排,及时调整工序,并采取措施,避免突如其来的寒流给工程质量带来危害。六、改变作息时间取消中午休息时间,中午只半小时吃饭时间,避开早晚温度较低的一段时间,太阳升起干活,太阳落山

12、收工。七、物资准备1.氯化钠200kg,并随用随进,满足施工需要;4 .毛毡27000m2,草袋ZOOnA随用随进,满足施工需要;5 .测温计5个。八、冬季施工质量保证措施1.建立冬期施工的质量保证体系,成立由项目经理贾学生、技术负责人刘志强、技术员张迪、质检员冯然、材料员马明举、作业班组长刘健参加的质量保证小组,负责项目施工质量的日常管理工作,树立管生产必先保安全、质量的前提下,协调解决好生产进度的安排工作。各工种、各工序间必须进行交接检。在交接过程中对工程质量、安全、完成部位情况互检,并在记录表中给与明确标注。各工序作业班组有责任对上一工序的施工成果进行保护。2 .定期召开工程质量分析会,

13、发生重大质量事故要及时召开质量分析会,造成质量问题的责任人必须到会。3 .在工程施工开始前,技术部门必须依据冬季施工方案向班组长进行技术交底,明确说明施工技术操作要点、技术要求、注意事项。在施工过程中进行技术方案实施检查,指导关键工序、特殊工序的施工操作,班组长向施工队进行三级技术交底。九、施工安全措施1.严格贯彻执行“安全第一、预防为主”的安全生产方针,建立由项目经理贾学生挂帅的安全生产领导小组,负责施工现场安全生产的日常管理工作。2 .加强对职工的冬期施工安全教育,并把施工队人员安全教育列为重点。认真落实防冻、防滑、防风、防火等安全措施。冰雪需及时清除,以免造成安全隐患。3 .冬季施工值班

14、区、办公区内严禁拉电热毯、电炉子等取暖设施,更不准在室内用碘鸨灯取暖。4 .施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(如沿路覆盖草袋)。5 .机械维护1)每日早班前一小时机手应对施工机械进行预热、启动等工作,以保证施工机械的正常运转。2)更换防冻液、柴油机械燃油更换为负10号柴油,以及优质的润滑油、液压油。3)每日早班前派专人根据施工机械数量进行机械循环用水以及预热用水的加热工作。4)带有液压系统的施工机械应在机械启动后完全达到启动正常温度,才能进行液压系统的试运转,并使液压系统完全供给、压力正常后方可正式投入施工。5)机手每天完工后应坚持对车辆的维修、保养工作,发现问题及时进行维修,以保证次日的正常运行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
