《彩钢房施工标准.docx》由会员分享,可在线阅读,更多相关《彩钢房施工标准.docx(23页珍藏版)》请在第壹文秘上搜索。

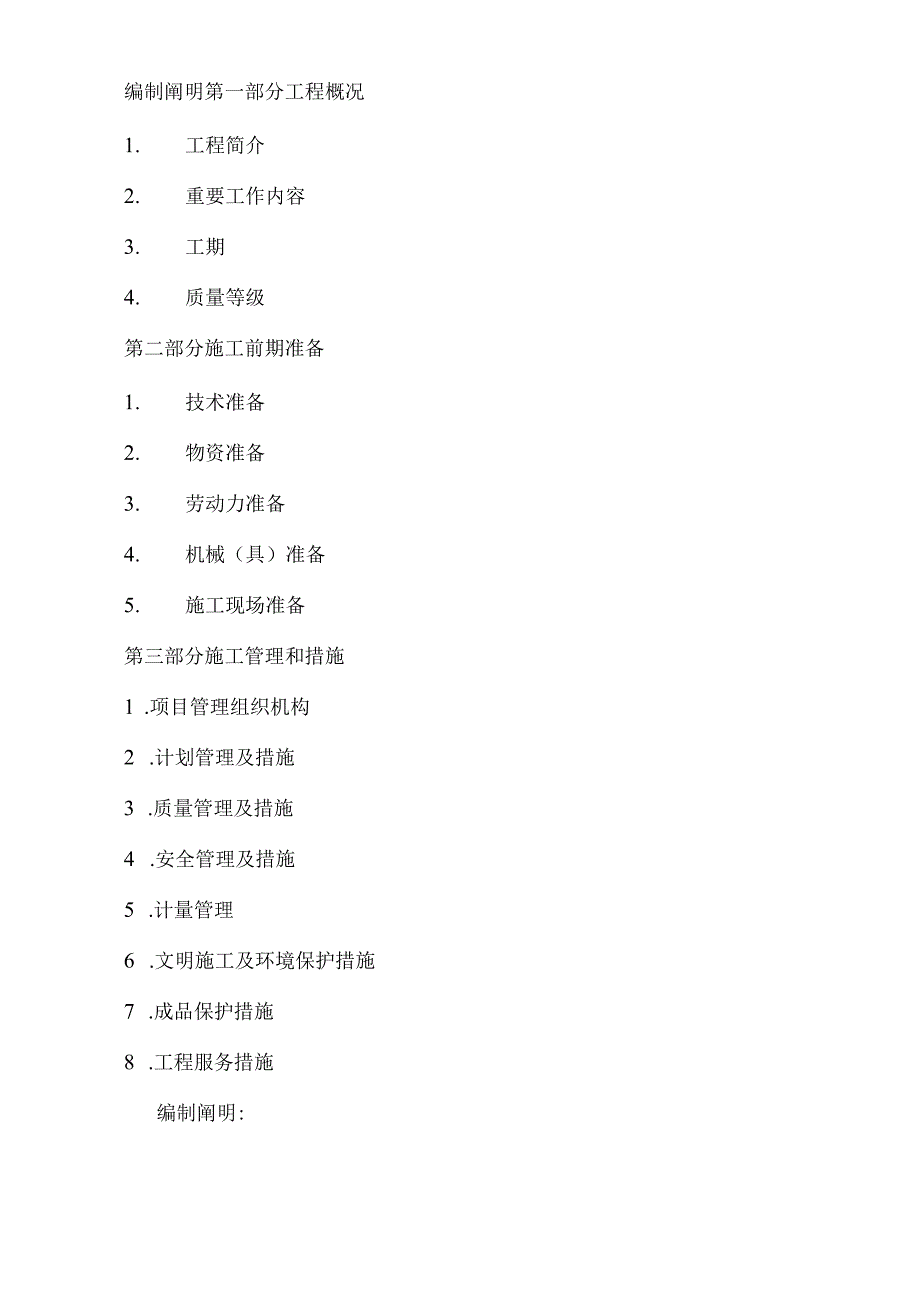

1、钢房技术编制阐明第一部分工程概况1. 工程简介2. 重要工作内容3. 工期4. 质量等级第二部分施工前期准备1. 技术准备2. 物资准备3. 劳动力准备4. 机械(具)准备5. 施工现场准备第三部分施工管理和措施1 .项目管理组织机构2 .计划管理及措施3 .质量管理及措施4 .安全管理及措施5 .计量管理6 .文明施工及环境保护措施7 .成品保护措施8 .工程服务措施编制阐明:本施工组织设计是在仔细阅读施工图的基础上认真编制日勺。本施工组织设计作为本工程的投标文献之一,体现了我们对本工程施工的J总体构思和布署,是一部对工程质量,安全,工期及文明施工等方面进行科学化管理的大纲性文献,用以指导该
2、工程的施工与管理,保证优质,高效,安全,文明地完毕所有建设文献。本施工组织设计在工程中标后,将根据更确切的实际状况,施工规定及协议条件等,编制愈加详细的施工组织设计,使其愈加确切,完善,系统地用以指导工程施工。第一部分工程概况1. 工程简介本工程建设地点位于北京军区总医院医疗东区家眷区新建热力站房工程建筑面积150平米,建筑高度4米,室外管线480米。2. 重要工作内容本项目的重要工程内容包括,钢构造建筑,彩钢板安装,电路铺设等。3、工期计划工期:自进场之日起至竣工共45天。4、质量等级:三级合格且一次性通过GMP认证验收。第二部分施工前期准备施工准备重要包括技术准备、物资材料准备、劳动力准备
3、、机械(具)准备、施工现场准备等。1.技术准备(1)施工前,组织参与施工的人员认真学习图纸及有关技术资料,熟悉图纸、资料:包括施工图、施工技术规范、规程、原则、安装图册、调试方案、设备产品阐明书等。(2)设计交底、图纸会审、技术交底:掌握设计意图,认真组织图纸会审,进行层层技术交底;对于图纸审查中发现的问题或是设计规定掌握不清晰的地方,及时向设计院反应并处理,以免影响施工。检查应提供的图纸、原则图等与否完整;同步提出存在的问题,包括各专业之间的交叉、设备及管道0标高、各类预埋件0位置、数量与否对日勺完整、电源供电与否有遗漏及其位置与否合理等。(3)施工组织设计编制内容应齐全,技术、安全等规范符
4、合工程特点。对关键工序,须编制施工工法,提出确切规定,以保证质量。2、物资准备物资准备重要包括设备、主材、辅材的采供及检查,如各式灯具、电力桥架、各规格电缆、电线;不锈钢、镀锌钢管、镀锌铁皮、型钢(材)、保温材料、彩色钢板,橡胶软接头,种类阀门、以外B辅助材料如油漆、焊条、氧气、乙快气、各类密封材料,螺栓(母)等。材料在施工时应根据设计规定对其进行质量检查;对于由我单位负责采供的设备材料也必须进行质量检查。材料虽经检查,但不能免除为建设单位提供符合质量规定的产品的责任。工程用型钢材和镀锌钢板:人员进场后3天到场。3、劳动力准备根据项目工作内容及我企业劳动生产率,测算劳动力需要量,并进行劳动力配
5、置。4、机械(具)准备根据项目工作内容配置施工机械(具),拟投入要工程0重要施工机械。在建设单位指定日勺区域内搭建临时设施,用以仓储设备、材料;机械加工以及现场办公、生活设施区布置。5、施工现场准备在甲方指定的位置接通水源、电源。准备现场施工用电,照明规定光线充足,施工用电要安全、以便。核准现场0定位基准线及建筑物标高。第三部分施工技术管理和措施1、项目管理组织机构根据工程特点,工期规定,质量规定,并为按期保质完毕本工程,建立如下组织机构,负责组织管理及实行本工程。(1)为本工程设置的施工组织机构:根据我企业质量体系管理程序,本项目将设置项目经理部。为保证优质、高效、安全、文明的完毕本工程建设
6、任务,本着“塑造品牌、诚信服务、真爱生命、持续创新”的管理方针,充实数名管理经验丰富、技术全面、勤奋实干的技术、管理人员作为本工程项目部的工作骨干,负责工程的全面管理及实行。(2)重要管理人员配置:项目经理1名。主任工程师1名。电气专业工程师1名。装饰专业工程师1名。机械专业工程师1名。专职质检员、质保员、安全员各1名。专职材料员、计划员、仓管员各1名。(3)技术工人配置:管工:3人焊工:4人电工:2人保温工:2人辅助工6人总计:24人2、计划管理及措施(1)施工布署本项目根据质量、工期规定及专业分工按照如下原则布署工作:按建筑物构造及总体计划,以主施工区布署劳动力及施工机械。个体施工区按照建
7、筑物的构造从安装工作量控制在45天内所有竣工。(2)工期承诺及保证措施1)、工期承诺工期控制:自进场之日起至工程竣工止共45天。2)、计划工期编排原则A.本项目按工期45天施工完毕进行编排B.施工进度的实行:以平行施工,流水作业,均衡投入,合理穿插进行,分区控制以到达按期完毕。3)、重要措施:A.制定科学、严谨的施工进度计划,以周计划保月计划,月计划保总体计划完毕。B.加强现场调度,动态控制施工进度,保证各作业区节拍相近或一致。C.实行技术、质检跟班检查制度,技术人员,质检人员跟随施工班组,现场办公,巡回检查。每天召开简易联络会议一次。D.建立生产例会制度,每周至少一次工作例会,检查周计划完毕
8、状况,如有迟延,找出原因,及时采用有效措施,保证计划完毕。E.加大施工投入,实行质量、进度总量挂钩的综合承包责任制,加紧进度计划的完毕。F.根据工程状况,适时安排加班、轮番施工,充足发挥机械设备的功能,加紧管理信息的处理,提高劳动生产率。G.合理控制施工工序及交叉作业配合,遵照建设工程施工技术原则。a.服从洁净室作业程序,合理安排本专业施工节拍。b.遵照安装工程避让原则,加强互相协作,亲密配合,不为本专业施工以便和争进度导致其他专业施工不便而影响工程质量。C.安装工程避让原则:先上后下,先大后小,先里后外,称重后轻.H.结合现场施工条件,项目管理机构各职能组应提前响应:a.技术保障组:工艺编排
9、的协调性;操作工法的详尽化;工序穿插的合理化.b.资材保障组:重要设备材料订货期确实认;装备配套的齐全性c.安卫保障组:生产安全性确实认水电使用安全以便&质量保障组:施工的质量监督与检查4) .进度计划的检查A.时间与措施a.一般检查为平常检查,随时发现问题,及时采用措施予以调整.b.节点检查:以重要工程节点为考核根据,尤其注意关键线路上各节点日勺完毕状况.B.检查成果处理:施工进度检查,建立及时汇报制度,向企业及项目总协调及时通报工程项目执行过程中各关键节点的现实状况及趋势,为下一步工作安排提供决策根据.C.对单位时间内工作节点完毕确实认晌业主商报送工程工作量.5) .工程进度控制作业流程3
10、、质量管理及措施(1)质量承诺1)、保证我方承担的规定工程内容之工程质量等级为合格且一次性通过GMP认证验收。2)、树立全局质量意识,加强互相协作亲密配合,积极、积极为其他专业施卜提供质量达标条(件,最,实现本项目到达工程建设质量规定。(2)质量保证措施1)、建立质量保证体系:本着事先防止,事中控制,事后处理的原则,遵守企业ISo9001:2023质量保证体系质量手册日勺管理规定,建立工程项目质量保证体系。项目经理是工程质量的第一负责人,技术质量组负责平常质量管理工作,专业工程师及专职质检员负责各专业施工过程中口勺监督与检查,保证质量体系与施工活动有效同步运转。质量保证体系图如下图:2)、遵守
11、质量保证措施A建立技术责任制:在项目经理统一领导下,由主任工程师负责技术组、质安组、开展技术、管理工作,处理施工过程中多种技术问题,处理和其他部门的协调工作。组织施工技术人员熟悉并审查图纸,组织图纸交底,设计变更交底。必要时要有辅助工艺操作,使施工人员对施工规定深刻领会,保证施工项目日勺顺利完毕。详细操作按照质量手册施工过程控制程序QB/MP11进行控制。工程动工前,技术人员负责对测量基准点和参照标高进行复核测量。B建立设备材料的I采购、运送、交接检查、验收制度:材料组应按设计规定采购材料,严把材料质量关,对质量低劣和不合格的产品不准入库及运往施工现场。搜集材料的合格证、质量证明、检查汇报等资
12、料。对于材料进入现场后需要重新试验时,认真按国家有关原则规范做好试验工作。物资材料的采购按质量手册采购及供方评价控制程序QBMP10)进行控制。设备和材料运送至施工现场后,需寄存库房内,应防雨、防潮、防火、防丢失,建立严格出入库制度。材料的搬运、储存等质量手册采购及供方评价控制程序QB/MP1O进行控制。原材料、重要设备等必须经检查认质后方能用于本工程中。原材料、重要设备的进货检查按照质量手册工程质量检查控制程序QB/MP14进行控制。(3)质量控制与检查制度:1)工程动工前,项目经理组织有关人员检查并确认项目与否具有动工条件,动工后能否持续施工,能否保证工程质量。2)工程施工过程中,各施工工
13、序都应在自检、互检的!基础上,由专职质检员进行工序交接检查。3)工程需隐蔽日勺系统或部位均应在专职检查认证后才能掩盖。4)工序交接时,经专职检查承认后才容许进行下一道工序。5)认真检查成品保护措施与否完善可靠。6)对各工序的交接、隐蔽验收、质量评估均需做好详细、完善的!质量记录。7)建立施工过程质量控制与检查制度,分别按照质量手册施工过程控制程序QB/MPU及工程质量检查控制程序QB/MP14进行控制。(4)实行技术复核:对隐蔽工程,前后工序及关键部位,综合支、吊架等工作项目均要按照规定进行重点复查和检查。(5)记录保留:施工过程中形成日勺会议纪要及洽谈内容均应以书面形式形成,及时发送给有关方
14、面并保留一份。在施工过程发生的一切问题作必要的记录,并及时填写多种技术档案资料并妥善保留。工程中的重点部位,特殊施工工位及出现质量问题的地方及时进行现场照片记录并保留。施工记录时形成与保留按照质量手册工程质量检查控制程序QB/MP14和记录控制程序QB/MP02进行控制。(6)施工过程中有设计变更的,应经业主或业主代表承认并输变更签证。设计变更的控制按照质量手册施工过程控制程序QB/MP1O进行。(7)分项工程竣工后,由项目经理组织内部检查验收,然后由项目经理组织有关方面进行项目检查验收,并向业主提供所有竣工资料。工程质量验收按照质量手册工程质量检查控制程序QB/MP14进行控制。(8)项目验
15、收后,应抓紧处理工程质量缺陷,以符合质量规定。合理控制施工工序及交叉作业配合,遵照建设工程施工技术原则。1)服从土建专业、装饰专业作业工序,合理安排本专业施工节拍。2)遵照安装工程避让原则,加强互相协作,亲密配合,不为本专业施工方面和争进度导致其他专业施工不便而影响工程质量。3)安装工程避让原则:先上后下,先大后小,先里后外,先重后轻。4、安全管理及措施(1)安全管理控制目的:四项重大事故为零(重大火灾、重大设备、重大质量、重大人身事故)。(2)安全保证体系建立项目部安全保证体系,以保证施工生产安全运行。项目经理是工程项目安全生产的第一负责人。项目动工后,项目经理必需按照中华人民共和国安全生产法、建设工程安全生产管理条例等有关法律法规以及企业质量手册有关的安全管理规定建立工程项目安全管理体系,贯彻安全生产管理责任,建立安全生产管理制度,保障必须的安全投入,以保证安全生产工作的有效进行。安全保证体系控制图如下图示:(3)安全保证措施:1)严格遵照建筑安
