室内墙面瓷砖铺贴施工工艺.docx

上传人:p** 文档编号:780595 上传时间:2024-02-26 格式:DOCX 页数:3 大小:18.33KB
下载 相关 举报
室内墙面瓷砖铺贴施工工艺.docx_第1页
第1页 / 共3页
室内墙面瓷砖铺贴施工工艺.docx_第2页
第2页 / 共3页
室内墙面瓷砖铺贴施工工艺.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《室内墙面瓷砖铺贴施工工艺.docx》由会员分享,可在线阅读,更多相关《室内墙面瓷砖铺贴施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

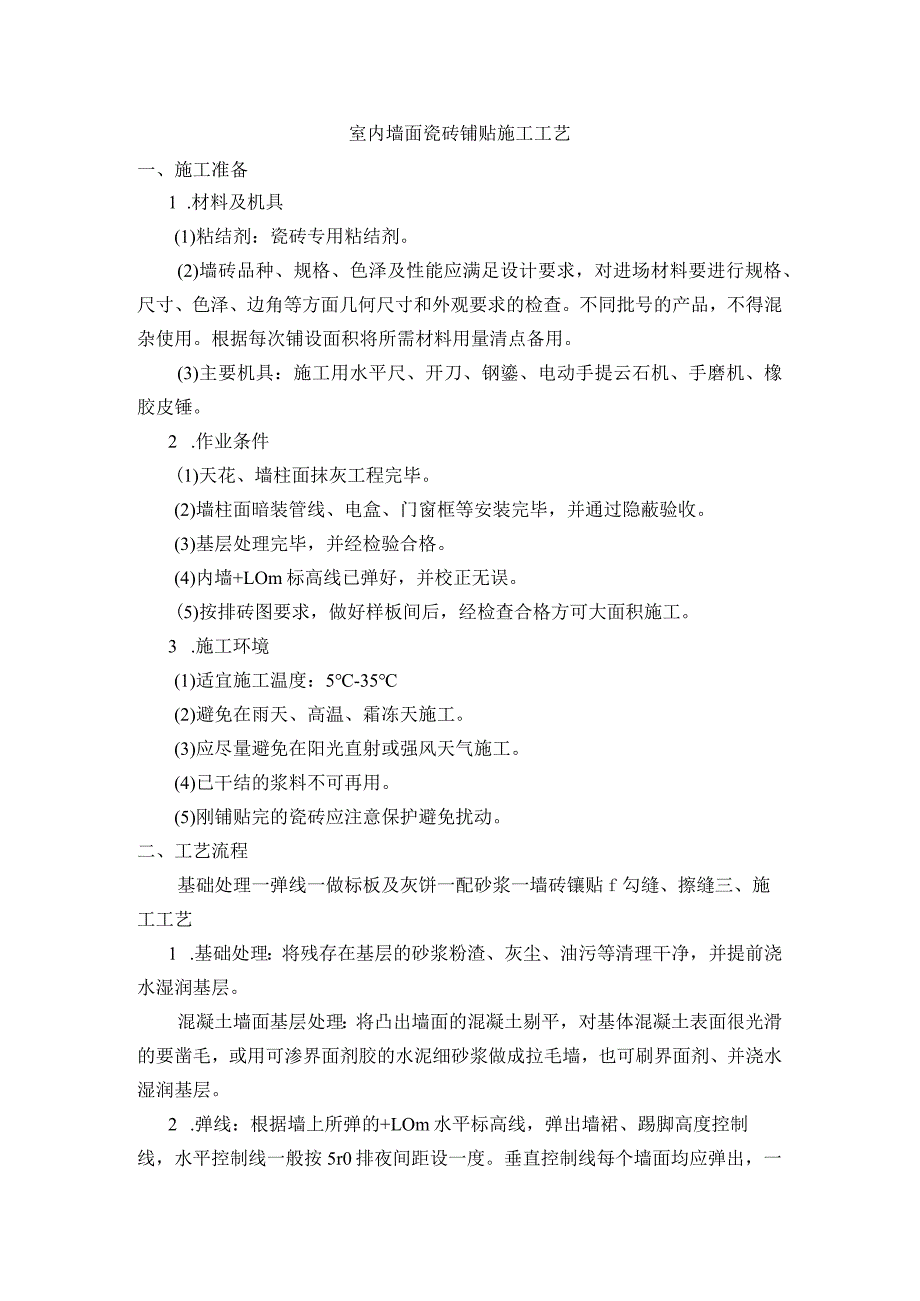

1、室内墙面瓷砖铺贴施工工艺一、施工准备1 .材料及机具(1)粘结剂:瓷砖专用粘结剂。(2)墙砖品种、规格、色泽及性能应满足设计要求,对进场材料要进行规格、尺寸、色泽、边角等方面几何尺寸和外观要求的检查。不同批号的产品,不得混杂使用。根据每次铺设面积将所需材料用量清点备用。(3)主要机具:施工用水平尺、开刀、钢鎏、电动手提云石机、手磨机、橡胶皮锤。2 .作业条件(1)天花、墙柱面抹灰工程完毕。(2)墙柱面暗装管线、电盒、门窗框等安装完毕,并通过隐蔽验收。(3)基层处理完毕,并经检验合格。(4)内墙+LOm标高线已弹好,并校正无误。(5)按排砖图要求,做好样板间后,经检查合格方可大面积施工。3 .施

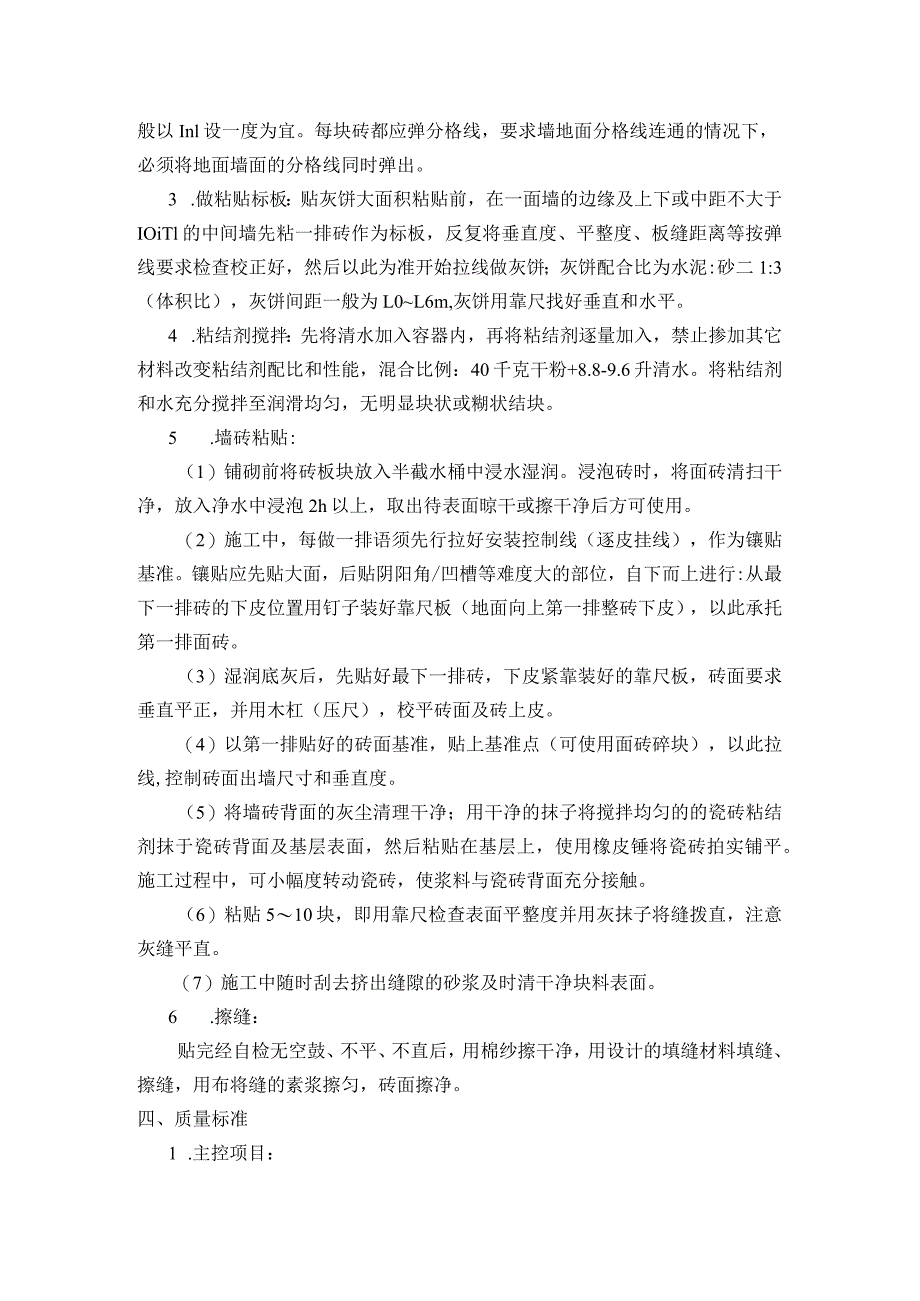

2、工环境(1)适宜施工温度:5-35(2)避免在雨天、高温、霜冻天施工。(3)应尽量避免在阳光直射或强风天气施工。(4)已干结的浆料不可再用。(5)刚铺贴完的瓷砖应注意保护避免扰动。二、工艺流程基础处理一弹线一做标板及灰饼一配砂浆一墙砖镶贴f勾缝、擦缝三、施工工艺1 .基础处理:将残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿润基层。混凝土墙面基层处理:将凸出墙面的混凝土剔平,对基体混凝土表面很光滑的要凿毛,或用可渗界面剂胶的水泥细砂浆做成拉毛墙,也可刷界面剂、并浇水湿润基层。2 .弹线:根据墙上所弹的+LOm水平标高线,弹出墙裙、踢脚高度控制线,水平控制线一般按5r0排夜间距设一度。

3、垂直控制线每个墙面均应弹出,一般以Inl设一度为宜。每块砖都应弹分格线,要求墙地面分格线连通的情况下,必须将地面墙面的分格线同时弹出。3 .做粘贴标板:贴灰饼大面积粘贴前,在一面墙的边缘及上下或中距不大于IOiTl的中间墙先粘一排砖作为标板,反复将垂直度、平整度、板缝距离等按弹线要求检查校正好,然后以此为准开始拉线做灰饼;灰饼配合比为水泥:砂二1:3(体积比),灰饼间距一般为L0L6m,灰饼用靠尺找好垂直和水平。4 .粘结剂搅拌:先将清水加入容器内,再将粘结剂逐量加入,禁止掺加其它材料改变粘结剂配比和性能,混合比例:40千克干粉+8.8-9.6升清水。将粘结剂和水充分搅拌至润滑均匀,无明显块状

4、或糊状结块。5 .墙砖粘贴:(1)铺砌前将砖板块放入半截水桶中浸水湿润。浸泡砖时,将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。(2)施工中,每做一排语须先行拉好安装控制线(逐皮挂线),作为镶贴基准。镶贴应先贴大面,后贴阴阳角/凹槽等难度大的部位,自下而上进行:从最下一排砖的下皮位置用钉子装好靠尺板(地面向上第一排整砖下皮),以此承托第一排面砖。(3)湿润底灰后,先贴好最下一排砖,下皮紧靠装好的靠尺板,砖面要求垂直平正,并用木杠(压尺),校平砖面及砖上皮。(4)以第一排贴好的砖面基准,贴上基准点(可使用面砖碎块),以此拉线,控制砖面出墙尺寸和垂直度。(5)将墙砖背面

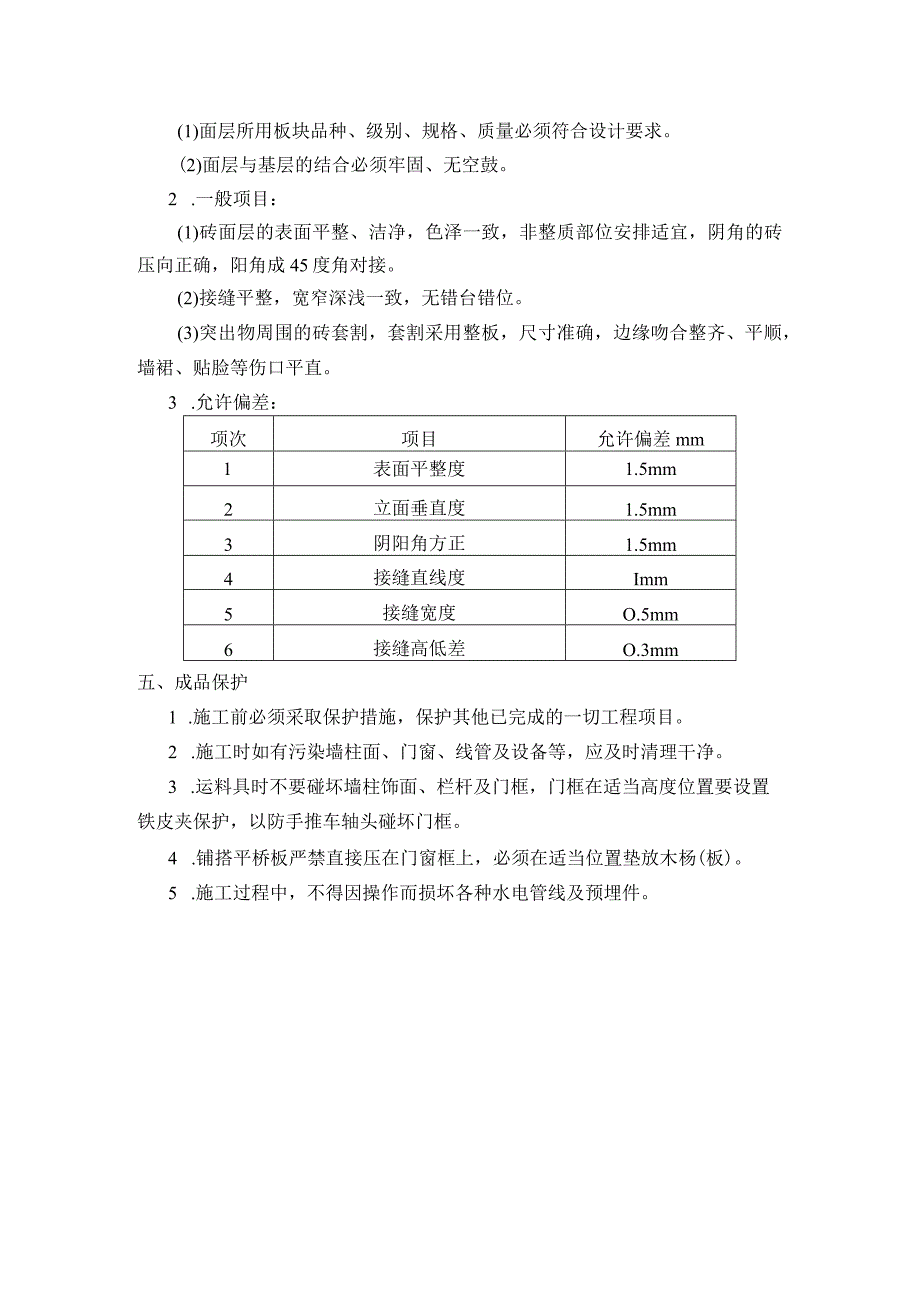

5、的灰尘清理干净;用干净的抹子将搅拌均匀的的瓷砖粘结剂抹于瓷砖背面及基层表面,然后粘贴在基层上,使用橡皮锤将瓷砖拍实铺平。施工过程中,可小幅度转动瓷砖,使浆料与瓷砖背面充分接触。(6)粘贴510块,即用靠尺检查表面平整度并用灰抹子将缝拨直,注意灰缝平直。(7)施工中随时刮去挤出缝隙的砂浆及时清干净块料表面。6 .擦缝:贴完经自检无空鼓、不平、不直后,用棉纱擦干净,用设计的填缝材料填缝、擦缝,用布将缝的素浆擦匀,砖面擦净。四、质量标准1 .主控项目:(1)面层所用板块品种、级别、规格、质量必须符合设计要求。(2)面层与基层的结合必须牢固、无空鼓。2 .一般项目:(1)砖面层的表面平整、洁净,色泽一

6、致,非整质部位安排适宜,阴角的砖压向正确,阳角成45度角对接。(2)接缝平整,宽窄深浅一致,无错台错位。(3)突出物周围的砖套割,套割采用整板,尺寸准确,边缘吻合整齐、平顺,墙裙、贴脸等伤口平直。3 .允许偏差:项次项目允许偏差mm1表面平整度1.5mm2立面垂直度1.5mm3阴阳角方正1.5mm4接缝直线度Imm5接缝宽度O.5mm6接缝高低差O.3mm五、成品保护1 .施工前必须采取保护措施,保护其他已完成的一切工程项目。2 .施工时如有污染墙柱面、门窗、线管及设备等,应及时清理干净。3 .运料具时不要碰坏墙柱饰面、栏杆及门框,门框在适当高度位置要设置铁皮夹保护,以防手推车轴头碰坏门框。4 .铺搭平桥板严禁直接压在门窗框上,必须在适当位置垫放木杨(板)。5 .施工过程中,不得因操作而损坏各种水电管线及预埋件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
