《华明停车场施工组织设计.docx》由会员分享,可在线阅读,更多相关《华明停车场施工组织设计.docx(24页珍藏版)》请在第壹文秘上搜索。

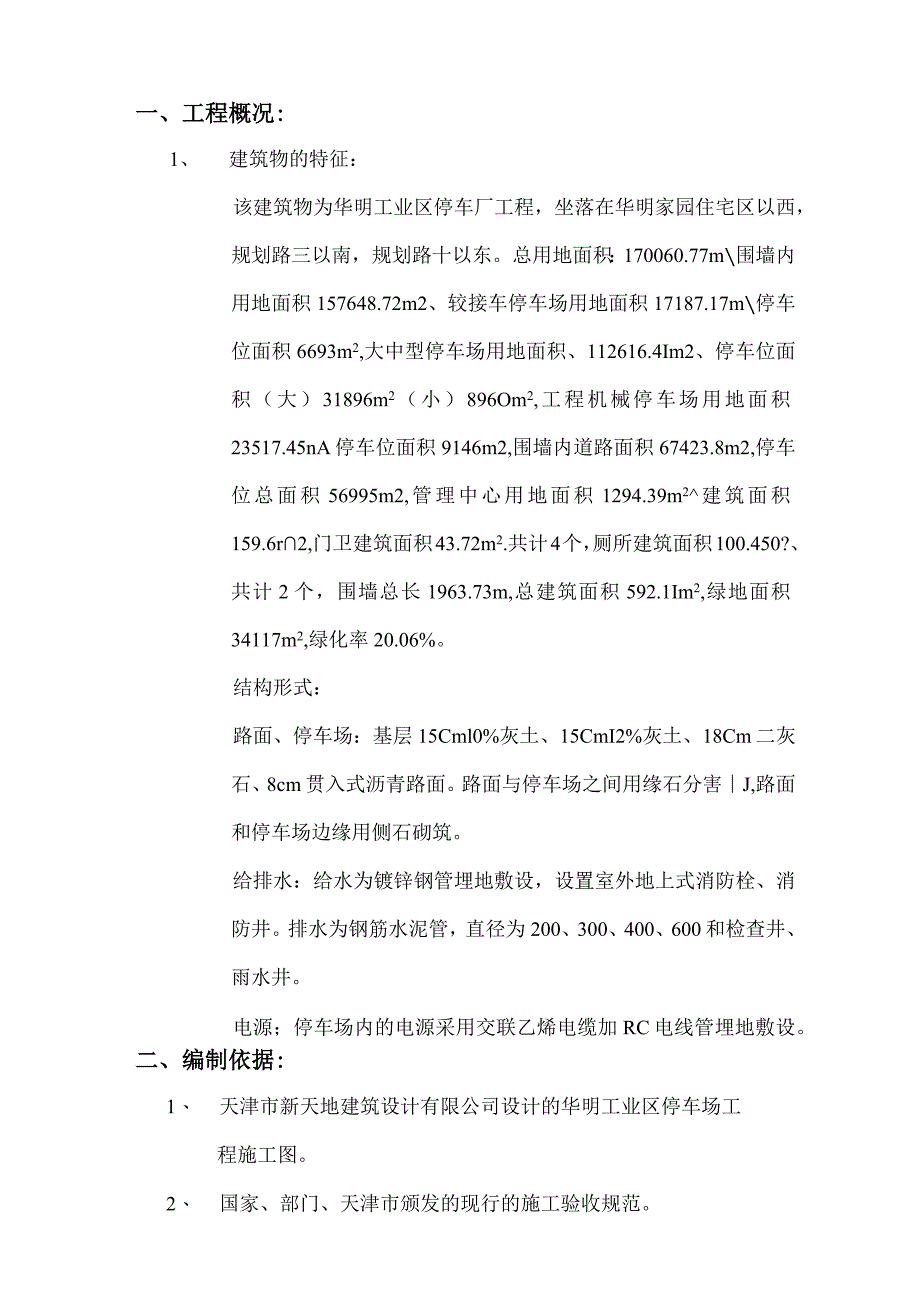

1、一、工程概况:1、建筑物的特征:该建筑物为华明工业区停车厂工程,坐落在华明家园住宅区以西,规划路三以南,规划路十以东。总用地面积:170060.77m围墙内用地面积157648.72m2、较接车停车场用地面积17187.17m停车位面积6693m2,大中型停车场用地面积、112616.4Im2、停车位面积(大)31896m2(小)896Om2,工程机械停车场用地面积23517.45nA停车位面积9146m2,围墙内道路面积67423.8m2,停车位总面积56995m2,管理中心用地面积1294.39m2建筑面积159.6r2,门卫建筑面积43.72m2.共计4个,厕所建筑面积100.450?、

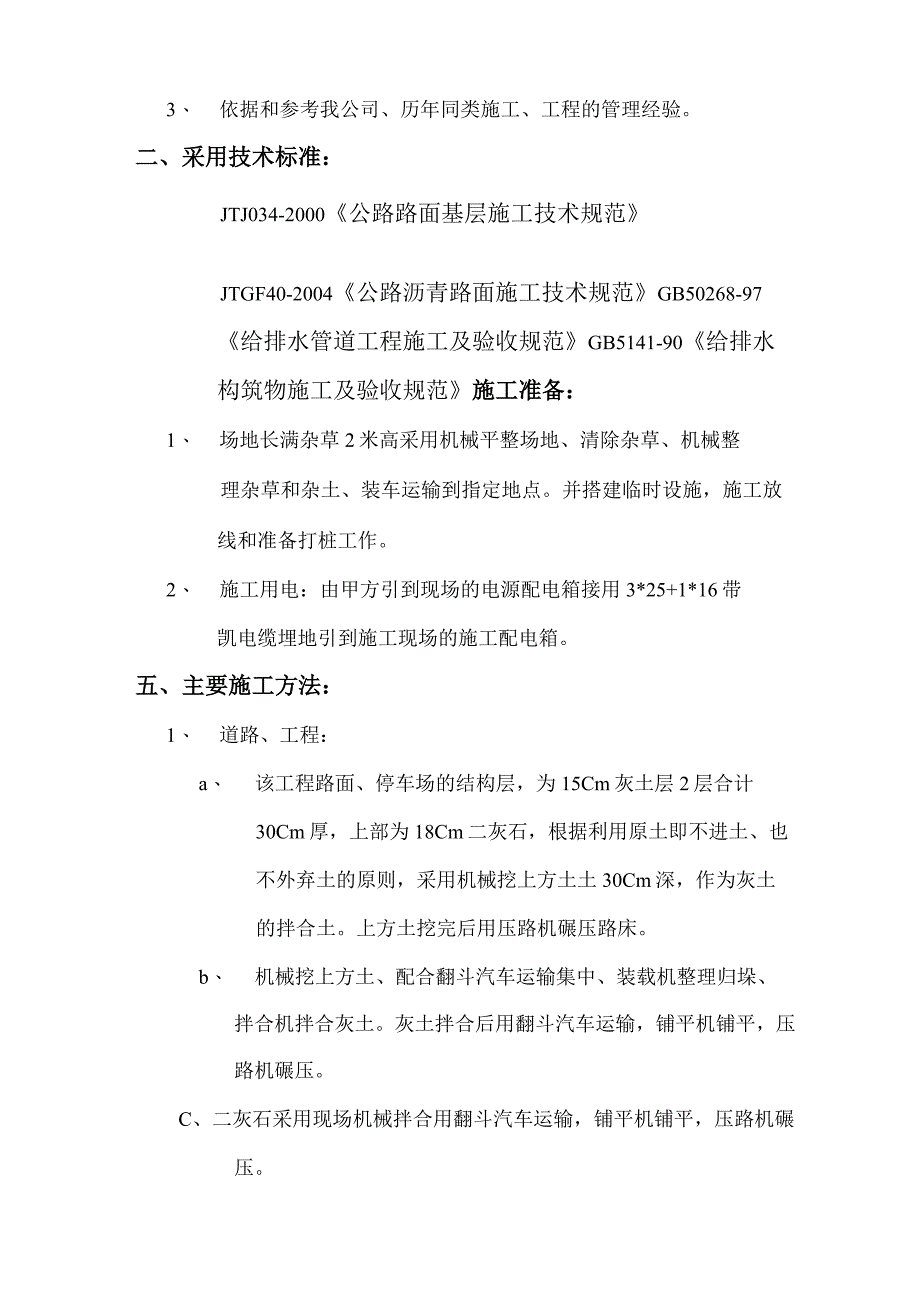

2、共计2个,围墙总长1963.73m,总建筑面积592.1Im2,绿地面积34117m2,绿化率20.06%。结构形式:路面、停车场:基层15Cml0%灰土、15CmI2%灰土、18Cm二灰石、8cm贯入式沥青路面。路面与停车场之间用缘石分害J,路面和停车场边缘用侧石砌筑。给排水:给水为镀锌钢管埋地敷设,设置室外地上式消防栓、消防井。排水为钢筋水泥管,直径为200、300、400、600和检查井、雨水井。电源;停车场内的电源采用交联乙烯电缆加RC电线管埋地敷设。二、编制依据:1、 天津市新天地建筑设计有限公司设计的华明工业区停车场工程施工图。2、 国家、部门、天津市颁发的现行的施工验收规范。3、
3、 依据和参考我公司、历年同类施工、工程的管理经验。二、采用技术标准:JTJ034-2000公路路面基层施工技术规范JTGF40-2004公路沥青路面施工技术规范GB50268-97给排水管道工程施工及验收规范GB5141-90给排水构筑物施工及验收规范施工准备:1、 场地长满杂草2米高采用机械平整场地、清除杂草、机械整理杂草和杂土、装车运输到指定地点。并搭建临时设施,施工放线和准备打桩工作。2、 施工用电:由甲方引到现场的电源配电箱接用3*25+1*16带凯电缆埋地引到施工现场的施工配电箱。五、主要施工方法:1、 道路、工程:a、 该工程路面、停车场的结构层,为15Cm灰土层2层合计30Cm厚

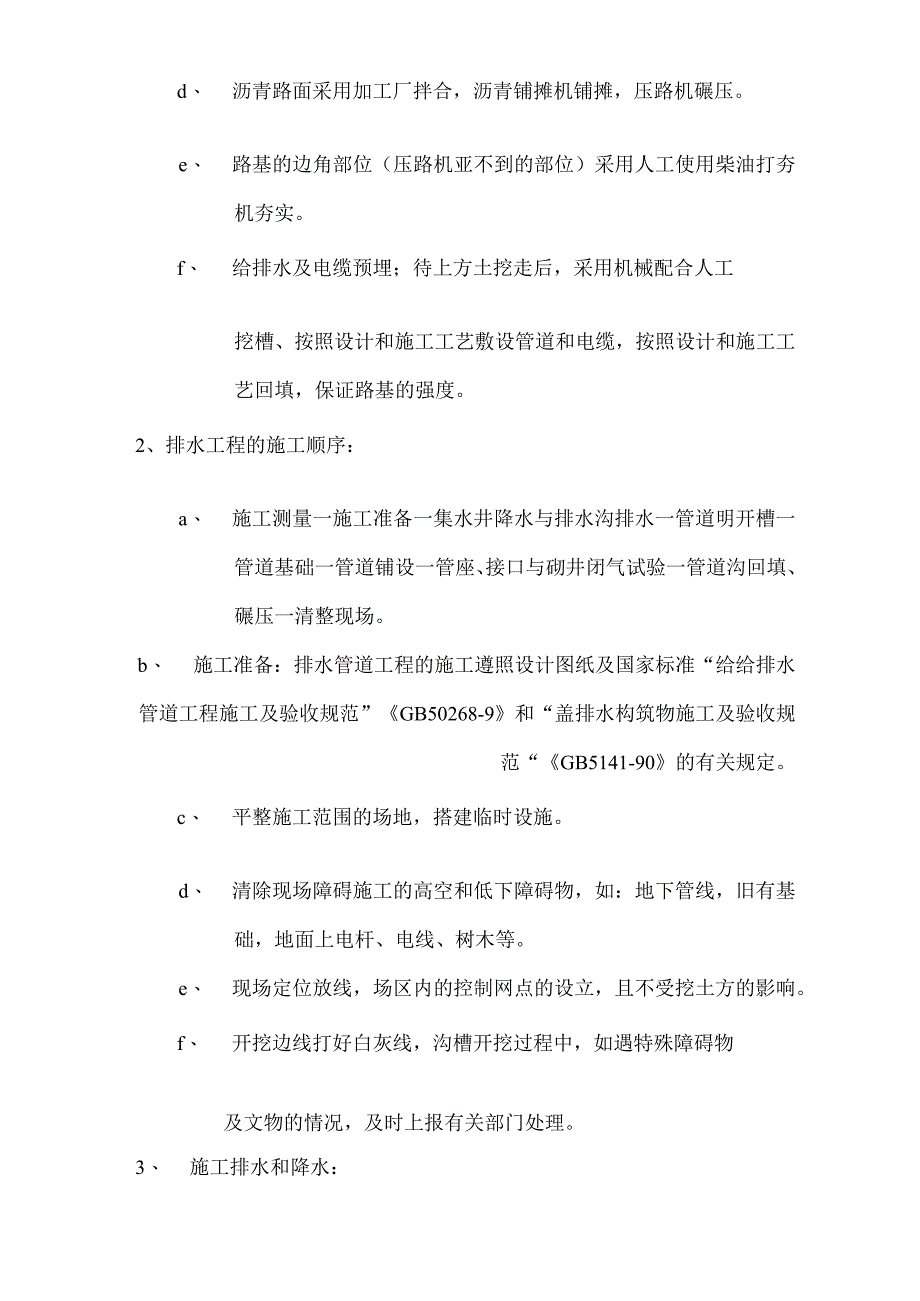

4、,上部为18Cm二灰石,根据利用原土即不进土、也不外弃土的原则,采用机械挖上方土土30Cm深,作为灰土的拌合土。上方土挖完后用压路机碾压路床。b、 机械挖上方土、配合翻斗汽车运输集中、装载机整理归垛、拌合机拌合灰土。灰土拌合后用翻斗汽车运输,铺平机铺平,压路机碾压。C、二灰石采用现场机械拌合用翻斗汽车运输,铺平机铺平,压路机碾压。d、 沥青路面采用加工厂拌合,沥青铺摊机铺摊,压路机碾压。e、 路基的边角部位(压路机亚不到的部位)采用人工使用柴油打夯机夯实。f、 给排水及电缆预埋;待上方土挖走后,采用机械配合人工挖槽、按照设计和施工工艺敷设管道和电缆,按照设计和施工工艺回填,保证路基的强度。2、
5、排水工程的施工顺序:a、 施工测量一施工准备一集水井降水与排水沟排水一管道明开槽一管道基础一管道铺设一管座、接口与砌井闭气试验一管道沟回填、碾压一清整现场。b、 施工准备:排水管道工程的施工遵照设计图纸及国家标准“给给排水管道工程施工及验收规范”GB50268-9和“盖排水构筑物施工及验收规范“GB5141-90的有关规定。c、 平整施工范围的场地,搭建临时设施。d、 清除现场障碍施工的高空和低下障碍物,如:地下管线,旧有基础,地面上电杆、电线、树木等。e、 现场定位放线,场区内的控制网点的设立,且不受挖土方的影响。f、 开挖边线打好白灰线,沟槽开挖过程中,如遇特殊障碍物及文物的情况,及时上报
6、有关部门处理。3、 施工排水和降水:a、 基槽开挖时,要随时作出排水沟、井及时排水,把水位降到槽底-0.5米以下,降水持续到回填土完毕。b、 基槽排水采用沿槽边设置300*300明沟排水,2040m射至1个集水井直径1.5m(深度比排水沟深1.5米)采用干砖砌筑井壁,650潜水泵排水。4、 明开槽施工方案:a、 本工程障碍物较多,作业面狭窄,暂定为明开槽施工。沟槽采用以机械为主人工为辅的开挖方式,开挖的土方运输集中作为办和灰土的材料。b、 沿管线位置设置临时水准点,做好临时水准点的保护,及时的检查校核,技术标准应达到测量闭合误差小于规范规定。c、 管道连接按照设计高程连接,施工时及时校核,发现
7、问题及时纠正,a、在施工过程中,设置专职测量班,随时测量施工中的高程。d、 注意问题:基槽开挖过程中及时将标高引到沟壁上,控制挖槽深度,避免超挖。严禁在沟边行走载重车量防止塌方。5、 沟槽排水分项施工方法:a、 沟槽排水采用水窝子加两侧排水沟(300*300)的方法排水。在管口以外做好截水沟。b、 开槽前在槽边一侧20-40m设置一个水窝子,用干砖砌筑直径1.5m深度1.5m,采用潜水泵昼夜排水,将地下水位降到槽底0.5m以下。方可进行基础施工和管道施工。c、 外围做好截水沟和地面排水沟,在突发天气时及时排水。6、 沟槽开挖:a、 沟槽开挖采用机械为主人工为辅,按照规定放坡,沟槽开挖时两侧设置
8、2米宽的人行道,人行道不得对土防止塌方。b、 沟槽开挖的堆土不得影响其他建筑物,不得掩埋其他建筑设施。7、 管道基础:a、 当管道基槽超挖时采用砂石回填到设计标高,严禁回填土方。b、 砂石基础采用人工加机械施工,分层回填充分振捣夯实回填深度、宽度符合设计和规范要求。c、 混凝土基础采用商品碎,振捣采用插入式振捣棒振振捣。8、 管道的铺设:a、 排水管道采用承插口胶圈连接,管道与检查井、收水经的连接灌浆要饱满,防止渗漏。b、 管道铺设前的检查;沟底标高、沟底宽、沟底基础是否合格、管材、管件、胶圈、粘接剂的质量是否合格。C、吊车下管;根据管经的不同,采用不同吨位的吊车下管,吊车距离沟槽边作业距离大
9、于2米,吊车不得在高压线下作业,吊装作业必须有专业指挥人员指挥,管子起吊找好重心,平吊轻放,起吊时对管材的承插口采取保护措施,起吊时起重臂下,严禁站人。9、 管道接口:a、承插口水泥管采用胶圈接口,施工采用人工将管子调正,放好胶圈利用两台IOt手扳葫芦和钢丝绳,在管子两边逐步加力拉紧,是管子和胶圈接触严密。10、 砌井工程:a、基砖采用MUlo机砖,MIO水泥砂浆砌筑,先按照施工图纸做好垫层,待垫层的强度达到规定强度时,方可进行砌体施工,砌筑时做好砌体与管子接口的严密,用砂浆填严。井子内外用水泥砂浆抹面压光。11、 沟槽回填:a、管道安装完毕后经过验收合格,及时回填。沟槽回填按照天津市市政工程
10、施工技术规范(排水工程)部分DB(29-76-2004)、埋地聚乙烯排水管道工程技术规程(CECS164:2004)和给水排水管道工程施工及验收规范(GB50268-97)相关内容和设计要求执行。12、 道路工程:a、 路基施工前全面复核规划中心线,路线、控制桩、有关水准点、规划桩位确定准确,按照设计坐标进行施工放线。b、 施工前详细调查现状地上、地下、现状路各种管线及障碍物的规格、位置,并与甲方及时联系,现场验证,必要时请管线产权部门进行现场监护,确保施工安全。c、 路基素土填筑;用推土机分层填筑,每层厚度控制在25Cm以内,每层边坡伸展30Cm以利于压实。路基分段作业施工时,两个作业段交界
11、处不再同一时间施工时按照1:1坡地分层留出台阶。若两段同时填筑时要分层交叠衔接,搭接长度不小于3米。d、 构层施工;灰土施工利用机械挖的上方土,汽车翻斗运输把土方集中到一定地点,集中拌合,汽车运输混合料铺装。白灰集中消解以利于灰土的拌合。e、 铺装整形;路床先用平地机整形平整,混合料拌合均匀后用翻斗汽车运输到路床上,用推土机推平、平地机刮整平整、压路机碾压。f、 二灰石采用现场拌合翻斗汽车运输铺装到路床上,用推土机推平、平地机刮整平整、压路机碾压。g、 养生;路基施工完毕后立即洒水养生,并严禁一切车辆进入现场。h、 沥青路面面层铺装;采用厂拌沥青混凝土运输到现场铺装机铺装、碾压成型。i、 侧石
12、、缘石、地面病安装按照设计要求安装侧石、缘石、地面砖,侧石、缘石、地面砖地面砖采用成品材料,材料进场时有计划的堆放,避免材料的二次运输六、安全质管理:1、 参照JG59-99建筑施工安全检查标准,指定有针对性措施。现场设安全员,随时督促,检查作好各项安全工作。2、 现场施工人员进入现场必须戴安全帽,非施工人员不戴安全帽不准进入现场。电器设备设专业人员管理、使用,非专业人员不得擅自动用电器设备,4、 施工用电采用三极漏电保护措施,现场施工用的电线用木杆架起并用蝶式绝缘子固定,浇注碎人员必须穿防护鞋带防护手套。5、 保证现场施工道路的畅通,确保车辆人员的安全通过。七、工期管理:1、 本工程开工日期
13、为2007年11月20日。竣工日期定为2008年5月31日竣工。2、 根据施工进度安排,科学管理,精心组织,狠抓计划落实充分发挥开拓创新精神,挖掘潜力,加快施工进度,确保按约定日期竣工。八、冬雨季施工:Ix雨季施工措施:a、 施工现场材料分类架空堆放,水泥木材及木制品架空苫盖防受潮。b、 现浇碎应及时覆盖养护,根据气温调整浇水次数,保持其湿度,养护时间不少于7天。C、露天施工机械及电动工具应有防雨设施及可靠接地,雨天停止室外施工。2、冬季施工措施:a、 尽量避开寒流和大风天气施工。b、 砖不得浇水、不得使用浸水后冰冻砖,砌筑前清除砖上的冰霜、沙子和石灰不得有冻。C、防冻沙浆的配置严格按实验室配
14、合比施工。d、对已完成的砌体下班前用草帘覆盖,以免砌体受冻。碎工程(商品碎)注意覆盖保温养生。九、文明施工:1、 本工程按照天津市对建筑项目的有关规定办理好一切开工手续,进驻场地前作好以下儿点。2、 施工现场进出口处设立平面图,施工现场管理人员网络图。3、 施工工地堆料、堆物整齐有序,外围搭设围挡。1、 施工不扰民,按有关规定,早晨6时以后施工、晚上21时前停工。2、 施工现场用电,用带凯电缆加钢管保护、埋地敷设引入现场。3、 施工用配电箱使用专业生产厂家生产的产品、设电源箱、总配电箱、分配箱。三级保护。4、 建筑物外围用安全网、密眼网加以保护。升降机进口、楼梯口、出入口、电梯口处设围护拦和安
15、全网等保护设施。十、安全保证措施:1、 逐级建立安全生产岗位责任制,现场安全由经理负责、是第一责任者。项目经理对安全管理负责、是第二责任者。2、 现场施工的各级领导应把安全生产当作头等大事来抓,认真贯彻国家有关劳动保护和安全生产的政策和法规。3、 施工中认真执行安全操作规程和各项安全规定、周密设计、精心组织施工。不得违反操作规程指挥。2、安排施工任务的同时、必须进行安全交底。并作出安全交底底记录。5、 各级领导实行安全值班制,工地设安全员、与施工同步随时检查安全。发现问题及时纠正、防止事故的发生。6、 特殊工种作业、由执证人员带证上岗操作。并佩带相应的劳动保护用品上岗操作。7、 施工的机电设备、设专人使用保管,其他人不得擅自动用。5、为了现场安全,现场设立专职保卫人员,担负施工现场的保卫工作。十一、施工环境保护措施:1、 为保护和净化我市的卫生环境,创造良好的施工条件。在施工中作到以下几个方面。2、 工程开工前到卫生监察部门办理登记注册手续。3、 在施工前按天津市环卫管理部门规定,在施工现场进出口设立施工现场平面图,
