技术质量保证体系及措施.docx

上传人:p** 文档编号:783485 上传时间:2024-02-26 格式:DOCX 页数:24 大小:429.27KB
下载 相关 举报
技术质量保证体系及措施.docx_第1页
第1页 / 共24页
技术质量保证体系及措施.docx_第2页
第2页 / 共24页
技术质量保证体系及措施.docx_第3页
第3页 / 共24页
技术质量保证体系及措施.docx_第4页
第4页 / 共24页
技术质量保证体系及措施.docx_第5页
第5页 / 共24页
技术质量保证体系及措施.docx_第6页
第6页 / 共24页
技术质量保证体系及措施.docx_第7页
第7页 / 共24页
技术质量保证体系及措施.docx_第8页
第8页 / 共24页
技术质量保证体系及措施.docx_第9页
第9页 / 共24页
技术质量保证体系及措施.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《技术质量保证体系及措施.docx》由会员分享,可在线阅读,更多相关《技术质量保证体系及措施.docx(24页珍藏版)》请在第壹文秘上搜索。

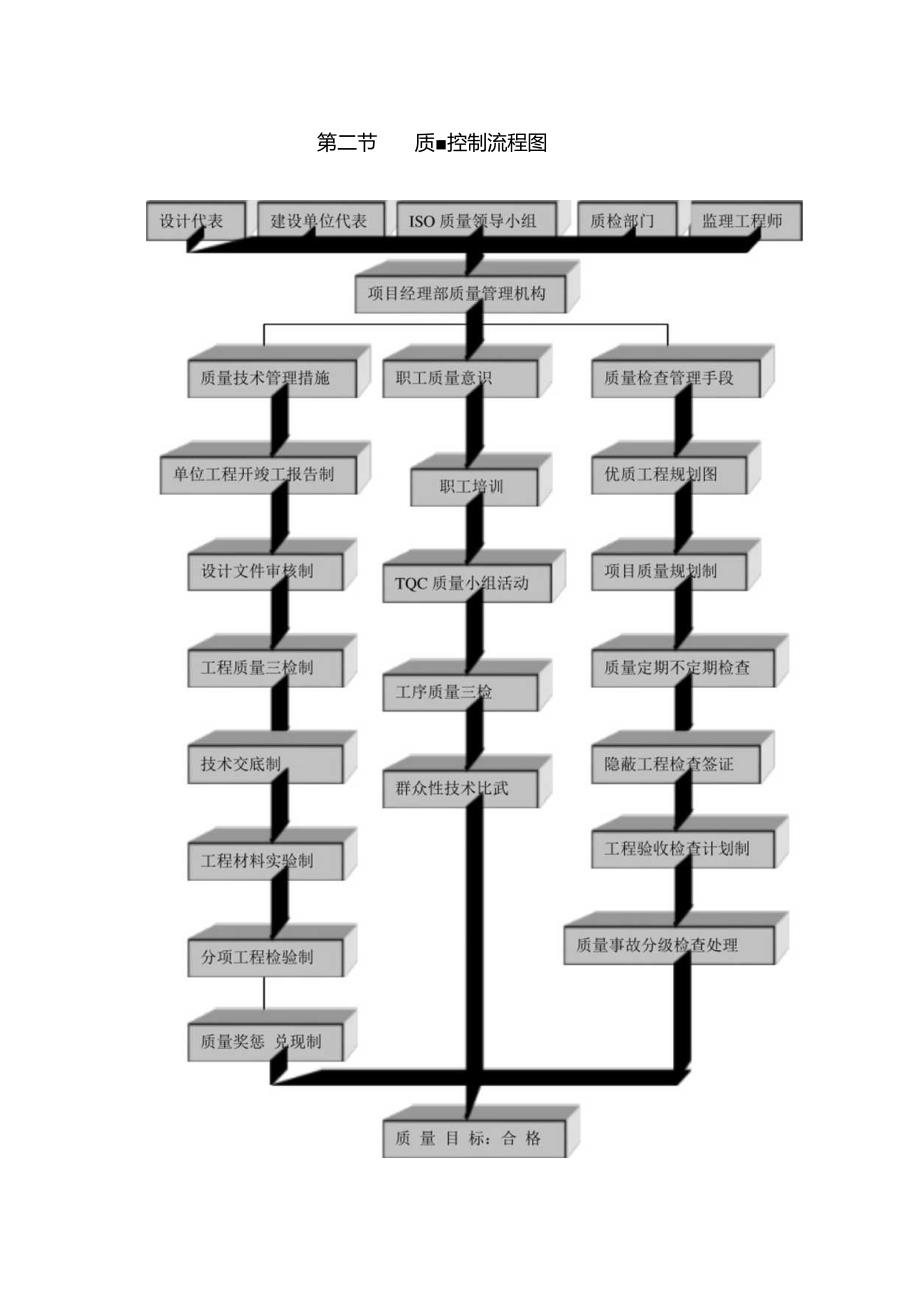

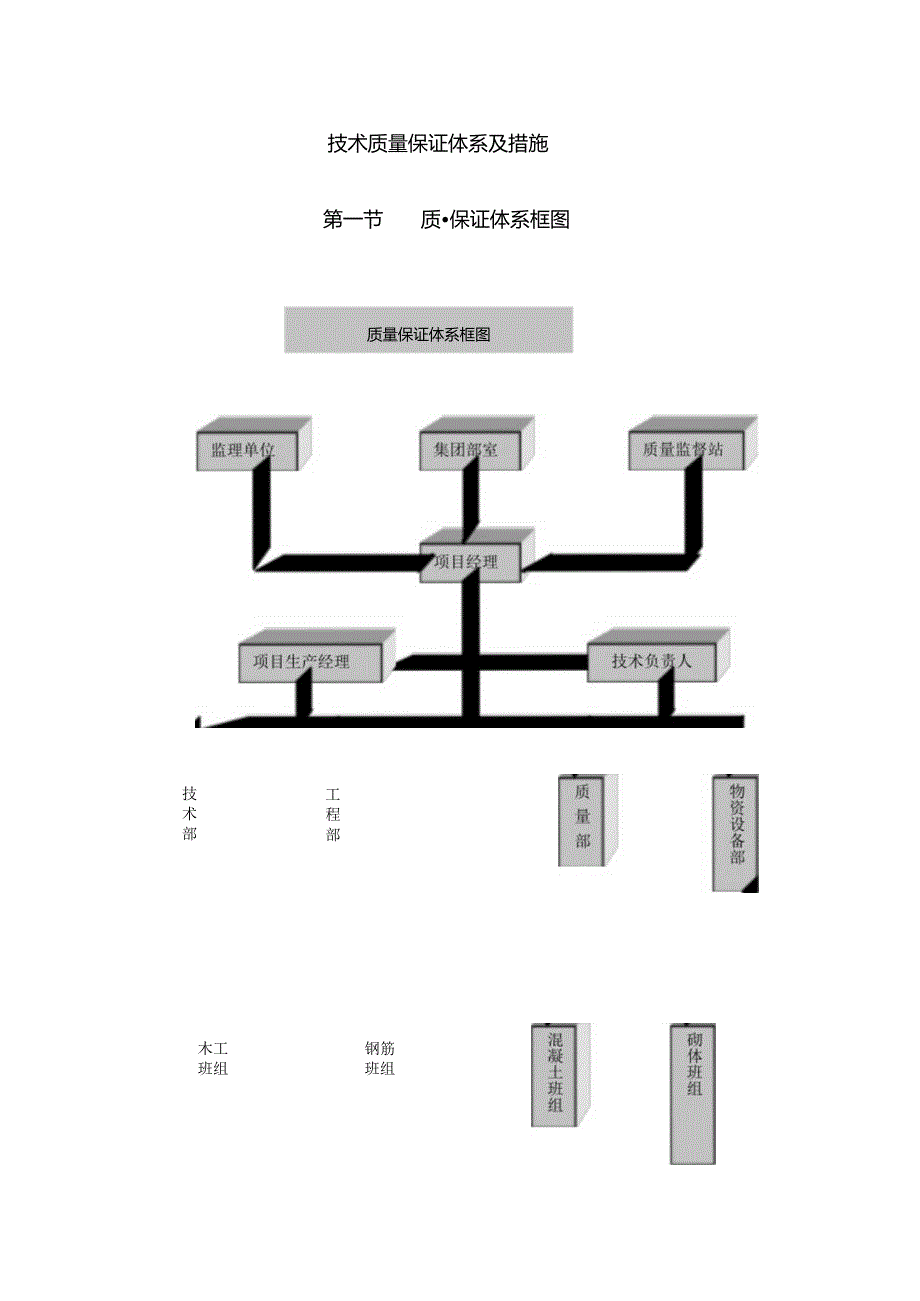

1、技术质量保证体系及措施第一节质保证体系框图质量保证体系框图工程部技术部钢筋班组木工班组第二节质控制流程图第三节确保工程质的技术组织措施公司质量方针为:过程受控,保质量达标;持续改进,让顾客满意。本工程质量目标:分部分项工程及检验批一次验收评定合格,力争创省优工程。1、建立量管理保证体系框架项目部在总结多年施工经验的基础上,认真地制定了本工程质量管理组织保证体系,从准备工作、施工过程及竣工验收过程都加以严格控制,保证工程质量。2、配备高素质人员,强化管理意识质量的好坏关键因素还是在人,靠人的业务水平,知识能力,工作认真程不仅要对工程本身进行管理,同时又对人本身进行管理,管好人,才能管好工程,因此

2、说人也是组织体系管理的对象。就本工程而言,施工作业人员与施工管理人员“质”与“量”的配备,是我公司在此作为保证工程质量的措施之一。本工程将选派曾有过优良工程施工经验且有一级资质的项目经理负责本项目施工,并选拔一批有知识、懂管理的专业技术人员组成领导班子。严格按照GB/T19000-IS09000系列模式标准建立的质量保证体系来运作。形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制。宏扬“处处争第一,人人创佳绩”的企业精神。公司人员管理基本方针是“以岗定人”(每年都组织数次培训、考核,通过考核的方能上岗)。岗位明确、人员明确、职能明确、质量责任明确,质量保证之人员配备措

3、施也就真正落到实处。3、控制材料、物资的质量建筑材料在工程上的使用,直接关系到工程质量。项目部在材料采购、检验、运输、储存、安装使用等各个环节,均按照公司质量管理保证程序进行管理,使材料质量处于受控状态,也是过程受控的措施之一,是确保本工程质量的又一有力措施。(1)材料、物资的分类:1)重要材料、物资:如钢筋、水泥、砂、石、木材、商品混凝土、砌块、防水材料、门窗、管、线、箱、角门、设备等用量大或对工程最终使用质量有较大影响的材料。2)特殊材料、物资:新型材料,如建筑节能材料。3)一般材料、物资:对工程最终质量影响较小的,需求量较少且返工返修后对质量没有影响的物资。无论是重要材料、物资,还是一般

4、材料、物资,都必须是合格品,当然我们问对重材料、物资加大控制、检查力度。(2)材料、物资需用计划不能因为材料、物资供应不上而影响工程进度,也不能多购材料,行成浪费或积压资金,因些需要制定采购计划。采购计划由项目部核实、预算员编制,技术负责人审核,项目经理审批。必要时上报总公司,需用量计划严格按照以下条款编制:a、施工合同、施工图纸、图纸会审记要、施工洽商变更。b、审批过的施工组织设计。C、投标预算书。d、材料消耗定额。(3)材料供应商的选择重要物资和特殊材料物资由物资采购部门收集相应物资供应商信息,进行调查并填写物资供应商调查表”,并会同施工技术质量负责部门进行评价,并报知建设单位及监理单位。

5、供应商选择评价的内容主要包括:经营执照、生产许可证、行业质量检测报告、生产能力、质量管理体系、质量保证能力。并报知建设单位、监理单位确认。(4)材料检验和材料复试材料进场必须经物资保管员、质检员共同验证材料规格、数量、外观质量、质保书、产品合格证、出厂检验质量报告等。并按照国家有关标准对主要材料进行抽样试验,不合格材料杜绝在工程上使用O(5)材料搬运和贮存重要物资材料搬运按照产品说明进行,供货方提供的一切与产品相关的资料及构件的标识、标记,在搬运过程中不得丢失,加强成品保护,分类、分批堆放贮存,做好材料特征标识(标明名称、规格、数量、来源、出厂日期等内容)和检验状态标识(未检验、合格、不合格等

6、)。配备必须的消防设施,采取有效的防盗失措施、防潮、防霉措施。(6)材料发放和使用材料发放按照先进先出的原则,保管人员依据经审批的领料单,调拨单进行登记发放,严格执行现场用料有据,消耗有数,余料退库、废料及包装品及时回收,做到材料使用去向的可追溯性和工完场地清的文明施工要求。第四节强化施工试验的管理,提供准确的数据施工中必须要求抓住质量管理的数据本质。项目部在参照国家建筑工程施工规范、标准,施工过程试验计划明细化,详实编制分部、分项工程检验、试验记录清单,在质量监督检查工作中,一切以数据为依据,并综合运用排列图法、因果分析法、调查表法、数理统计技术对各类数据进行分析,以科学依据地控制本工程现场

7、施工质量,提高本工程施工管理技术含量。附:本工程所需试验项目表序号名称与现行规范、标准必试项目备注1水泥:GB175-1999GB13441999GB12958-1999GB12573安定性、凝结时间、胶砂强度(抗压、抗折)商品碎须由厂家提供相应资料2砂:JGC5292筛分析、含泥量、泥块含量商品位须由厂家提供相应资料3石:JGC5392筛分析、含泥量、针片状颗粒商品碎须由厂家提供相应资料4粉煤灰:GB1596-91烧矢量、需水量比、细度商品碎须由厂家提供相应资料5加气料混凝土小型砌块GB/T41997抗压强度每一万块为一验收批,一验收取样5块6热轧带肋钢筋GB/T14991998热轧圆盘条G

8、B/T7011997拉伸试验(6S、6S、S)弯曲试验同一厂别、炉罐号、规格、交货状态每三60t为一验收批7钢筋接头(焊接):GB5020492、JGJ2786.JGJ18-96、JGJ107-96、JGJ10896.JGJ10996JG/T30571999拉伸试验弯曲试验焊接接头同等级、同形式、同规格接头(300个为一验收批。机械接头同等级、同形式、同规格接头500个为一验收批。8防水材料(SBS或APP高聚物改性沥拉伸强度断列伸长率同一产品W1000卷为一验收批青防水卷材)JG/T684-1997防水卷材粘接材料GB50207-94不透水性低温弯折性粘结剂剥离强度粘接剥离强度(及其浸水后保

9、持率)9回填土击实实验(必要时做于密度)10混凝GB5020492、G131490294、JGJ552000、GBJ10787、JGJ10497稠度抗压强度冬季施工还应留置转常温试块和临界强度试块11抗渗混凝土GBJ20883稠度抗压强度、抗渗等级每500立方米不少于1组,每次不少于1组12砌筑砂浆1、配合比设计与试验2、工程施工试验JGJ7092JGJ982000GB5020398稠度抗压强度分层度稠度抗压强度同条件每一楼层或每250r112砌体为一个取样单位。13建筑工程饰面砖JGBl10-97粘结强度每30(2及每一楼层。第五节施工设备的选择1、在工程测量施工中,采用J2型高精度激光经纬

10、仪进行竖向轴线的传递,控制主体垂直。由于激光具有定向性强、亮度高,单色性和相干性好的特点,其光束可不受自然环境影响,方便、准确、可靠地传递直线目标。垂直施工精度可控制在“1/4万”以内。2、在结构施工中,高层混凝土输送采用混凝土输送泵,其混凝土最大输出压力:高压为lL5MPa,低压为5.5MPa,理论最大水平输送距离54Onb最大垂直输送高度IlOn1;税坍落度值为15Cm左右时,其泵送压力值约为7.0Mpa整机泵送工作效果好,碎输送至作业面无离析,坍落度损失值小于2cm。3、装修施工在结构施工后期即可插入,缩短整个工期。4、计算机管理应用于工程建设的全过程、多方面。项目部配备3台微机,工程管

11、理技术资料按照四川省建筑安装工程资料管理规程。第六节技术管理“百年大计,质量第一”。实现本工程“确保优良、争创省优”,质量挂帅,技术先行是确保工程质量目标实现的必要条件。1、由施工经验丰富的工程师,及土建、暖卫、电气专业施工工程师指导现场施工,在各分部、分项工程施工前,由专业工程师编写施工方案,确定好工艺流程,以书面交底的形式贯彻到各作业班组及施工管理职能部门。根据本工程的建筑、结构设计特点,以及公司质量程序文件对特殊施工过程的质量控制,需要编制施工方案,如:施工测量方案基础施工方案屋面工程施工方案设备安装调试方案2、贯彻技术交底由技术负责人在开工前对施工组织设计和施工方案进行总交底。每层施工

12、前由技术负责人对项目部职能人员进行交底,工长向施工班组交底。技术交底的内容应具有较强的针对性、指导性和可操作性。综合考虑在不同气候、不同温度、不同条件下的施工注意事项和防范措施。3、执行施工现场技术挂牌制度在施工过程中,作业面要悬挂标识有工序、部位、技术质量施工要点和班组长姓名的标牌,并由班组长和工长对施工质量分别记录,以便追溯。4、落实技术复核制(工程预检)为避免发生重大差错,在分项工程正式施工前,对重要项目、部位进行复查、校正,主要复查项目内容如下:建筑物位置:测量定位的标准轴线、桩线、水平桩、主轴线。基础:土质、位置、标高、尺寸模板:尺寸、位置、标高、预埋件、预留孔、牢固程度,模板内部的

13、清理工作、湿润情况、脱模剂涂刷、施工接缝处理。钢筋混凝土:商品硅:开盘鉴定,配合比,水泥、砂、石的材料检验,供货小票。混凝土振捣前,对施工缝处理钢筋:安装位置、标高、型号、规格、钢筋接头复试、接头外观质量、钢筋搭接长度、焊缝长度、钢筋保护层。砌体、隔墙:墙身轴线、皮数杆、砂浆配合比、接缝处理。大样图:大样图的形状、尺寸、选用材料、预制和安装位置。主要管道:暖气、热力、上下水、煤气及化粪池、检查井的标高尺寸和坡度。电气:变电、配电位置、高低进出口方向、电缆沟位置、标高、送电方向。其它:设备、仪器仪表的完整完好程度、数量规格以及根据工程需指定的复核项目。第七节奖优罚劣本工程项目部建立了质检科,负责

14、各分项、分部工程的质量验收,验收工作要求突出“奖优罚劣”,有一定的检查深度和管理力度,按照本工程质量策划文件,项目部赋予质检部门限量否决权,凡是经检查、实测不符合国家验收规范、图纸设计要求的分项工序、成品、材料,一律按“不合格品控制程序”进行处理,“一般事故”由质检科长组织评审,并作记录,“重大质量事故”由技术负责人组织评审,并报上级主管部门备案。对不合格品的纠正措施为:报废、返工、返修加固三类。第八节狠抓过程控制,克服质量通病,落实优良、争创省优的各项技术措施一、项目施工过程质量管理流程在技术措施中已经详述了施工方案,为确保工程质量,在此还要对钢筋工程、模板工程、碎工程等关键工序的技术措施作必要的阐述。流程详见附图:工序质量管理程序图、钢筋工程质量控制程序如图、项目施工过程质量管理程序图、模板工程质量控制程序如图、碎工程质量控制程序图二、确保一次性验收合格、争创优良工程的施工技术措施(一)钢筋工程(I)钢筋的制作1)先根据钢筋配料单做好样板,经检查合格后,按样品标准成批加工。2)箍筋加工采用人工弯制,控制好加工尺寸,特别是135。弯钩,IOd弯钩长度

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
