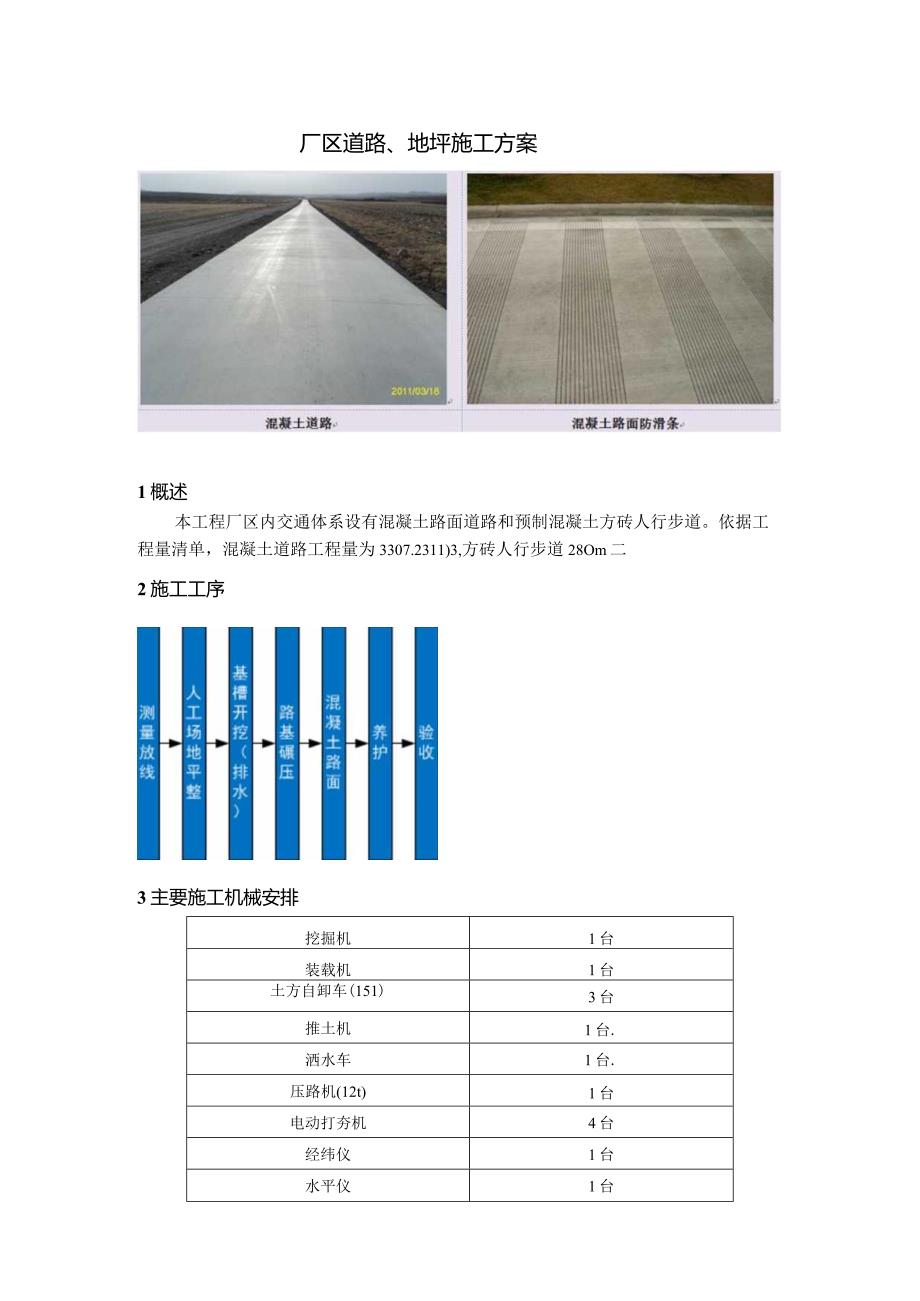

《厂区道路、地坪施工方案.docx》由会员分享,可在线阅读,更多相关《厂区道路、地坪施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、厂区道路、地坪施工方案1概述本工程厂区内交通体系设有混凝土路面道路和预制混凝土方砖人行步道。依据工程量清单,混凝土道路工程量为3307.2311)3,方砖人行步道28Om二2施工工序3主要施工机械安排挖掘机1台装载机1台土方自卸车(151)3台推土机1台.洒水车1台.压路机(12t)1台电动打夯机4台经纬仪1台水平仪1台混凝土施工配套设备4混凝土路面施工a.根据设计图纸放出道路中心线,其桩距在直线地段一般为20m,在道路交接处增设中心桩。b.为加快施工进度,道路施工可分区段同时进行,施工区段划分,可根据现场土方整平的实际情况定。c.为保证路基施工期间排水畅通,施工时应先在路肩外侧布设临时排水沟

2、并与现场临时排水沟接通,边沟深度及坡度以路边设计的排水沟为准。d.路基标高满足设计要求后,采用压路机碾压三遍,在碾压过程中,如果发现土质过干、表层松散,应适当洒水;如果土质过湿发生“弹簧土”现象,则采取掺干石灰或换土法等措施进行处理。e.用推土机将拌和均匀的灰石混合料按设计规定的层数和路拱度进行整平和整型,在已初平的路段上用压路机快速碾压一遍,以暴露潜在的不平整。再用推土机进行整平和整型。f.在整型过程中,禁止车辆通行。整型结束后当混合料的含水率接近最佳含水率时,立即用15吨压路机从俩侧路肩开始向路中心碾压。碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。后轮碾压完路面全遍时,即为一遍
3、。碾压4-6遍,应使表面没有明显轮痕。压路机碾压速度,头两遍以1.5-1.7kmh为宜,以后用2.0-2.5kmh.禁止压路机在砾石砂垫层上急刹车和掉头。g.采用推土机进行摊铺,根据压实比确定松铺厚度,不留纵向施工缝,设三人小组跟在推土机后面,及时消除粗集料窝和粗集料带。初步整型后,检查混合料的松铺厚度。采用15t压路机进行碾压,为防止碾压推移,应首先进行稳压,自两侧向路中压实,路的两侧,应多压2-3遍。碾压过程中注意铲高补低,填补处要翻松,重新压实不得出现薄层,最后碾压至无明显轮迹,密实度面层为95%,施工接头处认真处理,接茬平整稳定。h.混凝土路面分段浇筑,钢模板在加工场制作并运至现场安装
4、。施工缝设置在缩缝处。混凝土浇筑采用商品混凝土,振捣采用插入式震动棒与平板振捣器配合,并辅以人工找平,振捣时应保证拉杆与传力杆的位置方向不受影响。振捣后用铁滚筒进一步找平,最后用提浆机等除去面层多余水分,提高表面强度。浇捣抹平后的混凝土面层做到平坦、微粗、密实、无抹痕、不落石子、无砂眼和气泡。整路面一次成型,不得在面层进行补浆和洒干水泥。i.纵横缝的设置应符合设计要求,缩缝采用锯缝时,锯缝必须及时,应在混凝土强度达到812Mpa时进行。胀缝缝壁必须垂直,上下贯通,缝隙宽度一致,缝内不得连浆,缩缝要顺直,锯缝深度不得小于设计要求,纵缝为锯缝时应与原拼缝吻合。胀缝处设置油浸甘蔗板,上部沥青混合料填
5、缝。填缝料饱满平整,不得外溢,缝内不得有杂物。纵缝拉杆布与胀缝传力杆设置整齐、间距均匀准确,传力杆应与板面和路中心线平行,拉杆垂直于路中心线,并与板面平行。j.混凝土浇灌结束终凝后应及时进行洒水养护,养护时间最少不得小于7天。混凝土达到设计强度后方可通行车辆。混凝土路面板拆模时间根据气温和混凝土增长强度而定,常温下24小时即可拆模,拆模必须特别小心,不能损坏路面。5施工质标准:a.混凝土路面表面平整、坡度坡向正确、井口结合严密。转弯处弧度圆滑,路面无裂纹。b.混凝土路面按设计和规范设置分格缝,用专用机具切割,缝隙顺直、宽度均匀,应采用沥青或聚氨酯填缝。c.对原有井口抬高至彩色面层标高,并用水平

6、仪投测抄平,安装雨水篦子,雨水篦子低于路面5cm,四周用细石混凝土找平、找坡、抹方,突出雨水篦子10cm。d.路牙砖高出原有水泥路面3cm,圆弧处作定型胎具,按胎具镶贴路牙砖,使之平缓圆润。e.表面用布料机热敷彩色沥青柏油混凝土厚度3cm,道路中间略高坡向两侧,用压路机刷油压平、压实。f.检查项目及质量标准:序号检查项目质标准(m11O1路面厚度偏差+20-52路面宽度偏差203路面平整度54纵坡标高偏差105横坡偏差坡长的0.25%6纵缝顺直度107横缝顺直度108井框与路面高差36路基质量标准和检验方法:a.路基质量标准和检验方法(土方)类别序号检查项目质量标准单位检验方法及器具主控项目1
7、压实度路基压实度应符合DGJO8-118城市道路工程施工质量验收规范中的有关规定环刀法、灌砂法或灌水法2弯沉值不应大于设计规定弯沉仪检测般项目1表面质量路床应平整、坚实,无明显轮迹、翻浆、波浪、起皮等现象,路堤边坡应密实、稳定、平顺等观察检查2土路基允许偏差路床纵断高程-20+10mm水准仪检查路床中线偏差30mm经纬仪检查,用钢尺量取最大值路床平整度15mm3m直尺和塞尺连续测量2次,取最大估路床宽度不小于设计值B钢尺检查路床横坡0.3%且不反坡水准仪测量边坡不陡于设计值%坡度尺测量注:B为施工时必要的附加宽度。b.路基质量标准和检验方法(挖石)类别序号检查项目质量标准单位检验方法及器具主控
8、项目1边坡质量上边坡必须稳定,严禁有松石、险石观察般项目2挖石方路基允许偏差路床纵断高程TOo+50mm水准仪检查路床中线偏位30mm经纬仪、钢尺量取最大值检查路床宽度不小于设计值8钢尺检查边坡不大于设计值坡度尺测量注:6为施工时必要的附加宽度。c.路基质量标准和检验方法(填石)类别序检查项目质量标准单位检验方法及器具主控项目I压实度路基压实度应符合试验路段确定的施工工艺要求,沉降差不应大于试验路段确定的沉降差水准仪测量般项目1路床质量路床顶面应嵌缝牢固,表面均匀、平整、稳定,无推移、浮石观察2边坡质量边坡应稳定、平顺,无松石观察3填石方路基允许偏差路床纵断高程-20+10mm水准仪检查路床中线偏位30mm经纬仪、钢尺量取最大值检查路床宽度不小于设计值4钢尺检查路床横坡0.3%且不反坡水准仪测量边坡不大于设计值坡度尺测量注:B为施工时必要的附加宽度。
