《护堤草坪护坡施工方案.docx》由会员分享,可在线阅读,更多相关《护堤草坪护坡施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

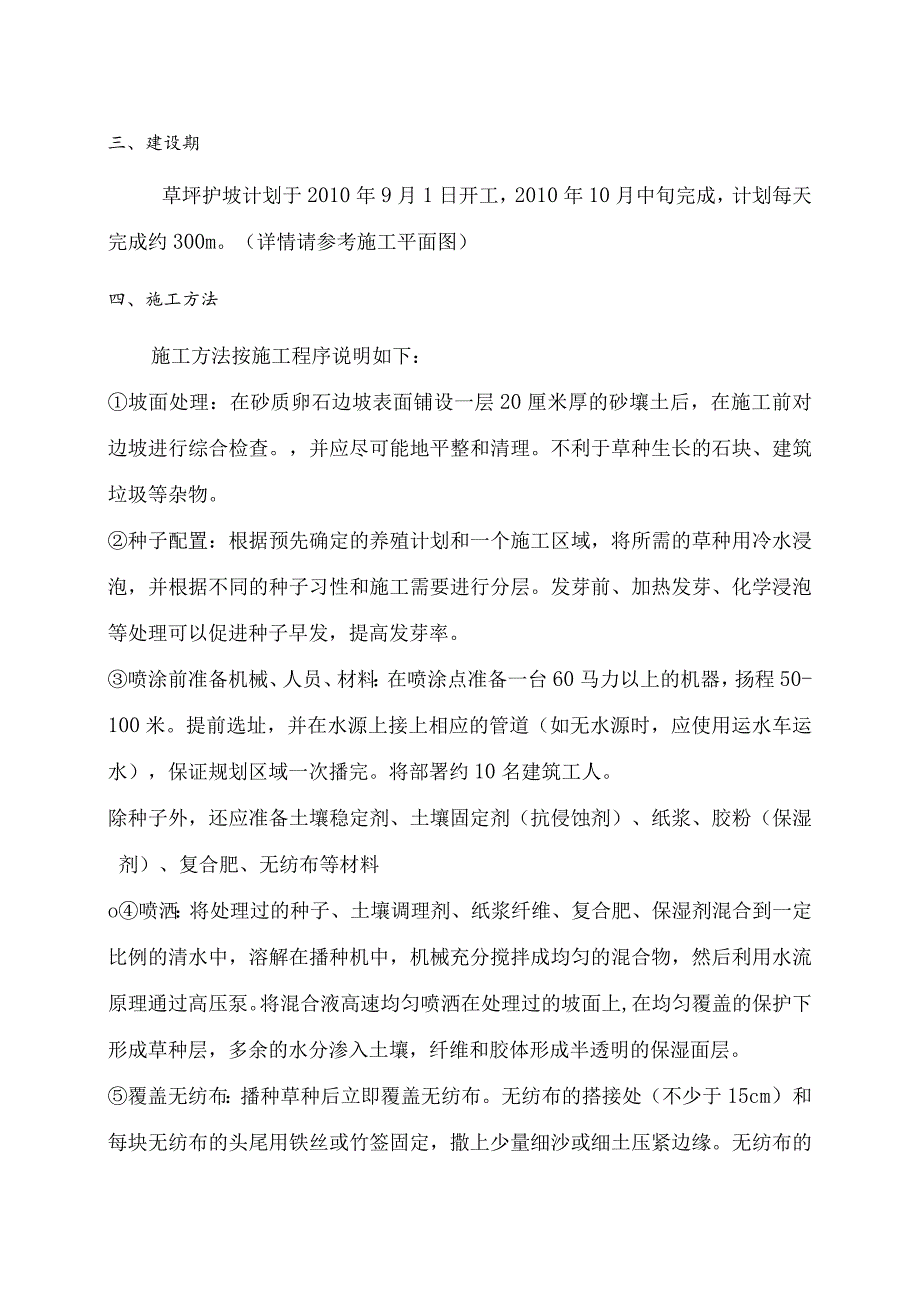

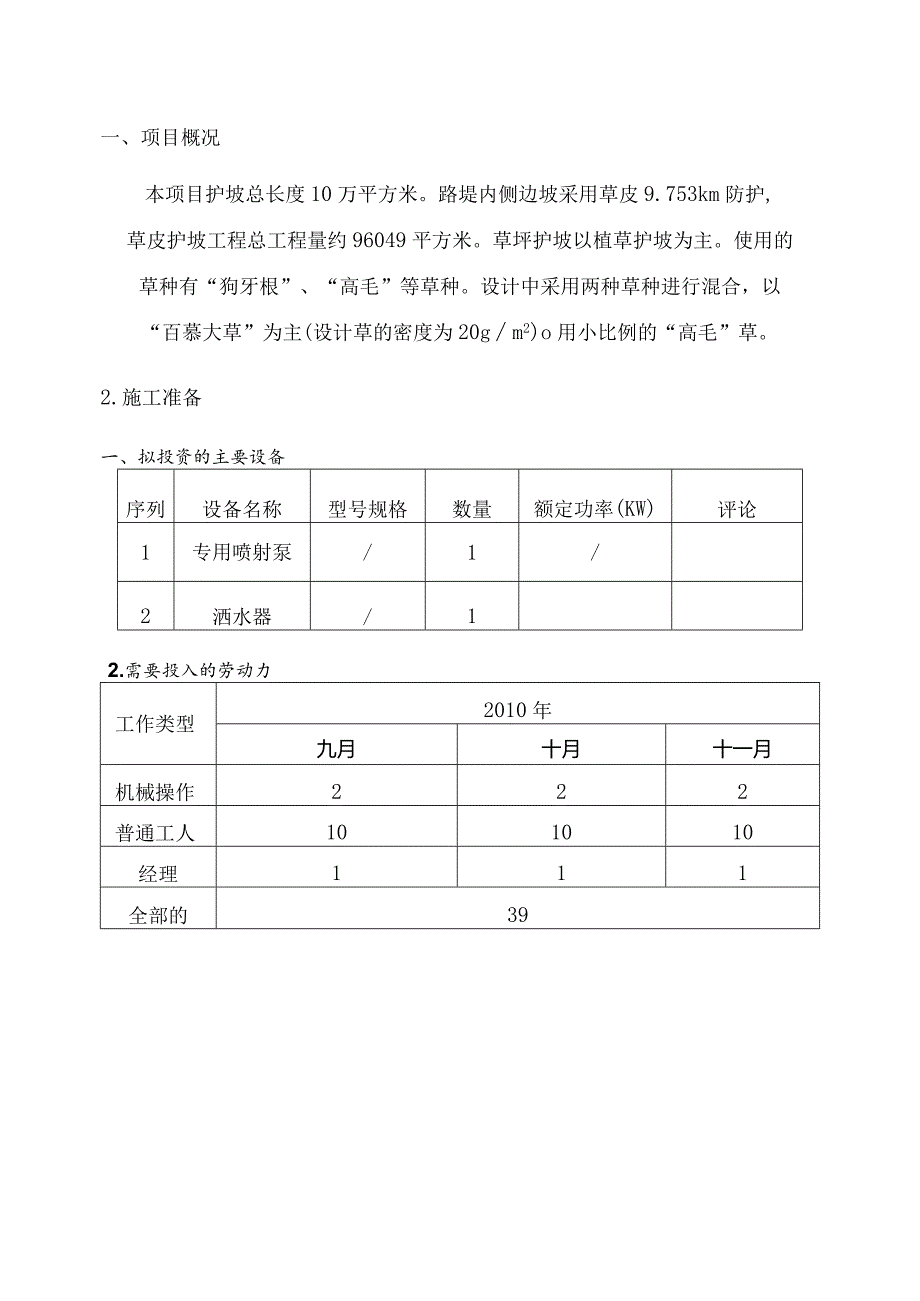

1、护堤草坪护坡施工方案一、项目概况本项目护坡总长度10万平方米。路堤内侧边坡采用草皮9.753km防护,草皮护坡工程总工程量约96049平方米。草坪护坡以植草护坡为主。使用的草种有“狗牙根”、“高毛”等草种。设计中采用两种草种进行混合,以“百慕大草”为主(设计草的密度为20gm2)o用小比例的“高毛”草。2.施工准备一、拟投资的主要设备序列设备名称型号规格数量额定功率(KW)评论1专用喷射泵/1/2洒水器/12.需要投入的劳动力工作类型2010年九月十月十一月机械操作222普通工人101010经理111全部的39三、建设期草坪护坡计划于2010年9月1日开工,2010年10月中旬完成,计划每天完

2、成约300m。(详情请参考施工平面图)四、施工方法施工方法按施工程序说明如下:坡面处理:在砂质卵石边坡表面铺设一层20厘米厚的砂壤土后,在施工前对边坡进行综合检查。,并应尽可能地平整和清理。不利于草种生长的石块、建筑垃圾等杂物。种子配置:根据预先确定的养殖计划和一个施工区域,将所需的草种用冷水浸泡,并根据不同的种子习性和施工需要进行分层。发芽前、加热发芽、化学浸泡等处理可以促进种子早发,提高发芽率。喷涂前准备机械、人员、材料:在喷涂点准备一台60马力以上的机器,扬程50-100米。提前选址,并在水源上接上相应的管道(如无水源时,应使用运水车运水),保证规划区域一次播完。将部署约10名建筑工人。

3、除种子外,还应准备土壤稳定剂、土壤固定剂(抗侵蚀剂)、纸浆、胶粉(保湿剂)、复合肥、无纺布等材料o喷洒:将处理过的种子、土壤调理剂、纸浆纤维、复合肥、保湿剂混合到一定比例的清水中,溶解在播种机中,机械充分搅拌成均匀的混合物,然后利用水流原理通过高压泵。将混合液高速均匀喷洒在处理过的坡面上,在均匀覆盖的保护下形成草种层,多余的水分渗入土壤,纤维和胶体形成半透明的保湿面层。覆盖无纺布:播种草种后立即覆盖无纺布。无纺布的搭接处(不少于15cm)和每块无纺布的头尾用铁丝或竹签固定,撒上少量细沙或细土压紧边缘。无纺布的主要作用是减少坡面水分的蒸发,改善种子发芽和生长的环境,防止鸟类和鸟类啄食种子,同时减

4、少对种子的冲刷。强降雨(大雨)。约15天后,当草苗长到35厘米时,阴天或下午3时后应及时取下无纺布,隔夜用露露提苗,使苗木尽快适应自然气候环境。无纺布不宜开得太早,因为幼苗无法承受阳光和恶劣天气的影响,开得太晚,草苗就会长出变形。前期养护:出苗后15天,为促进草坪生长,施一次氮肥(5g/m2),10天施一次复合肥(15g/m2)并根据气候条件适当浇水,可达到绿化坡面的效果。5.质量控制体系实行项目管理责任制。项目经理对质量负责,对项目技术负责人负责。专职质检员负责具体的检验和监督,每组还配备一名兼职质检员。检查并召开专项会议解决质量问题,每月组织质量抽查,督促施工现场确保施工质量。1)加强质量

5、管理的技术措施:a,加强技术管理,明确岗位责任制,认真熟悉图纸和施工规范要求,做好技术交底工作,建立技术考核制度,严格按照操作规程组织施工,严格按照国家质量评价标准机构验收。乙。实施全面质量管理,成立TQC小组,建立质量目标考核体系班组长和各分部、分项质检员,确定各工序质量目标,认真贯彻“谁建设,谁负责”的精神,设立专门的质量奖惩制度,奖励善恶罚恶。2 )坚持质量“三检”制度。每道工序完成后,施工队必须进行自检,并报项目部专职质检员进行检查。最后,下一道工序必须经过主管或业主代表的检验合格。不合格子项目应坚决返工,隐蔽工程应做好备案,并经监理或业主代表批准后方可继续施工;3 )认真把关材料质量

6、,按照项目质量保证数据检验项目的统一要求做好各类材料的检验工作,进场草种供应商必须从规模较大的草种中选择具有国家颁发的合法营业执照的企业。喷播前必须提前进行育苗试验,确保其纯度和发芽率达到90%以上。,可投入实际播种。其他添加剂和肥料必须从专业厂家采购,并有产品检验合格证,符合设计要求方可使用。4)严格按照国家有关规定和监理工程师的要求,认真组织施工,确保各工程施工过程的规范化、合理化。每道工序施工完毕后,必须进行严格的质量检验,检查是否符合相关规范和设计要求。要求,施工质量必须符合本工程施工技术规范的要求。5)确保施工中的资料完整完整根据工程验收及我公司质量体系对工程竣工数据和施工管理控制数据的要求,做好各项数据的收集、保存和归档工作。尤其是各种材料形式,严格按照文件资料控制规程、图纸、表格、签字、原始文件、施工文件等的内容和要求,在内容和格式管理上和控制。施工全过程质量因素监控系统乂:P人:+心法士必3?
