抹灰工程图片详解.docx

上传人:p** 文档编号:784662 上传时间:2024-02-26 格式:DOCX 页数:43 大小:1.43MB
下载 相关 举报

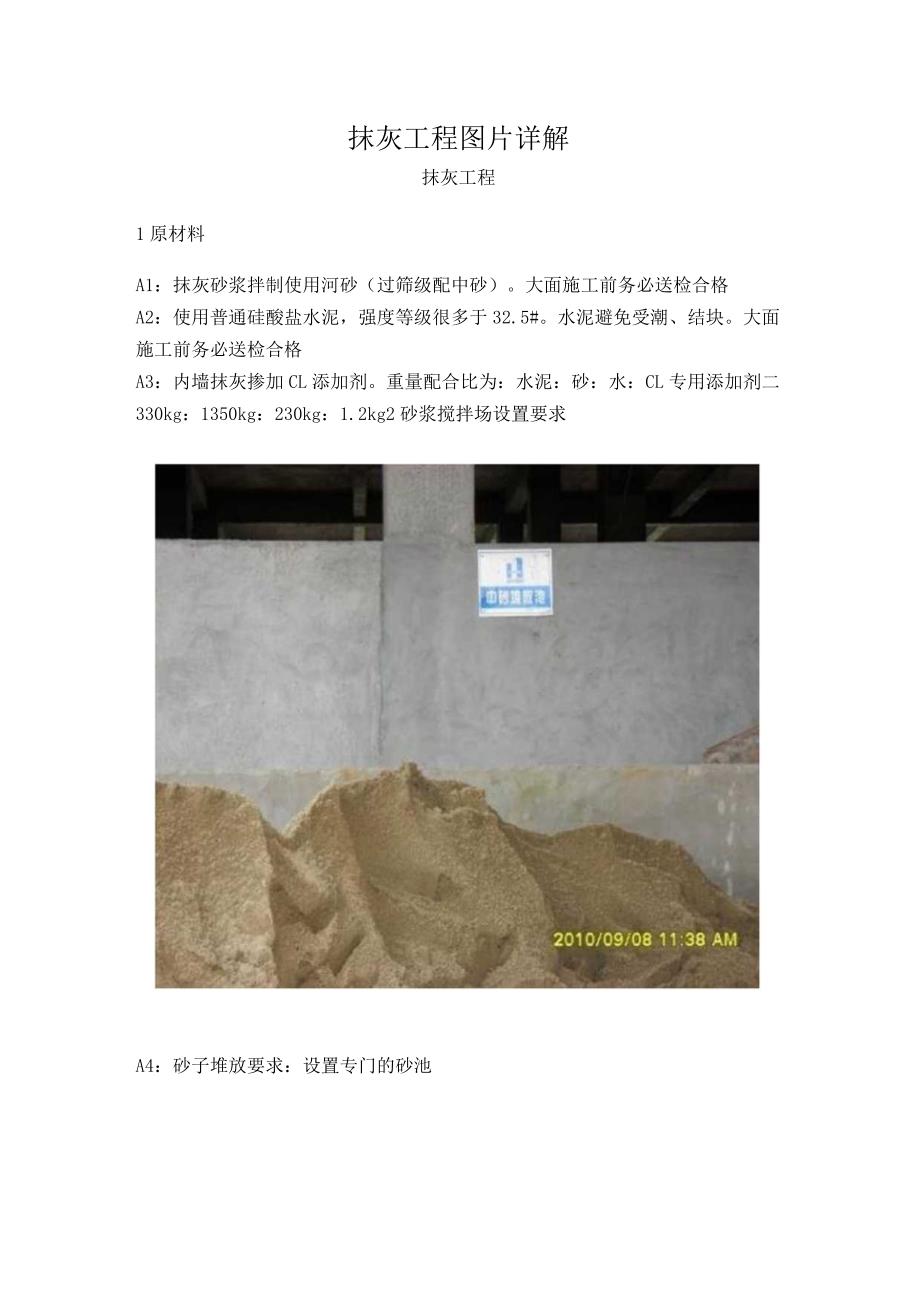

抹灰工程图片详解.docx_第1页

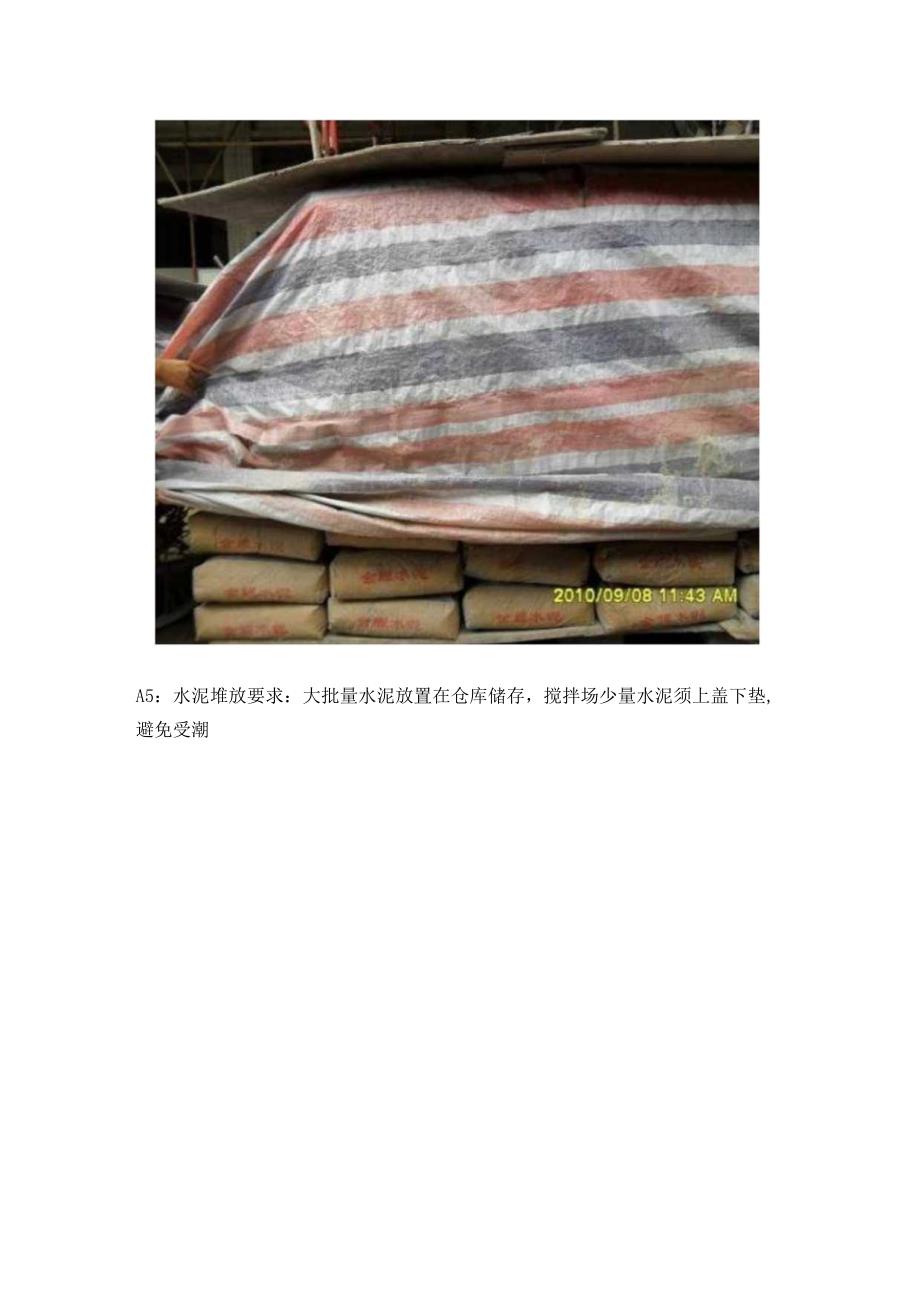

第1页 / 共43页
抹灰工程图片详解.docx_第2页

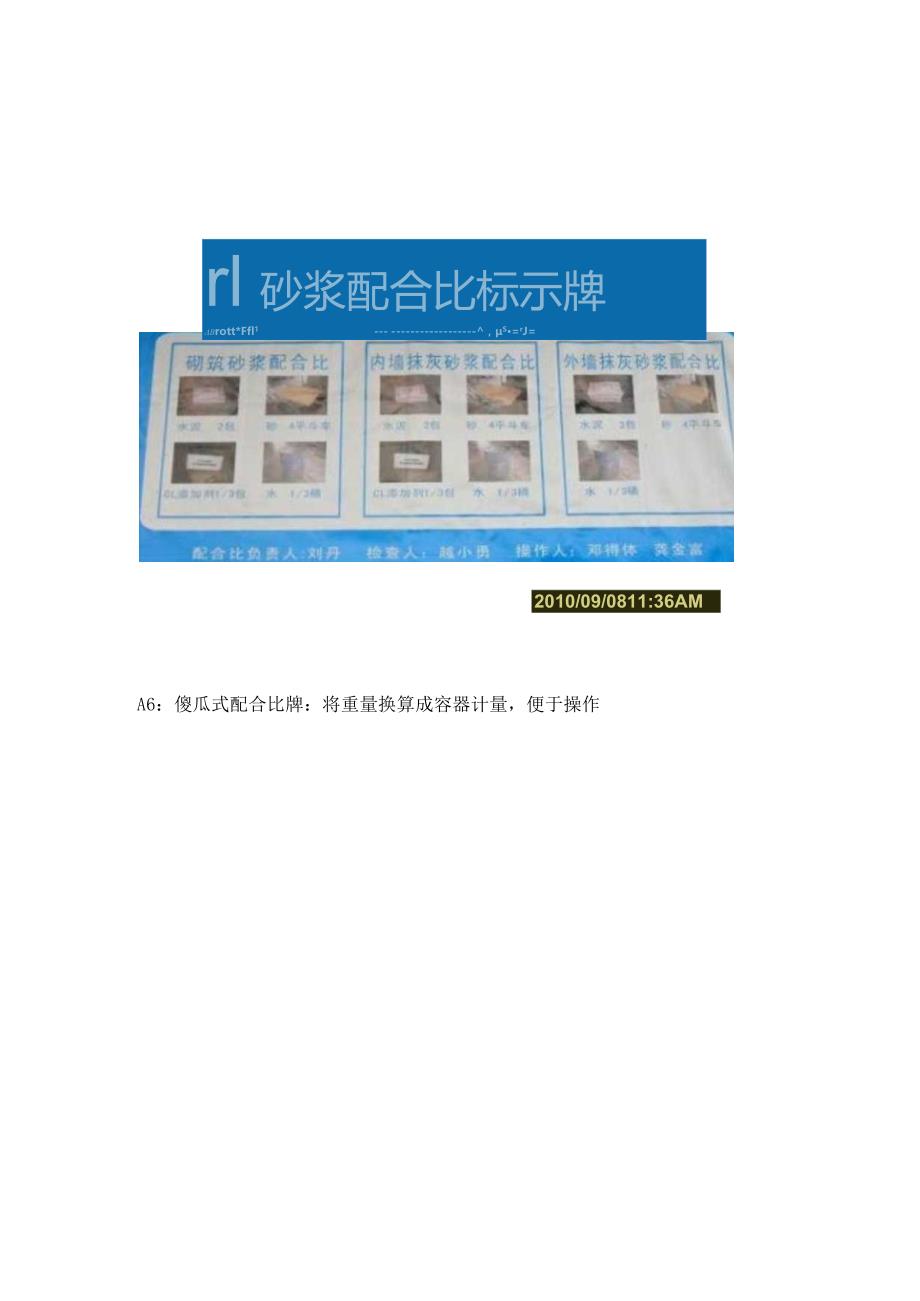

第2页 / 共43页
抹灰工程图片详解.docx_第3页
第3页 / 共43页
抹灰工程图片详解.docx_第4页
第4页 / 共43页
抹灰工程图片详解.docx_第5页
第5页 / 共43页
抹灰工程图片详解.docx_第6页
第6页 / 共43页
抹灰工程图片详解.docx_第7页
第7页 / 共43页
抹灰工程图片详解.docx_第8页
第8页 / 共43页
抹灰工程图片详解.docx_第9页
第9页 / 共43页
抹灰工程图片详解.docx_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《抹灰工程图片详解.docx》由会员分享,可在线阅读,更多相关《抹灰工程图片详解.docx(43页珍藏版)》请在第壹文秘上搜索。

1、抹灰工程图片详解抹灰工程1原材料A1:抹灰砂浆拌制使用河砂(过筛级配中砂)。大面施工前务必送检合格A2:使用普通硅酸盐水泥,强度等级很多于32.5#。水泥避免受潮、结块。大面施工前务必送检合格A3:内墙抹灰掺加CL添加剂。重量配合比为:水泥:砂:水:CL专用添加剂二330kg:1350kg:230kg:1.2kg2砂浆搅拌场设置要求A4:砂子堆放要求:设置专门的砂池A5:水泥堆放要求:大批量水泥放置在仓库储存,搅拌场少量水泥须上盖下垫,避免受潮rl砂浆配合比标示牌brott*Ffl1-,S=rJ=2010/09/0811:36AMA6:傻瓜式配合比牌:将重量换算成容器计量,便于操作A7:配备称

2、量设备,适时校对。图为改装的吊秤A8:使用滚筒式搅拌机拌制砂浆。搅拌场外观设置参图片3图纸深化A9:测量操纵线图A10:灰饼布置图。灰饼布置规则:大面很多于两排,间距W1800mm,门窗洞口边、阴阳角均须布置AIL门窗洞口收边操纵线图4工作面要求A12:喷浆前将基面灰尘进行清理A13:使用机械喷浆工艺A14:管线槽先用砂浆修平、挂网A15:砖墙与混凝土交接部位挂钢丝网25Omm宽,如有错台先用砂浆补平三204:00pmA16:外墙加气块墙面满挂钢丝网,砖墙与碎交接处伸入碎面125Tim宽A17:使用激光贴饼工艺A18:烟道、水电管井也须使用激光贴饼。保证现场与设计尺寸一致A19(1):大面灰饼

3、很多于两排,间距W1800mmA19(2):门窗洞口边须设灰饼A19(3):阴阳角须设灰饼A19(4):独立梁的侧边须设灰饼A19(5):梁底、飘板天花:拉水平线或者贴饼进行抹灰;当梁宽度、飘板天花进深尺寸40Omm时,务必通过贴饼操纵水平度、平整度201009)811:05AMA21:户内抹灰前,地面满铺铁皮,有效减少落地灰A22:抹灰前,电箱、电盒须做保护盖或者塞泡沫块进行保护,防止抹灰过程中被砂浆污染,,ZIMI疗咐m欣收我A23:抹灰准备工序务必通过验收,并存档验收资料5施工工具A25:刮板A27:卷尺A28:阴/阳角抹刀A29:灰槽A30:普通斗车。使用范围:不穿行于室内时使用A31

4、:户内专用运输车。参照图片,宽度操纵在普通斗车的2/3左右,底面有坡度,有效减少对户内墙体的碰撞6施工过程操纵A32(l):建议抹灰厚度操纵在15mm以内,超过15mm时分层抹灰,搓抹密实A32(2):抹灰层厚度超过35mm的部位,中间增加钢丝网2010/09/2706:00PMA33:外墙面抹灰层设置分隔缝A34:阳台天花、窗檐等位置设置成品滴水线条A35:空调位等可能存水的小平台,抹灰时均须往外找坡A36:装修房的石材踢脚线厚度较大时,应与装修设计师沟通,考虑在踢脚线范围抹灰时留出凹位,使踢脚线镶贴后不凸出太多A37(l):阳角使用阳角抹刀修方正、修直。推荐使用长铝合金尺收阴阳角A37(2

5、):阴角使用阴角抹刀修方正、修直。推荐使用长铝合金尺收阴阳角A38:门洞口高、宽、厚度尺寸须与设计寸尺符合A39(1):户内门洞口收边:门洞口内侧贴灰饼,与大面抹灰一次成活A39(2):外墙门窗洞口收边操纵:大面抹灰、门窗框安装完毕后,利用门窗洞口边操纵线抹灰收边A40:抹灰收面后,须在抹灰干硬之前完成实测、整改A41:用钉子将测量数据标在墙上。做到随抹、随测、随纠偏A42:普通砂浆抹灰后7天内使用喷雾器湿水养护A43:阳角使用夹板或者硬纸板进行保护A44:抹灰面色泽均匀,无疤痕、砂眼、抹子印7、事后检查、修补A45:抹灰完成后,总包、监理、甲方实测结果分别用白、蓝、红色粉笔标注在墙面上A46:适时进行空鼓开裂的检查A47:空鼓开裂位置使用机械切割A48:使用干粉砂浆或者CL30专用砂浆进行修补A49:因空鼓开裂导致的表观修补缺陷,须使用统一处理方案做观感处理,确保墙面观感的一致性A50:户内抹灰前,地面满铺铁皮,有效减少落地灰。抹灰完成后,再将铁皮转移到下一楼层A51:每日工完场清,现场干净整洁

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
