提升二季度第三方检查的有效方案.docx

上传人:p** 文档编号:785298 上传时间:2024-03-01 格式:DOCX 页数:23 大小:108.81KB
下载 相关 举报
提升二季度第三方检查的有效方案.docx_第1页
第1页 / 共23页
提升二季度第三方检查的有效方案.docx_第2页
第2页 / 共23页
提升二季度第三方检查的有效方案.docx_第3页
第3页 / 共23页
提升二季度第三方检查的有效方案.docx_第4页
第4页 / 共23页
提升二季度第三方检查的有效方案.docx_第5页
第5页 / 共23页
提升二季度第三方检查的有效方案.docx_第6页
第6页 / 共23页
提升二季度第三方检查的有效方案.docx_第7页
第7页 / 共23页
提升二季度第三方检查的有效方案.docx_第8页
第8页 / 共23页
提升二季度第三方检查的有效方案.docx_第9页
第9页 / 共23页
提升二季度第三方检查的有效方案.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《提升二季度第三方检查的有效方案.docx》由会员分享,可在线阅读,更多相关《提升二季度第三方检查的有效方案.docx(23页珍藏版)》请在第壹文秘上搜索。

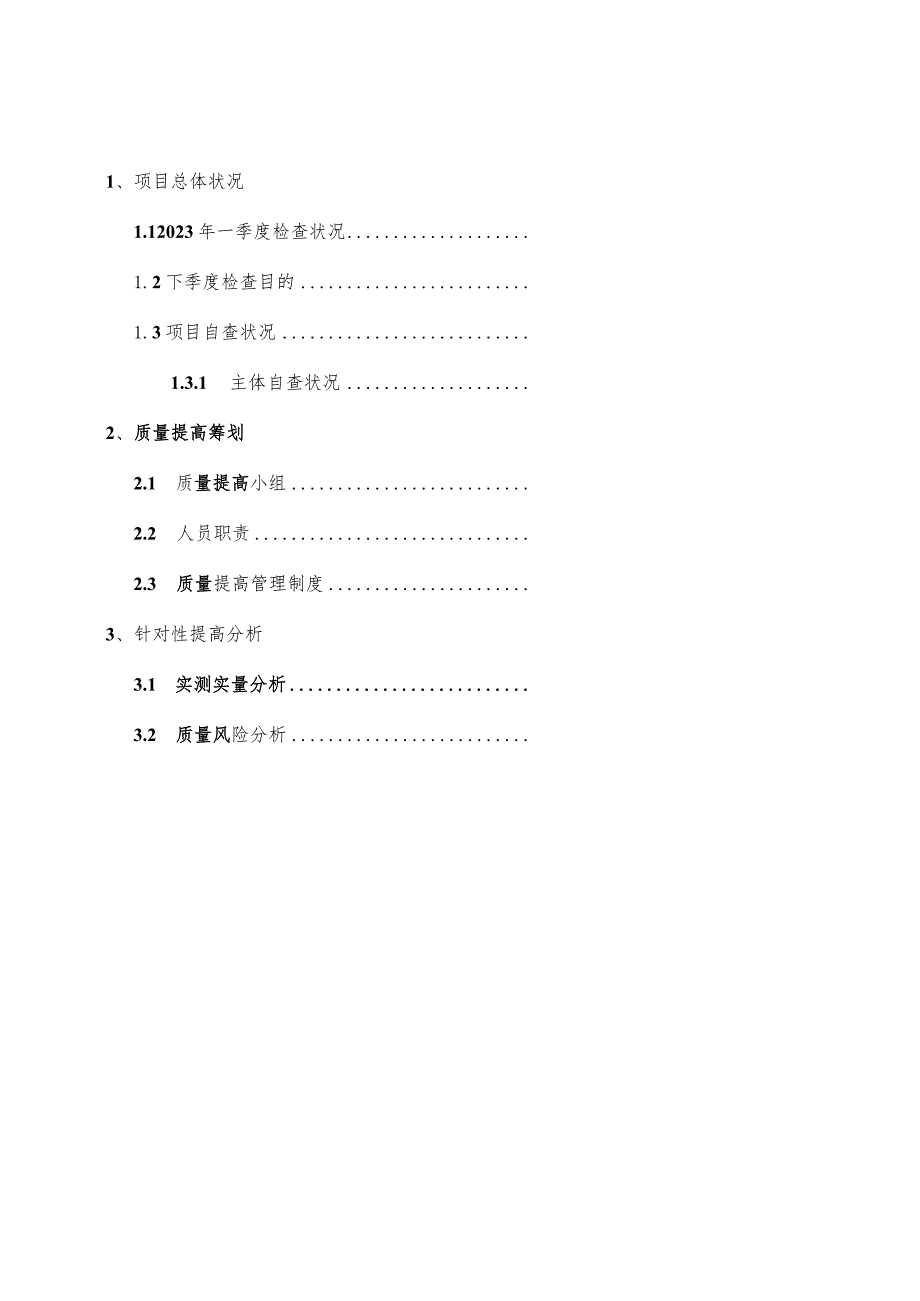

1、2023年二季度第三方检查提高方案编制人:杨坤审核人:周佩审批人:傅亦闻编制日期:2023年4月10日中建三局第一建设工程有限责任企业威海华润项目部m1、项目总体状况1.12023年一季度检查状况1.2下季度检查目的1.3项目自查状况1.3.1 主体自查状况2、质量提高筹划2.1 质量提高小组2.2 人员职责2.3 质量提高管理制度3、针对性提高分析3.1 实测实量分析3.2 质量风险分析1项目总体状况1.1 三、四季度检查状况评估周期受检单位施工阶段实测实量得分(80%)质量风险得分(20%)综合评估得分排名2023年第三季度中建三局第一建设工程有限责任企业主体+砌筑+抹灰77.21%75.

2、88%76.94%19(24)2023年第四季度中建三局第一建设工程有限责任企业主体+砌筑83.27%68.32%X80.28%16(21)2023年第一季度中建三局第一建设工程有限责任企业主体+砌筑86.9372.2283.99待定备注综合评估得分二实测实量得分*80%+质量风险得分*20%(质量风险得分265%);综合评估得分二(实测实量得分*80%+质量风险得分*20%)*0.9(质量风险得分V65%)。实测实量与三季度得分对比状况1、混凝土构造工程表面平整度:2023年一季度得分93.33%,2023年四季度实测得分为94.44%,2023年三季度实测得分为83.33%,实测基本不变,

3、重要在加强了模板加固体系控制,浇筑过程中日勺动态控制。2、混凝土构造工程垂直度:2023年一季度实测得分92.22%,2023年四季度实测得分为72.22%,2023年三季度实测得分为78.33%,实测上升,正在施工过程中加强控制且后期维修打磨起到了一定的作用。3、混凝土构造工程顶板水平度:2023年一季度实测得分96.67,2023年四季度实测得分为100.00%,2023年三季度实测得分为72.50%,实测基本不变到达既定目叽4、混凝土构造工程楼板厚度:2023年一季度得分100%,2023年四季度实测得分为46.67%,2023年三季度实测得分为70.00%,实测成绩上升过程中加强了收面

4、控制。5、混凝土构造工程混凝土观感:2023年一季度实测得分54.35%;2023年四季度实测得分为60.87%,2023年三季度实测得分为83.33%,实测下降,重要在于浇筑过程中振捣不密实,水泥砂浆从模板隙缝中流失,拆模过早导致蜂窝、烂根、涨模、缺棱掉角等目前严重;由于最终基层模板周转次数过多导致个别部位出现拼缝过大的现象。6、砌筑工程砌筑节点(1):223年一季度实测得分81.48%,2023年四季度实测得分为64.81%,过程中加强了施工质量的控制对于不合格产品及时进行跟踪整改。1.1.2质量风险与三季度得分对比状况本次质量风险重要扣分在于:1、渗漏:上季度得分80.37%,本次得分7

5、0.77%,重要原因在于现场防水施工及构造屋顶、露台构造板面上20Omm高度内采用带PVC套管日勺穿墙螺杆现象普遍得分0.00%。2、空鼓开裂:上季度得分69.57%,本次得分66.67%,重要原因在于现场新工作面空鼓修补不到位。3、观感质量:上季度得分66.67%,本次得分为62.50%,重要原因在于四季度有构造柱的观感参评因此拉低了分数。4、成品保护:上季度得分75.00%,本次得分为50.00%,重要原因在于四季度屋面防水成品保护不在参评范围,因此分数被拉低。5、构造安全:上季度得分80.00%,本次得分为60.00%,重要原因在于后浇带、悬臂构件支撑日勺得分是100%,这次是0%分。因

6、此分数差距较大。6、违规强条:上季度得分62.50%,本次得分为100.00%,重要原因在于现场烟风道时卸载所有重新按照规定进行安装,因此现场评估分数为满分。1.2 下季度检查目的项目分期/标段名称威海湾九里二期项目档次B/C/D档评估日期估计2023年6月中旬评估单位及人员深圳市瑞捷建筑工程征询有限企业总包单位中建三局第一建设工程有限责任企业监理企业北京佳益工程征询有限企业估计项目施工进度+0.000以上面积0.000如下面积总面积交付形式15651.4m21532m217183.4m2毛坯19#楼建筑层数为地上38层,地下2层;框架剪力墙构造,毛坯交付,总建筑面积为17183.4mio估计

7、检查进度:19#:主体构造工程封顶;砌筑工程施工完毕1至38层,甩浆完毕至30层,抹灰完毕至5层,屋面防水及保护层施工完毕。抹灰座便坑距、偏差(6)、同一室内的底盒标高差(6)、墙面表面平整度(45)、墙面垂直度(45)、阴阳角方正(30)、户内门洞尺寸偏差(20)、外墙窗内侧墙体厚度极差(10)、裂缝/空鼓(30)、开间/进深(12)、净高(40)、方正性(10)共242点风险地下防水区域碎裂缝处理(6)、后浇带和施工缝止水钢板,止水措施(止水钢板、遇水膨胀止水条、止水凹槽)的施工质量(6)、卫生间给水管穿设(6)、外墙砌筑质量(6)、外墙构造柱(6)、外墙孔洞封堵(6)、外窗窗台压顶每边伸

8、入墙体不不不小于20Omm(6)、与否漏设,高度与否满足规定(卫生间周围不低于200mm,露台、屋面周围填充墙底部、女儿墙底部不低于建筑完毕面150)(6)、导墙支模及浇筑质量(18)、吊洞质量满足规定(6)、外窗台抹灰排水坡度应不小于10%;女儿墙抹灰坡度应向内、窗眉抹灰应留滴水槽或滴水线(鹰嘴)(4)、泛水高度内不能采用带PVC套管三穿墙螺杆(6)、屋面、露台、天沟预留排水孔(4)、出屋面(含地下车库顶板)烟风道一次性浇筑(8)、硅墙面管线暗埋(4)、砌筑砂浆(4)、砌筑组砌方式(4)、过梁(4)、门垛砌筑质量(4)、补砌、补塞(6)、砌体墙面管线暗埋、后开槽(4)、抹灰基层处理(6)、挂

9、网(6)、抹灰前墙面甩浆(4)、抹灰质量(18)、空鼓开裂修补工艺(4)、硅观感(2)、组砌方式(4)、构造柱(2)、抹灰墙面观感质量(2)、防水施工(2)、后浇带、悬臂构件支撑(4)、於留洞(4)、地下室顶板(4)、裂缝(4)、破坏钢筋(4)、烟风道层间卸载、烟风道安装质量(8)、线条(8)。共225分2023年1季度笫三季度检查目的根据2023年第三、四季度检查得分排名以及其他项目得分排名现定出如下目的:1、目的得分:实测实量合格率90%;质量风险合格率80%;综合得分=90*0.8+80*0.2=88分(检查得分=实测实量*80%+质量风险*20%)o2、进入华润企业山东大区前30%,2

10、1个项目排在68名。1.3 2023年一季度预查楼层及项目自查状况1.3.1 主体自查状况预查楼层(主体)项目自查状况截面垂直平整顶板板厚不达标项采用措施整改完毕时间28层100%93.30%88.80%98.30%未测打磨2023.12.25(负责人:郝卫科、杨坤)29层100%88.80%91.00%88.80%未测打磨2023.12.25(负责人:郝卫科、杨坤)30层100%75.00%88.60%87.00%未测打磨2023.12.25(负责人:郝卫科、杨坤)31层100%83.70%90.60%88.00%未测打磨2023.12.25(负责人:郝卫科、杨坤)32层100%82.90%

11、97.80%84.00%未测打磨2023.12.25(负责人:郝卫科、杨坤)33层100%80.00%88.00%85.00%未测打磨2023.12.25(负责人:郝卫科、杨坤)34层100%2023.12.20完毕实测2023.12.20完毕实测2023.12.20完毕实测2023.12.20完毕实测打磨2023.12.25(负责人:郝卫科、杨坤)35层待测待测待测待测待测打磨2023.12.25(负责人:郝卫科、杨W)36层待测待测待测待测待测打磨2023.12.25(负责人:郝卫科、杨坤)37层待测待测待测待测待测打磨2023.12.25(负责人:郝卫科、杨坤)38层待测待测待测待测待测

12、打磨2023.12.25(负责人:郝卫科、杨坤)1.3.2 砌体自查状况预查楼层(砌体)项目自查状况表面平整度垂直外门窗洞口尺寸砌筑节点1砌筑节点2不达标项采用措施整改完毕时间13层100%93.00%88.80%98.30%12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)14层100%92.00%91.00%88.80%12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)15层100%93.75%88.60%87.00%12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)16层100%90.00%90.60%88.00%12.30完毕检测打磨20

13、23.12.30(负责人:郝卫科、杨坤)17层100%100.00%97.80%84.00%12.30完毕打磨2023.12.30(负责人:检测郝卫科、杨坤)18层100%100.00%88.00%85.00%12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)19层100%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)20层100%97.20%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨行)21层100%96.80%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)22层100%93.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨然:)23层100%94.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)24层100%92.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)25层100%95.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨坤)26层100%93.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨境)27层100%93.00%待测待测12.30完毕检测打磨2023.12.30(负责人:郝卫科、杨治)28层100%抹灰自查状况一

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
