《某电厂外管线技术标书.docx》由会员分享,可在线阅读,更多相关《某电厂外管线技术标书.docx(60页珍藏版)》请在第壹文秘上搜索。

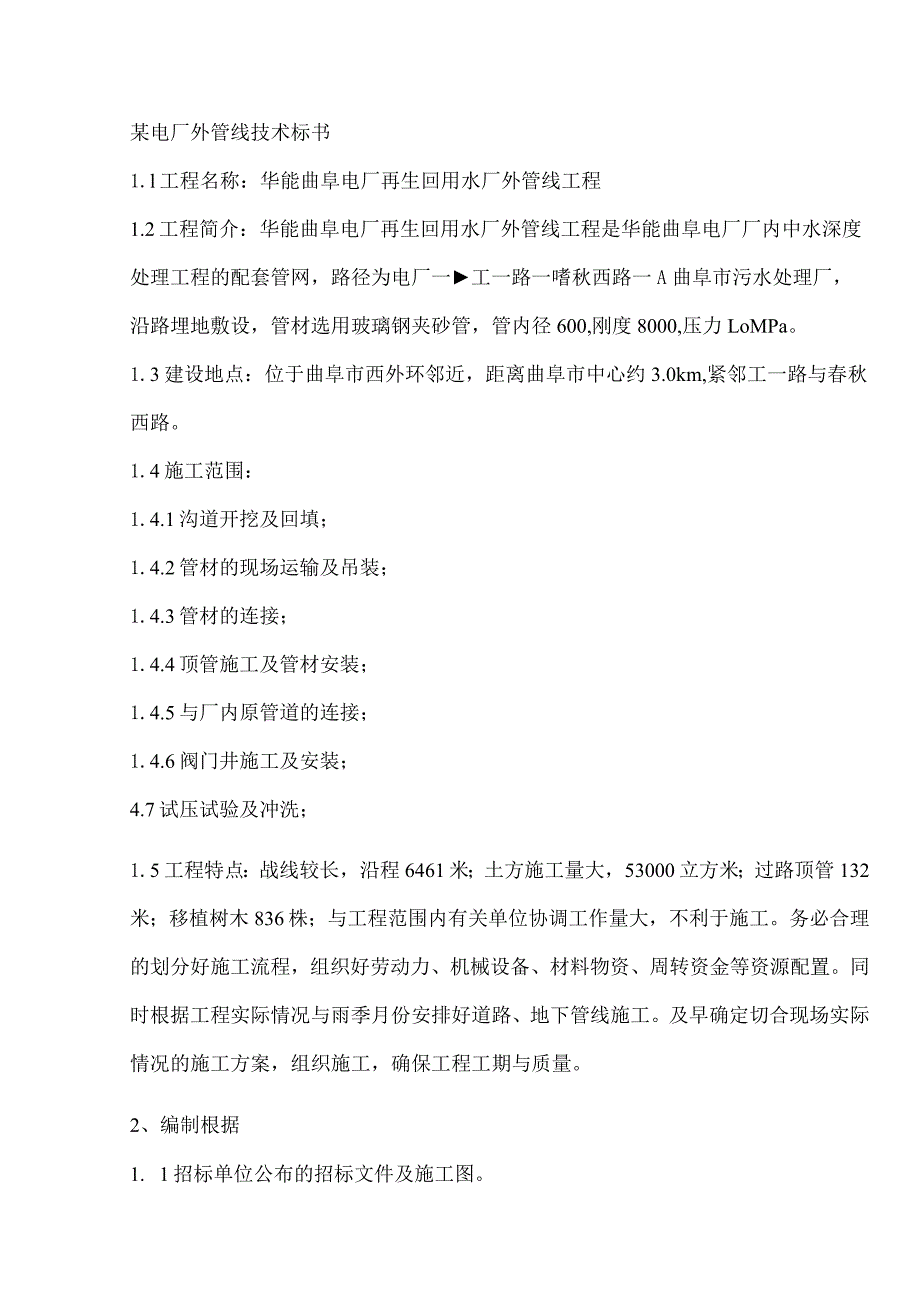

1、某电厂外管线技术标书1.l工程名称:华能曲阜电厂再生回用水厂外管线工程1.2工程简介:华能曲阜电厂再生回用水厂外管线工程是华能曲阜电厂厂内中水深度处理工程的配套管网,路径为电厂一工一路一嗜秋西路一A曲阜市污水处理厂,沿路埋地敷设,管材选用玻璃钢夹砂管,管内径600,刚度8000,压力LoMPa。1.3建设地点:位于曲阜市西外环邻近,距离曲阜市中心约3.0km,紧邻工一路与春秋西路。1.4施工范围:1.4.1沟道开挖及回填;1.4.2管材的现场运输及吊装;1.4.3管材的连接;1.4.4顶管施工及管材安装;1.4.5与厂内原管道的连接;1.4.6阀门井施工及安装;4.7试压试验及冲洗;1.5工程

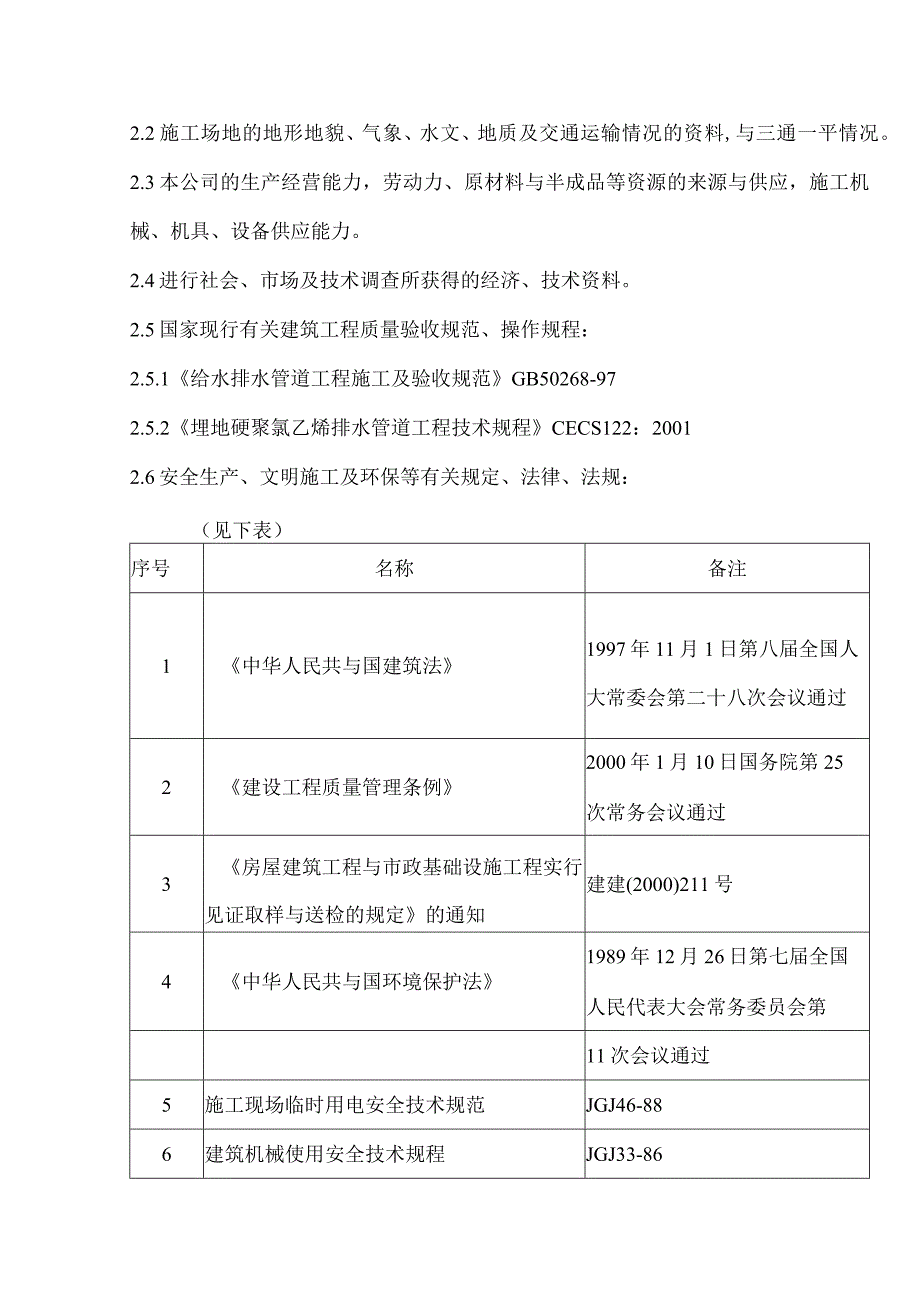

2、特点:战线较长,沿程6461米;土方施工量大,53000立方米;过路顶管132米;移植树木836株;与工程范围内有关单位协调工作量大,不利于施工。务必合理的划分好施工流程,组织好劳动力、机械设备、材料物资、周转资金等资源配置。同时根据工程实际情况与雨季月份安排好道路、地下管线施工。及早确定切合现场实际情况的施工方案,组织施工,确保工程工期与质量。2、编制根据1. 1招标单位公布的招标文件及施工图。2.2施工场地的地形地貌、气象、水文、地质及交通运输情况的资料,与三通一平情况。2.3本公司的生产经营能力,劳动力、原材料与半成品等资源的来源与供应,施工机械、机具、设备供应能力。2.4进行社会、市场
3、及技术调查所获得的经济、技术资料。2.5国家现行有关建筑工程质量验收规范、操作规程:2.5.1给水排水管道工程施工及验收规范GB50268-972.5.2埋地硬聚氯乙烯排水管道工程技术规程CECS122:20012.6安全生产、文明施工及环保等有关规定、法律、法规:(见下表)序号名称备注1中华人民共与国建筑法1997年11月1日第八届全国人大常委会第二十八次会议通过2建设工程质量管理条例2000年1月10日国务院第25次常务会议通过3房屋建筑工程与市政基础设施工程实行见证取样与送检的规定的通知建建(2000)211号4中华人民共与国环境保护法1989年12月26日第七届全国人民代表大会常务委员

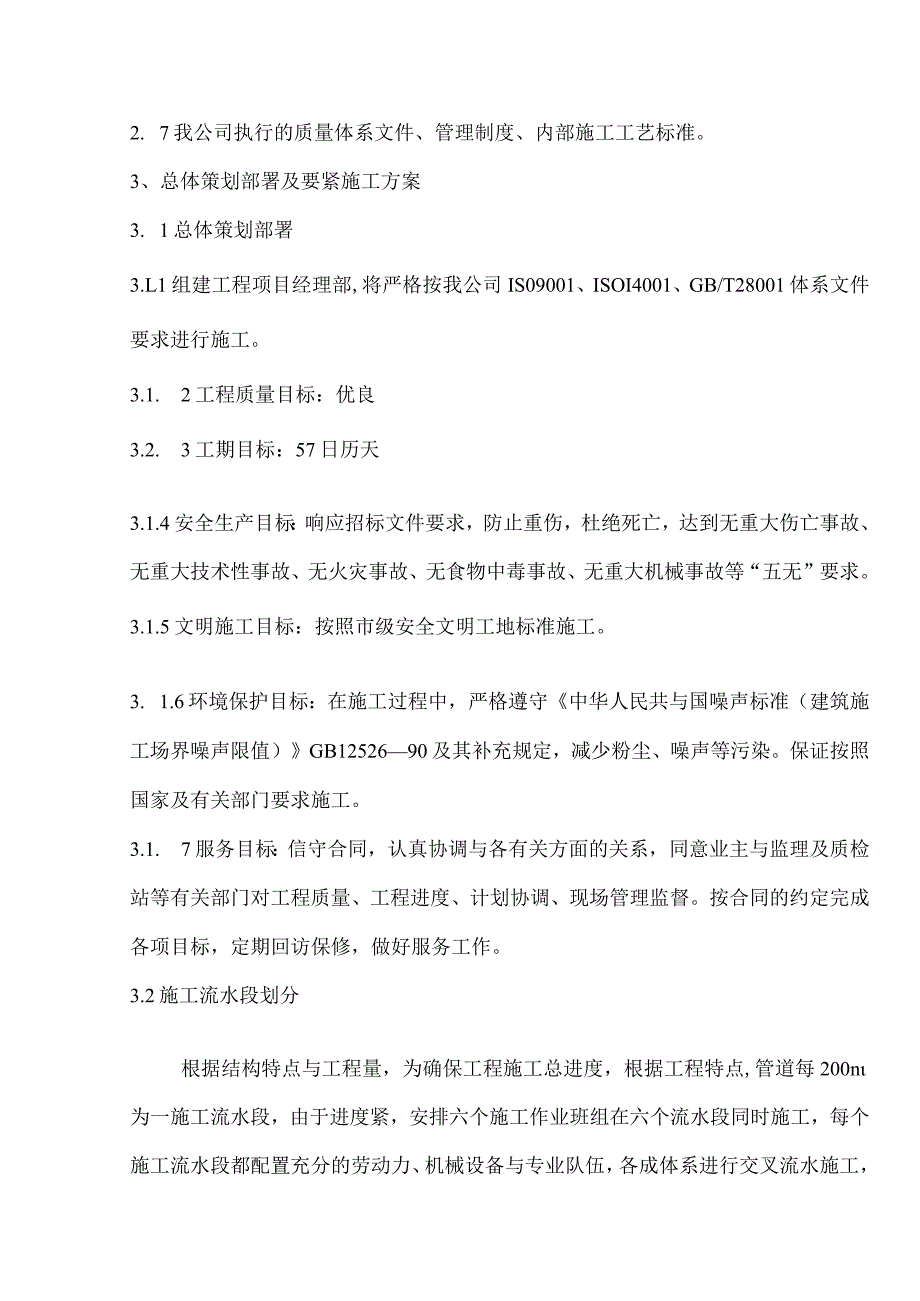

4、会第11次会议通过5施工现场临时用电安全技术规范JGJ46-886建筑机械使用安全技术规程JGJ33-862. 7我公司执行的质量体系文件、管理制度、内部施工工艺标准。3、总体策划部署及要紧施工方案3. 1总体策划部署3.L1组建工程项目经理部,将严格按我公司IS09001、ISOI4001、GB/T28001体系文件要求进行施工。3.1. 2工程质量目标:优良3.2. 3工期目标:57日历天3.1.4安全生产目标:响应招标文件要求,防止重伤,杜绝死亡,达到无重大伤亡事故、无重大技术性事故、无火灾事故、无食物中毒事故、无重大机械事故等“五无”要求。3.1.5文明施工目标:按照市级安全文明工地标
5、准施工。3. 1.6环境保护目标:在施工过程中,严格遵守中华人民共与国噪声标准(建筑施工场界噪声限值)GB1252690及其补充规定,减少粉尘、噪声等污染。保证按照国家及有关部门要求施工。3.1. 7服务目标:信守合同,认真协调与各有关方面的关系,同意业主与监理及质检站等有关部门对工程质量、工程进度、计划协调、现场管理监督。按合同的约定完成各项目标,定期回访保修,做好服务工作。3.2施工流水段划分根据结构特点与工程量,为确保工程施工总进度,根据工程特点,管道每200n为一施工流水段,由于进度紧,安排六个施工作业班组在六个流水段同时施工,每个施工流水段都配置充分的劳动力、机械设备与专业队伍,各成
6、体系进行交叉流水施工,争取平均在10天内完成一个流水段施工。3.3总体施工顺序坚持合理的施工顺序,安装与土建工程穿插进行。保持均衡生产,为保证质量、提早竣工制造条件。3. 3.1总体施工顺序安排本工程如公司中标,即提早进行前期协调工作,减少交接时间,为早日开工制造条件,其施工顺序计划安排如下:施工准备-测量放线-土方开挖施工-垫层及管道基础施工一管道安装f试压试验及清洗一沟槽回填一交工验收3.3. 2总体进度计划(横道图)(详见附图)3.4确保工期的技术、组织措施3.4.1技术措施根据该工程工期的要求及施工部署,本工程具体技术措施为:3.4.L1现场技术施工人员充分熟悉设计文件,与设计部门紧密
7、联系,及时解决设计文件出现的各项技术问题,保证设计文件的正确与施工连续。3.4.1.2现场成立技术攻关QC小组,及时解决工程施工中出现的技术难题。杜绝因使用技术措施不当,发生技术事故而影响工程工期。3.4.1.3优化施工网络设计,合理划分工程施工段,流水施工。编制月、旬、周施工进度计划,工期网络操纵采取二级网络动态管理,重点分项工程单独编制操纵网络,严格按网络设计施工。3.4.L4积极使用有利于保证质量、加快工程进度的新技术、新工艺。3.4.1.5应用计算机进行工程进度管理,利用计算机制作网络计划,根据施工过程的实际情况及时调整施工计划,对工程进行动态智能化管理,真正起到指导施工作业的3.4.
8、2组织措施3.4.2.1组织强有力的项目管理班子,项目部成立项目经理为首的保证工期领导小组,设副组长一名,成员四名,负责工期目标实施。落实管理岗位的职责。建立各工种专人负责,既分工又协作的有机管理网络,对工程进度、质量、安全进行全过程操纵,并进行考核。调度协调公司各部门,及时解决各项问题,优先保证本工程施工需要。3.4.2.2将本工程列为公司的重点管理项目。公司领导及各有关科室,全力以赴,围绕工程运转,每月对本工程进行一次大检查,对资金、物资、设备、劳力、技术配备与质量管理,作全力支持,确保满足各施工阶段的需要。3.4.2.3加强各专业的配合与协调,及时互通信息,掌握施工动态,注意后续工序的准
9、备,布置工序之间的交接,及时解决施工中出现的各类问题。经常与定期检查计划实施情况,包含工程形象进度、资源供应与管理工作进展。3.4.24强化现场管理,落实责、权、利。对各道工序严格把关,避免返工。项目经理部内部实行考核制度,针对各施工工序的实际进度,结合各岗位人员的工作实绩进行奖罚;同样,对各作业班组实行工程进度考核,保质按期完成计划进度部位的给予奖励,反之则进行罚款。通过奖优罚劣,充分调动管理人员与作业班组的生产积极性,以确保工程进度计划的严肃性。3.4.3管理措施3.4.3.1根据施工总进度计划,编制各时期较为全面的实施计划,根据月计划编制每周作业计划,用来向各作业班组下达任务。每周召集一
10、次平衡调度会,及时解决劳动力、施工材料、成品加工品进场计划等问题,通过周计划保证月计划,从而确保工程总进度计划目标的实现。3.4.3.2紧紧抓住施工网络计划中关键线路上各分项工作的施工周期,及时完成关键线路上的工作。对位于非关键线路上的工作,往往有若干机动时间即时差,在工作完成日期适当挪动不影响计划工期的前提下,合理利用这些时差,能够更有利地安排施工机械与劳动力的流水施工,减少窝工,提高工效。3.4.3.3编制各时期各类材料货源供应量计划。及时熟悉材料、设备供应动态,对缺口物资要做到心中有数,并积极协调调剂,关于需外加工的构配件,市场上紧俏的材料与配件,应估计定货、采购、加工、运输与进场(库)
11、时间,提早编制与落实各类货源供应量计划。如对工程进度产生影响时,要提出调整局部进度计划与有效的补救措施,使总进度计划顺利实施。3.4.3.4精心组织、科学施工。根据划分的施工区域,合理平衡与安排劳动力,组织各工种穿插与搭接,组织平行流水、立体交叉作业。34.3.5竣工前组织一次初验,发现不足之处及时更换,确保竣工验收一次通过。各类技术资料在扫尾工作前10天开始整理、汇总,并尽早提交质监站审核。3.4.3.6实行弹性工作时间,主导工序的工种要组织必要的加班加点,作业班组二班轮换,延长工程整体作业时间,使施工不间断地连续进行。3.4.3.7做好雨天及其它恶劣气候的施工后备工作,合理安排施工。3.4
12、.3.8在工程施工中与建设、设计、质监、监理等保持经常性的联系,以便及时将信息反馈回项目部,下达落实到各作业点与作业组。确保工期目标落到实处。3.4.4后勤保障措施3.4.41施工劳动力:安排强有力的施工劳力。由能保证连续施工的人员构成项目部。为确保工期,公司将优先保证本工程的劳力需要。3.4.4.2施工机械、机具:我公司机械设备公司实力雄厚,各类机械齐全,施工机具数量充足,我公司各类小型机械、机具等各类使用周转率较高,工具将优先保证本工程的施工需要,确保施工进度需要。3.4.4.3材料供应:工程使用中各类材料我公司将按施工进度计划提早提供材料供应计划,并适当建立材料周转仓库。我公司的材料供应
13、公司将优先满足本工程需要,以保证施工连续。4、施工技术措施4.1方开挖施工4L1测量放线用经纬仪测定管道的中心线与转角与与相邻的建筑物,其它管线位置关系,根据坡度要求拉出管线沟槽上口线,用白灰划线做标记,并在距沟槽边1米位置作操纵桩,沿管线50米处做一个并用水准仪进行水准操纵。记录桩号及高程,以便操纵管道标高及轴线位置。4.1.2沟槽开挖本工程使用机械开挖管沟,严格按照管沟设计尺寸、边坡系数,配合人工清底。严格操纵沟槽开挖质量,符合规范与设计要求。机械挖槽时,一次挖到距槽底标高200-300毫米处,配合人工清槽,槽底禁止扰动,尽量保证原状土,不同意超挖,如发生超挖或者扰动时,不得回填泥土,需回
14、填碎石进行基础处理,沟底应保持无水与密实,槽底高程同意偏差为-2Omm+20n三,并做好放坡,避免塌方。管道沟槽底部开挖宽度:L5m。当槽深超过3米,应分层开挖,每层的深度不宜超过2米。沟槽开挖应注意的事项:4.1.2.1应根据土方平衡计算,按土方运距最短及各项工程项目的施工顺序做好调配,减少重复搬运。4. 1.2.2挖方时,应注意邻近的构筑物、道路、管线等下沉与变形,必要时采取防护措施。4.1. 2.3在施工中要经常测量与校核其平面位置、标高与边坡坡度。4.L24挖方宜从上到下分层分段依次进行,随时做成一定坡度,以利泄水,周围齐土时,应采取防止水流入挖方场地措施。4.1.2.5沟底应保持无水
15、与平整密实,不同意有块石、碎石、砖等坚硬物体与软的膨胀土,如遇到,应挖除,然后铺上砂土整平夯实。4.L2.6管道基础的接口位置,应挖掘预留凹槽以便接口操作,凹槽在接口完成后,随即用沙填实。4.L2.7开挖时根据规范按土质设置边坡,挖深超2米时,应加大边坡或者设置支撑。4.1.2.8遇有松软土质,要做一定支撑。4.1.2.9沟槽每侧临时堆土或者施加其他荷载时,不得影响建筑物、各类管线与其他设施安全,不得掩埋消火栓、管道闸阀、雨水口、测量标志与各类地下管道的井盖。4.1.2.10当开控沟槽发现已建的地下各类设施或者文物时,应采取保护措施,并及时通知有关单位处理。4.2管道安装4.2.1管道基础4.2.Ll管道基础使用沙石基础,沟槽底应平整、结实,天然原状土为基础,当沟底有石块、混凝土块或者浸泡土质时应挖除做人工基础,基础以细土或者沙为原料,厚度不小于15厘米。对软土地基,且槽底处在地下水位下列时,宜铺垫厚度不小于20OnmI的砂砾基础,也可分二层铺设。下层用粒径为540m的碎石,上层铺厚度不小于50mm的中粗砂;当槽底土基承载力较小,难以保证基底不受挠动时,需铺设土工布对槽底及邻近槽壁一定范围加固处理。4.2.L2管道基础设计支撑2范围务必用中粗砂填充密实,不得用土或者其它材料
