《某省国家粮食储备库工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《某省国家粮食储备库工程施工组织设计方案.docx(14页珍藏版)》请在第壹文秘上搜索。

1、某省国家粮食储备库工程施工组织设计方案第一章工程概况错误!未指定书签。第二章施工准备错误!未指定书签。第三章施工平面图错误!未指定书签。第四章施工部署错误!未指定书签。第节施工顺序错误!未指定书签。第节施工任务的组织分工及安排错误!未指定书签。、.基础工程错误!未指定书签。、.主体工程错误!未指定书签。、.屋面与装饰工程错误!未指定书签。第五章要紧施工方法与技术措施错误!未指定书签。第六章施工进度计划错误!未指定书签。第七章质量目标及其保证措施错误!未指定书签。第八章施工现场管理措施错误!未指定书签。第一章工程概况本工程位于江西省某市东郊,某区某乡某村。该地区雨季较长,年平均降雨量大,场地海拔
2、:.67m,地形比较平坦,场地地下水位埋深通常在标高.7m居多,个别水位标高为37m,地下水较丰富,但场地地下水对混凝土无腐蚀性,对钢结构为弱腐蚀性。工程由某集团投资修建,某科学研究设计院设计,为两层砖混结构的办公综合楼。层高3.6m,合高8.1m,建筑面积996而是整个九江中谷粮库的检测、化验、操纵的中心。场地交通道路方便,材料能够直接运至施工现场,工程用电已接入现场,工程用水以集水井与原排水沟的水为主。基础工程:砖砌条形基础加无筋混凝土条形基础,土大部分为空心预制板架空。主体结构:砖墙承重,内外墙均为240mm,只有厕所隔墙为180mm。楼板为预应力混凝土圆孔板,厕所及多功能厅为现浇混凝土

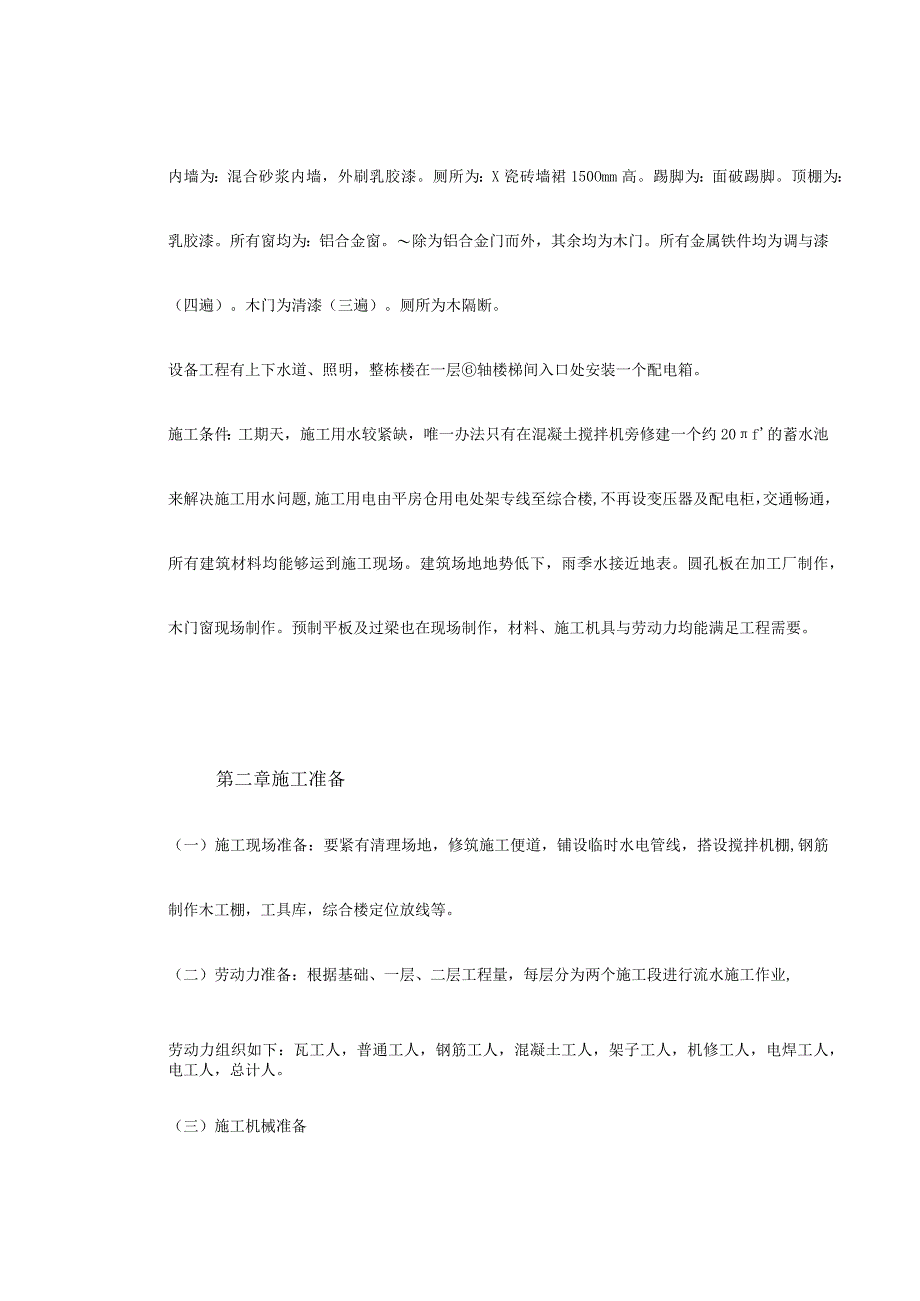

3、楼板。每层设有圈梁,现浇钢筋混凝土构造柱。其中为独立柱,为中的圆柱。屋顶为刚性防水与改性沥青卷材防水屋面,厚:水泥砂浆找平层设分格缝,缝宽20mm,原刚性防水层上“铺地砖”及“厚:干硬性水泥砂浆”找平层取消,改为“架空隔热层”,具体做法为:厚X49OC细石钢筋混凝土板(钢筋双向中距,:水泥砂浆填缝)。刚性防水层上用砂浆顺排水方向砌高砖带,楼梯为整表达浇板式楼梯。装饰工程:地面一为:X50Omm地砖地面。地面二为:陶瓷地石专地面。楼面一为:X50Omm地砖对面。楼面二为:陶瓷地砖楼面(仅用于男、女厕所)。外墙为:丙稀酸系复层涂料墙面。内墙为:混合砂浆内墙,外刷乳胶漆。厕所为:X瓷砖墙裙150Om
4、m高。踢脚为:面破踢脚。顶棚为:乳胶漆。所有窗均为:铝合金窗。除为铝合金门而外,其余均为木门。所有金属铁件均为调与漆(四遍)。木门为清漆(三遍)。厕所为木隔断。设备工程有上下水道、照明,整栋楼在一层轴楼梯间入口处安装一个配电箱。施工条件:工期天,施工用水较紧缺,唯一办法只有在混凝土搅拌机旁修建一个约20f的蓄水池来解决施工用水问题,施工用电由平房仓用电处架专线至综合楼,不再设变压器及配电柜,交通畅通,所有建筑材料均能够运到施工现场。建筑场地地势低下,雨季水接近地表。圆孔板在加工厂制作,木门窗现场制作。预制平板及过梁也在现场制作,材料、施工机具与劳动力均能满足工程需要。第二章施工准备(一)施工现
5、场准备:要紧有清理场地,修筑施工便道,铺设临时水电管线,搭设搅拌机棚,钢筋制作木工棚,工具库,综合楼定位放线等。(二)劳动力准备:根据基础、一层、二层工程量,每层分为两个施工段进行流水施工作业,劳动力组织如下:瓦工人,普通工人,钢筋工人,混凝土工人,架子工人,机修工人,电焊工人,电工人,总计人。(三)施工机械准备根据工程需要:配备型搅拌机台,卷扬机台,电焊机台,蛙式打夯机台,碾压机台,振捣器台,砂轮锯台,电锯台,砂轮机台。(四)材料准备红机砖块,水泥吨,细砂150m1中砂190i113,石子40011A钢筋吨,圆孔板块。第三章施工平面图(见附图)本工程东边为施工主干道,距综合楼较近,材料运输较
6、为方便,同时东边有一块空地,可作为空心板堆场,空心板分三次进场,即土、+、+,以免二次运输。东南角场地较大,故将搅拌站设于此,便于材料运输到位。施工用电由X6Om平方仓配电箱接出,经临时工棚到搅拌站。施工用水从施工现场内原排水沟与集水井里取用,并砌一个约20/的蓄水池在搅拌机旁边,以便于施工用水。第四章施工部署根据现场实际情况,结合本工程设计做如下施工部署:第1节施工顺序如图所示,施工全过程划分成三个施工阶段,即基础工程,主体结构工程与装饰工程。并遵循:“先基础,后主体”,“先结构后装饰”的原则。散水需做垫层及混料土条基刷油漆挖基槽基础工程安门窗扇主题结构工程安玻璃装饰工程综合楼施工顺序图第2
7、节施工任务的组织分工及安排1、 .基础工程基础工程包含:基槽挖土,垫层与混凝土条基、基础砌筑与地圈梁,回填土及土架空搁板,与地下给水管道敷设等施工过程。本工程场地比较平坦,在基槽开挖之前先沿四周开挖一条明沟排水,以防止下雨时施工现场内的水能及时排除,让基槽不受到水泡的影响。本工程基槽土方开挖由于宽度小,土方量较少,使用:放坡人工开挖,一次到位,挖出的土方除做回填土就近堆放外,其余的用手推车运至施工现场外,在基槽开挖时,如遇地下水,使用集水坑降水排水方法,如发现地基土与设计要求不符时,马上组织有关单位进行验槽,共同研究处理方案,并作好隐蔽工程记录,基槽开挖到位并经验槽之后,马上进行垫层与混凝土条
8、基施工。相隔时间要尽量短,以防下雨基槽积水浸泡影响地基承载力,如遇下雨,只要天一晴,马上组织人力排水,让基槽晾干。垫层与混凝土条基施工完毕之后,留一天放线及混凝土养护时间,然后开始基础砌筑,基础砌筑分为:一轴与一轴两个施工阶段进行流水施工作业,每个施工段基础砌筑一到位,钢筋及模板工马上跟上作业,完成地圈梁的钢筋绑扎及模板施工。所有基础施工完毕之后,基槽及土下列室内回填土马上进行,分层夯填,为后续工序制造工作面,同时地下给排水管道敷设与基础施工配合进行。2、 .主体工程主体工程包含:墙体砌筑(含脚手架、门窗框),现浇圈梁(含雨蓬)、安装楼板、现浇楼梯、浇板缝等施工过程。主体工程施工每层分为:一轴
9、与一轴两个施工阶段进行流水施工作业,其中以墙体砌筑与安装楼板为主导工程。现浇卫生间及多功能厅楼板的支模、绑扎钢筋在墙体砌筑到位后马上进行,在浇筑圈梁的同时浇筑,现浇楼梯待每层墙体砌筑到位马上插入施工,否则由于养护时间影响,将使后续工序不能如期进行。主体结构施工阶段,砌墙使用里脚手架,垂直运输使用小型卷扬机加人工运输,型混凝土搅拌机一台,设散装水泥库容量吨,灰膏由集中灰池供应。3、 .屋面与装饰工程这个阶段具有施工内容多,劳动消耗量大,且手工操作多,需要时间长等特点。屋面工程施工顺序:找平层F笊层F温层F廉上防水层F空隔热板。装饰工程施工顺序:由于该工程工期短,因此使用内外同时进行。同一层室内抹
10、灰施工顺序使用:天棚墙面地面,并使用里脚手架随搭随拆配合施工。外墙抹灰使用吊蓝脚手架施工,并在屋面架空隔热板施工之前完成。底层地面在各层天棚、墙面、楼面作好之后进行。楼梯间与踏步抹面由于在施工期间易损坏,在其他抹灰工程完成之后自上而下统一施工。门窗框安装在抹灰之前进行,门窗扇安装在抹灰之后进行。门窗安玻璃在门扇油漆之后进行。.水电卫工程它在土建工程中有关分部分项工程之间进行交叉施工,紧密配合。O在基础工程施工时,先将相应的上、下管作好,然后回填土。()在主体结构施工时,在砌砖墙壁与现浇钢筋混凝土楼板同时,预留上下水管立管的孔洞、电线孔槽或者预埋木砖与其他铁件。O在装饰工程施工前,敷设相应的各类
11、管道与电气照明的附墙暗管、接线盒等,水、电、卫安装在楼地面与墙面抹灰后穿插施工。第五章要紧施工方法与技术措施.放线要求轴线有明有暗,在建筑物四周设四个标高固定点,砌完基础后室外墙上弹一道-0.5m的四周水平线。外墙设皮数杆,四周设立四个通到屋顶的皮数杆,随楼层接钉,保证通层标高准确。通常皮数杆由通天皮数杆引钉,破层拉接筋在皮数杆上标红点。门口过梁画兰色,圈梁标高画红色。皮数杆层砖65Cnb排砖摞底外墙立缝12mm,排砖摞底门窗口能够移动一个丁头砖,能够向西边移动,破活留窗口下挡中,、分头都行,不同意有分头,每层砖墙砌筑之前务必放线,随砌砖墙时每道墙都弹上+50Cm线,随时检查门窗口过梁及圈梁标
12、高。.基础工程:作好基础处理及验槽记录。构造柱生根在地圈梁上,、均从基础开始配筋,水电线路在回填往常做完。在回填厕所、走道及多功能厅位置时分步分层300mm一夯实并取样送检检查压实系数,从而保证施工质量,挖土放坡:分层开挖,每层深60cm,从开挖端部逆向倒退按踏步型挖掘,在挖掘到距槽底50cm以内时,测量放线人员配合抄出距槽底50cm的水平线,在每条槽端部20Cm处,每隔-3m在槽壁上钉水平标高小木桩,在挖至接近槽底标高时,用尺或者事先量好的50Cin标准尺杆,随时以小木桩效验槽底标高,最后以两端轴线(中心线)引桩操纵通线检查距槽边尺寸,确定槽宽设计尺寸,据此修整槽壁,最后清除槽底土方修底铲平
13、,挖出的土方除做回填就近堆放,并应距槽边缘0.8m以外,高度不超过L5m,其余的用手推车运至施工现场外进行堆放,尽量不在雨天进行开挖。.砌破墙,按照门窗洞的位置,首先排豉摞底,西山墙排丁破,前后纵墙排条破,根据门窗口的位置线,第一层砖排大角砖跺,不合适的左右移动一个丁砖,窗口底不是破活,不要二寸头,保证砖架是通天缝,砖跺条砖中可有一个丁砖,一定要注意向上是否合拢,开始就按分口砌筑,不许变活,砖墙大角要同时砌筑,内墙先检查,不足一层砖垫细石混凝土,一定要留踏步搓或者者留在门口位置上或者构造柱处。砌砖墙内外每50cm要设拉接筋,过梁不合砖层时超过2cm垫细石混凝土。五退五进构造柱处一定要先退后进,
14、留直搓。构造柱砖墙的保护层40mm。砌移不许使用隔夜砂浆,严禁干砖上墙,砂浆肆砖底灰饱满度以上,立缝灰饱满度以上。每天砌完的砖墙组织工人自检,并作记录,不合格者及时纠正。.构造柱、圈梁、现浇楼板钢筋:构造柱钢筋配制长度:基础2m50cm,一层:3.6m50cmo二层:3.6m50cm,50cm平接搓。柱箍筋在接搓处加密个,圈梁主筋接搓应错开,接搓为,最好在构造柱内搭接,圈梁及柱的箍筋弯钩为,平直部分。大梁主筋锚固长度务必按设计要求进行,现浇楼板钢筋垫好保护层,附加筋用马铁支撑,预制板缝要加钢筋并吊好,防止露筋。.构造柱、独立柱、圈梁、大梁、现浇楼板板缝支模板使用木模板、木立柱,圈梁使用固定木模
15、型并用铁丝穿拉承担。上口按设计标准尺寸用木方锁口,支模时严格操纵其标高及水平线、轴线。柱子四边侧模均使用纵向模板,则模板横缝较少,以增加模板的整体性及刚度,同时在模外设木柱箍,安装柱模时,应先在基础面(或者楼面)上弹柱轴线及边线,同一柱列应先弹两端柱轴线及边线,然后拉通线弹出中间及其他柱的轴线及边线。按照边线先把底部方向固定好,然后再对准边线安装柱模板。为了保证柱模的稳固性,柱模之间要用水平撑,剪刀撑等互相拉接固定。大梁侧板用厚IOmm的竹签板,底板用厚50mm的长木板,均加木档,在梁底下每隔Im用120mm的原木立柱顶撑支设,在梁两侧板下设夹木,将梁侧板与底板夹紧,并钉在支柱顶撑上,为了梁绑扎钢筋方便,在梁底模安装好后先绑扎梁的钢筋,然后再装侧模,梁模安装后要拉中线进行检查,复核各梁模中心位置是否对上,待平板模安装后,检查并调整标高,将木模钉牢在垫板上,各顶撑之间要设水平撑或者剪刀撑,以保持顶撑的稳固,板缝全部用竹签板吊模,用铁丝拉牢。.柱、梁、圈梁、现浇混凝土,板缝等混凝土的浇灌方法:混凝土用石子,板缝混凝土用石子,砂用中粗砂。待钢筋隐蔽工程检查通过后,浇筑混凝土,在浇筑前混凝土的施工缝接搓处,松动的混凝土、砂浆杂物清理干净后用水冲洗接搓,构造柱内的砖墙要多浇水,防止吃混凝土水分。砂石务必严格过秤,先倒石子,中倒水泥,后倒砂子。按规定量加水,柱内先
