某项目砌筑施工方案2021311.docx

上传人:p** 文档编号:786991 上传时间:2024-03-01 格式:DOCX 页数:33 大小:624.34KB
下载 相关 举报
某项目砌筑施工方案2021311.docx_第1页
第1页 / 共33页
某项目砌筑施工方案2021311.docx_第2页
第2页 / 共33页
某项目砌筑施工方案2021311.docx_第3页
第3页 / 共33页
某项目砌筑施工方案2021311.docx_第4页
第4页 / 共33页
某项目砌筑施工方案2021311.docx_第5页
第5页 / 共33页
某项目砌筑施工方案2021311.docx_第6页
第6页 / 共33页
某项目砌筑施工方案2021311.docx_第7页
第7页 / 共33页
某项目砌筑施工方案2021311.docx_第8页
第8页 / 共33页
某项目砌筑施工方案2021311.docx_第9页
第9页 / 共33页
某项目砌筑施工方案2021311.docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某项目砌筑施工方案2021311.docx》由会员分享,可在线阅读,更多相关《某项目砌筑施工方案2021311.docx(33页珍藏版)》请在第壹文秘上搜索。

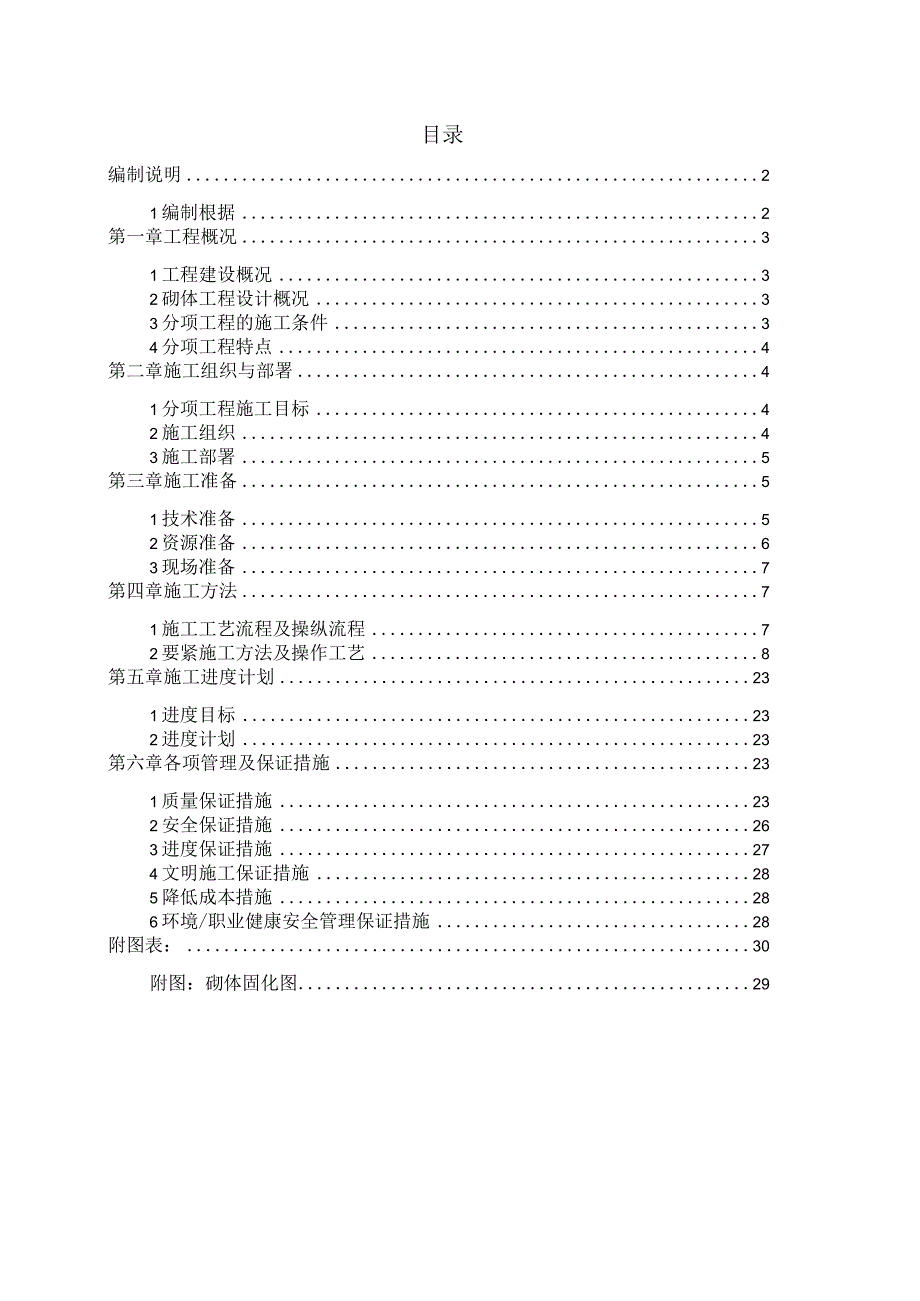

1、某项目砌筑施工方案2021311砌筑工程施工方案编制人:审核人:审批人:2017年2月20日目录编制说明21编制根据2第一章工程概况31工程建设概况32砌体工程设计概况33分项工程的施工条件34分项工程特点4第二章施工组织与部署41分项工程施工目标42施工组织43施工部署5第三章施工准备51技术准备52资源准备63现场准备7第四章施工方法71施工工艺流程及操纵流程72要紧施工方法及操作工艺8第五章施工进度计划231进度目标232进度计划23第六章各项管理及保证措施231质量保证措施232安全保证措施263进度保证措施274文明施工保证措施285降低成本措施286环境/职业健康安全管理保证措施2

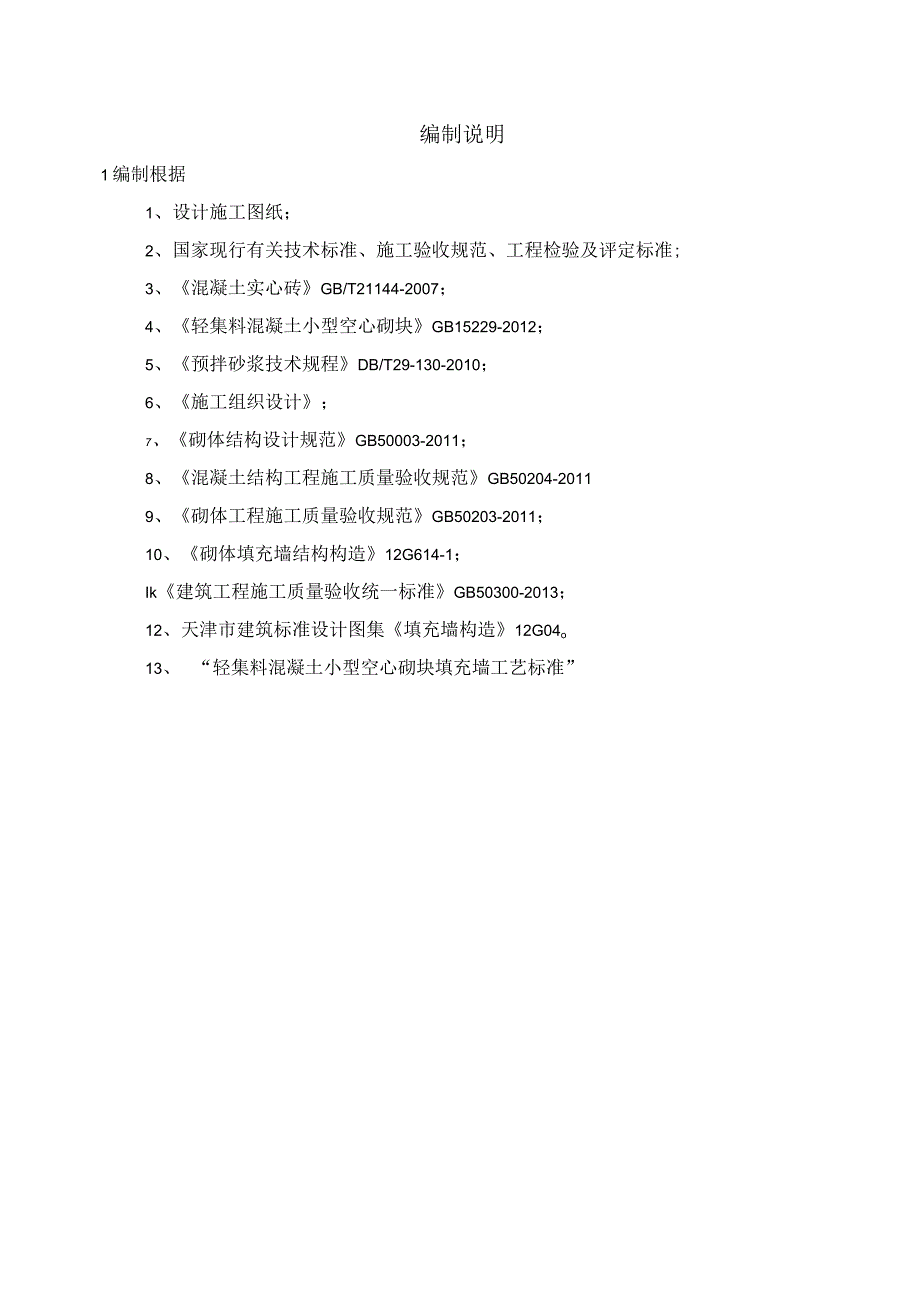

2、8附图表:30附图:砌体固化图29编制说明1编制根据1、设计施工图纸;2、国家现行有关技术标准、施工验收规范、工程检验及评定标准;3、混凝土实心砖GB/T21144-2007;4、轻集料混凝土小型空心砌块GB15229-2012;5、预拌砂浆技术规程DB/T29-130-2010;6、施工组织设计;7、砌体结构设计规范GB50003-2011;8、混凝土结构工程施工质量验收规范GB50204-20119、砌体工程施工质量验收规范GB50203-2011;10、砌体填充墙结构构造12G614-1;Ik建筑工程施工质量验收统一标准GB50300-2013;12、天津市建筑标准设计图集填充墙构造12

3、G04o13、“轻集料混凝土小型空心砌块填充墙工艺标准”第一章工程概况1工程建设概况序号项目内容1工程名称2工程地址3建设单位4设计单位5勘察单位6监理单位7施工单位8建筑面积150233.23m,9结构形式剪力墙/框架10工程性质住宅2砌体工程设计概况21建筑本工程0.000下列墙体(与水、土接触部分)使用强度MU20混凝土砖,MlO水泥砂浆;0.000地上室内部墙体使用强度MU3.5轻质砌块,M7.5水泥砂浆;土0.000以上分隔墙使用强度MU3.5轻质砌块与M5.0混合砂浆砌筑。砌块容重不大于7.0KNm3。2.3结构2.3.1填充墙位置及墙高、构造柱位置以施工图为主。2.3.3过梁、构

4、造柱、压顶梁、洞口钢筋混凝土边框等非主体构件的混凝土强度等级C25细石混凝土。2. 3.4所有4350宽砖垛与现浇碎相连的部位为砂现浇,其它墙垛、加抱窗柱或者者构造柱、转角处等马牙槎砌筑时需考虑砌块损耗。3分项工程的施工条件3.1施工条件3. 1.1气候条件:砌体施工处于春、夏季,夏季温度高,下雨持续时间约长;3.1.2作业环境条件:,春季风大,夏季节的雨多、温度高的特点,对砌体材料的保护及砂浆、碎配合比的要求。施工过程中应及时将砌体材料转运至施工楼层,砌筑前应该提早一天对砖进行浇水。4分项工程特点4.1 占地面积大,同时施工较多:本工程建筑占地面积大,为确保工期,砌体分项工程施工时存在大面积

5、施工,对现场的“三通”及“人、机、料”的资源组织与部署造成一定的难度。4.2 各栋号插入砌体的时间不一致,各栋号砌体施工时间、主楼与车库砌体施工时间均不一致,科学合理的组织砌体施工特别显得重要。4.3 交叉作业多:进行砌体施工时,上部主表达浇结构正施工与水电安装的平行作业,塔吊及其他设备的使用难以全部满足要求。第二章施工组织与部署1分项工程施工目标1.1质量目标:根据建筑工程施工质量验收统一标准(GB50300-2013)、砌体工程施工质量验收规范(GB50203-2011)并结合天津市填充墙构造要求及远洋标准,保证填充墙砌体分项工程符合验收规范及要求。1.2进度目标:满足业主的进度节点计划与

6、项目总进度计划要求。1.3环境、职业健康安全管理目标:满足有关部门对施工现场与施工人员的各项指标要求,杜绝重伤、死亡事故。2施工组织1.1 管理机构及职责姓名职务职能总负责全面管理生产经理生产安排及进度计划操纵技术负责施工过程中技术问题的处理、交底及过程监督实施土建负责主管各楼栋土建工作水工负责主管各楼栋水暖工作电工负责主管各楼栋电气工作质量负责过程检查并做好检查标识,对施工质量负责安全负责施工过程安全防护、操纵,做好现场安全交底资料负责及时整理分项工程资料实验负责做好工程试验工作1.2 管理人员安排项目部每栋安排经验丰富的现场工程师与专业工程师各一名,进行施工过程中的质量监督。2. 3劳务班

7、组安排每个栋号配置一个砌体施工班组,班组人员务必含有砖工、杂工、机操工。3施工部署2.1 施工区段每个栋号划分为一个施工段。3. 2施工顺序3.1 1施工顺序:各栋号主体结构施工至10层后插入砌体施工,使用从下至上逐层施工作业的方法进行。执行样板引路制,先进行样板层施工,样板层经项目部验收合格后报请监理、业主验收,经监理、业主认可后进行大面积作业。1号楼的第1层为样板层。3.2.2施工工艺流程:墙、柱弹线(1米标高线及植筋线)一砖砌体弹线(边线、40OmIn操纵线)一设拉结筋、构造柱植筋一清洗基层一排砖砌250高实心砖(卫生间及水管井为250mm高校坎)f砌筑1米高后使用定型门式脚手架体(禁止

8、在墙上预留洞口及禁止使用砌体材料做架体)*再砌到梁、板下口16Omm处一砌体徐变两周以上一后塞口用实心砖斜砌顶紧(45度飞0度角)。第三章施工准备1技术准备1.l标准、图纸会审、方案、交底准备1.1.1组织项目部与劳务班组管理人员参加项目图纸会审,提出施工过程中可能出现的问题。1.1.2项目管理人员、与班组长熟悉图纸、会议纪要与设计变更,懂得规范,按设计、施工规范与标准图集。1.1.3现场施工管理人员做好工程技术、安全技术交底,使劳务公司现场管理人员、班组长与作业人员熟悉本工程的砌体材料、操作工艺与注意事项。1.1.4操作人员严格遵守操作程序,特殊工种务必培训合格后,持证上岗(机操工)。1.1

9、.5项目编制施工技术交底及其编制计划,编写砌体分项工程检查、检验或者试验计划及验收标准。1.1.6根据建筑施工图纸与结构施工图纸,熟悉主体结构楼面上的各放线洞上的操纵线与各轴线与操纵线之间的关系,并在图纸上画出砖砌体各墙肢的边线。结合安装施工图纸,熟悉各预留孔洞与打支架需镶实心砖的部位,并用图纸表示出来(由项目机电部出图)。1.1.7每个栋号的砌体固化图由土建及机电现场工程师协同绘制,技术部及安装部统一审核后实施。1.2检验批的划分施工过程中,车库按照后浇带划分检验批,住宅标准层每楼层一个检验批,住宅顶部出屋面结构划分为一个检验批。1. 3试验与检验、技术资料准备1.3. 1砌筑砂浆为成品预拌

10、砂浆,配合比砌筑砂浆试块的配合比经试验室试配,并取回配合比报告。1. 3.2原材料进场时要核查生产厂家的备案登记证与出厂合格证,合格后技术部备部对进场材料填写“工程材料/构配件/设备报审表”,报送项目监理部,而且要在监理现场工程师的见证下现场取样并送检合格后方能进行现场施工。2. 3.3后置式拉结筋每三千根做一组拉拔试验,抗拔强度试验报告合格。2资源准备3. 资源计划4. 1.l机械设备需用计划使用塔吊及施工电梯进行砌体材料的垂直运输,各栋号配置一台施工电梯、砌体材料堆放场地及砂浆罐。施工电梯在砌体插入施工之前安装完成。本分项工程根据工程特点,要紧机械设备配置详见下表。要紧施工机械设备准备设备

11、名称单位数量预拌砂浆罐罐4小型振捣器台5施工电梯台9要紧材料准备材料名称要紧规格轻集料混凝土空心砌块100厚、200厚混凝土实心砖190mmx90unx50mm砌筑砂浆0.00以上使用M5混合砂浆砌筑;0.00下列,与水、土接触部分使用o水泥砂浆砌筑,地下室内部分隔墙使用M7.5水泥砂浆;均为预拌砂浆。混凝土C25钢筋三级钢筋14、12、10、8及662.2资源组织2.2.1机械设备来源关于较大型的设备如塔吊、人货电梯根据公司物资设备管理程序解决,关于小型机具如钢筋加工机械、木工加工机械、小型电机等由施工队自带。2. 2.2劳动力组织由各栋号主体劳务队施工砌体。2. 2.3工程用材组织本工程主

12、材自供,项目部根据公司的物资采购程序组织采购。3现场准备3.1各楼层弹好建筑+LOm操纵线与门窗洞口位置线,以便于操纵好门窗洞口的标高与宽度。3. 2关于各栋号均不一致程度地存在上、下交叉施工,各作业层务必做好安全防护。3. 3按照平面布置,对砌体堆场、预制构件加工场地进行规划好并对场地进行硬化。3. 4制作好拉结筋、预制构件(过梁等)。第四章施工方法1施工工艺流程及操纵流程3.3. 施工工艺流程:墙、柱弹线(1米标高线及植筋线)一砖砌体弹线(边线、40OmIn操纵线)一设拉结筋、构造柱植筋一清洗基层一排砖砌250高实心砖(卫生间为25Onlm高碎)一砌筑1米高使用门式脚手架体(禁止在墙上预留

13、洞口及禁止使用砌体材料做架体)一再砌到梁、板下口160处f砌体徐变两周以上一后塞口用实心砖斜砌顶紧(4560度角)。如下图:1. 2施工操纵流程:2要紧施工方法及操作工艺2.1拉结筋、过梁制作2. 1.1拉结筋填充墙体与柱、构造柱或者剪力墙互相拉结,在砌体与混凝土柱、墙相连处,使用植钢的方式按规范要求在混凝土墙体、构造柱顶端上植入拉结筋,GZ钢筋、过梁拉结筋植入长度为15d同时不小于100,延伸长度为35d同时2400沿墙体通长设置。端头设置180弯钩。如下图:(1)拉结筋搭接示意图:(3)拉结筋过构造柱示意图:412 马牙槎 11 /26s I I204002. 1.2填充墙门窗过梁:2.

14、1.2.1设计要求:a)所有门窗洞口的顶标高不在梁底标高时,均应设置钢筋混凝土过梁,不得使用钢筋砖过梁或者直接在门框上砌砖。平面位置及标高见建筑图。b)内隔墙的门窗过梁均不考虑承受楼面荷载。c)填充墙的过梁及窗台压梁表详见下表1(大于300的洞口做100nIm高过梁):门窗洞口顶墙厚b集高h门窗洞口宽L配筋Aql配筋Aq26002401200L18004?124?143001801800L210()2?103?143001201000L180()2?103?12300100500L100(3?102501801800L210()2?83?122501201000L180()2?83?10250100500L100(3?82003002400L30002?123?162002502100L240)2?123?142001801800L210()2?82?12200120

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
