文化艺术中心建设项目装修改造工程施工方案设计.docx

上传人:p** 文档编号:787228 上传时间:2024-03-01 格式:DOCX 页数:66 大小:186.50KB
下载 相关 举报
文化艺术中心建设项目装修改造工程施工方案设计.docx_第1页
第1页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第2页
第2页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第3页
第3页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第4页
第4页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第5页
第5页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第6页
第6页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第7页
第7页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第8页
第8页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第9页
第9页 / 共66页
文化艺术中心建设项目装修改造工程施工方案设计.docx_第10页
第10页 / 共66页
亲,该文档总共66页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《文化艺术中心建设项目装修改造工程施工方案设计.docx》由会员分享,可在线阅读,更多相关《文化艺术中心建设项目装修改造工程施工方案设计.docx(66页珍藏版)》请在第壹文秘上搜索。

1、第一章项目概述一、编译依据1、项目招标文件及招标答疑记录等;2、项目计划书及相关材料;(三)现场勘查调查获知的信息;四、采用或参考的主要技术规范4. 1建筑工程施工质量验收统一标准GB50300-2001;1 .2建筑装饰工程质量验收规范GB50210-2001;2 .3其他现行相关的施工技术标准、规范和验收标准。二、项目概况一、项目地理位置该项R位于南京市鼓楼区二板桥486号。二、项目内容本项目的建设内容包括标段范围内的装修、水电安装(含室外雨水、污水)、立面照明等。3、工期要求:本项目计划工期为75个日历日,计划开工日期2013年12月30日和计划竣工日期2014年3月15日。4、质量要求

2、:符合建筑工程施工质量验收标准的要求。5、安全目标:确保安全,无事故,南京市文明工地。三、施工程序的总体思路本项目为装修装修工程,建设内容包括标段范围内的装修装修、水电安装(含室外雨水和污水)、外立面照明。为确保工程质量,响应施工期招标文件要求,我们拟:(一)合理划分工段,多个工段同时施工;合理安排施工程序,实施交叉作业。(2)在已经具备大规模建设条件的地方,采取增加机械和人力的策略,确保我们制定的75个日历日的建设工期。四、施工段的划分根据项目实际情况,我们计划将工地分为两个工段,其中3、4、5层为第一工段,室外及1、2层为第二工段,可根据现场实际情况进行调整,但各工段并不是独立的,必须相互

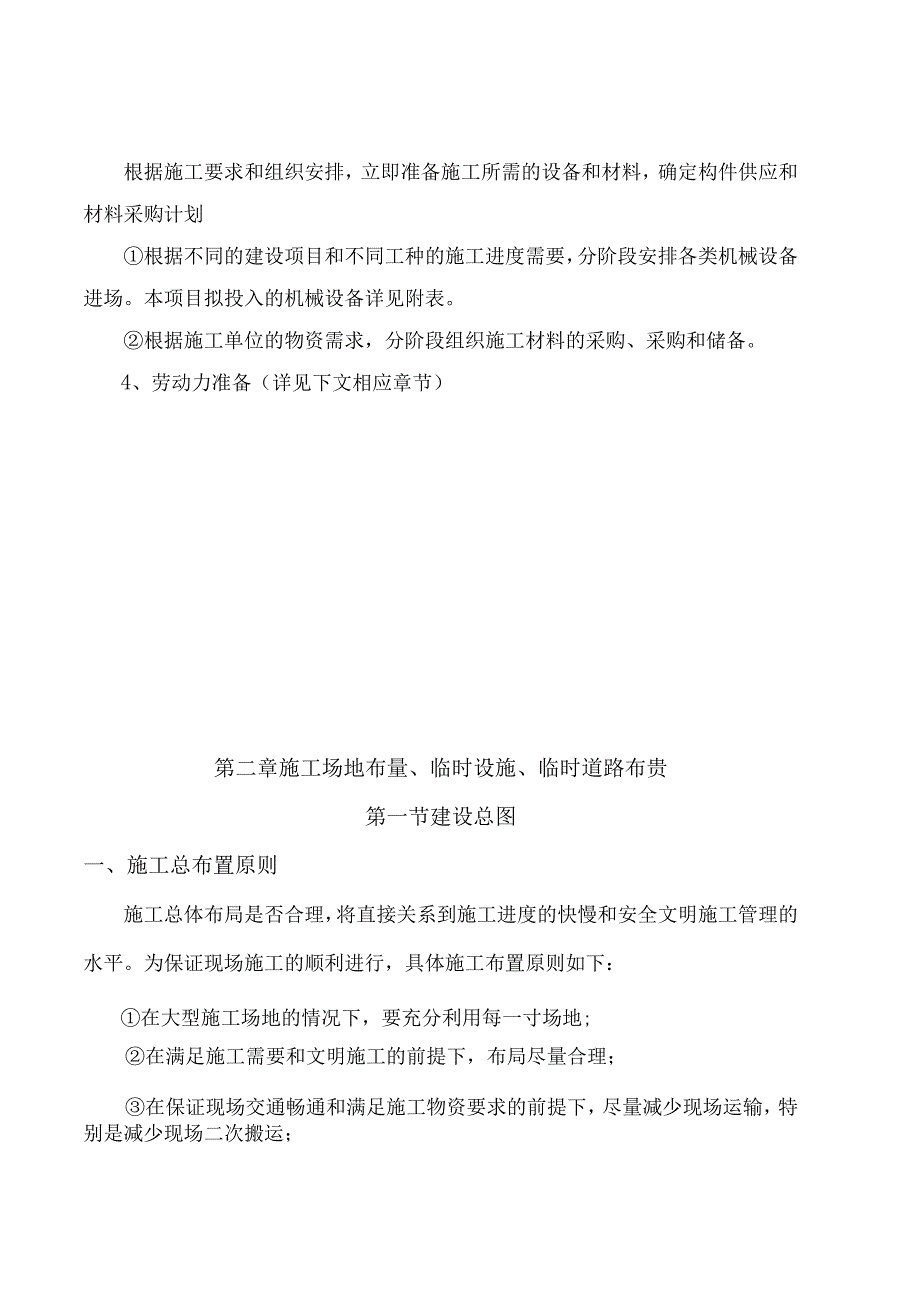

3、配合,相互支持,共同完成工程。施工段划分的好处是:(1)两工段同时施工,可加快进度。(2)可以组织两个工作板块同时进行质量和进度的比拼,相互促进。五、施工准备工作计划一、技术准备接到中标通知后,立即组织在施工现场成立项目指挥领导小组,组织施工人员全面了解项目性质和特点、工期等项目要求,并掌握与施工有关的各个方面。另外,要认真研究设计图纸和设计文件,要求设计、监理等部门进行技术交底,听取有关人员对工程建设的建议和意见,制定详细的施工方案。计划以确保项目按时完成。3 .现场准备三通一平:完成项目部临时设施的设置。4 .机械、设备、工具、材料、部件和加工产品的准备根据施工要求和组织安排,立即准备施工

4、所需的设备和材料,确定构件供应和材料采购计划根据不同的建设项目和不同工种的施工进度需要,分阶段安排各类机械设备进场。本项目拟投入的机械设备详见附表。根据施工单位的物资需求,分阶段组织施工材料的采购、采购和储备。4、劳动力准备(详见下文相应章节)第二章施工场地布量、临时设施、临时道路布贵第一节建设总图一、施工总布置原则施工总体布局是否合理,将直接关系到施工进度的快慢和安全文明施工管理的水平。为保证现场施工的顺利进行,具体施工布置原则如下:在大型施工场地的情况下,要充分利用每一寸场地;在满足施工需要和文明施工的前提下,布局尽量合理;在保证现场交通畅通和满足施工物资要求的前提下,尽量减少现场运输,特

5、别是减少现场二次搬运;在平面交通中,尽量避免装修、安装、生产单位相互干扰;遵守施工现场卫生安全技术和消防规范。根据项目实际情况和业主要求,合理安排生活设施。2、施工平面布置该项目为室内装修工程,施工场地较小,临时设施、职工住宿、临时住房可向总包方原有设施租用。考虑到项目的正常施工和现场文明,我公司现为员工临时住所吃住。办公室、加工作业区、堆放区将根据建设阶段的变化进行部分调整;总平面布置见建设总图。3、消防设施1、本项目消防设置分为两部分,一是配备灭火器,二是消防水池,两者相结合。2、灭火器的选择和配置参照建筑物灭火器配置设计规范3、民用建筑用灭火器的危险等级,按其使用性质、火灾危险性、可燃物

6、数量、火势蔓延速度、扑救难易程度分为三个等级。A、重度危险等级:功能复杂、用电、火灾较多、设备昂贵、火灾危险性高、可燃物多、火灾后迅速蔓延或容易造成重大火灾损失的场所。B.中等危险等级:用电、用火较多、火灾风险较大、可燃物较多、火灾后迅速蔓延的场所。C.轻度危险等级:用电少、火少、火灾风险小、可燃物少、火灾后蔓延缓慢的地方。5 .火灾类型A类火灾:指含碳的固体可燃物,如木、麻、纸等。B类火灾:指汽油、柴油等易燃液体。C类火灾:指乙快、甲烷等易燃气体。活火:指带电物体燃烧的火灾。5、根据以上分类,本项目的灭火器配置主要为轻度危险等级,但也有两个中危险等级,分别是木工车间和易燃易爆物品仓库。6、灭

7、火器的选择:尽量在同一个地方使用功能相同的灭火器的原则。不同类型的灭火器具有不同类型的火灾隐患。需要考虑配置场地的性质和可燃物的种类,以及灭火器的使用温度。要求应符合环境温度,建筑物内的消防主要以电梯井作为消防水池,并在每层楼布置足够的消防水龙头和消防设备。7、根据工程的危害等级和类型以及先选多功能灭火器的原则,选择哈龙1211手提式灭火器(MY2)o8、灭火器的设置要求A、设置位置明显,取用方便,减少寻找灭火器的时间。B、安装地点无障碍物,要求人员跑到灭火器安装地点,不得有人身安全危险或块体碰撞,并容易取得灭火器灭火。必须0.15m朝外L59、灭火器的保护距离在手提式20m以内。10、灭火器

8、检查。根据消防法规要求,由专人检查灭火器压力是否正常,放置位置是否正确,每三个月做一次检查记录。11、每层施工电梯口、楼梯口、每层物料堆放处各放置两个灭火器。生活区每十间宿舍放置两个灭火器。办公区放置四个灭火器,材料堆放仓库放置四个灭火器。易燃物品集中堆放处设有消防沙箱。4、施工临时用电布置拟供应建设用电120KVA,基本可以满足建设用电需求。(1)施工现场有总配电室,平面分为两条供电线路,一条供国内用电,一条供生产用。配电箱分别连接,配电箱分别放置在建筑区和生活区。1、工区配电箱供应各工段的搅拌机、切割机、水泵及活动箱。2、生活区配电箱分别为办公室、厨房和员工宿舍供电。(2)电力系统的选择1

9、、变电站供电必须为380/220V,有效供电半径为400-500Mo施工现场,地面设备和照明分别为380V和220V。2、配电线路位于路边,地表电缆敷设在电缆沟内。过马路时用钢套管保护,以免妨碍交通,避开堆料、挖沟、搭建临时棚的用地。(3)配电线的选择1、电缆用于室外输电线路,绝缘线用于室内低压电力线和照明线路。2、根据不同的电器,按以下要求选择导线截面。(1)根据线材的机械强度选择(2)根据允许电流选择(3)根据允许压降选择(4)临时供电系统平面供电系统利用变配电室向每个配电箱输出两个通道,然后将电箱输送到每个电器的一台机器和一个门箱。立体供电系统根据楼层用电量要求,分层分配有功电量。每层楼

10、施工时用电箱,照明和电源线严格分开。五、施工临时用水安排本项目现场用水量由施工用水、工程机械用水、消防用水和生活用水三部分组成。根据所提供的总平面图,结合设计规范的要求,主干管用于源线供水两种方式,一种用于施工用水、工程机械用水、消防用水,另一种用于工程用水。另一种方法是生活用水。6、临时道路布置本项目对既有建筑和已使用建筑进行装修施工,可将原有的周边道路作为临时施工道路。第二节施工现场平面管理一、平面管理原则根据总体施工方案设计和各阶段布局的需要,为充分保证阶段性建设的重点,确保工期顺利实施,在项目中标后,项目实施前,制定了大型机具使用、进出的详细规划。主要材料和周转材料、加工、堆放、运输方

11、案,以及各类施工队伍进出的调整方案。同时,针对上述规划制定具体实施方案,严格执行标准、奖惩规定,对施工平面实施科学文明管理。2 .平面管理计划项目经理负责总机使用管理,现场实行总机使用调度会议制度,根据项目建设进度协调调整总机使用。总机使用的日常管理由工程部负责。施工平面管理的关键是科学规划和周密细致的具体规划。在工程进度计划的基础上,形成主要物资、机械、人工进出、垂直运输的有序运行,确保工程进度全面、均匀。以平面为目标,制定适合实际情况的平面管理实施方案。3 .平面管理计划的实施根据项目进度计划的实施和调整情况,分阶段发布总平面管理实施方案和方案。在规划实施过程中,不定期召开调度会议,充分协

12、调研究后发布规划调整函。工程部负责组织定期和不定期的检查和监督,确保平面管理计划的实施。地上建设阶段的重点项目有:垂直运输安全管理;材料和工具放置场所的有序调整和管理;科学调度进出场地和使用的材料和机械;施工工作面的区域化管理。4、人员、物资运输计划本项目拟在总承包商原临时居住区安排生活区(中标后与总承包商协商租约)。由于现场施工场地比较大,我们会考虑在现场设置半成品加工场地,尤其是石材和墙地砖的加工。该项目的建设有两大优势。一是可以缩短材料深加工的电脑排版,比对检验时间,便于施工人员进场,加快施工进度。二是可以利用施工现场现有场地满足业主要求,有利于加强对员工和项目的合理管理。5、施工现场材

13、料堆放安排5.1 进入施工现场后,根据实际情况,绘制施工现场平面图,并注明材料堆放位置。平面图提交监理工程师和甲方代表审批后,挂在工地入口的显眼处。5.2 来料按规定标明产品和状态后,按平面图所示位置堆放。其中,合格的和待定的材料必须分开堆放。5.3 材料堆放不能造成材料相互污染、材料变形、安全隐患或包装损坏,就像瓷砖不能放在沙子或水泥上一样,已经打开的油漆或涂料桶也不能桶也不能桶也不能不能放在板子上面。5.4木胶合板和石膏板需堆放在方便立即使用的地方,应平放或侧放。平放时应平整,并放置三个木枕。重板和重承重板必须放在下方,且此侧的角度应大于或等于75度。5.5 水泥、沙子、地砖和墙砖应放置在

14、没有水和人少活动的地方,不要放在厨房、浴室或阳台上。5.6 水泥堆放量最大不得超过15袋。堆放时,底层必须架空,以防止水泥受潮损坏。如条件有限,应在底层铺一层油毡后再堆垛。水泥受潮或过期后,必须送实验室检验并出具检测报告,并根据检测结果采取相应措施。5.7 白乳胶及万能胶漆、墙漆等材料应单独放置在房间内,避免阳光直射。附近没有货源,走动的人也很少。5.8 五金配件应装一码在五金配件箱内,每件物品应单独包装。客户的物品,如卫生洁具、锁具、把手和灯具,应装在袋子里,放在单独的房间里。5.9 此外,物料堆放位置应选择在室内空旷的地方,并在未进行装修施工的作业区,不靠近窗户和水源,未打开的物料应单独存

15、放,并保证物料的完整性。退回前可以保护外包装。消防设备库女厕所男厕所工作工作机器机械的车车辆停止停留放弃木头工作工作棚食堂附件五:总体建设方案劳动工具库项目办公室钢肌腱工作棚砾石场拽拌混合站立DS水泥仓库门卫附表6:临时土地使用利用面积(平方米)地点所需时间项目部100见建筑总平面图在整个施工期间餐厅、食堂30见建筑总平面图在整个施工期间员工宿舍150见建筑总平面图在整个施工期间浴室20见建筑总平面图在整个施工期间工程机械停车场50见建筑总平面图在整个施工期间劳动工具仓库10见建筑总平面图在整个施工期间水泥仓库10见建筑总平面图在整个施工期间沙场20见建筑总平面图在整个施工期间砂浆搅拌站20见建筑总平面图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
