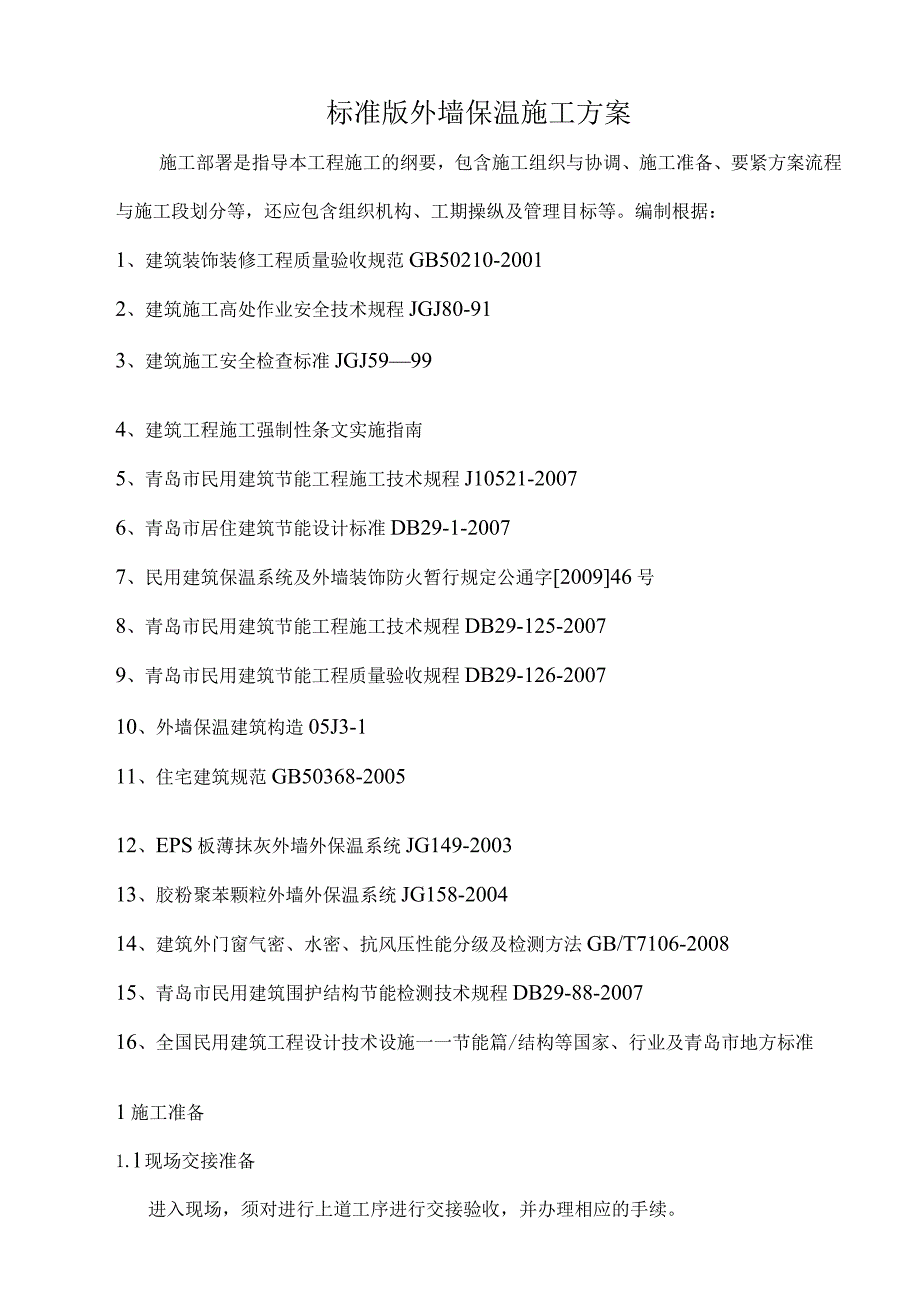

《标准版外墙保温施工方案.docx》由会员分享,可在线阅读,更多相关《标准版外墙保温施工方案.docx(24页珍藏版)》请在第壹文秘上搜索。

1、标准版外墙保温施工方案施工部署是指导本工程施工的纲要,包含施工组织与协调、施工准备、要紧方案流程与施工段划分等,还应包含组织机构、工期操纵及管理目标等。编制根据:1、建筑装饰装修工程质量验收规范GB50210-20012、建筑施工高处作业安全技术规程JGJ80-913、建筑施工安全检查标准JGJ59994、建筑工程施工强制性条文实施指南5、青岛市民用建筑节能工程施工技术规程J10521-20076、青岛市居住建筑节能设计标准DB29-1-20077、民用建筑保温系统及外墙装饰防火暂行规定公通字200946号8、青岛市民用建筑节能工程施工技术规程DB29-125-20079、青岛市民用建筑节能工

2、程质量验收规程DB29-126-200710、外墙保温建筑构造05J3-111、住宅建筑规范GB50368-200512、EPS板薄抹灰外墙外保温系统JG149-200313、胶粉聚苯颗粒外墙外保温系统JG158-200414、建筑外门窗气密、水密、抗风压性能分级及检测方法GB/T7106-200815、青岛市民用建筑围护结构节能检测技术规程DB29-88-200716、全国民用建筑工程设计技术设施一一节能篇/结构等国家、行业及青岛市地方标准1施工准备1.l现场交接准备进入现场,须对进行上道工序进行交接验收,并办理相应的手续。1.2技术准备1)组织图纸学习与会审,尽可能把设计图纸上的疑问解决在

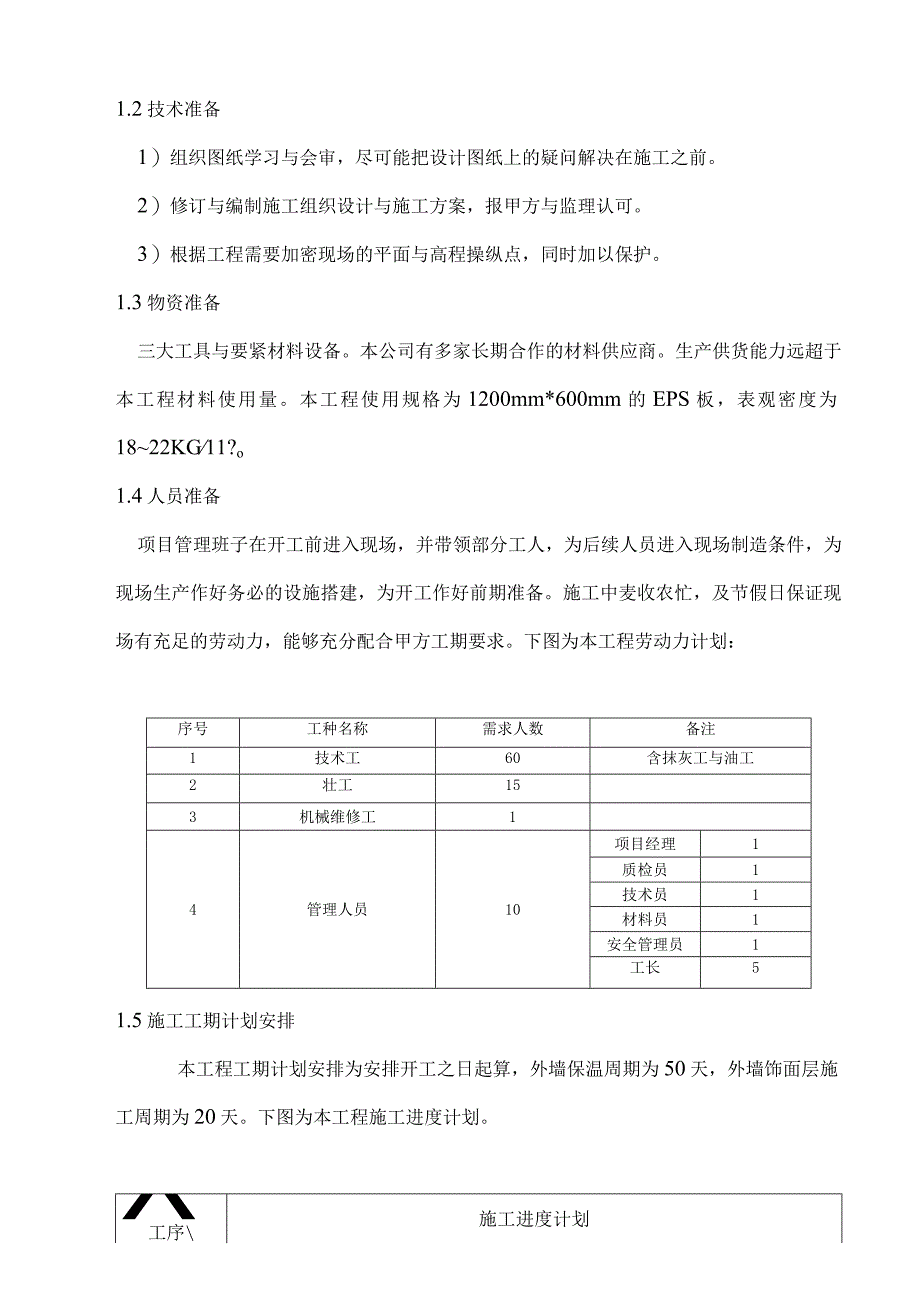

3、施工之前。2)修订与编制施工组织设计与施工方案,报甲方与监理认可。3)根据工程需要加密现场的平面与高程操纵点,同时加以保护。1.3物资准备三大工具与要紧材料设备。本公司有多家长期合作的材料供应商。生产供货能力远超于本工程材料使用量。本工程使用规格为1200mm*600mm的EPS板,表观密度为1822KG11?o1.4人员准备项目管理班子在开工前进入现场,并带领部分工人,为后续人员进入现场制造条件,为现场生产作好务必的设施搭建,为开工作好前期准备。施工中麦收农忙,及节假日保证现场有充足的劳动力,能够充分配合甲方工期要求。下图为本工程劳动力计划:序号工种名称需求人数备注1技术工60含抹灰工与油工

4、2壮工153机械维修工14管理人员10项目经理1质检员1技术员1材料员1安全管理员1工长51.5施工工期计划安排本工程工期计划安排为安排开工之日起算,外墙保温周期为50天,外墙饰面层施工周期为20天。下图为本工程施工进度计划。X工序施工进度计划148121620242832364044485256606468墙面处理及放线涂刷界面剂砂浆抹保温砂浆贴砌保温板抹抗裂砂浆夏合网布,刷底漆刮腻子刷面层涂料2要紧施工工具本外墙系统施工要紧工具有不锈钢抹子、槽抹子、搓抹子、角抹子、700-1000rmin电动搅拌器(或者可调速电钻加配搅拌器)、专用锯齿抹子与粘有大于20粒度粗砂纸的不锈钢打磨抹子等。此外尚

5、需配电热丝切割器、冲击钻、靠尺、刷子、多用刀、灰浆托板、拉线、弹线墨盒、开槽器、皮尺、毛辐等通常施工工具与操作人员务必的劳保用品等3本项目施工将严格按下列程序图进行3.1施工前准备3.L1施工现场应具备通电、通水条件,并应保持工作环境的清洁,防止成品污染。3.1.2基层墙体与外门窗口施工及验收完毕,外墙上的消防梯、落水管、各类进户管线,防盗窗预埋件等应安装到位。3.1.3施工现场环境温度与基层墙体表面温度连续24h中的最低温度不应低于5C,风力不大于5级。冬期施工时,应采取相应保护措施,雨、雪天应停止施工或者采取有效措施,防止雨雪水冲刷墙面。3.1.4墙体系统在施工过程中,应采取必要的保护措施

6、,防止施工墙面受到污染与损害,待建筑泛水、密封膏等构造细部按设计要求施工完毕后,方可拆除保护物。3.1.5施工前根据工程量、施工部位与工期要求制定施工方案,要样板先行,保温施工前施工负责人应熟悉图纸,在指定墙面先做样板墙,经施工总包单位、监理单位、建设单位项目负责人共同检查确认合格后再进行大面积施工。3.1.6组织施工队进行技术培训与交底,进行好安全教育3.1.7施工宜使用电动吊篮,除设计要求外,墙体不应预留孔洞与设置绞手眼,清晰其他有碍于施工的杂物。3.2施工工艺及组织设计3.2.1施工工艺(1)基层墙体的检验a.本系统适合的基层墙体为钢筋混凝土,各类砌块及多孔砖等砌体墙及非木质建筑板材构成

7、的轻质复合墙体,施工前需对基层墙体进行检验,基层表面应清洁,无油污、蜡、脱模剂、憎水剂、涂料、风化物、污垢、霜、泥土等其他翻盖粘结的材料。必要时可用高压水冲洗,化学清洗,打磨、喷砂等方法清晰污物与涂料。b.关于表面过干或者吸水性高的基层,如黏土墙,加气痊墙与水泥砂浆抹灰层等,应先做粘实验,以确保保温系统与墙体之间粘结牢固。试测按下述方法进行:用外保温系统胶粘剂粘贴句苯板,5分钟后取下聚苯板,并重新贴回原位,若仍能用手揉动即为合格,否则说明基层过干或者吸水性过高。c.关于基层墙体过干时,应喷水湿润。喷水宜在贴聚苯板前根据不一致基层材料适时进行,宜使用喷浆泵或者喷雾器喷水,不可喷水过量,不得向墙面

8、泼水。d关于潮湿或者吸水性过高影响粘结强度与施工的基层必要时可涂刷界面剂或者抹特种砂浆。e检验50线、抄平、弹线在施工前务必复验50线是否合格。抄平放线务必使用经纬仪、水平仪。弹放线务必要准确无误,操纵线清晰防止丢失。(2)苯板的切割使用120Omm*60Omm的聚苯板,需使用非标准尺寸的聚苯板时,应使用电热丝切割器或者美工刀进行切割加工。(3)苯板的粘结a.拌与粘结剂:在干净的容器中倒入粘结砂浆25kg,边加料边搅拌。本品适宜使用机械搅拌,速度为40OrPnb直至稠浆状无需加水及其他添加物,一小时内用完。b.粘贴:根据设计要求,在经平整处理的外墙上用墨线弹出距散水标高20mm的水平线,当需设

9、置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出聚苯板粘结位置,并应视墙面洞口分布进行聚苯板排板、基层上弹线。C,首层的装饰面层需贴面砖时,应先安装角钢托架,并使用膨胀螺栓与墙体联结。每个托架应很多于两个。10膨胀螺栓,螺栓嵌入墙体内很多于60mmo应甲方要求,本工程首次增加一层加强玻璃纤维网格布。d.聚苯板的粘贴使用条粘法。粘接率不小于60%用专用锯齿抹子,在整个聚苯板背面满涂胶浆,保持抹子与板成45角,紧贴板并刮除锯齿间多余的胶浆,使板面形成若干条宽度10mm,厚10mm,中心距25mm的胶浆带。e.胶粘剂应涂抹在苯板上,而不是涂抹在基层上,涂胶面应均布,苯板侧边应保持清洁,不得粘

10、有砂浆。f.苯板涂胶后应及时粘贴,粘贴时应轻柔滑动就位,不得局部用力按压,聚苯板对头缝应挤紧,并与相邻板齐平,胶沾剂的压实厚度宜操纵在35,贴好后应产既刮除板缝与板侧面残留的粘结剂。苯板板间隙不应大于2mm,板间高差不得大于1.Omm,板缝大于2mm时应用聚氨发泡胶进行填充处理,板条不得粘结。板间高差大于1.Omm的部位应打磨平整。g.苯板应由勒角开始,应自下而上,沿水平方向横向铺贴,每排板应错缝1/2板长。板缝应紧密平齐,在墙面转角处,苯板垂直缝应犬齿交错连接,并保证墙角垂直度。平面排版示意h.门窗洞口四角部位的苯板应使用整块聚苯板切割成形,不得连接。接缝距洞口四角距离应大于200mm(4)

11、锚固件的安装a.待聚苯板粘贴完成24h后,且不再移动时安装锚固件。按设计要求位置用冲击钻钻孔,锚固深度为基层内50mm,锚固件边距大于等于2倍的板厚。b.自攻螺钉应挤紧并将工程塑料膨胀钉的钉帽与苯板表面齐平或者略拧入些,确保膨胀钉尾部回拧,使其与基层墙体充分锚固。C锚固件布置方法,按下图执行聚苯板排列及加固示意图d.粘结上墙后的聚苯板应静置至少24小时后才可用搓抹子磨平,然后将苯板面打磨一遍,随时清理干净,操作人员应戴防护面具。(5)网格布的铺设a.涂抹胶浆前,应先检查聚苯板是否干燥,表面是否平整,并去处板面的有害物质、杂质或者表面变质部分。b.再干净的容器中倒入砂浆25kg,边加料边搅拌。本

12、品适宜使用机械搅拌,速度为400rpmo搅拌至稠浆状,无需加水及其他添加物,一小时内用完。c.标准网的铺设,用抹子在聚苯板表面均匀涂抹一道厚度为2-3mm的抹面胶浆(面积略大于一块网格布范围),立马上网格布压入胶浆中,待胶浆干硬至可碰触时再抹上第二道抹面胶浆,直至全部覆盖网格布,使网格布约处两道胶浆中的中间位置。总厚度不得低于4mm,每平方米用量不得低于5公斤。&抹面胶浆与网格布铺设完毕后,不得扰动,静置养护很多于24小时,才可进行下一道工序的施工。在严寒季节,应适当延长养护时间方可进行下一步工序,同时要保护好已完工的墙面,防止雨水浸渗与冲刷。e.网格布铺设方向应自下而上,并沿外墙转角处依次铺

13、设;遇门窗洞口,则应在洞口四角处加贴一块长为300mm,宽为240mm的45斜向网格布。如图所示:门窗洞口网格布布置详图聚苯板f.标准网格布搭接宽度应大于等于100mm,转交处应搭接长度不小于200mm,翻包包边宽度不小于100mniog.翻包标准网步骤:1)裁减窄幅标准网,长度由需翻包的墙体部位尺寸而定。2)在基层墙体上所有洞口周边及系统起、终端处,涂抹宽度100mnb厚度约为2mm胶粘剂;3)将窄幅标准网的一端100压入胶粘剂内,余下的另一端甩出备用,并应保持清洁;4)将苯板的背面涂抹好胶粘剂,将其压在墙上,然后用抹子轻轻拍击。使其与墙面粘结牢固。5)将翻包部位的苯板的正面与侧面,均涂抹上

14、抹面胶浆,将预先甩出的窄幅标准网沿板厚翻包,并压入抹面胶浆内,当需要铺设加强网时.,则应先铺设加强网,再将翻包标准网压在加强网之上。6)首层使用加强耐碱玻璃纤维网格布加固。7)窗口侧面使用20n三聚苯板,下口使用20mm聚苯板找坡,坡度不小于15%,窗口处因先裁减350mm耐碱玻纤网格布翻包。全面做法做法见下图80mn成品腐娴械M柳M妹口密封胶58皆下唳装节点大样假如因客观条件限制,不能连续施工的工作面应预留搭接宽度大于等于80mm的网格布在抹面砂浆外,并注意保持网格布平整以便后续施工。(7)变形缝的施工a.系统变形缝的施工应按6.4.4-7所述方法将系统终端处用窄幅玻纤网翻包,系统变形缝两侧抹面胶浆的最小距离应为200mmob.较宽变形缝中有金属调整片的,应在聚苯板粘贴前即按设计要求安装就位,并与基层墙体牢固古固定,做好防锈处理。当缝外需使用密封膏的应留出嵌缝背衬及蜜封膏的深度。无密封膏的,应与聚苯板面平齐。c.密封膏可在饰面涂层施工前或者施工后施工,当在施工面涂层后施工

展开阅读全文
