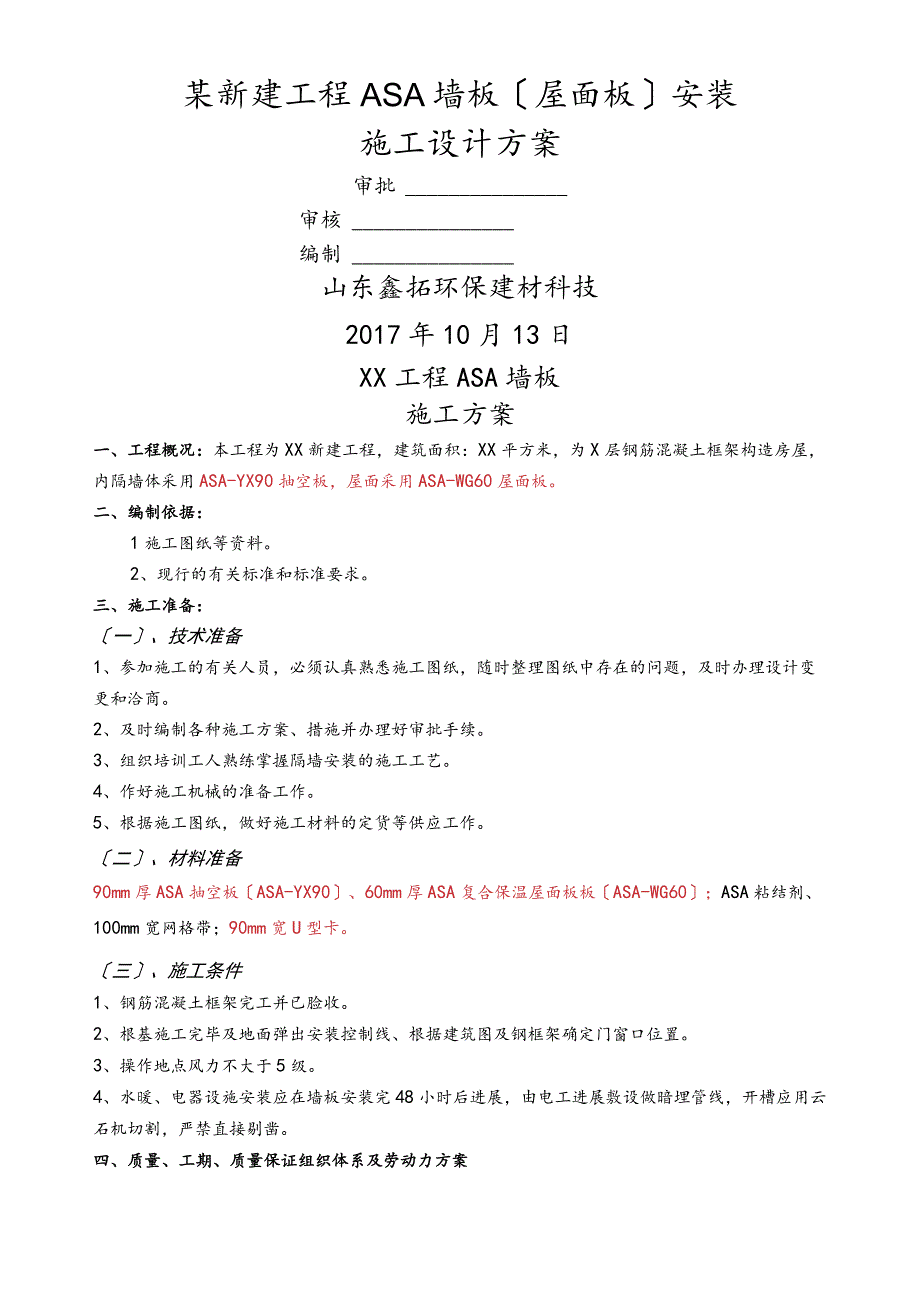

1、某新建工程ASA墙板屋面板安装施工设计方案审批审核编制山东鑫拓环保建材科技2017年10月13日XX工程ASA墙板施工方案一、工程概况:本工程为XX新建工程,建筑面积:XX平方米,为X层钢筋混凝土框架构造房屋,内隔墙体采用ASA-YX90抽空板,屋面采用ASA-WG60屋面板。二、编制依据:1施工图纸等资料。2、现行的有关标准和标准要求。三、施工准备:一、技术准备1、参加施工的有关人员,必须认真熟悉施工图纸,随时整理图纸中存在的问题,及时办理设计变更和洽商。2、及时编制各种施工方案、措施并办理好审批手续。3、组织培训工人熟练掌握隔墙安装的施工工艺。4、作好施工机械的准备工作。5、根据施工图纸,

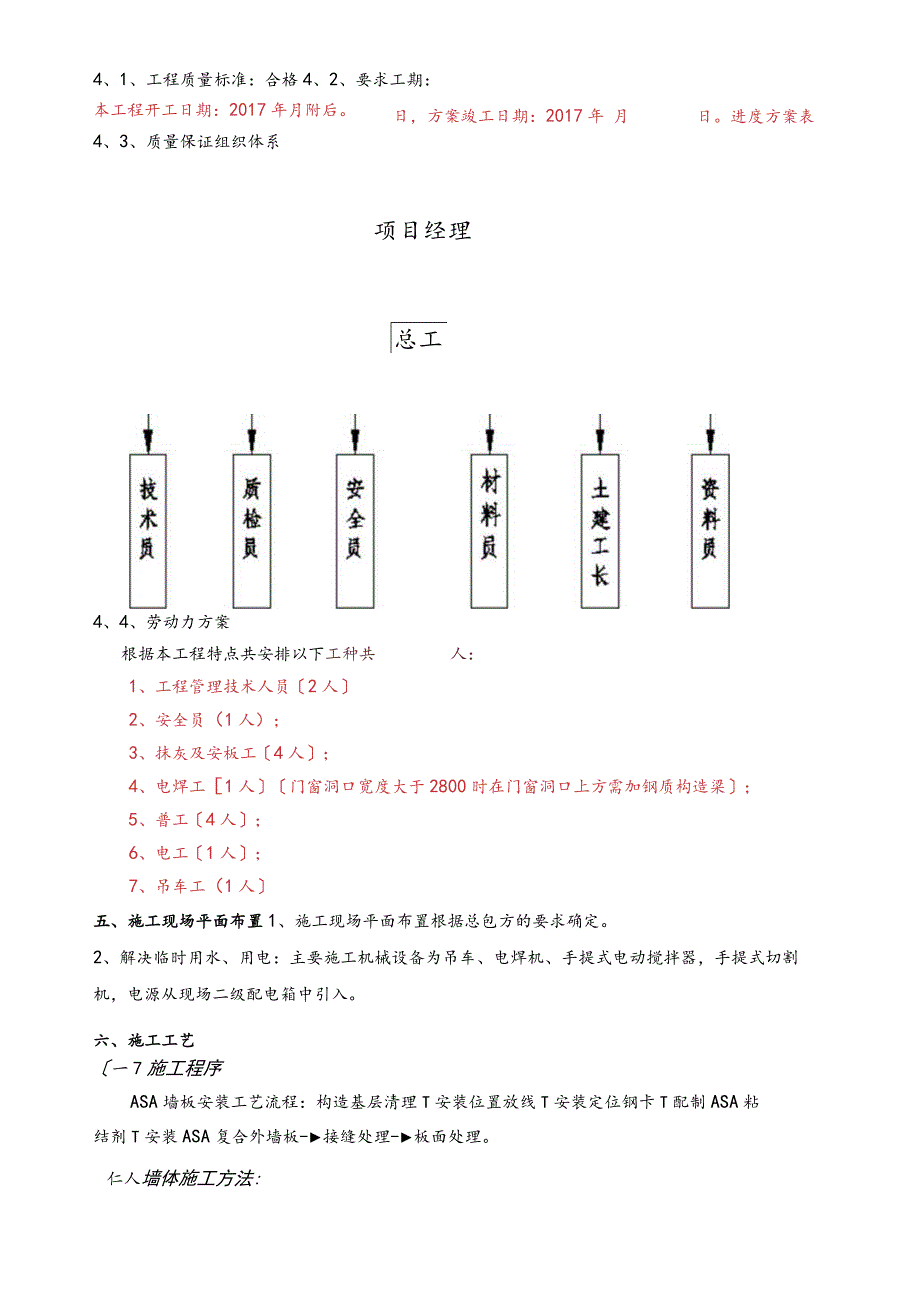

2、做好施工材料的定货等供应工作。二、材料准备90mm厚ASA抽空板ASA-YX90、60mm厚ASA复合保温屋面板板ASA-WG60;ASA粘结剂、100mm宽网格带;90mm宽U型卡。三、施工条件1、钢筋混凝土框架完工并已脸收。2、根基施工完毕及地面弹出安装控制线、根据建筑图及钢框架确定门窗口位置。3、操作地点风力不大于5级。4、水暖、电器设施安装应在墙板安装完48小时后进展,由电工进展敷设做暗埋管线,开槽应用云石机切割,严禁直接剔凿。四、质量、工期、质量保证组织体系及劳动力方案4、1、工程质量标准:合格4、2、要求工期:日,方案竣工日期:2017年 月日。进度方案表本工程开工日期:2017年

3、月附后。4、3、质量保证组织体系项目经理总工4、4、劳动力方案根据本工程特点共安排以下工种共人:1、工程管理技术人员2人2、安全员(1人);3、抹灰及安板工4人;4、电焊工1人门窗洞口宽度大于2800时在门窗洞口上方需加钢质构造梁;5、普工4人;6、电工1人;7、吊车工(1人五、施工现场平面布置1、施工现场平面布置根据总包方的要求确定。2、解决临时用水、用电:主要施工机械设备为吊车、电焊机、手提式电动搅拌器,手提式切割机,电源从现场二级配电箱中引入。六、施工工艺一7施工程序ASA墙板安装工艺流程:构造基层清理T安装位置放线T安装定位钢卡T配制ASA粘结剂T安装ASA复合外墙板-接缝处理-板面处

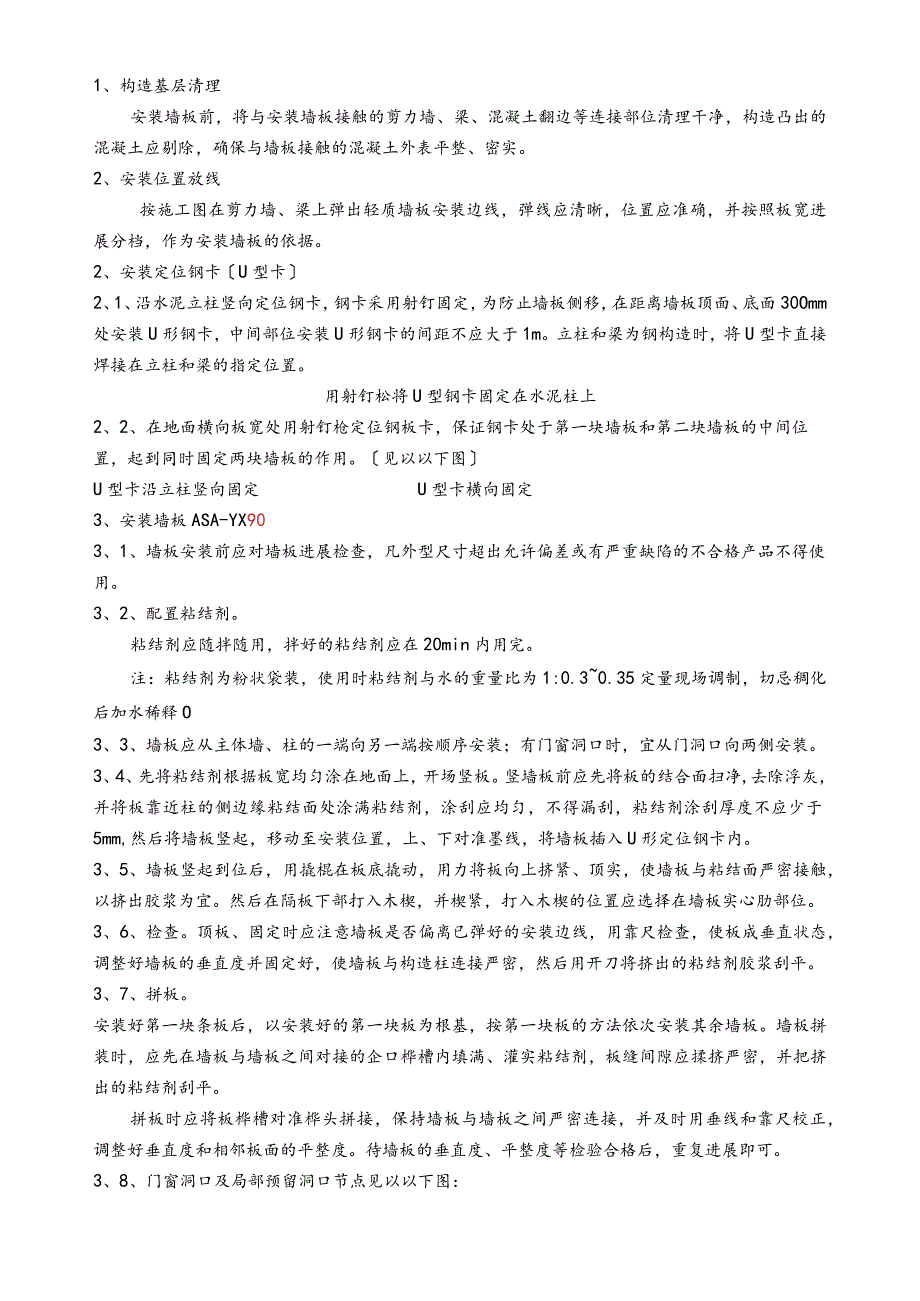

4、理。仁人墙体施工方法:1、构造基层清理安装墙板前,将与安装墙板接触的剪力墙、梁、混凝土翻边等连接部位清理干净,构造凸出的混凝土应剔除,确保与墙板接触的混凝土外表平整、密实。2、安装位置放线按施工图在剪力墙、梁上弹出轻质墙板安装边线,弹线应清晰,位置应准确,并按照板宽进展分档,作为安装墙板的依据。2、安装定位钢卡U型卡2、1、沿水泥立柱竖向定位钢卡,钢卡采用射钉固定,为防止墙板侧移,在距离墙板顶面、底面30Omm处安装U形钢卡,中间部位安装U形钢卡的间距不应大于1m。立柱和梁为钢构造时,将U型卡直接焊接在立柱和梁的指定位置。用射钉松将U型钢卡固定在水泥柱上2、2、在地面横向板宽处用射钉枪定位钢板

5、卡,保证钢卡处于第一块墙板和第二块墙板的中间位置,起到同时固定两块墙板的作用。见以以下图U型卡沿立柱竖向固定U型卡横向固定3、安装墙板ASA-YX903、1、墙板安装前应对墙板进展检查,凡外型尺寸超出允许偏差或有严重缺陷的不合格产品不得使用。3、2、配置粘结剂。粘结剂应随拌随用,拌好的粘结剂应在20min内用完。注:粘结剂为粉状袋装,使用时粘结剂与水的重量比为1:0.30.35定量现场调制,切忌稠化后加水稀释O3、3、墙板应从主体墙、柱的一端向另一端按顺序安装;有门窗洞口时,宜从门洞口向两侧安装。3、4、先将粘结剂根据板宽均匀涂在地面上,开场竖板。竖墙板前应先将板的结合面扫净,去除浮灰,并将板

6、靠近柱的侧边缘粘结面处涂满粘结剂,涂刮应均匀,不得漏刮,粘结剂涂刮厚度不应少于5mm,然后将墙板竖起,移动至安装位置,上、下对准墨线,将墙板插入U形定位钢卡内。3、5、墙板竖起到位后,用撬棍在板底撬动,用力将板向上挤紧、顶实,使墙板与粘结面严密接触,以挤出胶浆为宜。然后在隔板下部打入木楔,并楔紧,打入木楔的位置应选择在墙板实心肋部位。3、6、检查。顶板、固定时应注意墙板是否偏离已弹好的安装边线,用靠尺检查,使板成垂直状态,调整好墙板的垂直度并固定好,使墙板与构造柱连接严密,然后用开刀将挤出的粘结剂胶浆刮平。3、7、拼板。安装好第一块条板后,以安装好的第一块板为根基,按第一块板的方法依次安装其余

7、墙板。墙板拼装时,应先在墙板与墙板之间对接的企口桦槽内填满、灌实粘结剂,板缝间隙应揉挤严密,并把挤出的粘结剂刮平。拼板时应将板桦槽对准桦头拼接,保持墙板与墙板之间严密连接,并及时用垂线和靠尺校正,调整好垂直度和相邻板面的平整度。待墙板的垂直度、平整度等检验合格后,重复进展即可。3、8、门窗洞口及局部预留洞口节点见以以下图:3、9、一面墙体安装完,经检查合格后,板顶缝内用粘结胶泥填塞密实。待粘结剂凝固后,撤出木楔,并用粘结剂将木楔留下孔洞塞严,同时将IOomrTl网格带压入板与板拼缝凹槽处并刮平、绷紧、压实。4、内墙挂网抹面:4、1按预先需要长度、宽度剪下网格布,留出必要的搭接长度或重叠局部的长

8、度。4、2用袋装粉状石膏与107胶按4:1的配比搅拌均匀成膏状。必要时可掺加抹面料,抹面料与石膏粉的比例为1:1L4、3在墙板外表上抹石膏胶浆,厚度3-5mm0同时横向将耐碱网格布压入石膏胶浆中。石膏胶浆注意厚度均匀、平整。网格布要绷紧压实,不能有皱折现象。注意网格布的横竖向搭接不小于IOomm。门窗口四角45度角加压入一道200*40Omm宽的网格布,以防止开裂。网格布铺设后,用抹子从中央向四周用力刮抹,将网格布压平。4、4在铺粘玻纤网完毕后,在网格布外表刮3mm左右的石膏胶浆找平。三墙体施工方法:室内隔墙安装1、相关安装相关节点图见以以下图:2、预留洞口的施工方法为根据开洞的尺寸放好位置线

9、,安装墙板时根据洞口尺寸大小留出相应的洞口,按门洞口的施工方法安装墙板,做好包口的网格布处理,相关节点图见以以下图:(四、屋面板施工方法:1、屋面楝条支撑布局:屋面板标准尺寸为3000*600*6Omm长*宽*厚,屋面板安装时,要示每块标准尺寸屋面板必须有三根橡条支撑。并根据受力情况合理选择橡条型号。见以以下图2、屋面板安装时,亦从屋面一侧依次向另一侧安装,将屋面板位置放好后,用自攻自钻螺丝将屋面板固定在橡条上,每块板的宽度方向至少固定两个自攻自钻螺丝。3、将第一块屋面板固定好后,在屋面板与屋面板之间对接的企口桦槽内填满、灌实粘结剂,板缝间隙应揉挤严密,并把挤出的粘结剂刮平。4、拼板时应保持墙

10、板与墙板之间严密连接,调整好相邻板面的平整度。待屋面板平整度检验合格后,重复进展即可。5、板缝与抹面的处理方法参见墙板。6、做屋面防水。五、墙板及屋面板的质量标准:1保证工程:1、1、ASA板材的各项技术指标必须满足有关标准所规定的要求。1、2、胶粘剂的配制原料的质量必须符合有关规定。检查方法:检查产品合格证。1、3、ASA墙板材其四边的粘结必须结实。检查方法:手振和观察检查。1、4、吊挂点埋件必须结实。每一工程工程需作吊挂力的测试,测试记录应作为技术资料存档。检查方法:检查吊挂力测试记录。2、基本工程:2、1、节点构造、构件位置、连接锚固方法,应全部符合设计要求。检查方法:观察检查。2、2、

11、墙板所有接缝处的粘结应结实,应填塞密实,不应出现干缩裂缝。检查方法;观察检查。2、3、玻纤网格带布应沿板缝居中压贴严密,不应有皱折、翘边、外露现象。检查方法:观察检查。3、允许偏差工程:墙板安装允许偏差项次工程允许偏差mm检查方法1轴线偏差5用钢尺量2外表平整3用2m靠尺和塞尺检查垂每层3m3用2m托线板3直3m5偏全高10m10用经纬仪或吊线,尺量差10m154接缝偏差1.5用直尺和塞尺5转角偏差3用20Omm方尺,特殊角尺,塞尺检查6门窗洞口中心偏差3用钢尺量7门窗洞口尺寸偏差4用钢尺量3、1、其他参照国家有关增强水泥条板轻隔墙的有关规定及此施工方案执行。3、2、抹灰要求按?建筑装饰装修工程质量验收标准?GB50210-2001执行。六、水电专业配合要点(此项作由甲方水、电专业施工人员负责)1、水电专业必须与隔墙板安装密切配合,水电埋管板面假设需开孔,应在条板安装后用电钻钻孔,不得任意剔凿,如需横向开槽,应在不影响构造性能的前提条件下进展。2、电气连接盒、插座、线管四周先用粘结剂固定,然后水泥砂浆填补,其外表应与隔墙板面平,并压入网格布一道。相关节点图见以以下图:山东密拓环保建材科技2017年10月10日
