检修方案编制要求.docx

上传人:p** 文档编号:788405 上传时间:2024-03-01 格式:DOCX 页数:11 大小:25.30KB
下载 相关 举报
检修方案编制要求.docx_第1页
第1页 / 共11页
检修方案编制要求.docx_第2页
第2页 / 共11页
检修方案编制要求.docx_第3页
第3页 / 共11页
检修方案编制要求.docx_第4页
第4页 / 共11页
检修方案编制要求.docx_第5页
第5页 / 共11页
检修方案编制要求.docx_第6页
第6页 / 共11页
检修方案编制要求.docx_第7页
第7页 / 共11页
检修方案编制要求.docx_第8页
第8页 / 共11页
检修方案编制要求.docx_第9页
第9页 / 共11页
检修方案编制要求.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《检修方案编制要求.docx》由会员分享,可在线阅读,更多相关《检修方案编制要求.docx(11页珍藏版)》请在第壹文秘上搜索。

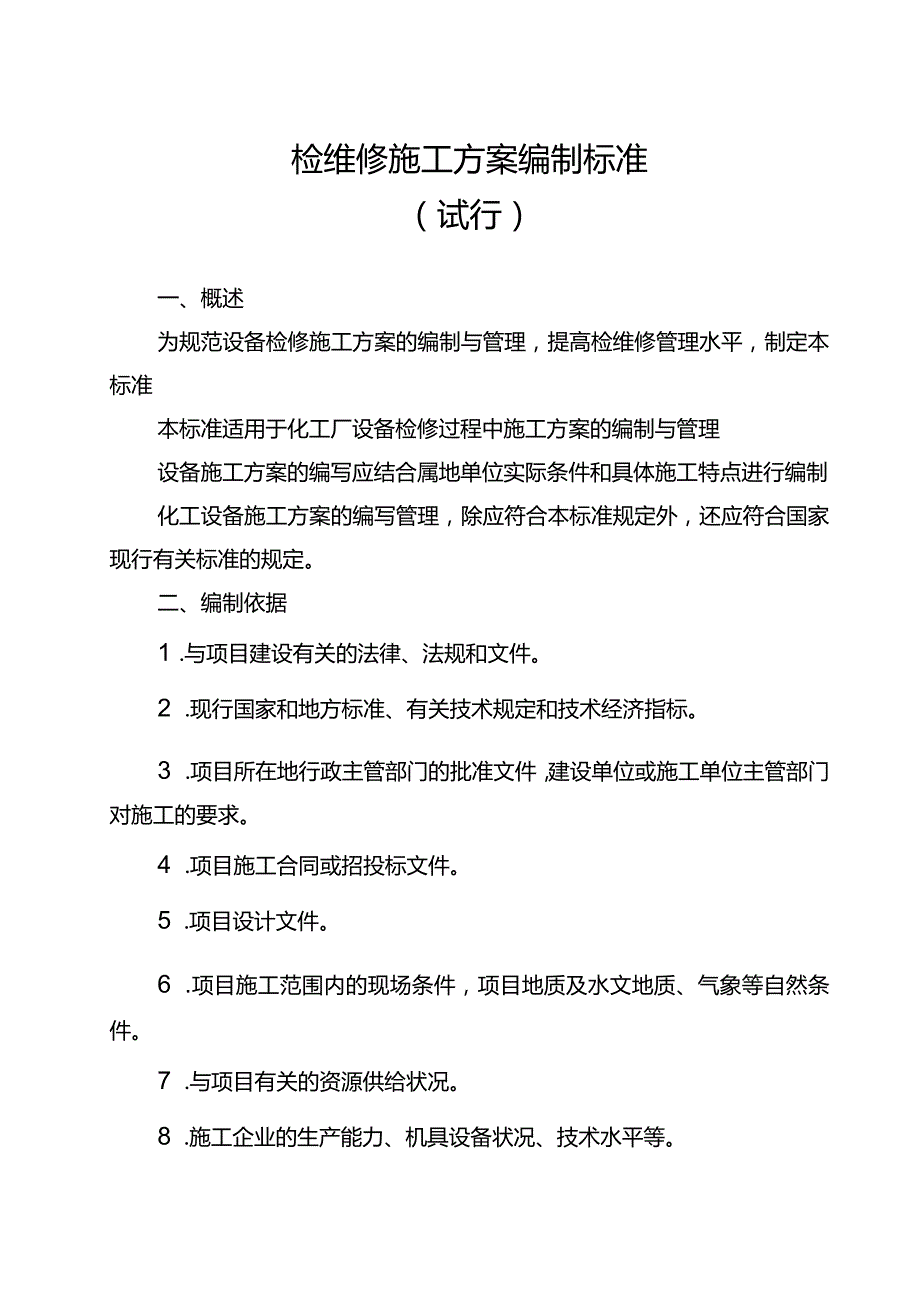

1、检维修施工方案编制标准(试行)一、概述为规范设备检修施工方案的编制与管理,提高检维修管理水平,制定本标准本标准适用于化工厂设备检修过程中施工方案的编制与管理设备施工方案的编写应结合属地单位实际条件和具体施工特点进行编制化工设备施工方案的编写管理,除应符合本标准规定外,还应符合国家现行有关标准的规定。二、编制依据1 .与项目建设有关的法律、法规和文件。2 .现行国家和地方标准、有关技术规定和技术经济指标。3 .项目所在地行政主管部门的批准文件,建设单位或施工单位主管部门对施工的要求。4 .项目施工合同或招投标文件。5 .项目设计文件。6 .项目施工范围内的现场条件,项目地质及水文地质、气象等自然

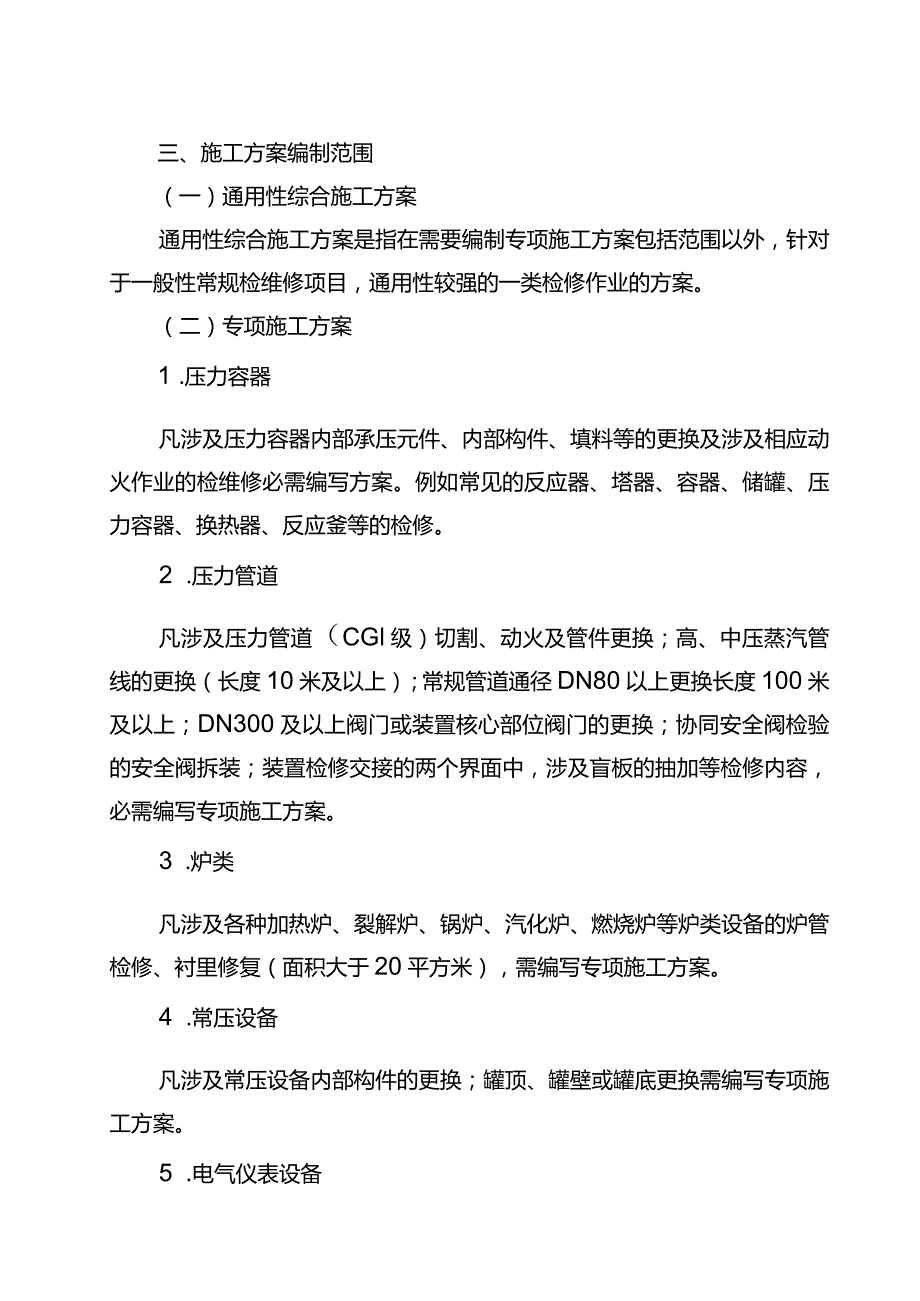

2、条件。7 .与项目有关的资源供给状况。8 .施工企业的生产能力、机具设备状况、技术水平等。三、施工方案编制范围(一)通用性综合施工方案通用性综合施工方案是指在需要编制专项施工方案包括范围以外,针对于一般性常规检维修项目,通用性较强的一类检修作业的方案。(二)专项施工方案1 .压力容器凡涉及压力容器内部承压元件、内部构件、填料等的更换及涉及相应动火作业的检维修必需编写方案。例如常见的反应器、塔器、容器、储罐、压力容器、换热器、反应釜等的检修。2 .压力管道凡涉及压力管道(CGl级)切割、动火及管件更换;高、中压蒸汽管线的更换(长度10米及以上);常规管道通径DN80以上更换长度100米及以上;D

3、N300及以上阀门或装置核心部位阀门的更换;协同安全阀检验的安全阀拆装;装置检修交接的两个界面中,涉及盲板的抽加等检修内容,必需编写专项施工方案。3 .炉类凡涉及各种加热炉、裂解炉、锅炉、汽化炉、燃烧炉等炉类设备的炉管检修、衬里修复(面积大于20平方米),需编写专项施工方案。4 .常压设备凡涉及常压设备内部构件的更换;罐顶、罐壁或罐底更换需编写专项施工方案。5 .电气仪表设备凡涉及DCS、PLC、ESD等仪表系统改造、组态、新增点数等更变原设计的检修项目;调理阀大修;控制系统点检需编写专项施工方案。电气系统凡涉及装置联锁停车;有可能引起6KV以上变电所大面积停电(停一段及以上母线)或装置停工的

4、检修工作;关键及重要机组电动机检修;架空线路的检修等,需编写专项施工方案。6 .土建、防腐、保温凡涉及挖掘作业挖掘土方量大于5立方米或挖掘深度大于2米的土建作业;变更主体基础结构或有重新设计图纸的土建施工作业;各类防腐作业(防腐面积超过50平方米);各类保温、保冷、隔热层的检修作业(施工量大于10立方米)需编写专项施工方案。7 .特别专业作业凡涉及化学清洗的作业;无氧作业;储罐机械清洗作业;带压开孔或封堵;吊篮脚手架施工;特种焊接作业;拆除施工作业;进入有限空间的作业;脚手架搭设作业(搭设高度超过基准面20米)需编写专项施工方案。8 .大型吊装凡涉及大型设备、配件、材料的吊装作业及特别吊装作业

5、必需编写专项施工方案。不限于以下作业:吊装质量大于40吨的重物或土建主体结构;吊装载荷超过吊车工作状况下额定起重能力75%;质量虽然不足40吨,但外形繁杂、刚度小、长径比大、缜密宝贵;两台及以上吊车同时起吊;在特别的作业条件状况下(如:作业现场视线差,吊机司机无法看见吊物;邻近带电体;周边设备需要防护;需要对吊装区域原有设备设施进行拆除等卜9 .其他(1)凡是列为重点检修的项目,必需编写施工方案;对于设备或材料规格型号、压力、温度一致、施工作业内容一致或相近的检修作业,可以编写一个检修方案。(2)为协同检修的各种封闭施工(装置封闭、关键机组封闭、雨排井、化污井、地沟等的封闭)必需编写施工方案。

6、四、施工方案包含的内容(一)项目概况项目概况应包括项目主要状况、编制依据、设计简介和项目施工条件等。项目主要状况应包括:项目的名称,基本概况,施工位的相关状况,施工范围,招标文件、施工合同对项目施工的重点要求等。编制依据主要是相关的法律、法规和文件,现行国家和地方标准、有关技术规定和技术经济指标等。设计简介应主要介绍施工范围内的项目设计内容和相关要求。项目施工条件应重点说明项目相关的内容。不限于:施工技术特点,施工重点及关键工序,项目及环境状况,HSE重点等。通过对项目概况的正确描述,对项目有一个清楚的了解,对合理评审施工方案或正确执行施工方案提供帮助;又可以使施工方案编写者加深对项目状况的理

7、解,以便更好的编写施工方案。(二)施工安排施工安排是依照施工合同规定的工程进度、质量、安全、环境和成本等目标的工作部署,各项目标应满足施工合同、招标文件和业主对项目施工的要求。项目施工顺序及施工流水段应在施工安排中确定。工程施工顺序及施工流水段的划分应根据项目的规模和繁杂程度进行统筹安排,要有利于多工种共同施工时能交织作业不窝工;施工场地的分派也需要在施工安排中确定。受现场作业面的影响,为了确保安全及有序施工,多工种共同施工时,要对材料堆放场地、加工场地、作业面的合理分派。有施工场地交接使用的状况时,应当明确相关单位进行现场交接的规定。针对项目的重点和难点,进行施工安排并简述主要管理和技术措施

8、。(三)组织机构项目管理的组织机构及岗位职责应在施工安排中确定并应符合属地单位的要求.组织机构要有项目经理及技术人员、现场负责人的具体联系方式和相关安全管理人员联系方式。根据项目或专项项目的规模、特点、繁杂程度、目标控制和属地单位的要求设置项目管理机构,该机构各种专业人员配备齐全,完善项目管理网络,建立健全岗位责任制。(四)施工进度计划项目或专项项目施工进度计划应依照施工安排,并结合属地单位的施工进度计划进行编制。施工进度计划的编制应内容全面、安排合理、科学实用,在进度计划中应反映出各施工区段或各工序之间的搭接关系,施工期限和开始、终止时间。同时,施工进度计划应能表达和落实总体进度计划的目标控

9、制要求;通过编制项目或专项项目进度计划进而表达总进度计划的合理性。对于有季节条件要求的施工内容更应当注意施工进度的时间控制。施工进度计划可采用网络图或横道图表示,并附必要说明.对于项目规模较大或较繁杂的项目,宜采用网络图表示。(五)施工准备与资源配置计划1 .施工准备应包括以下内容:(1)技术准备:包括施工所需技术资料的准备、图纸和技术交底的要求、试验检验和测试工作、样板制作以及与相关单位的技术交接等。(2)现场准备:包括生产、生活等临时设施的准备以及与相关单位进行现场交接等2 .资源配置计划应包括以下内容:(1)劳动力配置计划:确定项目用工量并编制专业工种劳动力计划表。(2)物资配置计划:包

10、括项目材料和设备配置计划、周转材料和施工机具配置计划以及计量、测量和检验仪器配置计划等。(六)施工方法及施工工艺1 .施工方法是项目施工期间所采用的技术方案、施工顺序、组织措施、检验手段等。对施工安排状况进行详细说明,是了解施工方案的全貌、评审施工方案或正确执行施工方案关键的环节。施工工艺是实现施工方法的具体手段,直接影响施工进度、质量、安全以及项目成本。施工工艺主要包括以下内容:材料要求、作业条件、工艺流程、操作要点和质量标准。施工方法和施工工艺是施工方案的核心内容,这两部分的内容应当占施工方案全部文稿分量的40%以上,并且应当有针对性,否则,施工方案指导施工就可能作用有限。2 .对易发生质

11、量通病、易出现安全问题、施工难度大、技术含量高的项目(工序)等应做出重点说明。3 .对开发和使用的新技术、新工艺以及采用的新材料、新设备应通过必要的试验或论证并制定计划。对于项目中推广应用的新技术、新工艺、新材料和新设备,可以采用目前国家和地方推广的,也可以根据项目具体状况由企业创新的;对于企业创新的技术和工艺,要制定理论和试验研究实施方案,并组织鉴定评价。4 .对季节性施工应提出具体要求根据施工地点的实际气候特点,提出具有针对性的施工措施。在施工过程中,还应根据气象部门的预报资料,对具体措施进行细化。(七)保证检修质量、安全环保的措施及方案根据质保体系,在施工方案中需要明确说明为确保施工质量

12、,明确质量控制点,对所采取的必要措施、方法、技术、检测手段及标准等详细描述。根据安全标准化管理体系要求,在施工方案中需要对作业的危险因素进行识别,确定项目重要危险源,针对性的制定相应安全技术措施,为避免引起安全事故事件所采取的必要措施和安全投入,现场安全应急措施或预案。假如涉及重大安全环保事宜,应另外单独编写安全环保方案,由安全环保部门单独审批。(八)文明施工措施根据检维修管理规定,现场施工必必需保证文明施工,杜绝野蛮拆装,建立良好的施工环境。在施工方案中必需包含该项内容及具体措施。(九)HSE作业计划指导书(外委)五、施工方案编制的要求1 .施工方案的内容应具有针对性,能够客观反映实际检修状

13、况。2 .施工方案要根据项目的特点编制,编制要有条理,内容完整,措施具体,能够满足现场作业要求。严禁不加修改的套用。3 .编制内容中的标准要结合最新的施工规范、技术标准、设计图纸中的相关规定。4 .施工方案的内容应涵盖项目的施工全过程,作到技术先进、部署合理、工艺成熟,针对性、指导性、可操作性强。5 .能用图表表示的尽量采用图表。6 .施工方案中分部分项项目施工方法应在实施阶段细化,必要时可单独编制。7 .施工方案涉及的新技术、新工艺、新材料和新设备应用,应通过有关部门组织的鉴定。8 .施工方案的内容应包括常规内容和施工方法,同时根据项目实际状况和企业素质,经属地部门许可的状况下,可适当增减相

14、关内容,但相关于HSE,质量、技术等保障措施不得删减。六、施工方案的审批施工方案的编写由施工单位技术部门组织编制,相关技术、安环、质量部门负责人审核,项目技术负责人审批。重点项目、重大检修项目、A类设备及中控系统的施工方案经属地车间、厂部及分区经理审批后案后终由设备科审核;安全环保方案由安全环保部门审批。由总经理批准。其余施工方案由各分区经理负责会签发布。相关部门审核,。(施工方案审批表见附录)施工方案审批表项目名称:施工单位(公章):施工单位编制:签章:年月日审核:签章:年月日审核(技术部):签章:年月日审核(安环部):签章:年月日审核:签章:年月日车间审批看法(公章)审核:(设备)年月日审核:(工艺)年月日审核:(安全)年月口分厂审批看法(公章)审核:(设备)签章:年月日审核:(生产)签章:年月日审核:(安全)签章:年月日厂领导审批:年月日施工方案审批表(公司级项目)项目名称:施工单位(公章):施工单位编械签章:年月日审检签章:年月日审核(技术部):签章:年月B审核(安环部):签章:年月0审核:签章:年月日车间审批看法(公章)审核:(设备)年月日审核:(工艺)年月日审核:(安全)年月日分厂审批看法(公章)审核:(设备)签章:年月日审核:(生产)签章:年月日审核:(安全)签章:年月日厂领导审核:年月日设备科审批看法批准:公章:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
