施工升降机安装及拆除施工方案.docx

上传人:p** 文档编号:788514 上传时间:2024-03-01 格式:DOCX 页数:35 大小:484.42KB
下载 相关 举报
施工升降机安装及拆除施工方案.docx_第1页
第1页 / 共35页
施工升降机安装及拆除施工方案.docx_第2页
第2页 / 共35页
施工升降机安装及拆除施工方案.docx_第3页
第3页 / 共35页
施工升降机安装及拆除施工方案.docx_第4页
第4页 / 共35页
施工升降机安装及拆除施工方案.docx_第5页
第5页 / 共35页
施工升降机安装及拆除施工方案.docx_第6页
第6页 / 共35页
施工升降机安装及拆除施工方案.docx_第7页
第7页 / 共35页
施工升降机安装及拆除施工方案.docx_第8页
第8页 / 共35页
施工升降机安装及拆除施工方案.docx_第9页
第9页 / 共35页
施工升降机安装及拆除施工方案.docx_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工升降机安装及拆除施工方案.docx》由会员分享,可在线阅读,更多相关《施工升降机安装及拆除施工方案.docx(35页珍藏版)》请在第壹文秘上搜索。

1、施工升降机安装及拆除施工方案编制日期:2022年3月1 .编制依据31.1 设计图纸及施工组织设计施工方案31.2 国家、行业、地方规范规程31.3 全管理法律法规31.4 其他32 .工程概况33 .机械选型及使用计划43.1 机械选用43.2 机械使用计划53.3 机械设备性能参数54 .机械基础设计64.1 施工升降机基础计算64.2 基础结构设计65 .安装前准备工作75.1 现场准备工作75.2 物资及机具准备工作76 .机械的安装106.1 安装底座、外笼及吊笼106.2 导轨架的安装106.3 附墙架安装116.4 限位开关及极限开关碰铁的安装137 .防护门和防护棚137.1

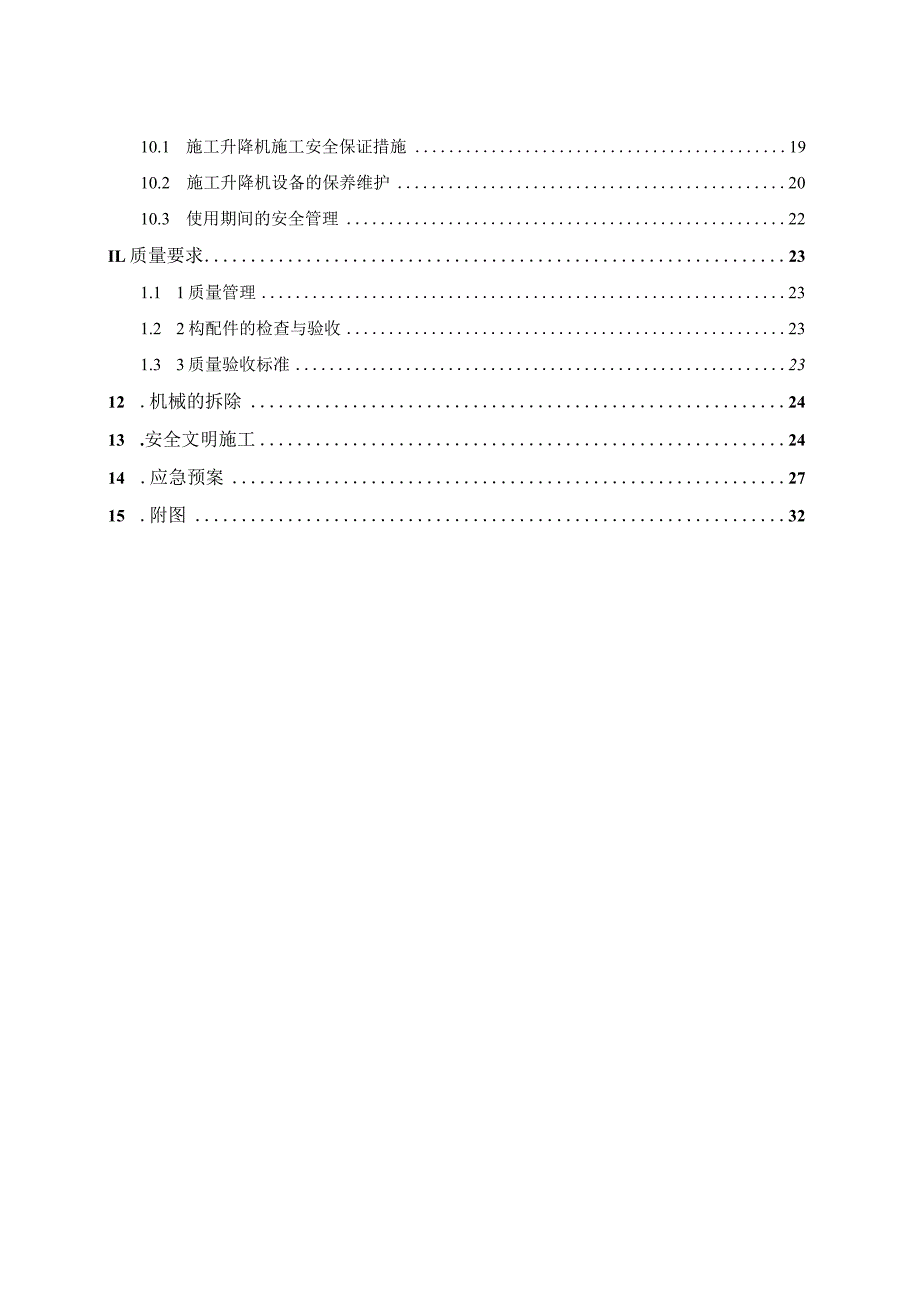

2、防护门137.2 防护棚158 .机械的调试169 .施工升降机安装后验收1710 .使用期间的管理制度1910.1 施工升降机施工安全保证措施1910.2 施工升降机设备的保养维护2010.3 使用期间的安全管理22IL质量要求231.1 1质量管理231.2 2构配件的检查与验收231.3 3质量验收标准2312 .机械的拆除2413 .安全文明施工2414 .应急预案2715 .附图321 .编制依据1.1 设计图纸及施工组织设计施工方案序号名称编制时间1东丽湖项目六期施工图纸2019052东丽湖项目六期施工组织设计2019021.2国家、行业、地方规范规程序号类别名称编号1国家建设工程

3、施工现场供用电安全规范GB50194-20142建筑施工组织设计规范GB/T50502-20093建筑工程绿色施工评价标准GB/T50640-20104行业建筑施工安全检查标准JGJ59-20115建筑施工升降机安装、使用、拆卸安全技术规程JGJ215-20106施工现场临时用电检查技术规程JGJ46-20057建筑施工高处作业安全技术规程JGJ80-20168建筑施工现场环境与卫生标准JGJ146-20139建筑机械使用安全技术规程JGJ33-201210施工现场机械设备检查技术规程JGJ160-200811建筑施工高处作业安全技术规范JGJ80-201612地方天津市建设工程施工现场安全管

4、理规程DB29-113-201113天津市建设工程“海河杯”优质结构1.3安全管理法律法规序号名称编号1建设工程安全生产管理条例国务院393号令2建筑起重机械安全监督管理规定建设部第166号令1.4其他序号名称编号1厂家使用说明书2.工程概况序号项目内容1工程名称2工程地址3建设单位4管理公司5勘察单位6设计单位7监理公司8质量监督9施工总包10合同范围11工期12质量目标东丽湖项目六期位于天津市东丽湖温泉度假旅游区。东至光辉路,北至空地,西至东文路,南至星宇道。主要功能为住宅、商业,地下车库(兼做人防)。总建筑面积约97239.13m2,地上建筑面积约76089.13m2,地下建筑面积约21

5、150m2,包括17栋3层别墅,8栋10层洋房、1栋15层高层,1栋16层高层,2栋17层高层,配套公建一”配套公建五,及地下车库(含人防)。地上3/10/15/16/17层,地下1层。在主体结构后期及二次结构施工期间为解决建筑物料和施工人员垂直运输之需要,拟在20#23#楼分别安装1台SC200/200型施工升降机,均设置在地库顶板上。洋房拟采用物料提升机作为二次结构施工期间的垂直运输工具,其设置情况详物料提升机安装及拆除施工方案。3 .机械选型及使用计划3.1 机械选用20#23#楼施工升降机选型如下:序号楼号楼层安装高度(In)机械拟选型备注120#楼16F51.0SC200/200(双

6、笼)各1台两梯四户221#楼17F55.5322#楼17F55.5423#楼15F48.03.2机械使用计划序号使用部位计划安装时间计划拆除时间备注120#楼2020.062021.03安拆时间均为暂定,具体以现场实际为准221#楼2020.062021.03322#楼2020.062021.03423#楼2020.062021.033.3机械设备性能参数主要技术参数序号品型号技术彘SC200/200备注1额定载重量22000kg2额定乘员数2X20人3额定起升速度34.4mmin4最大起升高度150m5吊笼尺寸(长X宽X高)3.21.52.2m6标准节规格(长X宽X高)6506501508m

7、m7电动机功率1132KW8供电电源100KVA4 .机械基础设计4.1 施工升降机基础计算结合施工组织设计和厂家提供的施工升降机的构造尺寸要求,在施工升降机安装前按基础图预制好施工升降机基础。施工升降机基础计算详见附件1:施工升降机计算书。经与设计单位沟通,车库电梯基础范围底按照本方案第5页要求采用回顶措施,车库顶板及基础可满足上述承载力需求,现场施工应严格控制回顶措施及范围。4. 2基础结构设计(1)施工升降机基础尺寸为:5000mm(长)4000mm(宽)200mm(厚);基础均位于车库顶板上,升降机基础中间均留设两个71OmnlX20Onlnl大小的预留槽,预留槽定位详下图:待升降机底

8、座螺栓放置后进行二次浇注,基础板配筋为双层双向C12200,混凝土强度等级为C30。(2)本工程施工升降机基础安装在地下车库顶板上,地下车库顶板在地下室做回顶支撑,支撑方式如下图,支撑一直顶到坚实的地下基础底板,回顶采用碗扣架支撑,回顶范围基础下一整跨,架体纵横间距900mm,步距不大于1.2米,底部铺设通长木跳板,顶部采用IoOXloO木方与车库顶板支牢顶紧。回顶范围为5.4mX6.3m,满足升降机的安装承载力要求。国工相机球地下车库顶板回顶示意图5.安装前准备工作5. 1现场准备工作(1)按基础设计完成所有施工升降机基础的施工。(2)将施工升降机电源引到施工升降机基础附近5米左右不妨碍施工

9、的地方,备好配电箱,现场供电电源不小于100KVAo(3)做好接地装置接地极与基础接地网连接,接地电阻值不超过4欧姆。接地极不少于两根,其间距不得小于2.5米。接地极的接地电阻与埋入地的深度有关系,在2.5米范围内,一般深度不小于2米。接地线必须与接地极连接牢固,其截面积不小于如下规定:铜线16mm2,铝线6mm2,圆钢3Omm2o(4)施工升降机使用前应做好对电梯司机专项安全技术交底。5. 2物资及机具准备工作1 1)物资准备一一符合合同约定的4台施工升降机:包括吊笼、标准节、附墙架、电缆、必要的备件以及安装现场所需的一切工具连接件等按时运抵安装现场。升降机安装人员在安装前必须对安装的部件进

10、行严格的外观检查,对于在运输、保管、拆卸或安装过程中受损的零部件,必须修复或更换。未经修复或更换的有损部件不得投入安装使用。(2)安装现场工具配备序号名称型号单位数量备注1塔吊(现场)/台3现场塔吊对大件配件吊运2对讲机/部2安装时上下信息传递3标准节专扳手/把24梅花扳手19-22把25活动扳手12把46橇棍自制根27平口解刀5支18十字解刀5支19电工刀/把110氧割工具/套111电钻/套112老虎钳/把1(3)施工升降机安装前,安装单位主管安全、技术的人员要组织所有参加安拆人员进行技术指导,交待注意事项;安全员要坚守岗位。作业人员应进行严格的体检,不合格者不得高空作业,且在安装时安装单位

11、主管安全技术的人员应在现场指导安装及监督安全作业。5 .3人员配备及工作内容1、总包单位组织架构及岗位职责序号职责人员配备工作内容1项目经理全面负责现场安装工作2现场经理协助项目经理全面负责现场安装工作3技术总工负责安装方案审批工作4机电经理负责现场安装机电工作5商务经理负责机械物资准备合同事宜6质量总监负责机械安装工作质量监督7安全总监负责现场安装安全工作2、专Mk安装单位组织架构序号职责人员配备工作内容1生产负责1人负责现场所有安装工作2拆装负责1人负责吊装及现场安全保卫工作3拆装班4人每两人负责一个吊笼,按说明书要求安装4安全员1人负责施工升降机安装及使用过程中的安全(1)安装前需对施工

12、升降机进行全面检查检查各零部件是否齐全,所有连接部位是否牢固,动作是否准确、灵活、可靠。检查电源电压,电器装置工作正常安全系统各限位开关灵敏可靠。运行前要对施工升降机各部位进行一次润滑。目测吊笼运行通道中有无障碍物。当遇有雨、雪、大雾及风速超过13ms时,停止安装作业。作业前必须对施工升降机进行一次坠落实验。(2)通过具有相关资质的检测检验机构检查试验确认无问题验收之后方准作业,作业中应注意如下事项:施工升降机安装时,每个吊笼顶部平台作业人数不超过2人,升降机的载重量不超过500kgo安装过程中,必须由专人负责统一指挥,全面负责。安装作业中,人员必须在吊笼顶部使用操纵盒操作,严禁笼内操作。吊笼

13、起动前,应先进行全面检查,消除所有不安全隐患。安装及维修人员应按空中作业的安全要求,包括必须戴安全帽,安全带,穿防滑鞋,不准以投掷方法传递工具零部件和材料等。安装危险区域用警示绳围起来,并派专人看护。施工升降机运行时,人员的头、手决不可露出安全栏外。吊笼顶上所有零件,工具必须放置平稳不可露出安全栏外。利用吊杆安装时,不可超载吊重(额定载荷180kg),吊杆除用来起吊施工升降机零部件外,不得用于其它起重用途。雷雨、雪天或风速超过13rns以上的天气不能进行安装作业。吊杆上有悬挂物时,不得开动吊笼,在利用吊杆加高导轨架时,应先将标准节等零部件吊至吊笼顶上,然后开动吊笼升至顶部,在将其起吊并安装。安装、维修人员严禁在酒后进行工作。安装、维修人员在工作之前,必须详细阅读有关随机技术文件,熟悉施工升降机的机械及电器性能并对有待安装的零部件进行检查。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
