模板工程施工作业指导书.docx

上传人:p** 文档编号:788744 上传时间:2024-03-01 格式:DOCX 页数:3 大小:16.91KB
下载 相关 举报
模板工程施工作业指导书.docx_第1页
第1页 / 共3页
模板工程施工作业指导书.docx_第2页
第2页 / 共3页
模板工程施工作业指导书.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《模板工程施工作业指导书.docx》由会员分享,可在线阅读,更多相关《模板工程施工作业指导书.docx(3页珍藏版)》请在第壹文秘上搜索。

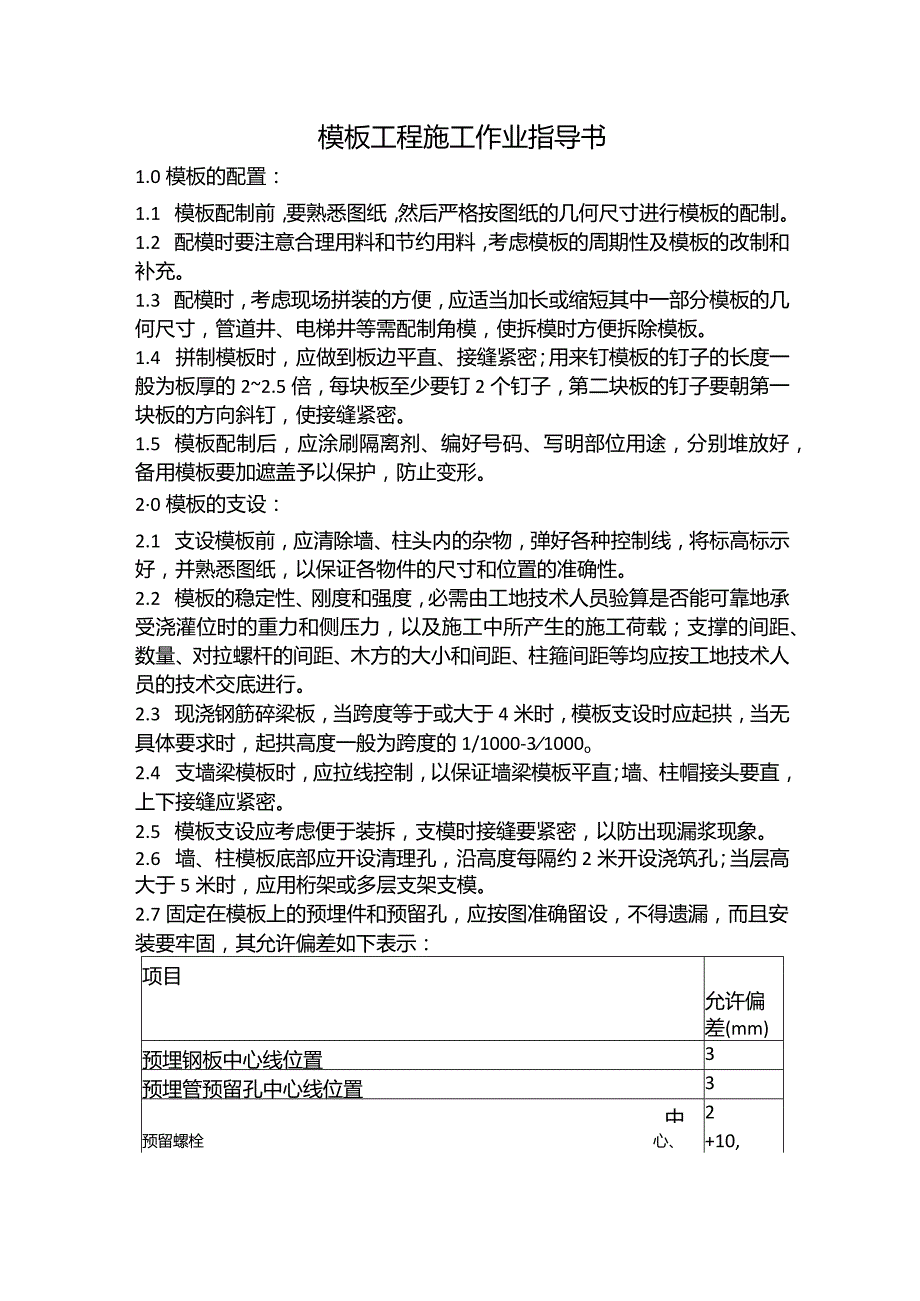

1、模板工程施工作业指导书1.0模板的配置:1.1 模板配制前,要熟悉图纸,然后严格按图纸的几何尺寸进行模板的配制。1.2 配模时要注意合理用料和节约用料,考虑模板的周期性及模板的改制和补充。1.3 配模时,考虑现场拼装的方便,应适当加长或缩短其中一部分模板的几何尺寸,管道井、电梯井等需配制角模,使拆模时方便拆除模板。1.4 拼制模板时,应做到板边平直、接缝紧密;用来钉模板的钉子的长度一般为板厚的22.5倍,每块板至少要钉2个钉子,第二块板的钉子要朝第一块板的方向斜钉,使接缝紧密。1.5 模板配制后,应涂刷隔离剂、编好号码、写明部位用途,分别堆放好,备用模板要加遮盖予以保护,防止变形。20模板的支

2、设:2.1 支设模板前,应清除墙、柱头内的杂物,弹好各种控制线,将标高标示好,并熟悉图纸,以保证各物件的尺寸和位置的准确性。2.2 模板的稳定性、刚度和强度,必需由工地技术人员验算是否能可靠地承受浇灌位时的重力和侧压力,以及施工中所产生的施工荷载;支撑的间距、数量、对拉螺杆的间距、木方的大小和间距、柱箍间距等均应按工地技术人员的技术交底进行。2.3 现浇钢筋碎梁板,当跨度等于或大于4米时,模板支设时应起拱,当无具体要求时,起拱高度一般为跨度的1/1000-31000o2.4 支墙梁模板时,应拉线控制,以保证墙梁模板平直;墙、柱帽接头要直,上下接缝应紧密。2.5 模板支设应考虑便于装拆,支模时接

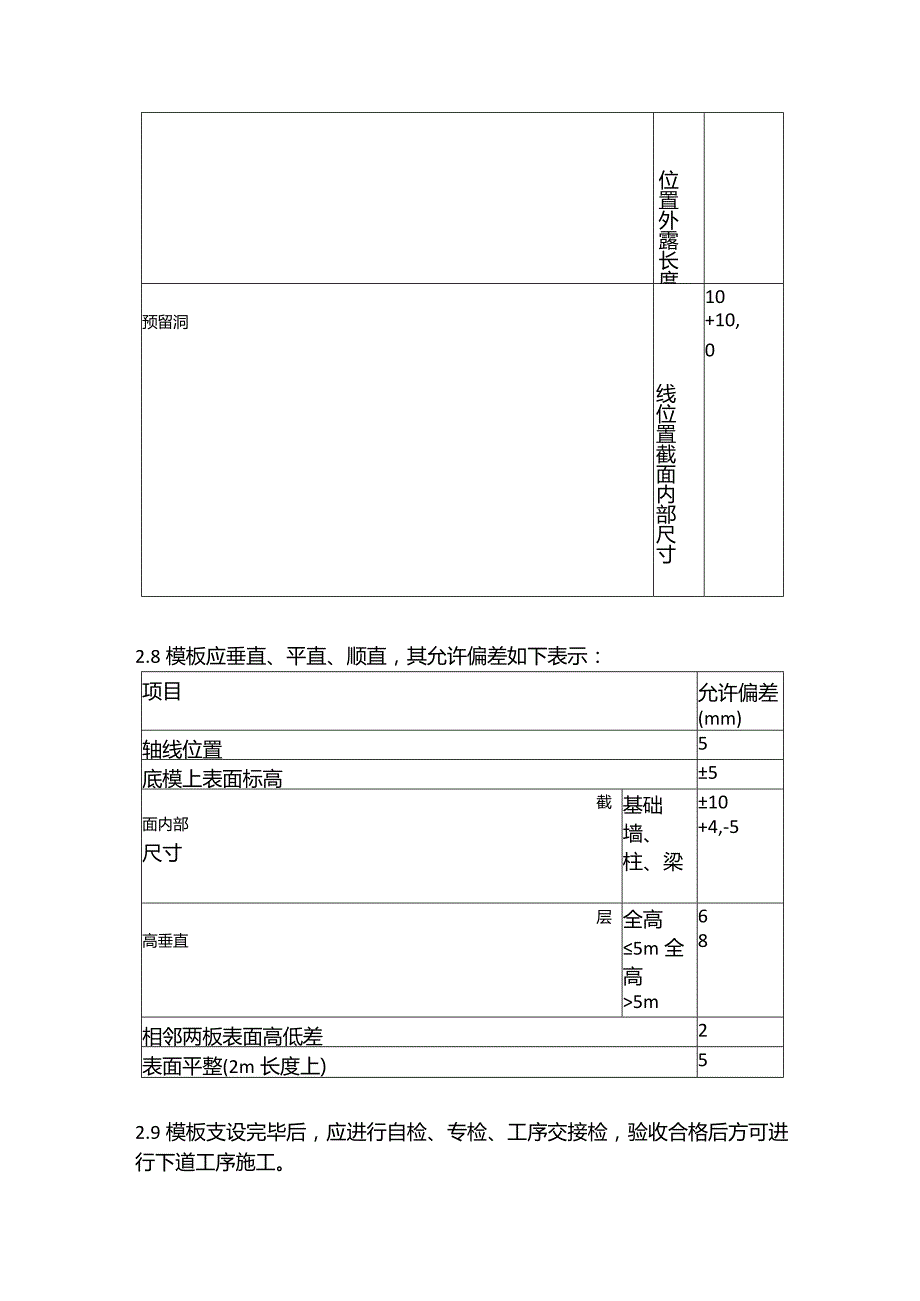

3、缝要紧密,以防出现漏浆现象。2.6 墙、柱模板底部应开设清理孔,沿高度每隔约2米开设浇筑孔;当层高大于5米时,应用桁架或多层支架支模。2.7固定在模板上的预埋件和预留孔,应按图准确留设,不得遗漏,而且安装要牢固,其允许偏差如下表示:项目允许偏差(mm)预埋钢板中心线位置3预埋管预留孔中心线位置3中2预留螺栓心、+10,线0位置外露长度10预留洞+10,线位置截面内部尺寸02.8模板应垂直、平直、顺直,其允许偏差如下表示:项目允许偏差(mm)轴线位置5底模上表面标高5截面内部尺寸基础墙、柱、梁10+4,-5层高垂直全高5m全高5m68相邻两板表面高低差2表面平整(2m长度上)52.9模板支设完毕后,应进行自检、专检、工序交接检,验收合格后方可进行下道工序施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
