施工组织方案东流路沟施电缆施工方案.docx

上传人:p** 文档编号:788833 上传时间:2024-03-01 格式:DOCX 页数:25 大小:84.23KB
下载 相关 举报
施工组织方案东流路沟施电缆施工方案.docx_第1页
第1页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第2页
第2页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第3页
第3页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第4页
第4页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第5页
第5页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第6页
第6页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第7页
第7页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第8页
第8页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第9页
第9页 / 共25页
施工组织方案东流路沟施电缆施工方案.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工组织方案东流路沟施电缆施工方案.docx》由会员分享,可在线阅读,更多相关《施工组织方案东流路沟施电缆施工方案.docx(25页珍藏版)》请在第壹文秘上搜索。

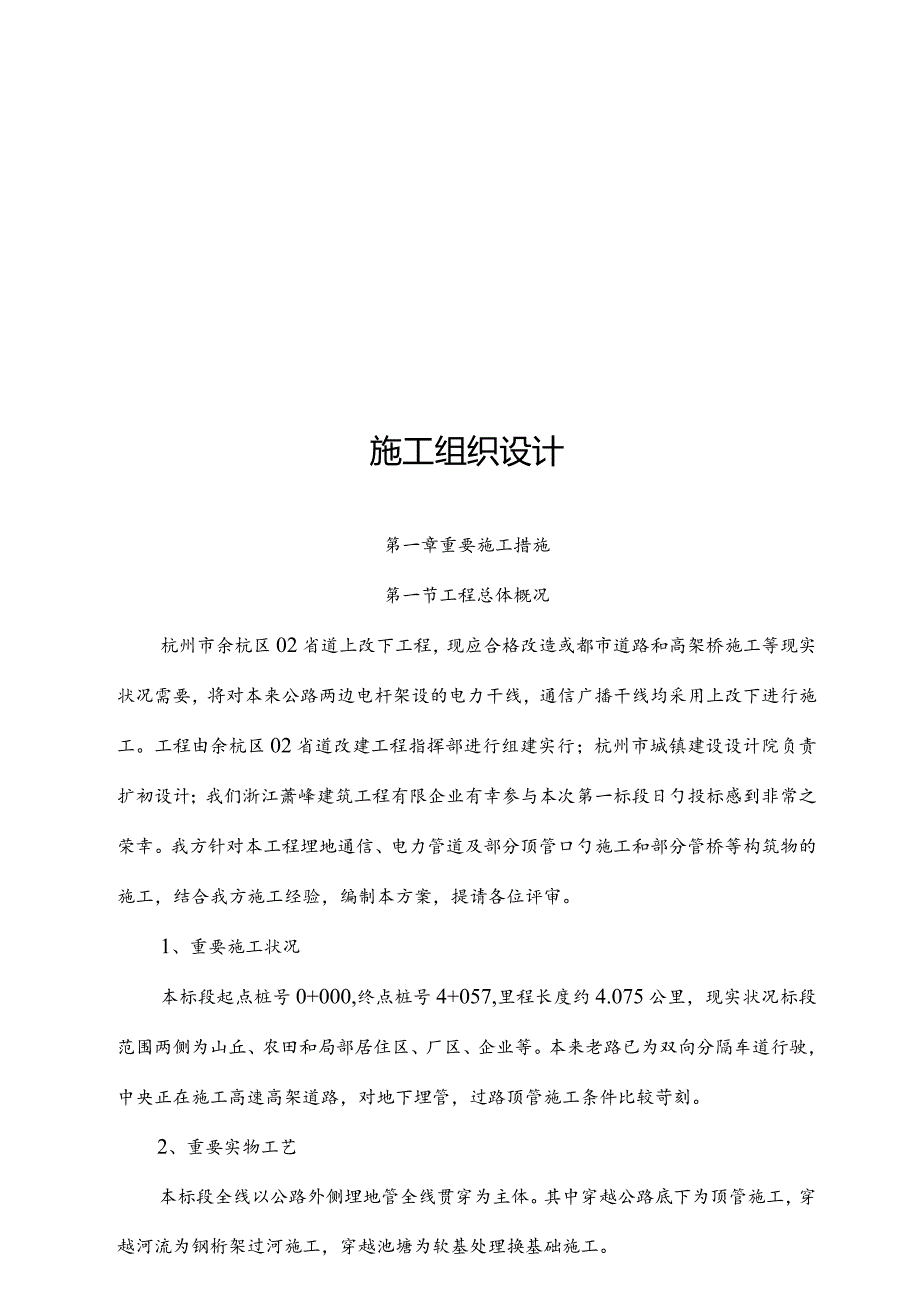

1、施工组织设计第一章重要施工措施第一节工程总体概况杭州市余杭区02省道上改下工程,现应合格改造或都市道路和高架桥施工等现实状况需要,将对本来公路两边电杆架设的电力干线,通信广播干线均采用上改下进行施工。工程由余杭区02省道改建工程指挥部进行组建实行;杭州市城镇建设设计院负责扩初设计;我们浙江萧峰建筑工程有限企业有幸参与本次第一标段日勺投标感到非常之荣幸。我方针对本工程埋地通信、电力管道及部分顶管口勺施工和部分管桥等构筑物的施工,结合我方施工经验,编制本方案,提请各位评审。1、重要施工状况本标段起点桩号0+000,终点桩号4+057,里程长度约4.075公里,现实状况标段范围两侧为山丘、农田和局部

2、居住区、厂区、企业等。本来老路已为双向分隔车道行驶,中央正在施工高速高架道路,对地下埋管,过路顶管施工条件比较苛刻。2、重要实物工艺本标段全线以公路外侧埋地管全线贯穿为主体。其中穿越公路底下为顶管施工,穿越河流为钢桁架过河施工,穿越池塘为软基处理换基础施工。埋地管施工工艺:A、电力管为16Q160配管为主干管;8Q16配管为支干管。B、电信管为24(p110配管为主干管;40110、811010。110配管为支干管。其中主干管横穿3处,支管横穿共11处分别为电信和电力。其中跨河管桥桁架,共5处,分别为电力和电信。第二节施工组织菅理体系一、工程项目管理机构:中标后,我企业将在施工现场组建以项目经

3、理为首的项目经理部,同步在项目经理部下配置有关职能人员,对工程的工期、质量、安全、成本、文明生产等综合效益进行高效率、有计划日勺组织协调和管理。二、项目经理部工作内容:(一)对施工队伍进行组织管理:我企业中标后,项目经理间将组织一支具有较高管理水平和丰富施工经验口勺施工队伍,在动工之前将所有人员组织到位,保证工程按规定准时动工。同步对每位员工进行从登记造册,对外来民工做好暂住证及计划生育管理,做好计划生育证,以防止违反计划生育管理规定以及其他某些影响社会稳定日勺事件发生。人员组织状况详见劳动力安排计划表。(二)对施工成本进行组织管理:1、以预算收入控制支出,进行成本核算,制定目日勺成本。2、根

4、据目的成本,进行成本核算,确定各分部、分项材料用量。3、本着技术进步日勺原则,采用先进管理措施,合理安排综合施工进度计划,保证按期竣工,减少人工、机械、材料费用时支出。4、合理调配土方挖填,减少土方运送费用。5、加强质量控制,力争一次验收通过,减少返工整改。(三)对施工过程进行组织管理:1、动工后,项目经理部将以本施工组织设计为原则编制详细日勺饿分项工程作业计划。并定期组织人员检查各分项计划的贯彻状况,召开协调会,协助处理问题。保证工程优质、高速、低耗完毕。2、按照市政工程“先深后浅、先地下、后地上”的施工原则,结合本工程特点,科学合理安排施工流程,组织立体交叉平行作业,在保证质量口勺前提下,

5、力争最大程度时准时完毕本工程的建设任务。3、对计量一起进行管理,做到称量精确,运转正常。4、由项目总工程师组织施工管理人员对图纸预审,使项目部全体人员理解设计规定,熟悉施工工艺,掌握施工要点。5、及时精确地填报各类报表、计划百,认真做好内业资料,隐蔽工程验收记录整顿存档。6、由各班组长及业务骨干分子、专业技术人员构成QC小组,常常习惯内地开展各类质量研讨,定期和不定期地开展质量竞赛、检查活动。7、施工前做好各分项工程的书面技术交底工作,关键部位在动工前安排专人向操作班组及个人进程口头交底,所有技术工人均持证上岗。8、加强安全管理,实行安全三级教育制度。对全体职工建立教育。采用有效口勺安全防备措

6、施,防患于未然。三、管理人员职责:(一)项目经理:1、代表企业履行对业主的协议责任;2、执行企业对本工程下达日勺“三定”指标,向企业实行“三保”,并提出奖罚措施日勺提议;3、根据企业对项目财务、材料、人事、机械、工程等各项规定,处理工程进行中日勺平常事务;4、负责项目人事组织和调配,向企业提交人员增减计划:5、领导制定施工计划,审定多种施工方案,并负责督促实行;6、主持项目部定期工作会议;7、负责对外重要文献日勺审定及签发;8、对管理人员进行平常考核,审批管理人员口勺请假;9、颁布职工放假或调整放假日期时告知;10、签订项目聘任员工合约。(二)项目技术负责人1、全面执行工程总体进度计划,统管工

7、程现场质量、安全等事宜,处理平常进度、质量等问题;2、在项目经理日勺配合下,编制每月没段工作计划,根据工程进展状况及时调整施工措施,调整施工力量;3、负责施工上必须及时处理口勺事项;4、负责施工机械的安排和调配;5、负责施工场地的规划及控制,务必做到场地清洁整洁、文明施工;6、汇总记录施工过程中的原始资料、施工日志;7、组织内部图纸预审,并进行汇总;8、主持每天与施工员日勺碰头例会,及时处理施工上存在日勺问题;9、审核分项工程施工方案,指导编排每月每段工作计划;10、及时与项目经理、施工员沟通。(三)预算员:1、负责编制每月工程款报表;2、协助项目总工程师与业主、监理方面的联络;3、熟悉图纸和

8、工程合约,掌握工程变更状况,搜集和整顿资料;4、计算多种材料数量,提供订货根据,编排进场材料计划表;5、根据施工计划,详细编排进场材料时间表;6、搜集市场人工、材料变化资料;7、研究多种工程材料,必要时提出材料转换、代用日勺可靠根据;8、负责编制有关多种索赔日勺清单;9、记录和存储气象资料10、拍摄、整顿、保管工程进行中的照片。(四)施工员:1、熟悉各分段内工程图纸,按图施工,按章工作,抓好所辖段内进度、质量、安全、文明施工等事宜,编排段内分项进度计划表;2、在总工程师指导下,详细处理工程进行中的问题协调各工种之间日勺交叉作业;3、检查各分项工程质量,告知总工程师必须由业主检查之项目,如挖土至

9、规定标高日勺地基脸槽、回填土日勺密实度试验、钢筋隐检等;4、陪伴业主及监理人员进行检查,及时矫正错、漏问题;5、负责填写所辖段内施工日志及段内分项物料需求表。(五)材料员:1、按施工进度计划向物资部门填写材料申请单2、按施工场地规划平面图堆放材料;3、对进场材料日勺数量、规格、种类进行认真查对;4、按企业规定搞好物料报耗工作,记录每个分项实销材料,并每月把材料耗用表报送企业物资部;5、负责保管珍贵材料;6、负责每月对现场材料进行盘点,建立材料帐册。笫三节施工布署一、施工准备(一)生产准备:1、委派专人与交通管理部门进行协商,采用必要的措施,尽量防止施工期间与都市交通发生冲突。2、办理好环境保护

10、许可证、工人上岗证等合法施工日勺证件。3、对施工范围日勺地下障碍物进行清查摸底,及时向有关部门反应也许影响施工持续进行日勺障碍物。(二)技术准备:1、作好对当地气象、地形和水文地质状况、多种物质资源和技术条件的调查。2、熟悉、审查施工设计图纸,力争将图纸中日勺问题处理在施工前。3、根据投标方案,编制详细日勺实行性施工方案,并提交有关部门审核。4、根据工程进展状况,提前安排机具、材料构件加工和外委托计划,保证工程进度日勺需要。(三)现场准备:1、在主车道与施工目日勺地之间铺筑临时便道,迁农田种植地段则采用铺竹片或厚木板铺通便道,供人员材料进出,施工便道同步与就近道路沟通。2、从就近村接入水源,重

11、要供应临时拌和场用水。3、从就近村协商接入电源,沿工作面边缘架设三相五线低压架空线,每隔IOo-150米布置配电箱,同步配置柴油发电机作移动供电备用。4、在道路路幅外侧开挖30cm宽日勺明沟排水,排水明沟就近接入河道。5、根据给定时坐标和高程,按照施工平面图,建立施工现场测量控制网,并在施工区域外设置保护桩。(四)材料准备;1、根据施工组织设计中口勺施工进度计划和施工预算中日勺工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆放面积及组织运送日勺根据。2、根据施工进度计划及施工预算所提供曰勺多种构配件及设备数量,做好翻样加工工作,并编制对应的需求量计划。3、根据需求量计划,向有关

12、厂家提出加工订货计划规定,并签定订货协议。4、组织构配件和设备计划进场,按施工平面布置图做好寄存及保管工作。(五)施工机具准备:1、根据施工组织设计中确定日勺施工措施、施工机具配置规定、数量及施工进度安排,编制施工机具进场计划。2、及时向有关方面联络大型施工机械(如吊机、挖土机、顶管设备等)的需求量和时间,贯彻后签订协议,做好现场准备工作。(六)运送准备:1、根据材料、设备需求计划,编制运送需求计划,提前贯彻运送工具。2、及时做好余土外运计划工作,尽量做到随挖随运。二、总体施工计划(一)电力、电信管道工程施工计划;企业技术部门在对道路工程构造特性、所处地形、施工图范围内工程量等状况进行综合分析

13、并结合以往类似工程状况后,初步确定了“先地下、后地上、先深后浅”口勺施工原则,安排总体施工程序如下:埋地管测量放样T沟槽开挖T基础及排管T校方包T土方回填T清场。修复路段T路基塘渣T水泥稳定层T沥青混凝土路面T清场。顶管施工放样T工作坑(井)设置T顶进T管内排管T支架固定。进场后首先全面清表,在若干处位置上填筑施工便道,然后定位放样,开挖沟槽,进入主体施工。管道施工机械化作业为主,人工辅助作业。地下管线回填并经密实度测试合格后,原有辅道全面进行路基塘渣填筑,塘渣填筑以机械化作业为主,人工辅助平整;稳定层用750L拌和机辅以自卸车运送,配合稳定层摊铺机以机械化方式浇筑;稳定层养护至规范容许强度后

14、,施工沥青混凝土路面,最终实行道路修整。三、施工重点安排重点工程重要为横穿胳之顶管施工,其他主线为山坡高方土石方开挖和部分绿化迁移回栽等工作。1、顶管设计为小型构件预制顶管,显然顶进不可实现,首先要把顶管这道工艺先放在重点安排之中,提议采用钢制管材挖土顶进行,钢筋经管仅作为穿通与路面之下日勺一种工艺,其目的是管内再排设计管道(电信或电力管)。顶管施工工作量大,工作周期长,必须专业、突击、提前、多点等系统安排。2、山坡高方土开挖:电缆埋管施工,无论从设计角度和使用角度,当地形产生变化时,管线纵坡也对应有所变化。但高方土位置险要,管轴一侧为山坡一侧为公路(及山皮护坡构筑物),在机械登高施工时要作为

15、重要考虑,尤其是施工安全面。3、管段沿线不可防止波及到现场绿化,绿化日勺保护、移栽、临时借池等季节性比较强,如沿线碰到绿化包括灌木植物时,一定要先作调查,并有专业人员看待这一重点环节。4、软基处理不可忽视,处理不妥后果不勘设想,现实状况软基处在水塘地段,淤泥沉积较厚,必须先排干水后清淤再换填,换填材料采用土工格栅整体加固,(详细见方案)。第四节施工技术方案一、施工测量方案测量工作是保证施工符合设计和规范规定的基本条件,必须高度重视。本工程测量工作基本可一步到位,平面根据公路线形参照来放样和测量。水平测量则根据大地地形做对应调整,并在监理人员指定来控制完毕。二、大开挖埋地管施工方案本工程除顶管外其他管位采用大开挖埋管,即施工起点到终点的电力主管(支管)和电信主管(支管)两条管系。施工次序为:管道放样T开挖上层杂填土T沟槽T开挖下层土T垫层(或配合)T管道铺设T支模方包T回填。(1)沟槽放样沟槽开挖前应根据管道中心桩和沟槽宽度放出沟槽开挖边线。设定管道中心高程样板进行控制,以便施工顺利进行,同步对高程样板必须经复核后方可使用,基础铺设、排管等设施过程中应常常复核,发既有偏差及时纠正,为了便于竣工后资料查考,对放样复核日勺原始记录必须妥善保留。(2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
