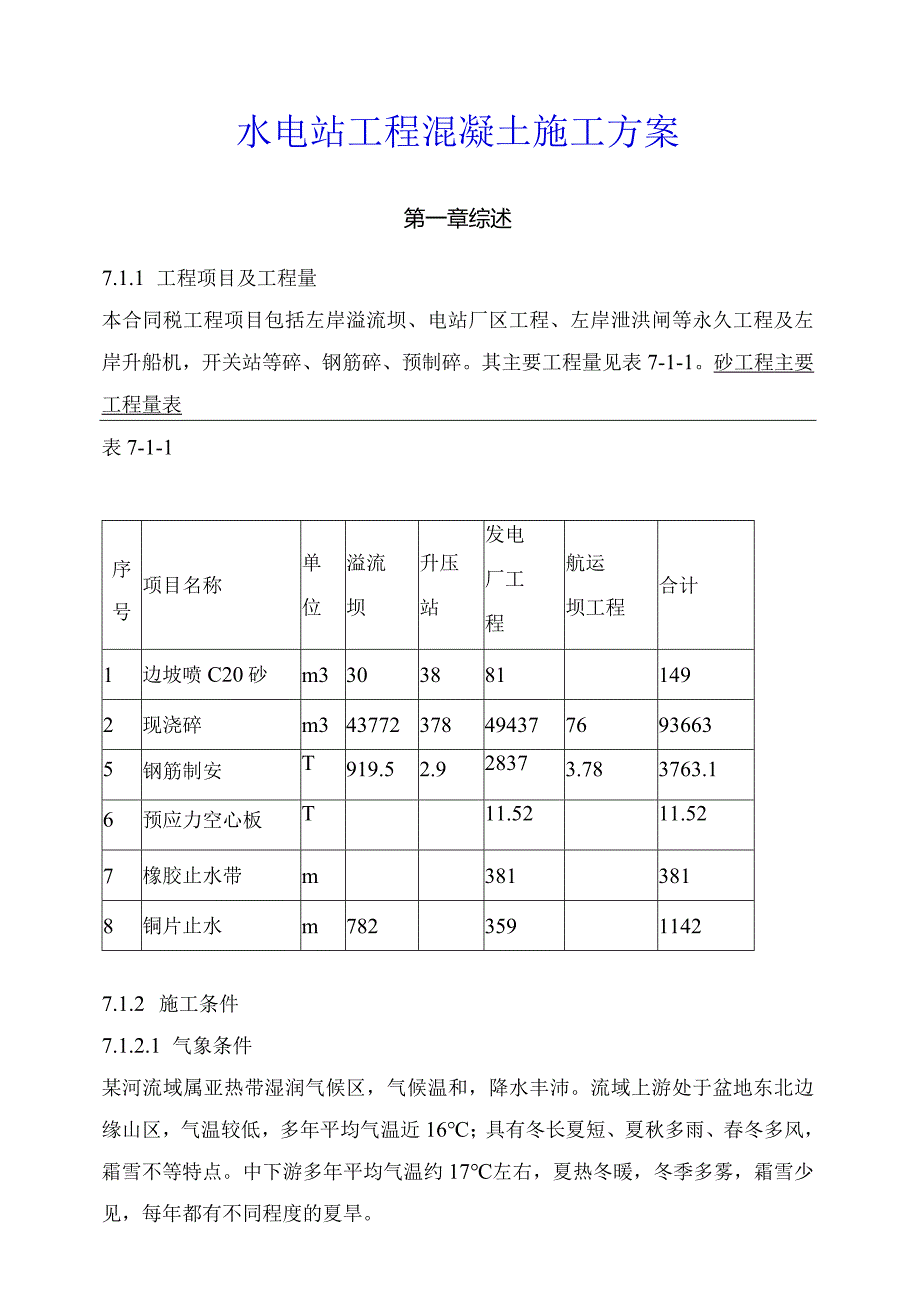

《水电站工程混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《水电站工程混凝土施工方案.docx(29页珍藏版)》请在第壹文秘上搜索。
1、水电站工程混凝土施工方案第一章综述7.1.1 工程项目及工程量本合同税工程项目包括左岸溢流坝、电站厂区工程、左岸泄洪闸等永久工程及左岸升船机,开关站等碎、钢筋碎、预制碎。其主要工程量见表7-1-1。砂工程主要工程量表表7-1-1序号项目名称单位溢流坝升压站发电厂工程航运坝工程合计1边坡喷C20砂m33038811492现浇碎m3437723784943776936635钢筋制安T919.52.928373.783763.16预应力空心板T11.5211.527橡胶止水带m3813818铜片止水m78235911427.1.2 施工条件7.1.2.1 气象条件某河流域属亚热带湿润气候区,气候温和

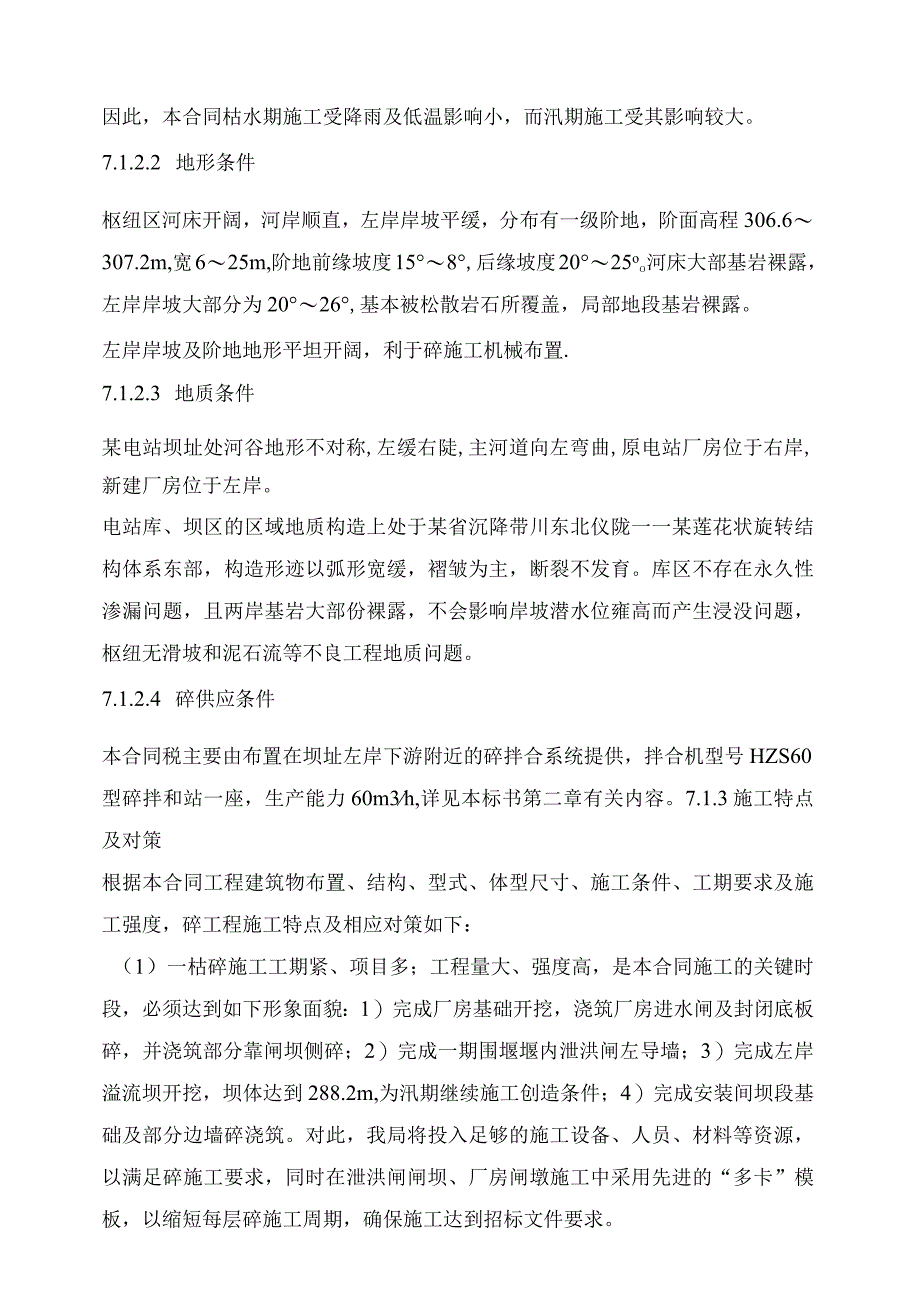

2、,降水丰沛。流域上游处于盆地东北边缘山区,气温较低,多年平均气温近16;具有冬长夏短、夏秋多雨、春冬多风,霜雪不等特点。中下游多年平均气温约17左右,夏热冬暖,冬季多雾,霜雪少见,每年都有不同程度的夏旱。因此,本合同枯水期施工受降雨及低温影响小,而汛期施工受其影响较大。7.1.2.2 地形条件枢纽区河床开阔,河岸顺直,左岸岸坡平缓,分布有一级阶地,阶面高程306.6307.2m,宽625m,阶地前缘坡度158,后缘坡度2025oo河床大部基岩裸露,左岸岸坡大部分为2026,基本被松散岩石所覆盖,局部地段基岩裸露。左岸岸坡及阶地地形平坦开阔,利于碎施工机械布置.7.1.2.3 地质条件某电站坝址
3、处河谷地形不对称,左缓右陡,主河道向左弯曲,原电站厂房位于右岸,新建厂房位于左岸。电站库、坝区的区域地质构造上处于某省沉降带川东北仪陇一一某莲花状旋转结构体系东部,构造形迹以弧形宽缓,褶皱为主,断裂不发育。库区不存在永久性渗漏问题,且两岸基岩大部份裸露,不会影响岸坡潜水位雍高而产生浸没问题,枢纽无滑坡和泥石流等不良工程地质问题。7.1.2.4 碎供应条件本合同税主要由布置在坝址左岸下游附近的碎拌合系统提供,拌合机型号HZS60型碎拌和站一座,生产能力60m3h,详见本标书第二章有关内容。7.1.3施工特点及对策根据本合同工程建筑物布置、结构、型式、体型尺寸、施工条件、工期要求及施工强度,碎工程

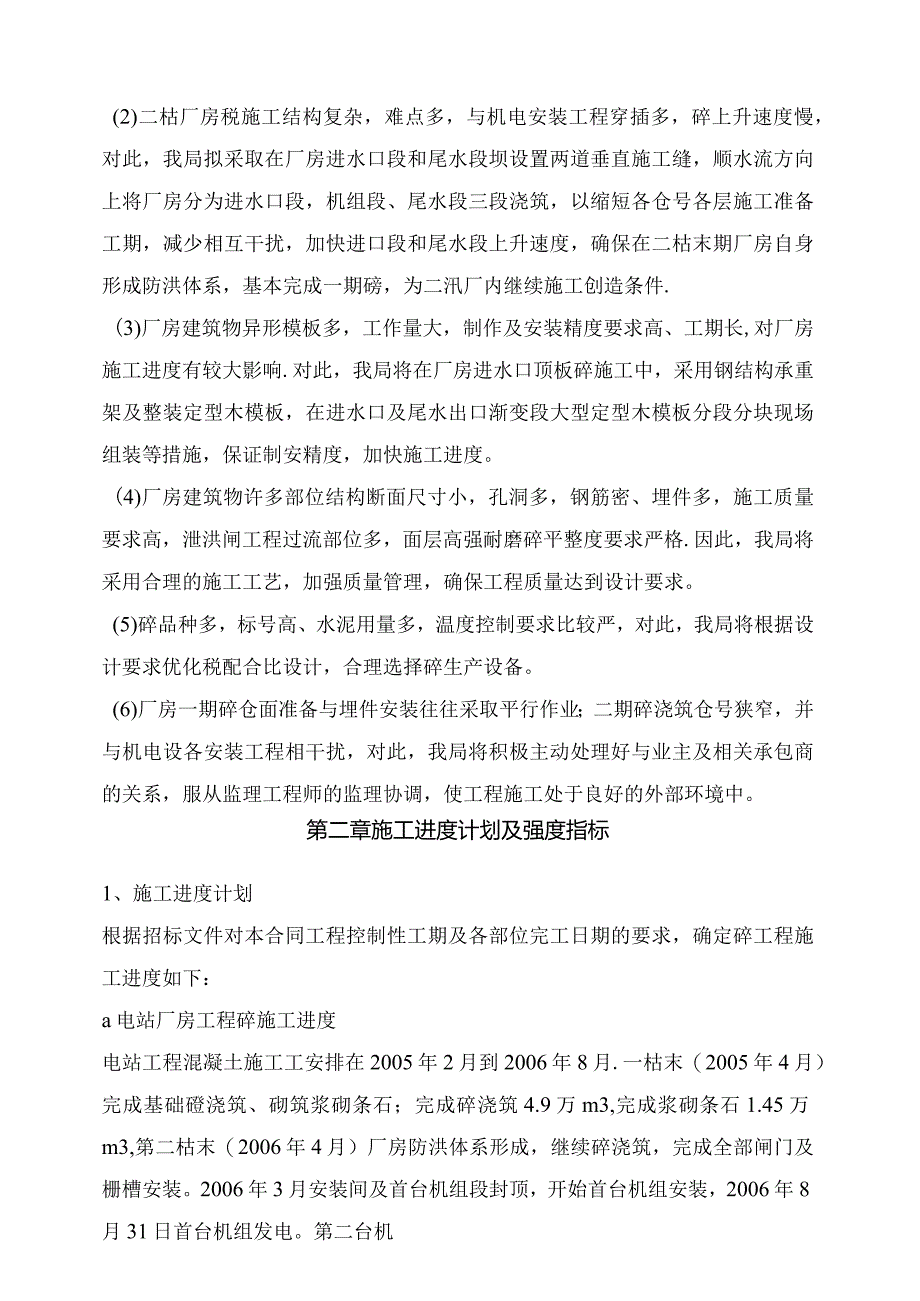

4、施工特点及相应对策如下:(1)一枯碎施工工期紧、项目多;工程量大、强度高,是本合同施工的关键时段,必须达到如下形象面貌:1)完成厂房基础开挖,浇筑厂房进水闸及封闭底板碎,并浇筑部分靠闸坝侧碎;2)完成一期围堰堰内泄洪闸左导墙;3)完成左岸溢流坝开挖,坝体达到288.2m,为汛期继续施工创造条件;4)完成安装间坝段基础及部分边墙碎浇筑。对此,我局将投入足够的施工设备、人员、材料等资源,以满足碎施工要求,同时在泄洪闸闸坝、厂房闸墩施工中采用先进的“多卡”模板,以缩短每层碎施工周期,确保施工达到招标文件要求。(2)二枯厂房税施工结构复杂,难点多,与机电安装工程穿插多,碎上升速度慢,对此,我局拟采取在
5、厂房进水口段和尾水段坝设置两道垂直施工缝,顺水流方向上将厂房分为进水口段,机组段、尾水段三段浇筑,以缩短各仓号各层施工准备工期,减少相互干扰,加快进口段和尾水段上升速度,确保在二枯末期厂房自身形成防洪体系,基本完成一期磅,为二汛厂内继续施工创造条件.(3)厂房建筑物异形模板多,工作量大,制作及安装精度要求高、工期长,对厂房施工进度有较大影响.对此,我局将在厂房进水口顶板碎施工中,采用钢结构承重架及整装定型木模板,在进水口及尾水出口渐变段大型定型木模板分段分块现场组装等措施,保证制安精度,加快施工进度。(4)厂房建筑物许多部位结构断面尺寸小,孔洞多,钢筋密、埋件多,施工质量要求高,泄洪闸工程过流
6、部位多,面层高强耐磨碎平整度要求严格.因此,我局将采用合理的施工工艺,加强质量管理,确保工程质量达到设计要求。(5)碎品种多,标号高、水泥用量多,温度控制要求比较严,对此,我局将根据设计要求优化税配合比设计,合理选择碎生产设备。(6)厂房一期碎仓面准备与埋件安装往往采取平行作业;二期碎浇筑仓号狭窄,并与机电设各安装工程相干扰,对此,我局将积极主动处理好与业主及相关承包商的关系,服从监理工程师的监理协调,使工程施工处于良好的外部环境中。第二章施工进度计划及强度指标1、施工进度计划根据招标文件对本合同工程控制性工期及各部位完工日期的要求,确定碎工程施工进度如下:a电站厂房工程碎施工进度电站工程混凝
7、土施工工安排在2005年2月到2006年8月.一枯末(2005年4月)完成基础磴浇筑、砌筑浆砌条石;完成碎浇筑4.9万m3,完成浆砌条石1.45万m3,第二枯末(2006年4月)厂房防洪体系形成,继续碎浇筑,完成全部闸门及栅槽安装。2006年3月安装间及首台机组段封顶,开始首台机组安装,2006年8月31日首台机组发电。第二台机组于2006年10月31日发电。碎浇筑施工高峰强度:0.62万m3/月。b左岸溢流坝施工进度混凝土施工工期从2004年12月2007年2月,完成左岸溢流坝扩建工程及护坦工程,二期用作导流建筑物,三期完成溢流堰、启闭平台及其以下全部工程,完成工程量:碎砌条石4.7万m3,
8、硅浇筑4.6万m3。碎砌条石施工高峰强度:0.39万m3/月,碎浇筑施工高峰强度:0.60万m3/月。c左岸接头坝施工进度安排左岸接头坝段靠河床左岸,安排在2005年2月2005年10月施工。第三章施工布置7.3.1 碎垂直运输机械布置根据本合同工程建筑物布置,轮廓尺寸,结构形式,工程量分布情况和施工强度指标、招标文件对施工技术的要求等条件,经方案比较后,确定采用一台DMQ540/30B型高架门机、一台WK-4型履带吊配碎卧罐承担碎垂直运输工作。简述如下。7.3.1.1 一枯碎施工机械布置(1)2004年12月15日,在厂房、泄洪闸上游平行于坝轴线铺设门机轨道,布置一台DMQ540/30B型高
9、架门机(1#门机)。门机轨道中心线高程288.2m,该门机运行于厂房、泄洪闸前,在上游下基坑道路上受料,工作幅度可覆盖厂房、安装间、泄洪闸闸室,泄洪闸上游导墙等部位碎施工部位,同时兼顾二枯纵向围堰碎施工。运行时段:2005年1月I日2005年4月25日。(2) 2004年12月1日,厂房、尾水渠、泄洪闸下游消力池及左岸溢流坝及安装间左侧,二枯纵向围堰等部位共布置一台W-4型履带吊.运行时段:2004年12月1日2005年4月30日。7.3.1.2 一汛碎施工机械布置一汛碎施工使用一台W-4型履带吊,布置在左岸挡水坝段、安装间左侧进厂公路上,对左岸挡水坝段、厂房安装间碎进行浇筑。布置时段:200
10、5年5月1日2005年10月31日。7.3.1.3 二枯碎施工机械布置(1)2005年11月15日,将一台DMQ5430B型高架门机安装在厂房进口闸前底板上,其轨道中心线和高程同一枯。在上游下基坑道路上受料,对厂房主机间、安装间进行浇筑.运行时段:2005年11月20日2005年4月25日。(2) 2005年11月15日,将一台DMQ540/3OB型高架门机(2#门机)安装在厂房尾水渠底板上,其轨道中心线平行于坝轴线,该门机在下游下基坑道路上受料,对厂房主机间、安装间进行浇筑。运行时段:2005年11月20日2006年4月25日7.3.1.4 二汛碎施工机械布置2006年4月30日,将二枯厂房
11、上游侧一台DMQ540/3OB型高架门机搬迁至厂房进水口闸墩上对厂房主机间、安装间上部进行浇筑。运行阶段:2006年5月1日2006年10月。碎工程临建工程量表表7-3-1序号项目数量单位备注1门机轨道碎200m3C152门机轨道250对米3门机安、拆6次4履带吊安、拆2次7.3.2 施工道路布置本合同碎施工道路在土石方开挖期修建的出渣道路基础上整修使用,并尽量使用原有公路,以减少临建工程量。其布置详见标书第二章有关内容,简述如下。7.3.2.1 一枯碎施工道路一枯施工主要使用3条施工道路:(1) 1#施工道路:由坝趾左岸上游至一期上游横向围堰,进入一期基坑上游。是一枯时使用的上游主干线。(2
12、) 2#施工道路:由发包人提供的左岸进场公路,至施工场地C区混凝土拌和系统。(3) 3#施工道路:接2#公路至下游基坑,是一枯施工使用的下游主干线。7.3.2.2 一汛碎施工道路一汛碎施工主要使用7#施工道路:进入左岸非溢流坝上、下游侧,是一汛左岸非溢流坝施工的主干线。7.3.23二枯碎施工道路二枯碎施工主要使用5#、6#施工道路。7.3.2.4二汛施工道路二汛碎施工主要使用进厂公路。第四章硅施工机械选择7.4.1 垂直运输机械选择分析7.4.1.1 门机、履带吊类型本合同税施工垂直运输机械的选择原则是:在起重高度上满足各期碎上升高度要求;在起重幅度上单机或联合作业能覆盖全部碎施工部位;在起重
13、能力上满足吊装预制件和金属结构最大件的要求;同时还具备机动灵活性。经方案比较后,确定采用DMQ540/3OB型高架门机及W-4型履带吊。其技术性能见表7-4-K7.4.1.2 门机、履带吊生产率(1)单台门机月浇筑能力计算计算公式采用水利水电施工组织手册第三卷中7-4-9式,即Qm=QjVmnKlK2K3K4门机、履带吊性能表表7-4-1技嘉DMQ540/30B型门机WK-4履带吊备注额定起重量10/3012-30WK-4履带吊罐容量33吊对地面的平均压力1.8kgfcm2工作幅度45-1112-41起上起重量446625-19轨距基距7X7机尾回转半径10电源电压63006300总装机动率2
14、38250总重量208200式中:Qm为实用生产率;Qj为技术生产率m为每月工作天数,取25天;n为每天工作小时,取20小时Kl为工作条件系数,取0.8:K2为时司利用系数,取0.8K3为生产利用系数,取08;K4为多台门机利用系数,取0.9对于技术生产率Qj=nq,每小时吊运罐数为1112次,每罐3m3,故技术生产率为3336m3h综合上述各参数,实用生产率为8550-9300m3/月.从我局多年以来实际经验,在大体积碎施工中,门机生产率在7000-9000m3,对于本工程泄洪闸闸室底板、厂房基础底板台部位,按8000m3/月计算.其它部位按7000m3月计算。(2)单台W-4型履带吊月浇筑
15、能力计算履带吊主要浇筑泄洪闸、消力池、护坦,厂房尾水渠底板、左岸非溢流坝碎,二枯纵向围堰碎等部位。根据我局多年使用经验,一台履带吊每小时可吊运10-11次,每罐3m3,小时入仓强度3033m3h,技术生产率为77708550m3/月,根据本工程施工部位的特点分析,按6000m3/月来计算。7.4.1.3 门机、履带吊数量确定本合同工程一枯碎施工高峰月强度1.225万m3/月,发生在2005年24月.主要为底板、护坦砂及主厂房基础底板碎等大体积部位.选用一台DMQ540/30B型高架门机及一台W-4型履带吊,生产率可达1.55万m3/月.满足碎施工工要求。本合同段碎施工门机、履带吊安、拆时间及手段见表7-4-2门机、履带吊安、拆时间及手段表表7-4-2编安装时间拆
