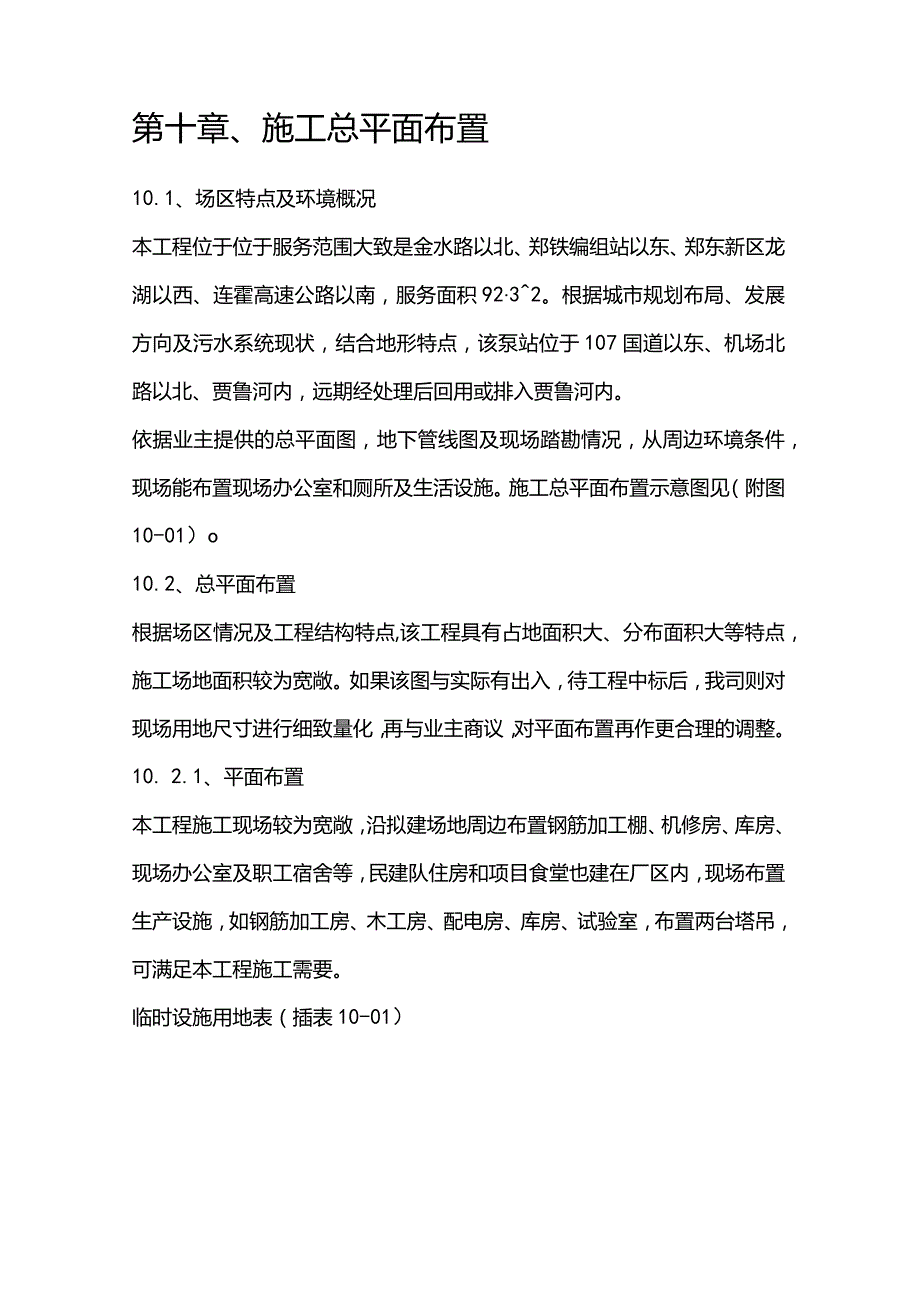

1、第十章、施工总平面布置10.1、场区特点及环境概况本工程位于位于服务范围大致是金水路以北、郑铁编组站以东、郑东新区龙湖以西、连霍高速公路以南,服务面积9232。根据城市规划布局、发展方向及污水系统现状,结合地形特点,该泵站位于107国道以东、机场北路以北、贾鲁河内,远期经处理后回用或排入贾鲁河内。依据业主提供的总平面图,地下管线图及现场踏勘情况,从周边环境条件,现场能布置现场办公室和厕所及生活设施。施工总平面布置示意图见(附图10-01)o10.2、总平面布置根据场区情况及工程结构特点,该工程具有占地面积大、分布面积大等特点,施工场地面积较为宽敞。如果该图与实际有出入,待工程中标后,我司则对现

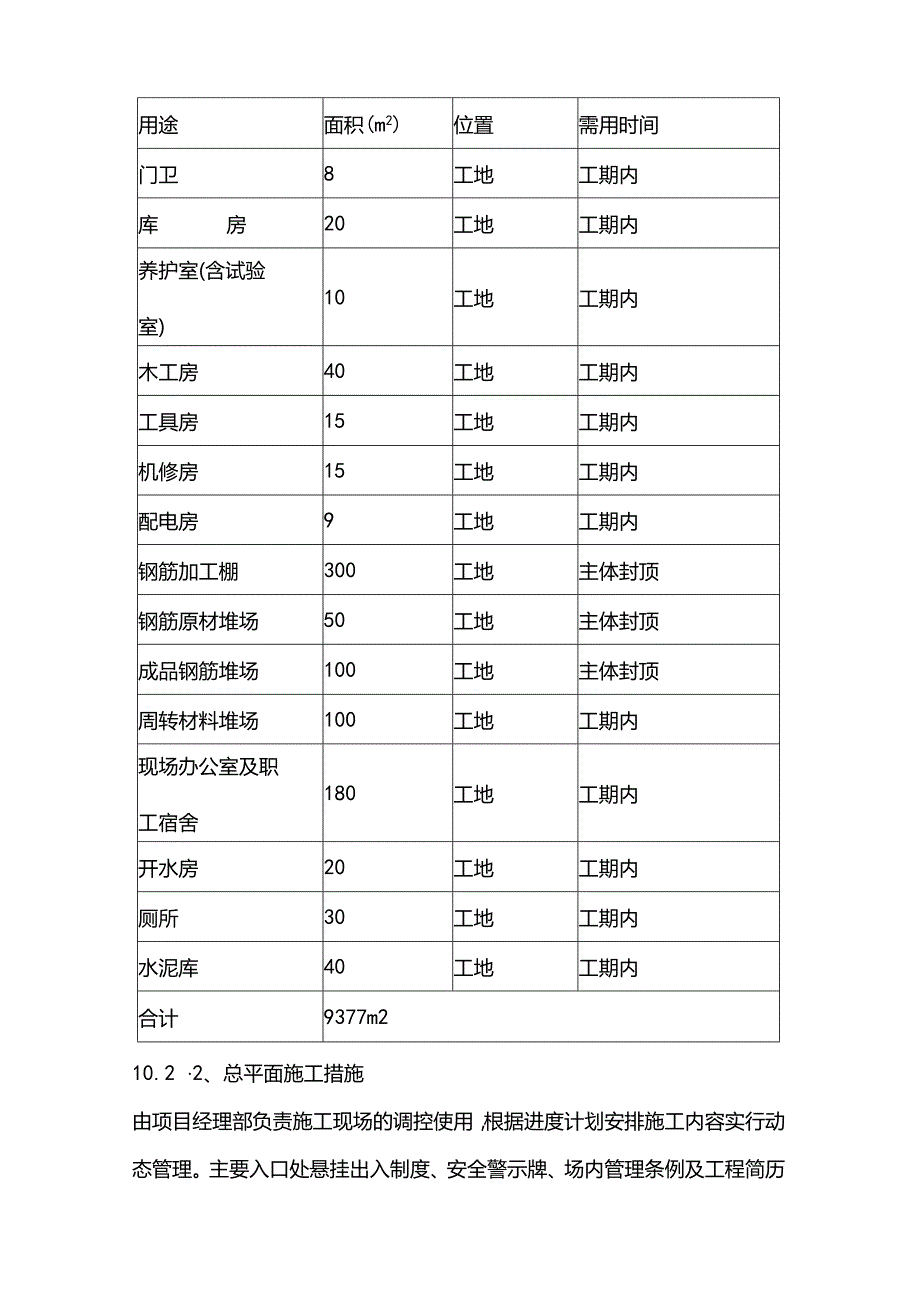

2、场用地尺寸进行细致量化,再与业主商议,对平面布置再作更合理的调整。10. 2.1、平面布置本工程施工现场较为宽敞,沿拟建场地周边布置钢筋加工棚、机修房、库房、现场办公室及职工宿舍等,民建队住房和项目食堂也建在厂区内,现场布置生产设施,如钢筋加工房、木工房、配电房、库房、试验室,布置两台塔吊,可满足本工程施工需要。临时设施用地表(插表10-01)用途面积(m2)位置需用时间门卫8工地工期内库房20工地工期内养护室(含试验室)10工地工期内木工房40工地工期内工具房15工地工期内机修房15工地工期内配电房9工地工期内钢筋加工棚300工地主体封顶钢筋原材堆场50工地主体封顶成品钢筋堆场100工地主体

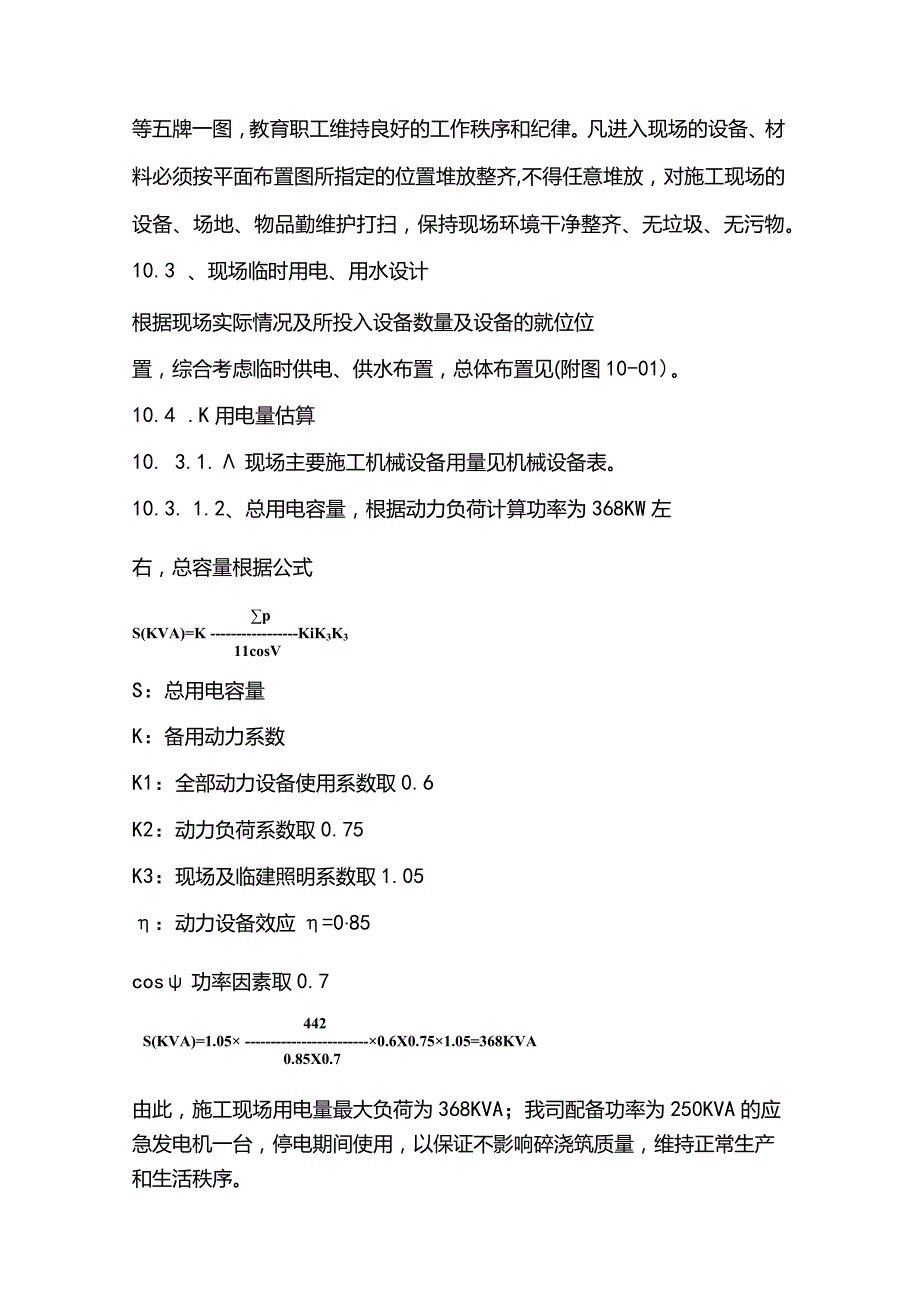

3、封顶周转材料堆场100工地工期内现场办公室及职工宿舍180工地工期内开水房20工地工期内厕所30工地工期内水泥库40工地工期内合计9377m210.2 2、总平面施工措施由项目经理部负责施工现场的调控使用,根据进度计划安排施工内容实行动态管理。主要入口处悬挂出入制度、安全警示牌、场内管理条例及工程简历等五牌一图,教育职工维持良好的工作秩序和纪律。凡进入现场的设备、材料必须按平面布置图所指定的位置堆放整齐,不得任意堆放,对施工现场的设备、场地、物品勤维护打扫,保持现场环境干净整齐、无垃圾、无污物。10.3 、现场临时用电、用水设计根据现场实际情况及所投入设备数量及设备的就位位置,综合考虑临时供电

4、、供水布置,总体布置见(附图10-01)。10.4 .K用电量估算10. 3.1.现场主要施工机械设备用量见机械设备表。10.3. 1.2、总用电容量,根据动力负荷计算功率为368KW左右,总容量根据公式pS(KVA)=KKiK3K311cosVS:总用电容量K:备用动力系数K1:全部动力设备使用系数取0.6K2:动力负荷系数取0.75K3:现场及临建照明系数取1.05:动力设备效应=085cos功率因素取0.7442S(KVA)=1.050.6X0.751.05=368KVA0.85X0.7由此,施工现场用电量最大负荷为368KVA;我司配备功率为250KVA的应急发电机一台,停电期间使用,

5、以保证不影响碎浇筑质量,维持正常生产和生活秩序。10.3.1.3s配电方式与现场用电布置整个工地施工用电电源由业主指定地方引到施工现场配电房,再到分配电箱,采用电缆沟敷设方式,线路采用三相五线制。由配电房引出的电缆采用VV-1KV型,由分配电箱引出的电缆采用YC-500/750型。整个现场用电分三大主线路,八个回路。配电箱采用金属配电箱,线路敷设均符合规范要求,在塔吊上各设一个大功率照明灯一盏,对塔吊采用防雷接地;对潜水泵、手提电动工具、设备接地等,均符合施工现场临时用电安全技术规范(JGJ46-88)要求。10.3.2、现场用水估算现场用水主要是施工用水和生活用水及消防水10.3.2.1V施

6、工用水量(q1)q1=K1Q1N1K283600K1:未预计的施工用水系数,取1.15。Q1:每班计划完成的工程量。N1:施工用水定额。K2:用水不均衡系数,取1.5。沉井碎一次最大浇筑量约1300m3,一个台班硅浇筑量约600m每疗碎养护耗水量以200Lr113计。q1=1.15(600X200)1.583600=7.19L/S10.3.2.2、 施工机械用水量q2=K1Q2N2K336008K1:未预计施工系数1.15;Q2:同一种机械台数(台);N2:施工机械台班用水定额。K3:施工机械用水不均衡系数取2.00对焊机300L/台.h汽车140L/台班木工房2X25L/台班其它2750Lh

7、q2=1.15(30028+1408+2X25+2X750X8)/36008=0.29Ls10.3.2.3、 现场生活用水根据现场搭设生活设施条件,因此现场生活用水量按q3=0.3Lso10.3.2.4、 现场消防用水(q4),消防用水按qF20LS考虑。10.3.2.5、 3.2.5、q1+q2+q3=7.19+0.29+0.20=7.78LS20LS故采用q的原则现场总用水量为q=7.78L/S10.3.2.6、 供水管径,按以下公式计算d=4JTVlOOOd配水管直径(m)Q:耗水量L/SV:管网中水流速度M/Sd可能选0.10.3m之间,则V取1.6d=0.0086m故选用供水管为Q1

8、00根据以上计算,引入现场的水管管径为Ioom1。10.4s塔吊基础施工方案10.4.1.1s工程地质:根据本工程工程地质资料,基本满足塔基持力三f三T三lcfa而文。1.1.1.2、 、建筑定位图。1.1.1.3、 、现场周边环境情况实地踏勘。1.1.1.4、 、所选用塔吊TC5613型使用说明书。10.4.2、 塔吊选择及定位10.4.2.1、 塔吊选型:根据本工程长、宽、大的规模和特点以及场内作业面的现状,塔吊选用吊臂较短的型号,TC5613型,臂长40m,尽量增大施工作业面的覆盖面积。10.4.2.2、 塔吊定位经计算,并考虑到周边环境条件,塔基平面尺寸采用方形,沿沉井两端设置。TC5

9、6胃型:基础尺寸为5000X5000X1500。10.4.2.3、 塔吊基础与沉井关系及与基坑关系从保证塔吊安全,以及塔吊应尽量靠近建筑物有利于增大对施工作业面的覆盖范围,同时也考虑到基坑周边环境情况。10.4.2.4、 塔吊基础(1)塔基硅:由C30提高为C40,以利于塔吊尽快安装。(2)塔基强度验算,抗倾覆验算:经验算均能满足要求。10.4.3、 塔吊基础施工要求10.4、 3,K塔吊基础施工必须根据塔吊定位图、配筋图、塔吊使用说明书要求进行。10.5、 3.2、塔吊基础施工前,应先进行基土的边坡处理,以满足其载力,承台施工前,需预埋好铁件,螺栓、承台碎面应抄平。10.4.4、 组机注意事

10、项10.4.4.1、 塔吊在施工现场的安装位置,必须保证塔机的最上旋转部分离工作面5m以上的安全距离。10. 4.4.2、塔吊安装工作在风力小于4级情况下进行。10.4.5、 安拆塔吊要求10.4.5.1、 为保证塔吊早日投入使用,配合从土方开始的施工工作,特采用无桩承台,缩短塔吊安装期。10.4.5.2、 4.5.2、塔吊安装前,应对吊车进行的道路进行平整,途径电缆沟,管沟处必须加铺钢板加强处理。10.4.5.3、 塔吊安装采用液压起重机进行。10.4.5.4、 安装顺序:安装底架T安装基础节、标准节、套架T安装回转支承总成T安装塔顶T安装平衡总成T安装司机室T安装吊臂总成。10.4.5.5、 拆除塔吊时,将塔机降至地面,按组机相反顺序拆除。10.4.5.6、 安拆塔吊,严格按说明书进行。10.4.6、 安全事项1.1.1.1、 6.K要求按塔吊说明书及安全操作规程进行安拆塔吊,以保证塔吊安拆工作的安全。1.1.1.2、 设专人进行塔吊安拆指挥,工作人员互相配合,以确保安全生产。1.1.1.3、 安装作业区禁止闭人逗留。10.4.6.4x塔吊安装完毕后,对安装质量进行一次全面检查和验收,并作好书面记录,并请有关单位进行专检后方可投入使用。
