《沉井和沉箱工程施工工艺.docx》由会员分享,可在线阅读,更多相关《沉井和沉箱工程施工工艺.docx(13页珍藏版)》请在第壹文秘上搜索。
1、沉井和沉箱工程施工工艺标第1章适用范围本工艺标准适用于工业与民用建筑中不稳定含水层粘性土砂土砂砾石等地基中的深坑地下室设备深基础等工程第2章材料准备1 .水泥宜用32.5级或42.5级普通或矿渣硅酸盐水泥使用前必须查明其品种标号及出厂日期凡过期水泥受潮或结块的水泥不准使用2 .细骨料选用质地坚硬的中粗砂含泥量不大于3%不得含有垃圾泥块草根等3 .粗骨料应采用质地坚硬碎石或卵石石子级配粒径以540m组合为宜最大粒径不宜大于50三含泥量不大于2%4 .水一般饮用水或洁净的天然水5 .钢材有出厂合格证和复试报告符合钢材技术指标的规定方可使用外加剂根据不同要求通过试验确定后应用第3章施工机具吊车双瓣抓
2、斗水力吸泥机或空气吸泥机混凝土拌和机导管第4章施工操作工艺第1节沉井施工程序平整场地测量放线开挖基坑铺砂垫层和垫木或砌刃脚砖座沉井制作布设降水井点或挖排水沟集水井抽出垫木封底浇筑底板混凝土施工内隔墙梁板顶板及辅助设施第2节沉井的制作1 .制作顺序场地整平放线挖土3-加深夯实基底抄平放线验线铺砂垫层垫木或挖刃脚上模安设刃脚铁件绑钢筋支刃脚井身模板浇筑混凝土养护拆模外围围槽灌砂抽出垫木或拆砖座2 .地基处理和筑岛1)在松软地基上进行沉井制作应先对地基进行处理以防止由于地基不均匀下沉引起井身裂缝处理方法一般采用砂砂砾碎石灰土垫层用打夯机夯实或机械碾压等措施使密实2)如沉井在浅水水深小于5m地段下沉可

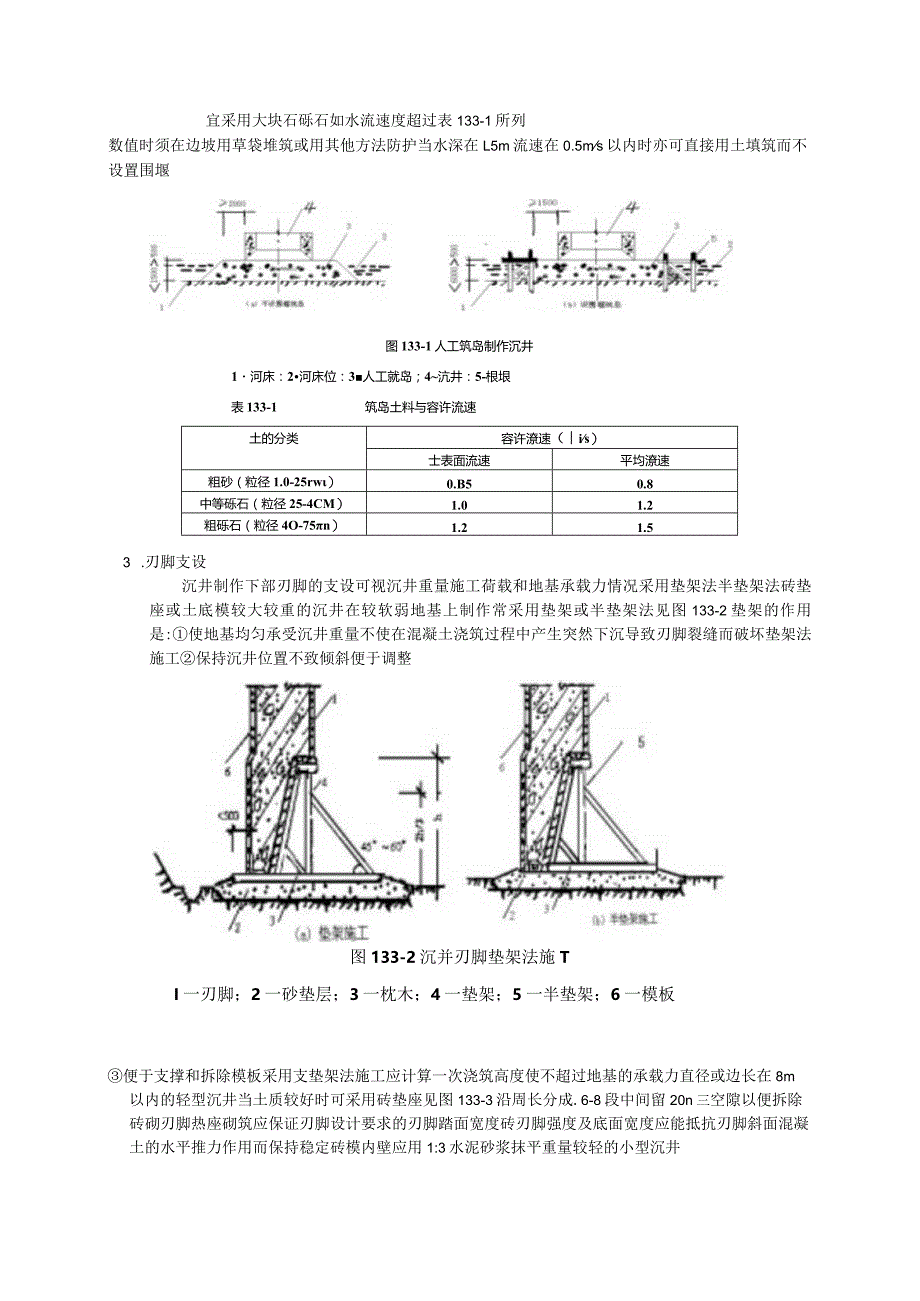

3、填筑人工筑岛制作沉井岛面应高出施工期的最高水位0.5In以上四周留出护道其宽度当有围堰时不得小于L5m;无围堰时不得小于2.Om见图133T筑岛材料应用低压缩性的中砂粗砂砾石不得用粘性土细砂淤泥泥炭等也不宜采用大块石砾石如水流速度超过表133-1所列数值时须在边坡用草袋堆筑或用其他方法防护当水深在L5m流速在0.5ms以内时亦可直接用土填筑而不设置围堰图133-1人工筑岛制作沉井1河床:2河床位:3人工就岛;4沆井:5-根垠表133-1筑岛土料与容许流速土的分类容许潦速(is)士表面流速平均潦速粗砂(粒径1.0-25rw)0.B50.8中等砾石(粒径25-4CM)1.01.2粗砾石(粒径4O-
4、75n)1.21.53 .刃脚支设沉井制作下部刃脚的支设可视沉井重量施工荷载和地基承载力情况采用垫架法半垫架法砖垫座或土底模较大较重的沉井在较软弱地基上制作常采用垫架或半垫架法见图133-2垫架的作用是:使地基均匀承受沉井重量不使在混凝土浇筑过程中产生突然下沉导致刃脚裂缝而破坏垫架法施工保持沉井位置不致倾斜便于调整图133-2沉并刃脚垫架法施TI一刃脚;2一砂垫层;3一枕木;4一垫架;5一半垫架;6一模板便于支撑和拆除模板采用支垫架法施工应计算一次浇筑高度使不超过地基的承载力直径或边长在8m以内的轻型沉井当土质较好时可采用砖垫座见图133-3沿周长分成.6-8段中间留20n三空隙以便拆除砖砌刃
5、脚热座砌筑应保证刃脚设计要求的刃脚踏面宽度砖刃脚强度及底面宽度应能抵抗刃脚斜面混凝土的水平推力作用而保持稳定砖模内壁应用1:3水泥砂浆抹平重量较轻的小型沉井土质好时可采用砂垫层灰土垫层或在地基中挖槽作成土模见图133-4其内壁用1:3水泥砂浆抹平采用垫架或半垫架法先在刃脚处铺设砂垫层再在其上铺承垫木和垫架垫木常用1622cm枕木垫架数量根据第一节沉井的重量和地基或砂垫层的容许承载力计算确定间距一般为0.5-1.Om垫架铺设应对称一般先设8组定位垫架每组由2-3个垫架组成矩形沉井常设4组定位垫架其位置在长边两0.15LL为长边边长在其中间支设一般垫架垫架应垂直井壁铺设圆形沉井沿沉井刃脚圆弧部分对
6、准圆心铺设在垫木上支设刃脚井壁模板铺设垫木应使顶面保持在同一水平面上用水准仪找平使高差在IOmm以内并在垫木间用砂填实垫木中心线应与刃脚中心线重合垫木埋深为其厚度的一半在垫架内外设排水沟当地基承载力较低经计算垫架需用量较多铺设过密应在垫木下设砂垫层加固以减少垫架数量将沉井的重量扩散到更大面积上避免制作中发生不均匀沉降同时可减少垫架数量使易于找平便于铺设垫木和抽除第3节井壁制作1 .制作方式沉井制作方式般有在修建构筑物地面上制作适用于地下水位高和净空允许的情况人工筑岛制作适于在浅水中制作在基坑中制作适于地下水位低净空不高的情况可减少下沉深度摩阻力及作业面高度可根据不同情况采用使用较多的是在基坑中
7、制作1-刃帆2田:3水泥砂浆抹曲:上铺油毡纸或塑料薄膜层:4砂垫层采取在基坑中制作基坑应比沉井宽2-3m四周设排水沟集水井使地下水位降至比基坑底面低0.5m挖出之土方在周围筑提挡水要求护堤宽不少于2m如图133-5所示按施工流程又有一次制作一次下沉分节制作一次下沉或分次制作制作与下沉交替进行等方式但后者往返交替较费工时可根据不同情况和条件采用通常如沉井过高常常不够稳定下沉时易倾斜一般高度大于12Cm时宜分节制作在沉井下沉过程中或在井筒下沉各个阶段间歇时间继续加高井筒(a)*M(b) 土胎或图133-4沉井刃脚上模施TI-刃脚:2-三M:3-H1:3水泥浆(或M油药纸、费科Ira一层):44-iI-,;:-LMn
