《河道清淤施工设计方案.docx》由会员分享,可在线阅读,更多相关《河道清淤施工设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

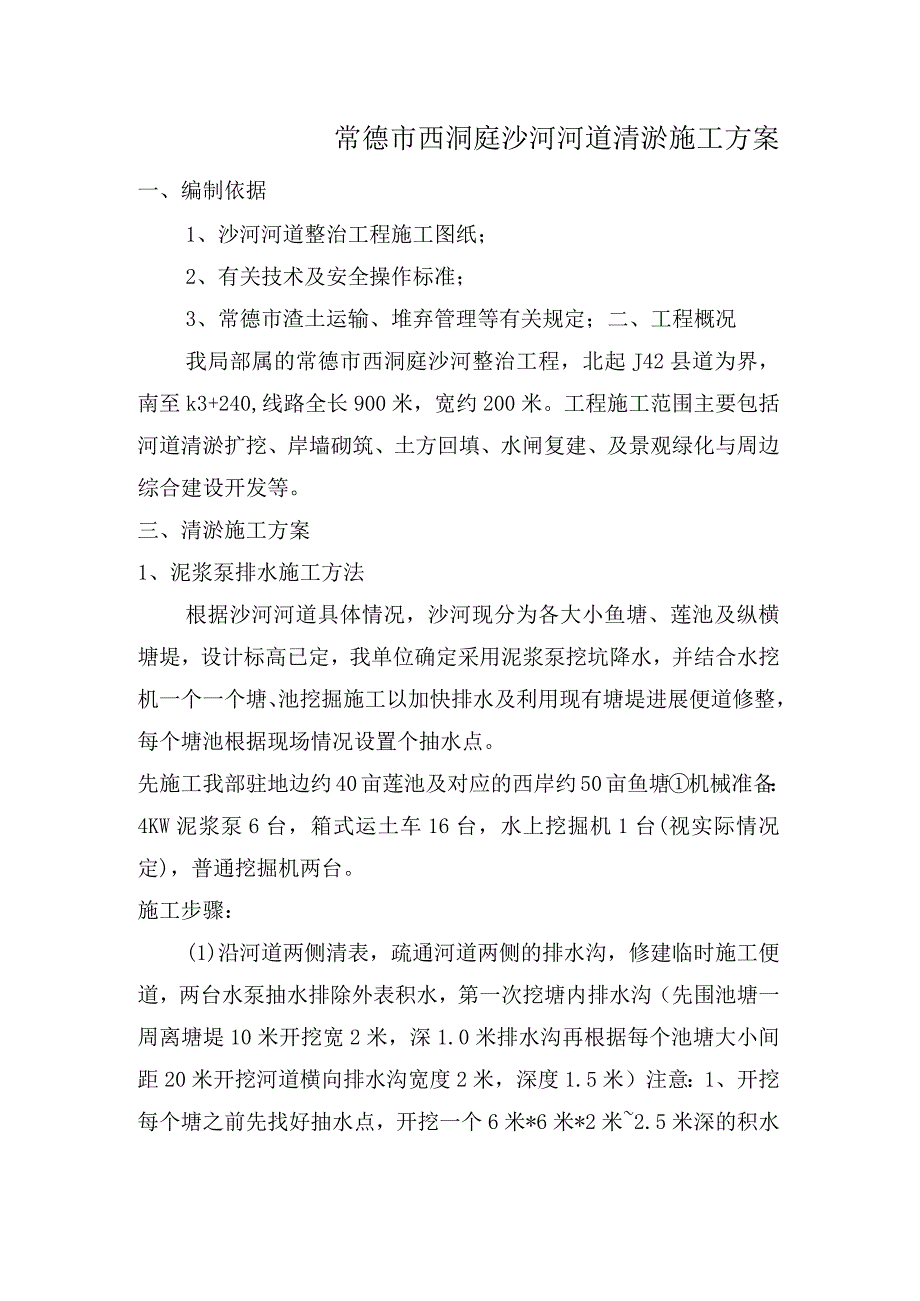

1、常德市西洞庭沙河河道清淤施工方案编制:审核:审批:年月日娄底市恒通路桥建设工程常德市西洞庭沙河河道清淤施工方案一、编制依据1、沙河河道整治工程施工图纸;2、有关技术及安全操作标准;3、常德市渣土运输、堆弃管理等有关规定;二、工程概况我局部属的常德市西洞庭沙河整治工程,北起J42县道为界,南至k3+240,线路全长900米,宽约200米。工程施工范围主要包括河道清淤扩挖、岸墙砌筑、土方回填、水闸复建、及景观绿化与周边综合建设开发等。三、清淤施工方案1、泥浆泵排水施工方法根据沙河河道具体情况,沙河现分为各大小鱼塘、莲池及纵横塘堤,设计标高已定,我单位确定采用泥浆泵挖坑降水,并结合水挖机一个一个塘、
2、池挖掘施工以加快排水及利用现有塘堤进展便道修整,每个塘池根据现场情况设置个抽水点。先施工我部驻地边约40亩莲池及对应的西岸约50亩鱼塘机械准备:4KW泥浆泵6台,箱式运土车16台,水上挖掘机1台(视实际情况定),普通挖掘机两台。施工步骤:(1)沿河道两侧清表,疏通河道两侧的排水沟,修建临时施工便道,两台水泵抽水排除外表积水,第一次挖塘内排水沟(先围池塘一周离塘堤10米开挖宽2米,深1.0米排水沟再根据每个池塘大小间距20米开挖河道横向排水沟宽度2米,深度1.5米)注意:1、开挖每个塘之前先找好抽水点,开挖一个6米*6米*2米2.5米深的积水池;2、放置水泵抽水,同时水挖机沿塘堤一周开挖水沟,并

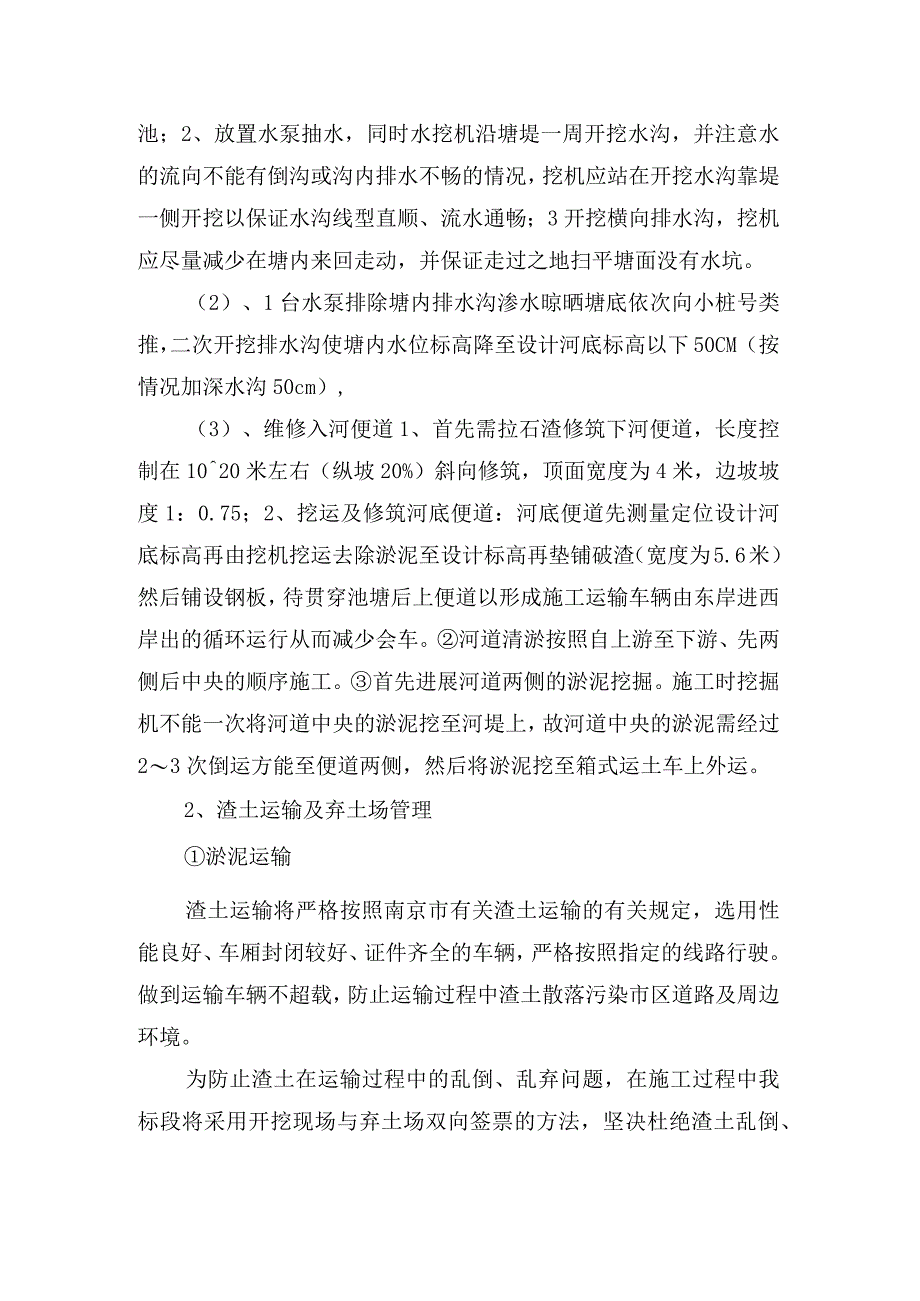

3、注意水的流向不能有倒沟或沟内排水不畅的情况,挖机应站在开挖水沟靠堤一侧开挖以保证水沟线型直顺、流水通畅;3开挖横向排水沟,挖机应尽量减少在塘内来回走动,并保证走过之地扫平塘面没有水坑。(2)、1台水泵排除塘内排水沟渗水晾晒塘底依次向小桩号类推,二次开挖排水沟使塘内水位标高降至设计河底标高以下50CM(按情况加深水沟50cm),(3)、维修入河便道1、首先需拉石渣修筑下河便道,长度控制在1020米左右(纵坡20%)斜向修筑,顶面宽度为4米,边坡坡度1:0.75;2、挖运及修筑河底便道:河底便道先测量定位设计河底标高再由挖机挖运去除淤泥至设计标高再垫铺破渣(宽度为5.6米)然后铺设钢板,待贯穿池塘
4、后上便道以形成施工运输车辆由东岸进西岸出的循环运行从而减少会车。河道清淤按照自上游至下游、先两侧后中央的顺序施工。首先进展河道两侧的淤泥挖掘。施工时挖掘机不能一次将河道中央的淤泥挖至河堤上,故河道中央的淤泥需经过23次倒运方能至便道两侧,然后将淤泥挖至箱式运土车上外运。2、渣土运输及弃土场管理淤泥运输渣土运输将严格按照南京市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。做到运输车辆不超载,防止运输过程中渣土散落污染市区道路及周边环境。为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的方法,坚决杜绝渣土乱倒、乱
5、弃。为保证车辆运输不对市区环境造成污染,在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进展清扫,并安排专人进展巡视。弃土场管理拟定弃土场位于西洞庭南部,弃土场为一片低洼地,内有约4米深积水。运输距离:从我队施工桩号中点到弃土场沿行车路线总共距离为:5.5公里。为配合弃土场管理,安排铲车一台在弃土场,协助运输车到土、平整土场等。弃土高度严格按照规划高度,制止超区域、超高度弃土。四、施工机械及劳动力配备1、施工机械配备水挖机1台普通挖掘机12台装载机2台20t自卸车20辆交通车2辆4KW6寸管污水泵16台2、劳动力配备根据现场需求,我单位拟投入劳动20人,分别安排在清淤现场、弃渣
6、场、道路清扫。五、安全质量保证措施1、安全措施我部建设施工安全领导小组,工程负责人任组长,划分领导机构、明确个人职责,健全安全防护制度。作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。各种施工、操作人员须经安全培训,不得无证上岗,各种作业人员应配带相应的安全防护用具和劳保用品。严禁操作人员违章作业,管理人员违章指挥。施工场地要设置交通红灯、交通指示牌及专职疏导人员,以便疏导行人及车辆。施工道口设置明显标语牌,并设专人看守,疏导交通。各种机械要有专人负责维修、保养,并经常对机械的关键部位进展检查,预防机械故障及机械伤害的发生。运输车辆服从指挥,信号要齐全,不得超速,
7、过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。施工现场设置专职安全员,对施工人员经常进展安全教育,提高安全意识,每周开一次安全例会。2、质量保证措施在每道工序施工前,施工员依据施工图纸、施工方案对有关施工组进展技术、质量、书面交底,交底内容包括:操作方法、操作要点及质量标准等。严格执行自检制度,检测人员及时对已完工作面进展检测,防止出现重复施工现象。施工完成并经自检合格前方可向监理工程师及有关上级部门报检、交接。六、环境保护及文明施工措施1、严格执行国家有关部委、当地建委关于“文明施工”的有关条例。2、建设健全文明施工组织及责任制,对施工的全过程、全方位实行工程经理负责制,管理人员责任制,强化文明施工管理。3、由文明施工小队负责现场及道路洒水防尘工作,保证道路有车辆通过时不扬尘且无水洼、泥浆。4、租用符合环保要求的运输车辆并与之签订协议:进入现场放慢车速,防止扬尘。车厢苫盖严密,防止洒落或细小颗粒材料的飞扬。外租车辆必须承受环保部门及施工单位的检查。制止车辆带泥上路。5、在新建道路外侧设围挡,使施工区与社会交通隔开。娄底市恒通路桥建设工程2017年11月25日
