《混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土施工方案.docx(30页珍藏版)》请在第壹文秘上搜索。

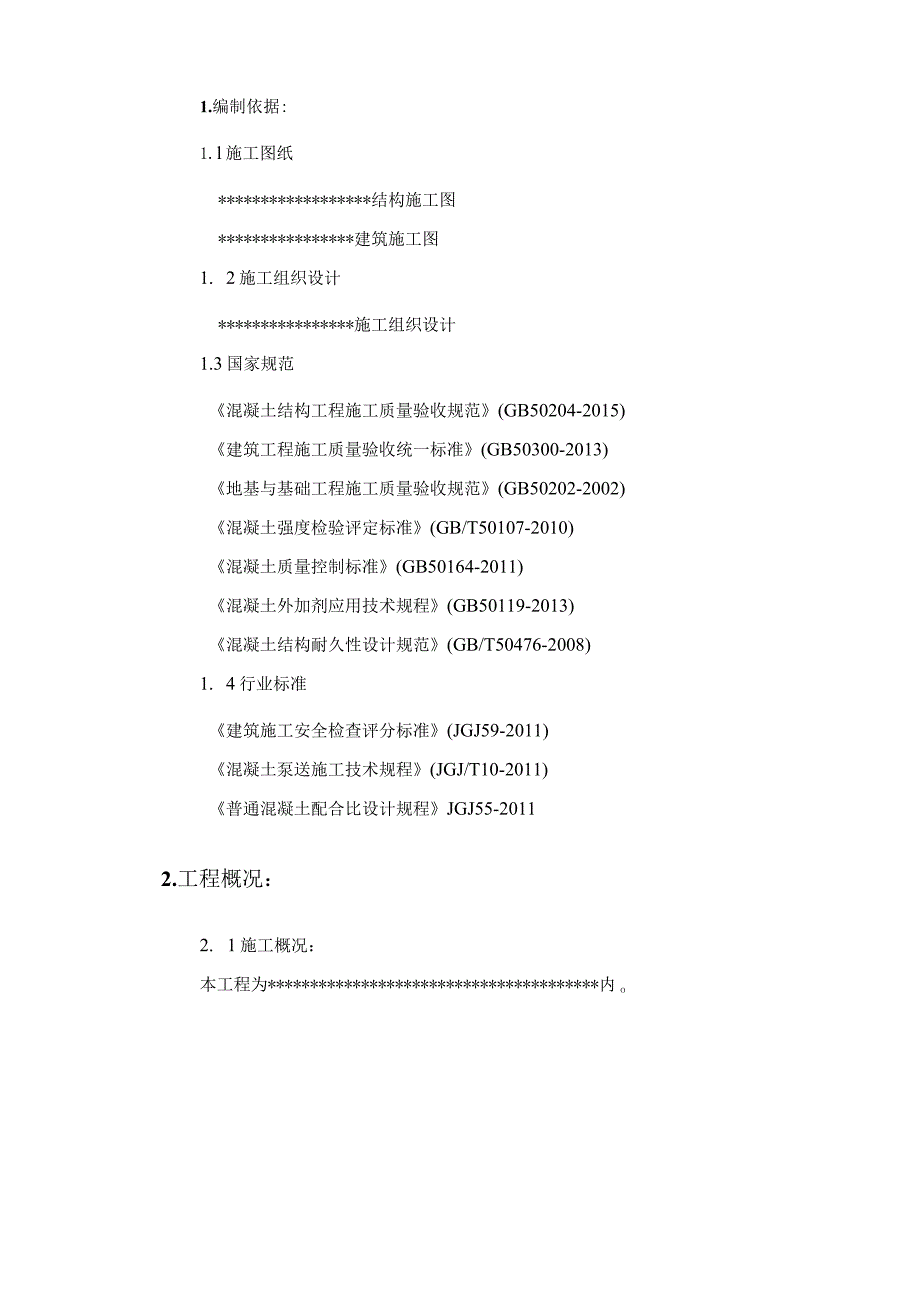

1、混凝土施工方案1 .编制依据:12 .工程概况:13 .施工安排34 .试验要求65 .主要施工方法及措施86 .季节施工要求197 .质量要求:258 .其他要求:271.编制依据:1.l施工图纸*结构施工图*建筑施工图1. 2施工组织设计*施工组织设计1.3国家规范混凝土结构工程施工质量验收规范(GB50204-2015)建筑工程施工质量验收统一标准(GB50300-2013)地基与基础工程施工质量验收规范(GB50202-2002)混凝土强度检验评定标准(GB/T50107-2010)混凝土质量控制标准(GB50164-2011)混凝土外加剂应用技术规程(GB50119-2013)混凝土

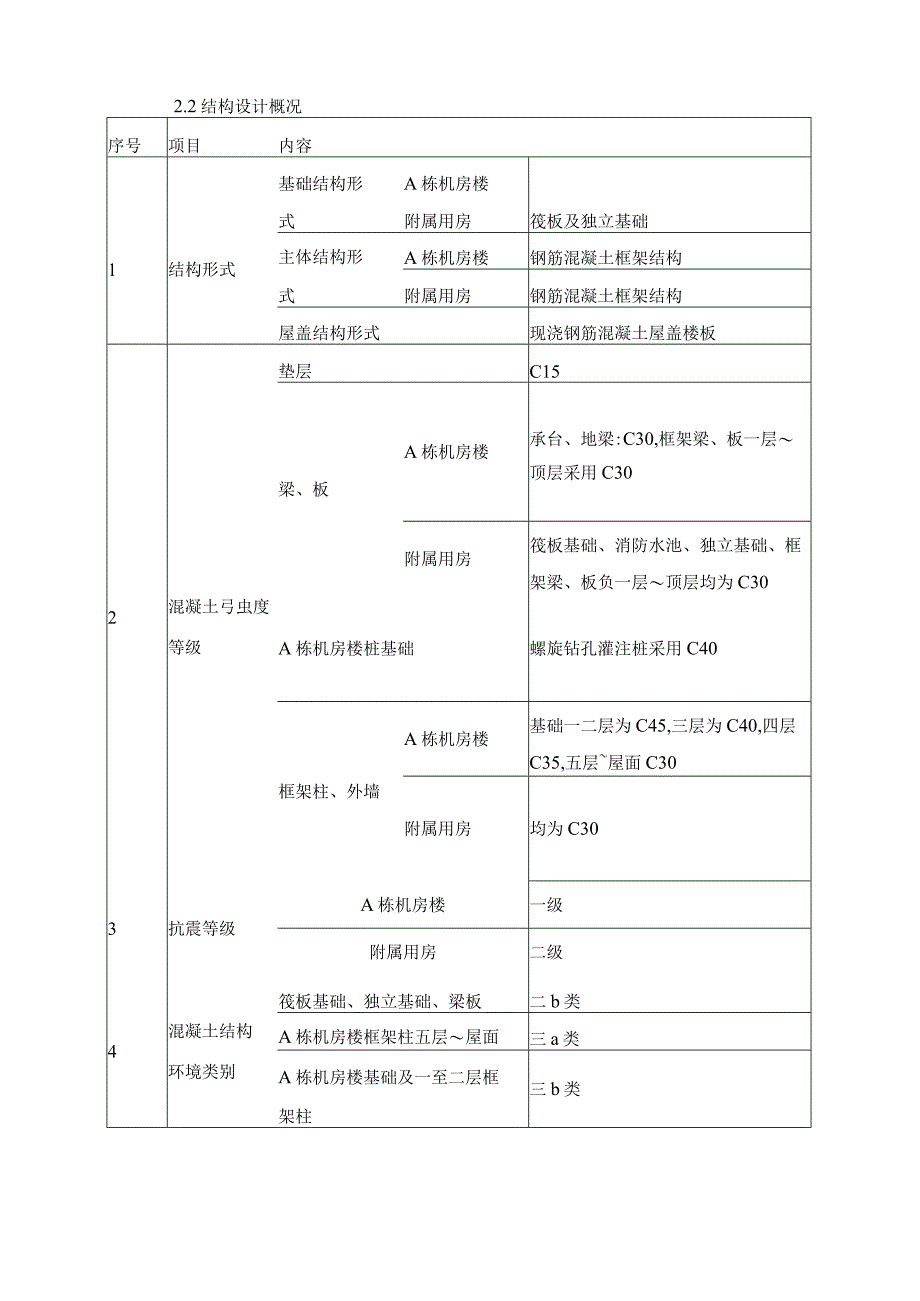

2、结构耐久性设计规范(GB/T50476-2008)1. 4行业标准建筑施工安全检查评分标准(JGJ59-2011)混凝土泵送施工技术规程(JGJ/T10-2011)普通混凝土配合比设计规程JGJ55-20112.工程概况:2. 1施工概况:本工程为*内o2.2结构设计概况序号项目内容基础结构形A栋机房楼1结构形式式附属用房筏板及独立基础主体结构形式A栋机房楼钢筋混凝土框架结构附属用房钢筋混凝土框架结构屋盖结构形式现浇钢筋混凝土屋盖楼板垫层C15梁、板A栋机房楼承台、地梁:C30,框架梁、板一层顶层采用C30附属用房筏板基础、消防水池、独立基础、框架梁、板负一层顶层均为C302混凝土弓虫度等级A
3、栋机房楼桩基础螺旋钻孔灌注桩采用C40框架柱、外墙A栋机房楼基础一二层为C45,三层为C40,四层C35,五层屋面C30附属用房均为C303抗震等级A栋机房楼一级附属用房二级4混凝土结构环境类别筏板基础、独立基础、梁板二b类A栋机房楼框架柱五层屋面三a类A栋机房楼基础及一至二层框架柱三b类3.施工安排3. 1合同工期要求:2023*4. 2混凝土供应方式采用预拌混凝土。5. 3材料要求:考察确定商品混凝土搅拌站后,与搅拌站签订技术合同,普通混凝土重点有以下内容:混凝土初凝和终凝时间、坍落度、最少水泥用量、外加剂、掺和料名称及掺量、砂率、水灰比、混凝土强度等级、总量、水泥品种、早强要求、抗渗要求
4、、混凝土供应速度要求。普通混凝土所用材料应符合下列要求:按照普通混凝土配合比设计规程JGJ55-2OU的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。严格配合比设计,在确定混凝土的配合比时,应根据混凝土的绝热温升值、温度及裂缝控制的要求,提出必要的砂石料和用水的降温、入模温度控制的技术措施。优先选用水化热低和安定性好的低碱水泥。粗骨料:混凝土中粗骨料应采用连续级配,粗骨料最大粒径不应超过构件截面最小尺寸的1/4,且不应超过钢筋最小净间距的3/4;对实心混凝土板,粗骨料的最大粒径不宜超过板厚的1/3,且不应超过40mm,泵送高度超过50m时,碎石最大粒径不宜超过25mm;卵石
5、最大粒径不宜超过30mm;对于有抗渗要求的混凝土,最大粒径不宜大于40mm,含泥量不应大于1.0%,泥块含量不应大于0.5%;坚固性质量检验的损失不应大于8%o细骨料:细骨料宜选用中砂,通过0.315mm筛孔的颗粒含量不宜小于15%,且不大于30%,通过0.16Omm筛孔的颗粒含量不宜小于5%;泥块含量不应大于1.0%o所用细骨料含泥量不应大于3.0%,泥块含量不应大于1.0%;;坚固性检验的质量损失不应大于8%o粉煤灰的级别要求为一级,掺量不大于20%;硅粉掺量不大于3%0外加剂的技术性能应符合国家或行业标准一等品及以上的质量要求,选用高效减水剂,有效降低用水量。后浇带均采用比相应结构部位高
6、一强度等级的微膨胀混凝土浇筑。外加剂:所有外加剂应符合国家或行业标准一等品及以上质量要求。外加剂的选用应根据混凝土原材料、性能要求、施工工艺、工程所处环境条件和设计要求等因素通过试验确定,并应符合下列规定:1.1 混凝土中掺用外加剂时,外加剂应与水泥具有良好的适应性,其种类和掺量应经试验确定。2外加剂中的氯离子含量和碱含量应满足混凝土设计要求。3宜采用液态外加剂。拌制混凝土所用的水,应采用不含有害物质的洁净水。本工程要求使用同一种水泥、同一种粉煤灰、同种砂,浇筑混凝土颜色一致。混凝土入模温度不应低于5摄氏度,且不应高于35摄氏度。混凝土水胶比、碱含量设置:环境等级最大水胶比最低强度等级最大氯离
7、f含量()坡大减含后(kg11?)一0.60C200.30不限制30.55C250.203.0b0.50(0.55)C30(C25)0.15三a0.45(0.50)C35(C30)0.15二b0.40C400.103.4 混凝土塌落度要求:底板、承台梁或最小尺寸大于50Omm的结构:160180mm梁、顶板:180200mm柱、墙:200220mm其他:根据施工要求确定3.5 劳动组织及责任分工:3. 5.1管理层项目部要求每次浇筑混凝土过程中的三个关键时间,工长、技术、质检负责人必须到场,这三个时间是:第一罐混凝土到场后,必需到后台核对混凝土强度等级、运输单上的时间,检查坍落度。开始浇筑时的
8、操作面必须到,注意检查分层振捣的落实情况,第一步一定要保证不得大于40cmo刚拆完模板必须到,此时一些质量问题比较容易看出来,做好现场分析,提出解决方案,避免下一次混凝土浇筑出现同样质量问题。每次混凝土浇筑都要做混凝土浇灌记录,根据混凝土运输单,推算出接茬时间,保证施工不出现冷缝,超过初凝时间的退回搅拌站。混凝土到场后设专人及时进行坍落度实测,第1、2车必须测,以后保证每4车至少测一次,如发现水灰比、坍落度有变化时及时检测,不符合要求的予以退回。(1)程序:浇筑申请I混凝土验收-I现场调度及质量控制I方量控制要求及责任人:浇筑申请由施工队工长提前一天提出,由技术员审核。内容包括施工部位,混凝土
9、强度等级及浇筑方量。由项目工长组织落实停车位置,隐蔽工程的验收等浇筑准备工作。由混凝土工长负责与搅拌站联系。技术员负责技术交底,安全员进行安全交底。混凝土验收:第一车混凝土到达现场后,技术员要组织质检员、试验员核实资料并做坍落度试验。符合要求后方可开始浇筑。技术资料由技术员审核后交资料员报监理。材料员负责小票的签收。浇筑过程中由混凝土工长负责与搅拌站联系落实车辆调度,由技术员,试验员负责混凝土质量检测,不合格的退回;试验员按规范要求留置试块;工长、技术员、质检员负责作业面质量控制及成品保护工作。方量控制:由技术员与现场工长随时联系,掌握浇筑量避免超量。由工长,安全员负责落实浇筑时的安全工作和环
10、卫工作。由工长负责落实搓面及养护工作,技术员、质检员负责标高控制。技术负责人负责全面管理和协调。浇筑前安装泵管及布料杆,保证浇筑顺利进行。指挥现场汽车泵管、布料杆的下料位置、下料时间及下料方量。1.3.2 劳务层:作业队负责人负责组织混凝土工程的浇筑、振捣、养护;作业队技术负责人负责混凝土工程施工方案及技术交底的落实、检查;作业队混凝土工程班组长、工长安排混凝土浇筑时的人员分配情况。1.3.3 工人数量及分工:本工程每个混凝土作业班组不得少于25人,其中后台负责人2人,操作面负责人2人,振捣工6人,瓦工8人,壮工7人。墙体、柱混凝土施工时主要是振捣工和壮工,顶板及底板混凝土施工时需要振捣工、壮
11、工人数均较多。应根据实际情况适当调配。2 .4重点监控部位3 工程重点监控部位为:1)基础筏板混凝土浇筑;2)地下室后浇带混凝土浇筑;3)承台混凝土浇筑。4 .试验要求本工程采用商品混凝土,项目部应配备与本工程相适应的实验设备、标养室及具有相应资质的试验人员。试验室的相关设备应检定合格并在检定周期内。标养室内应配备温湿度计,并于每天早、中、晚各检测一次。1)普通混凝土。试验项目:抗压强度,结构实体检验(包括同条件养护时间强度和结构实体保护层厚度)。组批原则。试块按一下要求留置:a.每拌制100盘且不超过IOonI3的同配合比的混凝土,取样不得少于一次:b.每工作班拌制的同一配合比的混凝土不足1
12、00盘时,取样不得少于一次;c.每一次连续浇筑超过100Onl3时,同一配合比混凝土每200/混凝土取样不得少于一次:d.每一楼层,同一配合比的混凝土,取样不得少于一次;e.每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数(如拆模前,拆除支撑前等)应根据实际需要确定;1.冬期施工时,掺用外加剂的混凝土,还应留置与结构同条件养护的用以检验受冻临界强度试件及与结构同条件养护28d、再标准养护28d的试件;未掺用外加剂的混凝土,应留置与结构同条件养护的用以检验受冻临界强度试件及解除冬期施工后转常温养护28d的同条件试件;g.用以结构实体检验的同条件养护试件留置应符合下列规定:对混凝土结构
13、工程中的各混凝土强度等级,均应留置同条件养护试件:同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于3组;h.建筑地面工程的混凝土,以同一配合比,同一强度等级,每一层或每IoOOnl2为以检验批,不足IoOOnI2也按一批计。每批应至少留置一组试块。取样规定:用于检查结构构件混凝土质量的试件,应在混凝土浇筑地点随机取样制作,每组试件所用的拌合物应从同一盘搅拌混凝土或同一车运送的混凝土中取出,对于预拌混凝土还应在卸料过程中卸料量的1434之间取样,每个试样量应满足混凝土质量检验项目所需用量的1.5倍,但不少于0.2m3o2)抗渗混凝土试验项目:抗压强度,抗渗等级。
14、组批原则:a.试块的留置:a)连续浇筑抗渗混凝土每50(W应留置一组抗渗试件(一组为6个抗渗试件),且每项工程不得少于两组。采用预拌混凝土的抗渗试件,留置组数应视结构的规模和要求而定。混凝土的抗渗性能,应采用标准条件下养护混凝土抗渗试件的试验结果评定。b)冬季施工检验掺用防冻剂的混凝土抗渗性能,应增加留置与工程同条件养护28d,再标准养护28d后进行抗渗试验的试件。b.留置抗渗试件的同时需留置抗压强度试件并应取自同一盘混凝土拌合物中。取样方法同普通混凝土,试件应在浇筑地点制作。取样规定:留置抗渗试件的同时需留置抗压强度试件并应取自同一盘混凝土拌合物中。取样方法同普通混凝土,试件应在浇筑地点制作。5 .主要施工方法及措施5.1 流水段的划分:(1)基础施工阶段A栋机房楼作为一个施工段,整体浇筑。附属用房基础施工划分为两个施工段进行施工,以后浇带为准。(2)主体施工阶段主体施工阶段,A栋机房楼作为一个施工段、附属用房施工划分为两个施工段进行施工,以后浇带为准,遵循工程量大体相等的原则,按照后浇带进行划分。5.2 混凝土的浇筑:5.2.1 一般要求:支模前,应完成钢筋、预埋件、水电预留预埋等隐蔽工程验收和交接检查,并做好施工记录资料。模板及支架的强度和刚度要满足要求,模板拼缝要严密、平整,模内不能有各种杂物。
