混凝土浇筑技术交底.docx

上传人:p** 文档编号:793129 上传时间:2024-03-01 格式:DOCX 页数:6 大小:26.59KB
下载 相关 举报
混凝土浇筑技术交底.docx_第1页
第1页 / 共6页
混凝土浇筑技术交底.docx_第2页
第2页 / 共6页
混凝土浇筑技术交底.docx_第3页
第3页 / 共6页
混凝土浇筑技术交底.docx_第4页
第4页 / 共6页
混凝土浇筑技术交底.docx_第5页
第5页 / 共6页
混凝土浇筑技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土浇筑技术交底.docx》由会员分享,可在线阅读,更多相关《混凝土浇筑技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

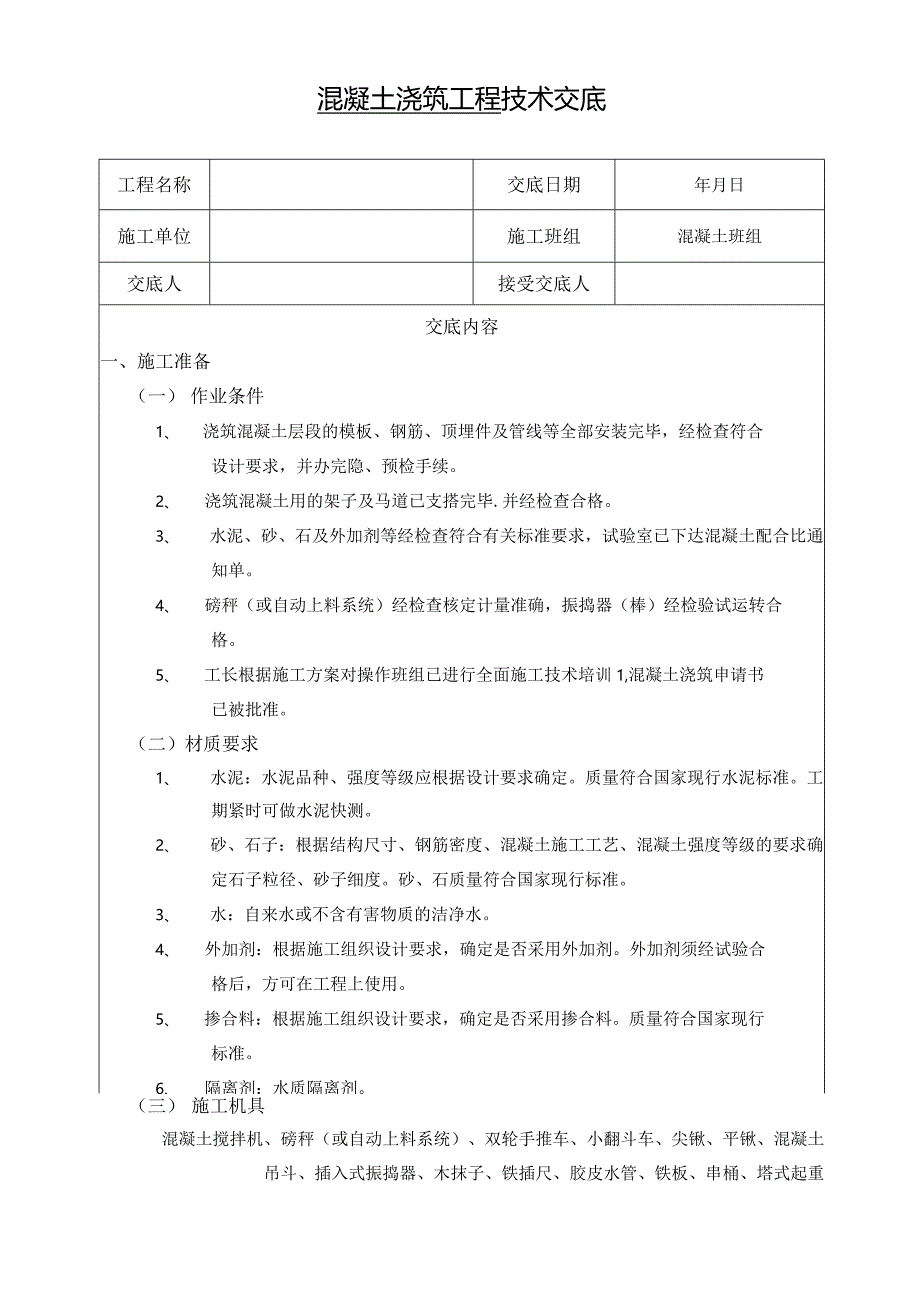

1、混凝土浇筑工程技术交底工程名称交底日期年月日施工单位施工班组混凝土班组交底人接受交底人交底内容一、施工准备(一)作业条件1、 浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。2、 浇筑混凝土用的架子及马道已支搭完毕.并经检查合格。3、 水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。4、 磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。5、 工长根据施工方案对操作班组已进行全面施工技术培训1,混凝土浇筑申请书已被批准。(二)材质要求1、 水泥:水泥品种、强度等级应根据设计要求确定。质量符合国家

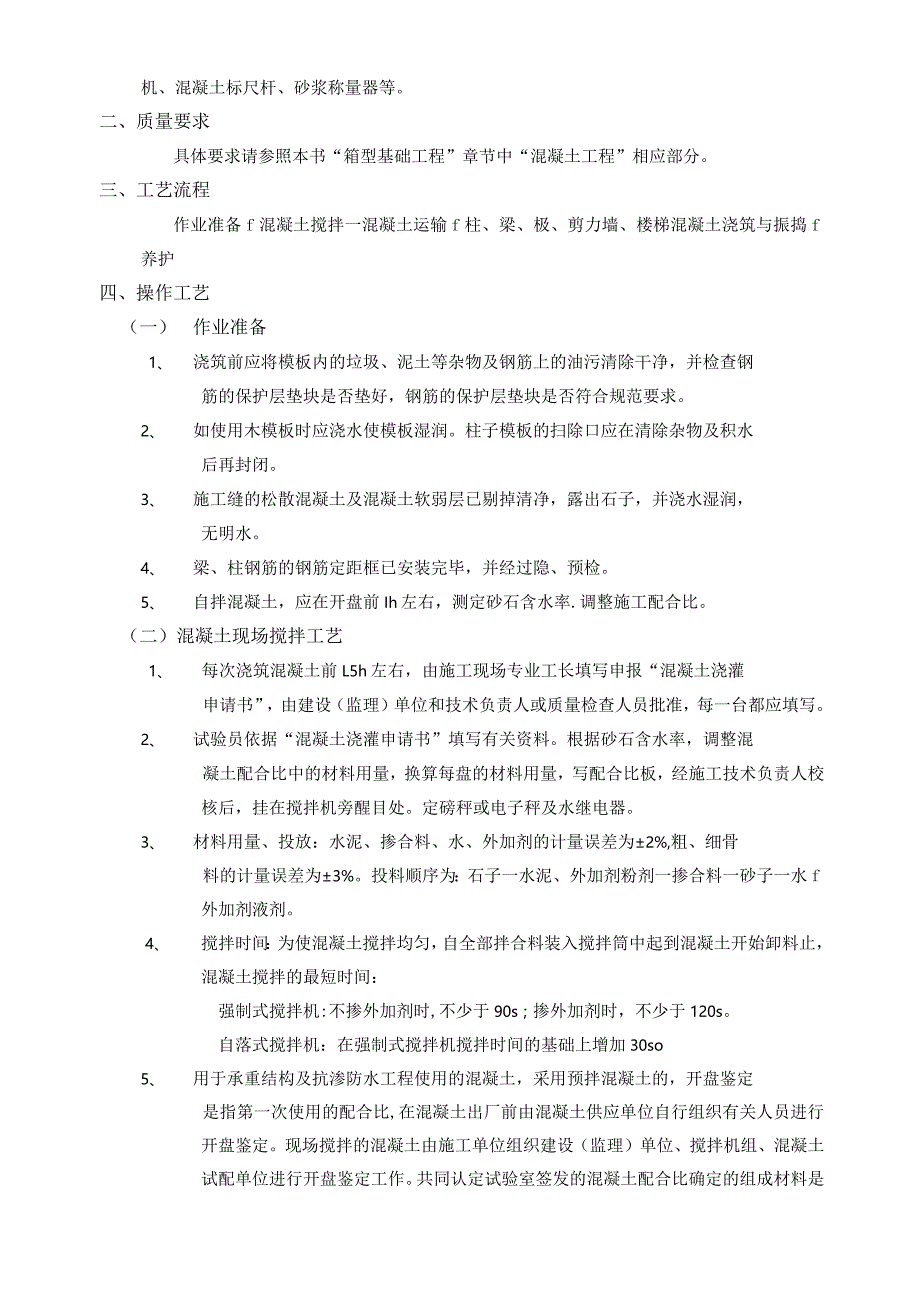

2、现行水泥标准。工期紧时可做水泥快测。2、 砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。砂、石质量符合国家现行标准。3、 水:自来水或不含有害物质的洁净水。4、 外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后,方可在工程上使用。5、 掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合国家现行标准。6、 隔离剂:水质隔离剂。(三)施工机具混凝土搅拌机、磅秤(或自动上料系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。二、质

3、量要求具体要求请参照本书“箱型基础工程”章节中“混凝土工程”相应部分。三、工艺流程作业准备f混凝土搅拌一混凝土运输f柱、梁、极、剪力墙、楼梯混凝土浇筑与振捣f养护四、操作工艺(一)作业准备1、 浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。2、 如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。3、 施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。4、 梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。5、 自拌混凝土,应在开盘前Ih左右,测定砂石含水率.调整施工配

4、合比。(二)混凝土现场搅拌工艺1、 每次浇筑混凝土前L5h左右,由施工现场专业工长填写申报“混凝土浇灌申请书”,由建设(监理)单位和技术负责人或质量检查人员批准,每一台都应填写。2、 试验员依据“混凝土浇灌申请书”填写有关资料。根据砂石含水率,调整混凝土配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。定磅秤或电子秤及水继电器。3、 材料用量、投放:水泥、掺合料、水、外加剂的计量误差为2%,粗、细骨料的计量误差为3%。投料顺序为:石子一水泥、外加剂粉剂一掺合料一砂子一水f外加剂液剂。4、 搅拌时间:为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到混

5、凝土开始卸料止,混凝土搅拌的最短时间:强制式搅拌机:不掺外加剂时,不少于90s;掺外加剂时,不少于120s。自落式搅拌机:在强制式搅拌机搅拌时间的基础上增加30so5、 用于承重结构及抗渗防水工程使用的混凝土,采用预拌混凝土的,开盘鉴定是指第一次使用的配合比,在混凝土出厂前由混凝土供应单位自行组织有关人员进行开盘鉴定。现场搅拌的混凝土由施工单位组织建设(监理)单位、搅拌机组、混凝土试配单位进行开盘鉴定工作。共同认定试验室签发的混凝土配合比确定的组成材料是否与现场施工所用材料相符,以及混凝土拌合物性能是否满足设计要求和施工需要。如果混凝土和易性不好,可以在维持水灰比不变的前提下,适当调整砂率、水

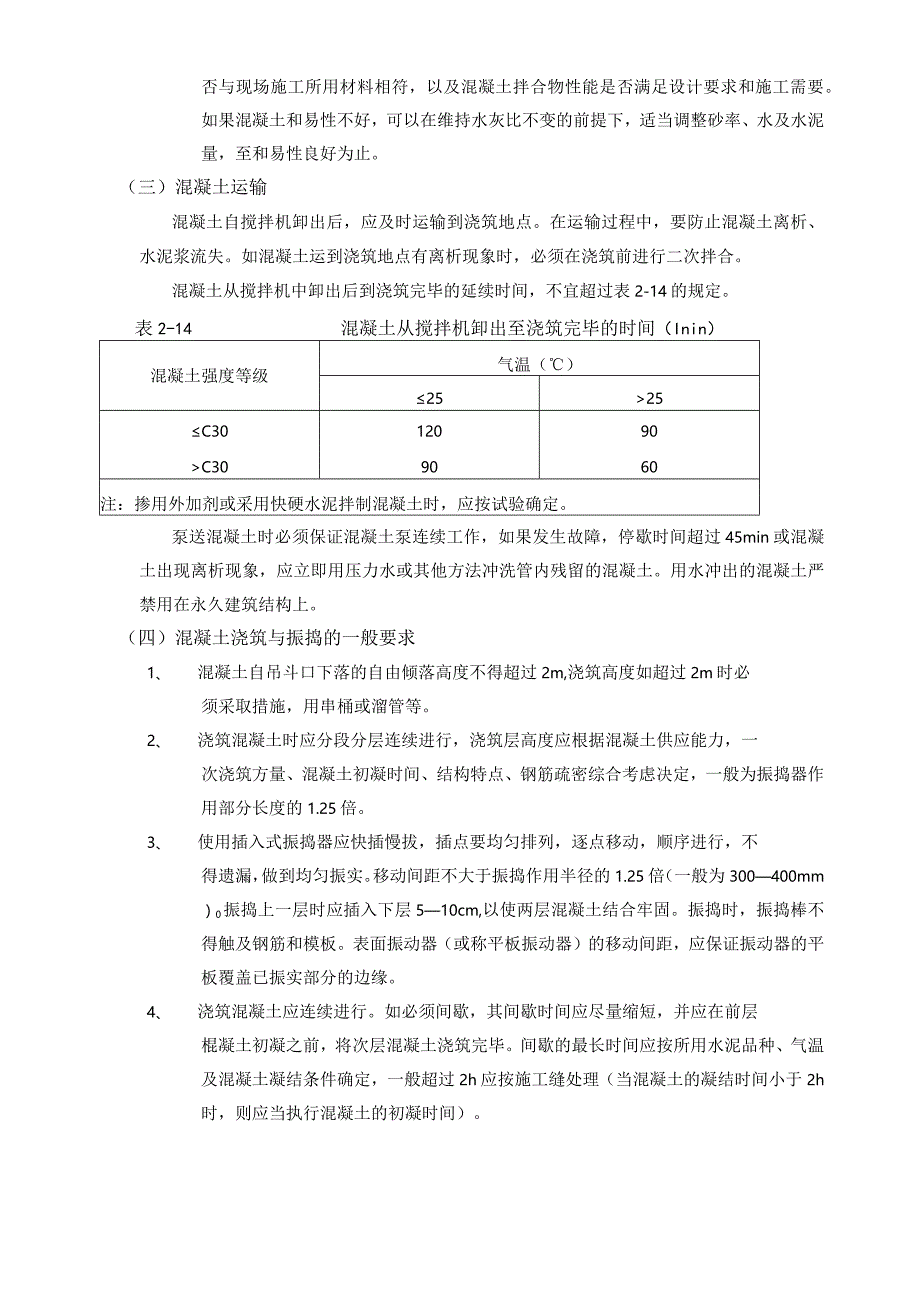

6、及水泥量,至和易性良好为止。(三)混凝土运输混凝土自搅拌机卸出后,应及时运输到浇筑地点。在运输过程中,要防止混凝土离析、水泥浆流失。如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合。混凝土从搅拌机中卸出后到浇筑完毕的延续时间,不宜超过表2-14的规定。表2-14混凝土从搅拌机卸出至浇筑完毕的时间(Inin)混凝土强度等级气温()2525C3012090C309060注:掺用外加剂或采用快硬水泥拌制混凝土时,应按试验确定。泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45min或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。用水冲出的混凝土严禁用在

7、永久建筑结构上。(四)混凝土浇筑与振捣的一般要求1、 混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须采取措施,用串桶或溜管等。2、 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力,一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。3、 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.25倍(一般为300400mm)0振捣上一层时应插入下层510cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。表面振动器(或称平板振动器)

8、的移动间距,应保证振动器的平板覆盖已振实部分的边缘。4、 浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层棍凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)。5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。(五)柱的混凝土浇筑1、柱浇筑前底部应先填5IOCnl厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50

9、cm,振捣棒不得触动钢筋和预埋件。2、柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将洞模板封闭严实,并用箍箍牢。3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况。4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无粱楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇11.5h,使其初步沉实,再

10、继续浇筑。5、(六)浇筑完后,应及时将伸出的搭接钢筋整理到位。梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。2、和板连成整体高度大于Im的梁,允许单独浇筑,其施工缝应留在板底以下23mm处。浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下第二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁侧部位要注意振实,振捣时不得触动钢筋及预埋件。3、梁柱节点钢筋较密时,此处宜用小粒径石子同强度等级的混凝土

11、浇筑,并用小直径振捣棒振捣。4、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。5、 施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间1/3范围内。施工缝的表面应与梁轴线或板面垂直,不得留斜搓。施工缝宜用木板或钢丝网挡牢。6、 施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先

12、浇一层同配比减石子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。(七)剪力墙混凝土浇筑1、 如拄、墙的混凝土强度等级相同时,可以同时浇筑,反之宜先浇筑柱混凝土,预埋剪力墙锚固筋,待拆柱模后,再绑剪力墙钢筋、支模、浇筑混凝土。2、 剪力墙浇筑混凝土前,先在底部均匀浇筑5Ioem厚与墙体混凝土同配比减石子砂浆,并用铁锹入模,不应用料斗直接灌入模内。(该部分砂浆的用量也应当经过计算,使用容器计量)3、 浇筑墙体混凝土应连续进行,间隔时间不应超过2h,每层浇筑厚度按照规范的规定实施,因此必须预先安排好混凝土下料点位置和振捣器操作人员数量。4、 振捣棒移动间距应小于40cm,每一振点的

13、延续时间以表面泛浆为度,为使上下层混凝土结合成整体,振捣器应插人下层混凝土5IoCiI1。振捣时注意钢筋密集及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也要大体一致。大洞口的洞底模板应开口,并在此处浇筑振捣。5、 墙体混凝土浇筑高度应高出板底2030mm。混凝土墙体浇筑完毕之后,将上口甩出的钢筋加以整理,用木抹子按标高线将墙上表面混凝土找平。(八)楼梯混凝土浇筑1、 楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。2、 施工缝位置:楼梯混凝土宜连续浇筑,多层楼梯的施工缝应留置在楼梯段

14、1/3的部位。(九)所有浇筑的混凝土楼板面应当扫毛,扫毛时应当顺一个方向扫,严禁随意扫毛,影响混凝土表面的观感。(十)养护混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7d。(十一)混凝土试块留置1、 按照规范规定的试块取样要求做标养试块的取样。2、 同条件试块的取样留置要分情况对待,拆模试块(1.2MPa,50%.75%.100%设计强度);外挂架要求的试块(7.5MPa)等。五、成品保护1、 要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用的浇筑人行道,保证楼板钢筋的负弯

15、矩钢筋的位置。2、 不得用重物冲击模板,不在梁或楼梯踏步侧模板上踩踏,应搭设跳板,保持模板的牢固和严密。3、 己浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在面上进行操作及安装结构用的支架和模板。4、 在浇筑混凝土时,要对巳经完成的成品进行保护,对浇筑上层混凝土时流下的水泥浆要派专人及时清理干净,洒落的混凝土也要随时清理干净。5、 对阳角等易碰坏的地方,应当有保护措施。6、 冬期施工在已浇的楼板上覆盖时,要在脚手板上操作,尽量不踏脚印。六、应注意的质量问题1、 蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出。2、 露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板造成露筋,或梁、板底部振捣不实,也可能出现露筋。3、 孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。4、 缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因,易造成缝隙

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
