《混凝土柱施工方案模板及实施要点.docx》由会员分享,可在线阅读,更多相关《混凝土柱施工方案模板及实施要点.docx(30页珍藏版)》请在第壹文秘上搜索。

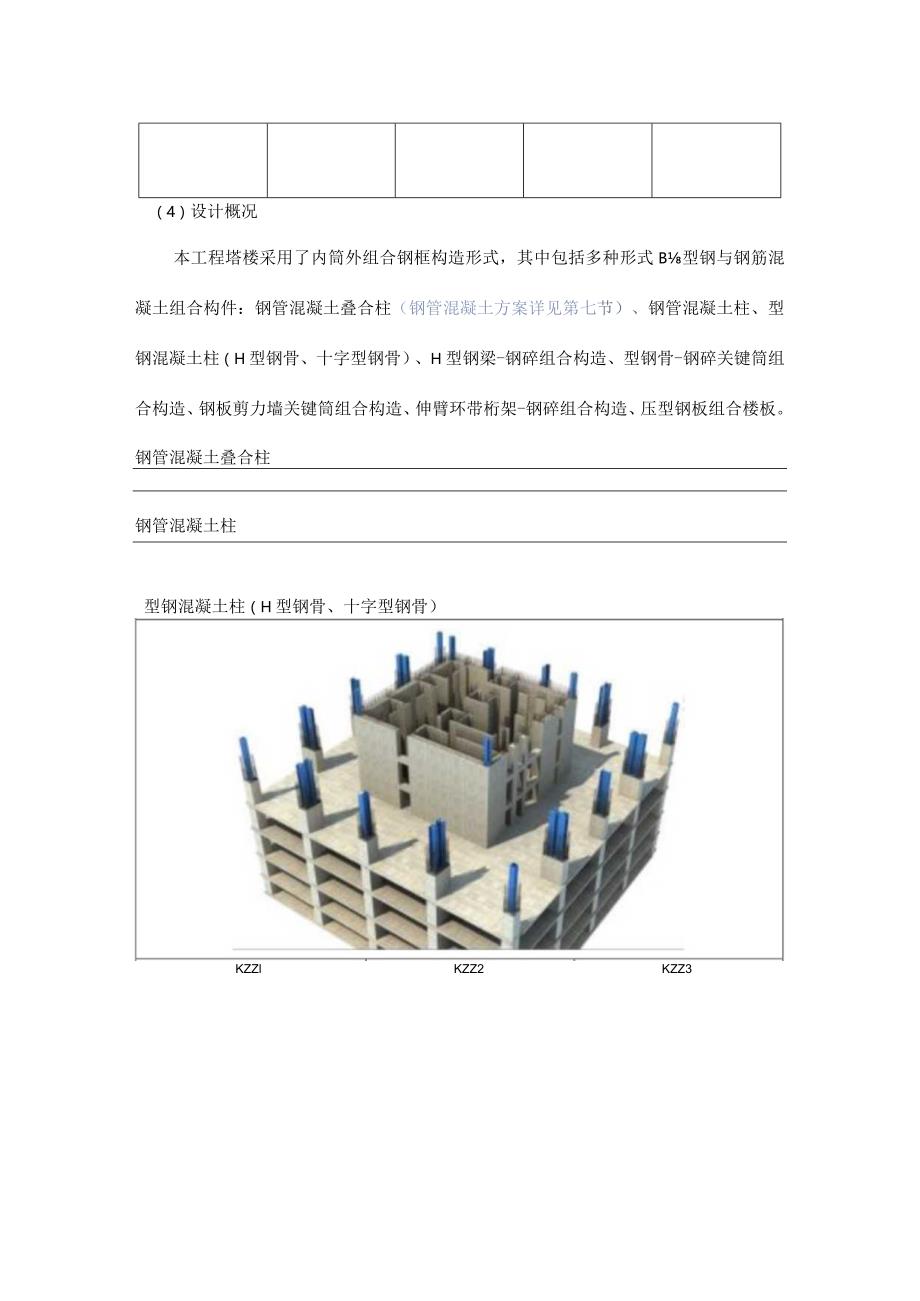

1、型钢-混凝土组合构造施工方案(20230302)一、重要编制根据1、原则规范序号名称编号类别1施工图纸设计图2型钢混凝土组合构造技术规程JGJ138-2023行业原则3型钢混凝土组合构造构造04SG523图集2、设计概况和招标文献规定(有针对性0写出详细出处)(1)材料规定(2)质量规定(3)工艺规定(4)设计概况本工程塔楼采用了内筒外组合钢框构造形式,其中包括多种形式B型钢与钢筋混凝土组合构件:钢管混凝土叠合柱(钢管混凝土方案详见第七节)、钢管混凝土柱、型钢混凝土柱(H型钢骨、十字型钢骨)、H型钢梁-钢碎组合构造、型钢骨-钢碎关键筒组合构造、钢板剪力墙关键筒组合构造、伸臂环带桁架-钢碎组合构

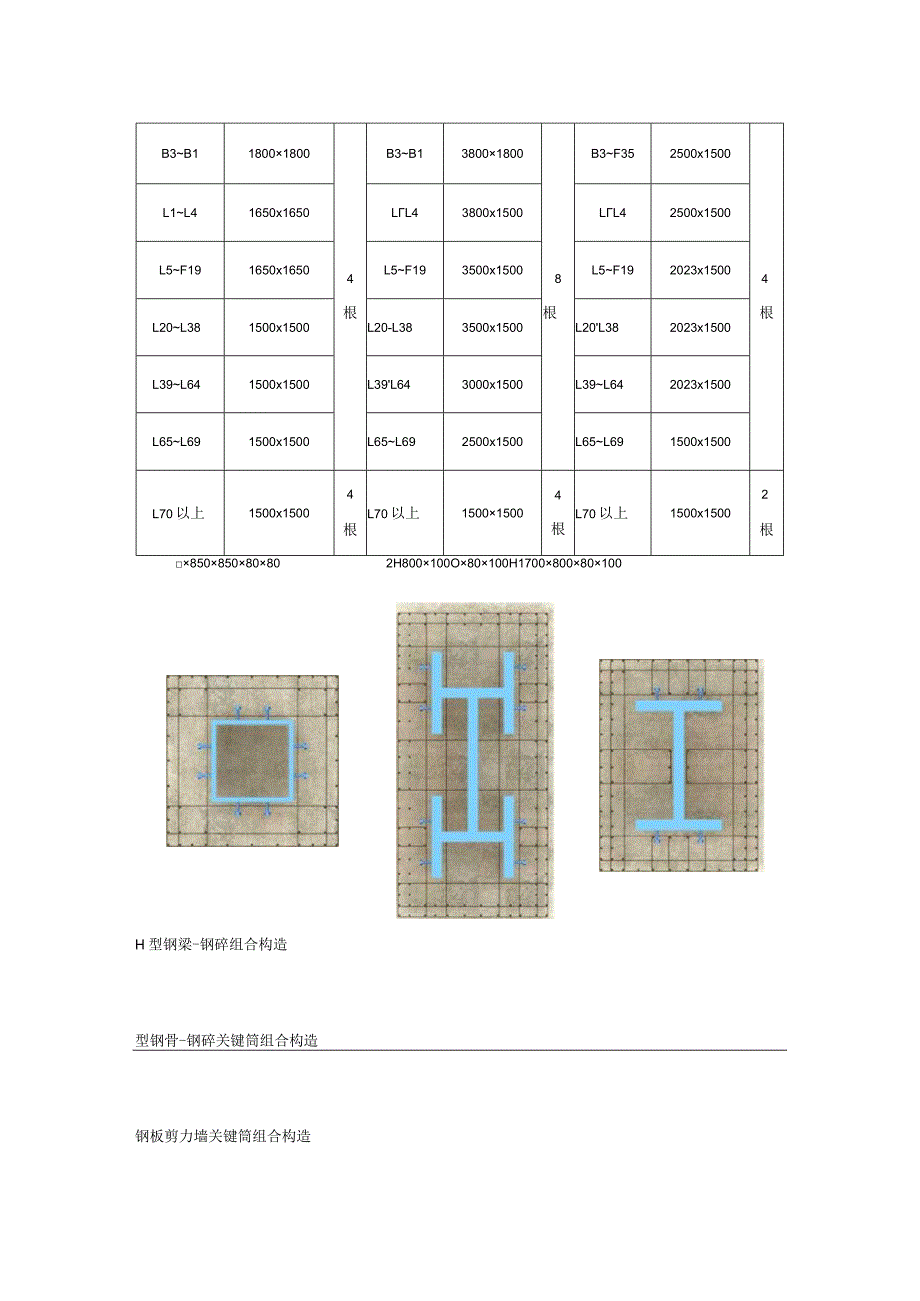

2、造、压型钢板组合楼板。钢管混凝土叠合柱钢管混凝土柱型钢混凝土柱(H型钢骨、十字型钢骨)KZZlKZZ2KZZ3B3B1180018004根B3B1380018008根B3F352500x15004根L1L41650x1650LL43800x1500LL42500x1500L5F191650x1650L5F193500x1500L5F192023x1500L20L381500x1500L20-L383500x1500L20L382023x1500L39L641500x1500L39L643000x1500L39L642023x1500L65L691500x1500L65L692500x1500L
3、65L691500x1500L70以上1500x15004根L70以上150015004根L70以上1500x15002根85085080802H800100O80100H170080080100H型钢梁-钢碎组合构造型钢骨-钢碎关键筒组合构造钢板剪力墙关键筒组合构造二、钢管混凝土叠合柱施工措施和措施三、钢管混凝土柱施工措施和措施施工流程(1)深化设计四、型钢混凝土柱施工措施和措施施工措施和措施钢筋连接器:在型钢钢骨上焊接与受力钢筋同规格的钢筋连接器,将钢筋拧入连接器钢筋连接板:在型钢钢骨上焊接连接钢板,将受力钢筋焊接到连接钢板上,同步在型钢背面焊接加劲板。(此措施用于净空或位置不利,不适宜使
4、用连接器的状况)钢筋折泻或开孔:在型钢腹板上开穿筋孔(钢梁腹板阻挡柱箍筋通过的状况,也用于连接器排布不下的!状况),其他措施尚有:钢骨边缘阻挡受力钢筋的状况,将钢筋折弯绕开型钢以通过,钢筋等面积代换等等。(2)型 钢柱制 作型钢柱在加工前,首先对其进行设计细化,根据起吊重量的规定,对构件进 行分节,处理运送、安装、与钢筋连接、模板加固等问题。根据深化设计方案,对钢板开口的位置实行补强措施。构件制作质量合格,有出厂合格证和质量验评。型钢柱上钢筋孔较多,型钢柱开孔采用工厂预加工方案,在进行构件组装焊接前,应先用摇臂钻进行钻孔。保证了开孔的位置,减少了现场纠偏、补开孔的工作量,保证了质量和施工进度。
5、测量定位(4)现 场准 备、型 钢柱安 装现场碎基础复测已完,重大技术问题已处理,并以获得设计部门与业主有关部门确认,已与土建施工单位办理交接手续。现场安装施工机械、量具等已按计划配置,构造安装施工已获业主和工程监理单位同意。构件进场后,技术人员要按照图纸规定进行复核,重点检查构件的外形尺寸和在运送、拼装过程中H勺变形状况,对变形部位要进行修复处理。安装就位后,对轴线、标高、垂直度进行校正,在焊接过程中应随时对钢柱的垂直度进行监测。钢柱安装工艺流程为:基础测量放线、清理一构件安装前检查一钢柱吊装一钢柱临时耳板固定一测量垂直度、轴线、标高一焊接一测量监测一测量复测一将耳板切除型钢柱吊装吊装次序:
6、根据流水段施工次序,从一侧向另一侧次序吊装。脚手架搭设:在每根钢柱处搭设井字架,柱子安装位置上方空出,以便能将钢柱从上面吊入。脚手架的高度应在柱顶标高如下300OmnI左右。如下图示(5)钢筋施工钢柱吊装:预先测好轴线位置,按图纸位置弹好安装线,同步在柱脚处弹出安装十字线,逐根按编号吊装钢柱,只有当钢柱连接耳板初步紧固后,用架管临时固定后,方可松开吊钩依次吊装其他钢柱。钢柱找正:先用4m磁力线坠初步检查钢柱铅垂度,必要时使用缆风绳调正。焊接前后均须再用经纬仪进行垂直度校核,保证钢柱轴线与基础十字线重叠。编号配筋图KZZlKZZ21.70至屋面截面变化楼层主筋箍筋B3B1444016100LL1
7、9644016100L20顶524016100B3、B21724018100BL43244018100L5L383244018100L39L643244018100L65L691204016100L70顶1024016100KZZ3B3B1764016100LL41204016100L5L641024016100L65顶1024016100钢筋的制作、安装:梁柱节点关键区钢筋施工,因配筋密集且钢筋需穿过型钢上的孔眼进行锚固,故施工时严格控制节点施工质量。针对不一样的型钢梁柱节点和配筋图,画出每个节点的施工大样图,从而确定每根钢筋的I走向、相对位置、接头位置,并根据编号配料,采用机械连接,很好的
8、完毕梁柱钢筋的节点施工。当个别钢筋主筋碰到翼缘板或与腹板平行时,型钢柱无法穿孔,钢筋主筋须绕过,这部分钢筋主筋直径一般较大,须提前将该部位钢筋后台用弯曲机将钢筋按照1:6打弯,防止现场强行打弯导致弯出部分超过构件截面尺寸,导致混凝土保护层不够,露筋现象发生。柱插筋在下层梁板混凝土浇筑前安装完毕。插筋向下的锚固长度必须满足设计规定,出板面的长度应满足:接头位置互相错开50%,高下接头间距不小于35d;低接头的位置距板面的尺寸应不不不小于柱长边尺寸、六分之一柱净高、50OnIm中的最大值。在梁面处用一套完整的箍筋对插筋进行定位,该箍筋与梁箍筋绑扎牢固,混凝土施工过程中必须有专人进行看护。箍筋绑扎:
9、先安装内箍筋,再安装外箍筋。每一层内箍完毕后,进行下一道内箍,内箍绑扎一步操作架高度后,再从下向上绑扎外箍。箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的I相交点成梅花状交错绑扎。箍筋的弯钩叠合处应沿柱子四面交错布置,并绑扎牢固。本工程中钢骨组合柱截面较大,钢骨、主筋、箍筋及拉筋密集,并且主筋与钢骨之间的间隙小,再加上箍筋安放受到钢骨栓钉的影响,钢筋的绑扎难度非常大。在钢筋绑扎过程中,不仅要考虑主筋和箍筋安装次序,保证主筋连接的质量,并且有连接板的)部位还要考虑钢筋绑扎与连接板安装的先后次序。因此,在钢筋施工前,钢筋绑扎组需要提前制定详细的钢筋绑扎措施,保证钢筋施工质量
10、。柱筋与钢梁冲突处柱钢筋处理: 柱竖向主筋:在钢梁上下翼缘焊接钢 板,柱主筋焊在钢板上。柱箍筋:加工 成半封闭箍筋,与钢梁腹板焊接。安装保护层卡环,采用特制的塑料卡环,安装在柱主筋上,隔筋布置,间距100Omnio自检合格后进行隐蔽验收。当下柱伸入上柱的钢筋折角不不小于1:6时,下柱钢筋可不切断而弯伸至上柱;当折角不小于1:6时,应设置插筋或将上柱钢筋锚在下柱内。本工程外框混凝土楼板厚度使柱主筋无法满足L6变折规定。因此劲性柱变截面时主筋处理将采用右图所示方式。按设计规定,KZZ2箍筋穿过型钢腹板,为了便于箍筋绑扎,拟采用双U型箍筋形式,箍筋与箍筋连接采用焊接。(6)模 板施工模板流水:本工程
11、外框架柱共有16根柱子,柱子提成三种截面形式,提成四个施工流水段。模板体系选择:采用覆膜多层板+木工字梁+槽钢柱箍体系。模板高度按原则层370Omnl配置,当楼层高度为450Onlm时,采用接长处理;超过450OnlIn高度时,分二次施工。模板截面按一层的I柱截面配置,上部截面变小时,采用裁边的措施处理。柱编号原则层数量(根)模板配置平面图和配置数量(块mj焊接拉套筒大样安装模板一安装垫片、紧固螺母一验收b、重要施工措施施工前绘制柱钢骨上焊接拉顶杆的分布图按照拉顶杆的分布图在对应部位的钢骨上焊接拉顶杆安装锥型螺母(涂黄油),根据柱尺寸调整锥型螺母,之后安装可拆卸螺杆楼层内巨柱模板以34个工人为
12、一组安装模板;模板面板朝柱由工人抬起,面板上穿好的I孔对准可拆卸螺杆水平推入,紧贴锥型螺母安装垫片和紧固螺母混凝土到达拆模强度后,松开紧固螺栓,取出垫片和可拆卸螺栓,拆除模板;模板拆除后,旋出锥型螺栓(周转使用);锥型螺栓在柱上留下的孔洞用水泥砂浆弥补c、重要次序如下表:按照拉顶杆分布图在对应部位钢骨上焊接拉顶杆。可和钢筋绑扎施工穿插进行,插入时间要以以便焊接拉顶杆为准,不能由于焊点部位钢筋过密而无法焊接,部分位置设置连接套筒,用1125钢筋替代拉顶杆。混凝土施工安装锥型螺母、可拆卸螺杆,检查焊接拉顶杆及锥型螺田长度安装模板、垫片及紧固螺栓,上紧紧固螺栓安装锥型螺母、可拆卸螺杆大样图型钢碎框架柱混凝土浇筑量安装连接钢筋大样图层数层高(mm)层数混凝土等级混凝土量(m3)KZZlKZZ2KZZ3合计B338001C704920857314B2360014719754298Bl90001117493135745Ll90001C6098410135643L2100001109456150715L38000187365120572L4449014920567321L5L1945001468626467564088L20L3437001446621706223258L35420013817650264L36L384500281378108567L39L53
