清淤换填方案.docx

上传人:p** 文档编号:793408 上传时间:2024-03-01 格式:DOCX 页数:18 大小:135.05KB
下载 相关 举报
清淤换填方案.docx_第1页
第1页 / 共18页
清淤换填方案.docx_第2页
第2页 / 共18页
清淤换填方案.docx_第3页
第3页 / 共18页
清淤换填方案.docx_第4页
第4页 / 共18页
清淤换填方案.docx_第5页
第5页 / 共18页
清淤换填方案.docx_第6页
第6页 / 共18页
清淤换填方案.docx_第7页
第7页 / 共18页
清淤换填方案.docx_第8页
第8页 / 共18页
清淤换填方案.docx_第9页
第9页 / 共18页
清淤换填方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《清淤换填方案.docx》由会员分享,可在线阅读,更多相关《清淤换填方案.docx(18页珍藏版)》请在第壹文秘上搜索。

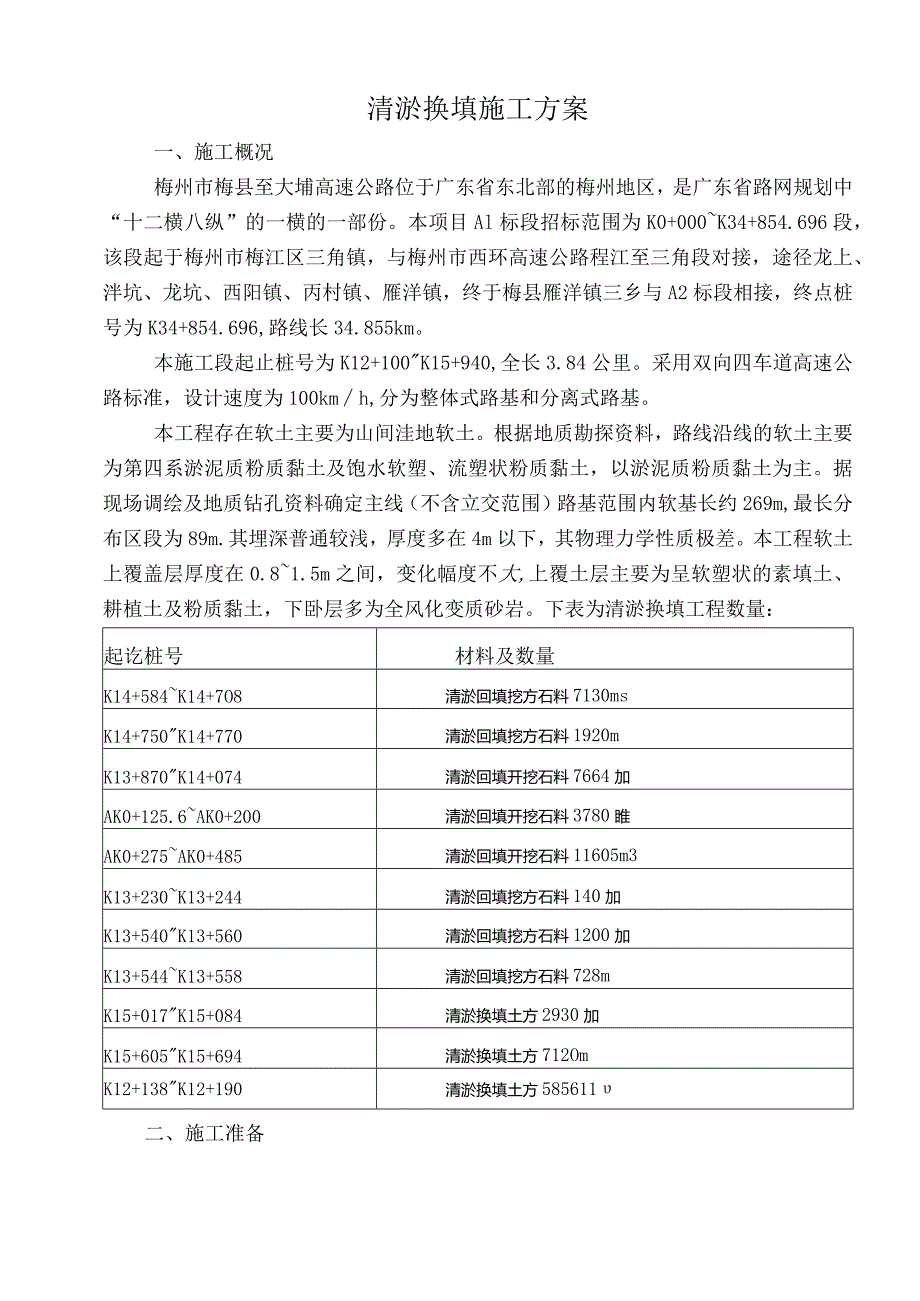

1、清淤换填施工方案一、施工概况梅州市梅县至大埔高速公路位于广东省东北部的梅州地区,是广东省路网规划中“十二横八纵”的一横的一部份。本项目Al标段招标范围为K0+000K34+854.696段,该段起于梅州市梅江区三角镇,与梅州市西环高速公路程江至三角段对接,途径龙上、泮坑、龙坑、西阳镇、丙村镇、雁洋镇,终于梅县雁洋镇三乡与A2标段相接,终点桩号为K34+854.696,路线长34.855km。本施工段起止桩号为K12+100K15+940,全长3.84公里。采用双向四车道高速公路标准,设计速度为100kmh,分为整体式路基和分离式路基。本工程存在软土主要为山间洼地软土。根据地质勘探资料,路线沿线

2、的软土主要为第四系淤泥质粉质黏土及饱水软塑、流塑状粉质黏土,以淤泥质粉质黏土为主。据现场调绘及地质钻孔资料确定主线(不含立交范围)路基范围内软基长约269m,最长分布区段为89m.其埋深普通较浅,厚度多在4m以下,其物理力学性质极差。本工程软土上覆盖层厚度在0.81.5m之间,变化幅度不大,上覆土层主要为呈软塑状的素填土、耕植土及粉质黏土,下卧层多为全风化变质砂岩。下表为清淤换填工程数量:起讫桩号材料及数量K14+584K14+7O8清淤回填挖方石料7130msK14+750K14+770清淤回填挖方石料1920mK13+870K14+074清淤回填开挖石料7664加AK0+125.6AK0+

3、200清淤回填开挖石料3780睢AK0+275AK0+485清淤回填开挖石料11605m3K13+230K13+244清淤回填挖方石料140加K13+540K13+560清淤回填挖方石料1200加K13+544K13+558清淤回填挖方石料728mK15+017K15+084清淤换填土方2930加K15+605K15+694清淤换填土方712OmK12+138K12+190清淤换填土方585611二、施工准备1、施工便道为了方便施工,在鱼塘的南北方向各修筑一条施工便道;便道用碎石填筑,保证机械及车辆正常通过。2、材料准备材料原设计选用渗水土;因为此处的地下水比较丰富,我部建议采用碎石填筑。填料

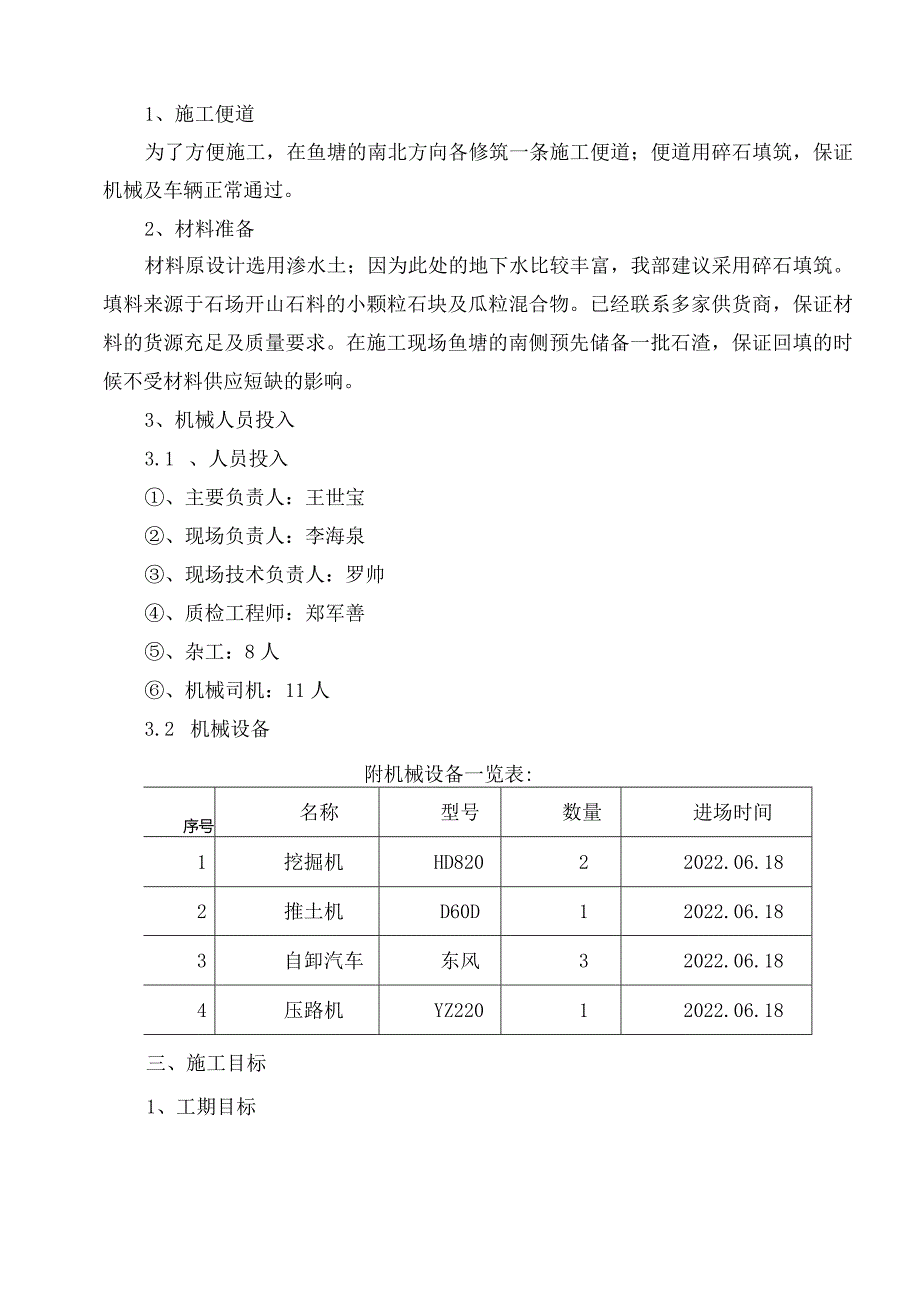

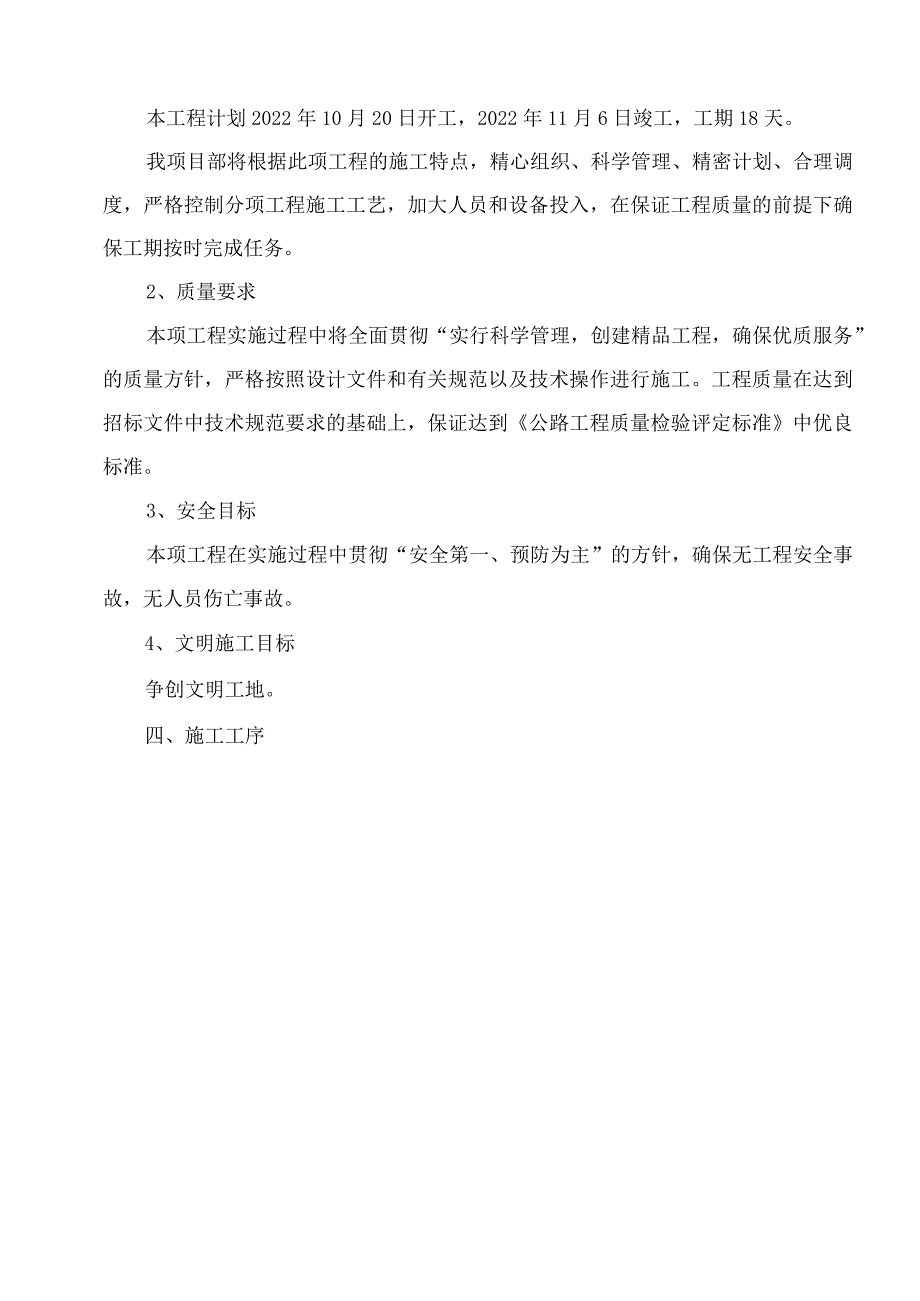

4、来源于石场开山石料的小颗粒石块及瓜粒混合物。已经联系多家供货商,保证材料的货源充足及质量要求。在施工现场鱼塘的南侧预先储备一批石渣,保证回填的时候不受材料供应短缺的影响。3、机械人员投入3.1 、人员投入、主要负责人:王世宝、现场负责人:李海泉、现场技术负责人:罗帅、质检工程师:郑军善、杂工:8人、机械司机:11人3.2 机械设备附机械设备一览表:序号名称型号数量进场时间1挖掘机HD82022022.06.182推土机D60D12022.06.183自卸汽车东风32022.06.184压路机YZ22012022.06.18三、施工目标1、工期目标本工程计划2022年10月20日开工,2022年

5、11月6日竣工,工期18天。我项目部将根据此项工程的施工特点,精心组织、科学管理、精密计划、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。2、质量要求本项工程实施过程中将全面贯彻“实行科学管理,创建精品工程,确保优质服务”的质量方针,严格按照设计文件和有关规范以及技术操作进行施工。工程质量在达到招标文件中技术规范要求的基础上,保证达到公路工程质量检验评定标准中优良标准。3、安全目标本项工程在实施过程中贯彻“安全第一、预防为主”的方针,确保无工程安全事故,无人员伤亡事故。4、文明施工目标争创文明工地。四、施工工序抽水、拍照I原地面联测I-亚主

6、复核I现场探坑I-业主复核清淤施工II清淤后地面联测一业主复核II回填碎石I三检测密实度H监理工程师复核I路基底部填筑N层碎石至鱼塘顶面II路基补强压实I检查验收五、清淤施工1、测量放线根据路基填土高度及坡度放出坡脚线,确定清淤范围,用石灰洒线,避免欠挖或者超挖。2、淤泥清理2.1、 用挖掘机、推土机配合把淤泥推至鱼塘边或者采用两台挖机接力挖运方式,将淤泥挖装至自卸汽车上,运至弃淤场。2.2、 清淤顺序清淤施工至上而下,先清理第一个鱼塘,清理一个鱼塘及时回填一个,确保在大雨到来之前换填完毕;其余各个鱼塘挨次进行。2.3、 清淤原则、清淤必须干净彻底,不留死角。、清理时必须把高液限土层全部清除,

7、直至检测合格为止。、清理完毕后及时拍照存证。2.4、 清淤后量测清淤后报请业主、监理和施工单位三方联测和验收,达到要求后进行下一道工序施工。清淤完成后,测量人员及时放出桩位,再申报监理工程师及业主进行联测,经业主签证认可后,及时回填碎石,确保施工的连续性。六、换填施工1、填前处理自然横坡或者纵坡陡于1:5时,将低面挖成台阶,台阶宽度不小于3m,台阶顶做成2%蝴的内倾斜坡。清淤后,坑底如有渗水,在坑四周开挖排水沟和积水井,再用抽水机抽干积水。2、填料规格:填料用开山片石和石渣填筑,强度不小于20Mpa,最大粒径不超过层厚的2/3,对大于30cm的石块用大锤或者炮机进行解小。3、分层填筑:石渣回填

8、按填石路基的要求进行施工。回填时按路面平行线分层控制填料标高;分层摊铺,分层碾压。填料分层松铺厚度不大于50cm,每层填料铺设的宽度,每侧超过路堤的设计宽度50cmo填筑采取横断面全宽、纵向分层填筑方式。当原地面高低不平时,先从最低处分层填筑。人工铺填粒径25cm以上的石料时,先铺大块石料,大面向下,小面向上,摆平放稳,再用小石子找平,石屑塞缝,最后压实;人工铺填块径25cm以下的石料时,可直接分层摊铺,分层碾压;为节省摊铺平整时间,用大型推土机先将填料进行大致推平,个别不平整处,人工配合用细石块、石屑进行找平。在运送填料时,控制卸料密度,按方格法划好方格后,方可卸料。填筑区段完成一层卸料后,

9、用挖掘机配合推土机摊铺平整,做到填铺面在纵向和横向平顺均匀,以保证压路机压轮表面能基本均匀地接触地面进行碾压,达到碾压效果。在摊铺的同时,进行初步压实,并保证压路机压到路缘时不致发生滑坡。4、碾压:填料采用振动压路机进行碾压,压实时应先两侧后中间,压实路线应纵向相互平行,反复碾压。第一遍静压,然后先慢后快,由弱振到强振,行驶速度宜先慢后快,最快行驶速度控制在4kmho横向接头压轮重叠040.5,做到压实均匀,没有漏压、死角。对鱼塘死角应特殊注意其碾压密实,可采用挖机修筑台阶,压路机纵横向反复碾压的方式,使压路机能够有效的对鱼塘死角进行碾压。回填压实度由碾压遍数进行控制,压实标准以石料间密实状态

10、为判定标准,按振动压路机碾压26遍进行初步控制;现场以碾压后无明显标高差异,压实层顶面稳定,再也不下沉(无轮迹)时,可判定为密实状态。填筑自检合格后报监理工程师抽检,合格签证后再填筑上一层。每填筑一层都进行测量定线,绝不许盲目施工。第一个鱼塘完成2、3层填筑后(填料表面高出地下水位0.30.5m),开始第二个鱼塘的清淤;在回填第二个鱼塘时,应注意与第一个鱼塘已回填石料层的搭接,可采取挖台阶的方式,确保搭接部位的密实。七、进度保证措施1、 人力保证:当实际进度落后于计划时,增加工人和劳动力2、 材料保证:建立稳定的材料供销关系,确保现场储备合格材料的正常使用、在市场情况及天气情况不利的情况下有富

11、裕储备。3、 机械设备保证:各种机械设备做到勤保养、勤维修,确保机械设备正常运转;当机械设备不能满足施工需要时随时增加相应机械设备。八、质量保证措施1、管理措施通过选择、培训、交流实践获得每一个人所在岗位所必需的知识和能力。用行动承诺把质量置于优先考虑地位,并且要求质量目标被每一个人所接受。通过引导,确立质量目标,实施奖惩制度等手段,使每一个人对质量问题有持久的积极性。对质量有关的工作时常进行监督和检查,对人们的积极性和主动精神及时作出响应。通过正式的委派,明确的分工,使每一个人对各自的责任清晰地了解。2、人力物力资源分配每一个岗位配备足够的有经验的职工,并辅以必要的顾问和指导,把有能力的人员

12、及时提拔到关键岗位上去。安排必要的培训,提供足够的经费。为所有工作人员在从事与质量有关的工作时,配备必要的设备、装置和各种技术手段。3、监督检查措施建立内部评审制度,组织项目相关人员每月进行自检,检查结果将在办公会上发布。建立上级监督检查制度,企业管理者或者管理者代表每半年组织本单位质量安全部对项目质量计划和程序的执行状况和合用性进行检查。对发现的问题及时采取纠正措施,保证项目经理部的管理是有效的,生产活动和产品是正确的和令业主满意的。4、建立落实质量计划和质量控制体系责任奖罚制度,对各部门及每一个人严格执行质量计划和质量控制体系的人员赋予经济奖励和荣誉奖励。对各部门负责人执行质量计划和质量控

13、制体系浮现的质量问题赋予经济处罚和纪律处分。对不执行质量计划和质量控制体系的将撤换其行政职务,且不允许再从事与质量有关的工作。5、建立持久的学习制度,工程开工前组织有关人员熟悉业主合同要求及其总体施工安排,创优规划,组织技术人员详细审核图纸,学习有关标准规范,为编制实施性施组设计及技术交底作好准备。分项工程开工前,对工班进行技术培训,以正确施工工艺保证工程质量。工程进行中,结合不同的工序及施工中浮现的问题进行培训,同时开展广泛的QC小组活动,增强职工全员参预管理的积极性,人人管质量,人人明确自己岗位的质量标准,为高质量完成本工程打下坚实的基础,同时也组织内部队伍相互学习、评比,鼓励先进,鞭策落

14、后。6、建立工程质量终身责任追究制,实现质量责任的可追溯性。实行质检工程师在工序开工、工序控制、验工计价一票否决权制度,做到质检人员责、权、利统一。物资管理上,执行可追溯性程序,严格物资标识,实现物资在施工全过程的可追溯性,把好原材料质量关,关键工序操作人员其完成的产品,有标识记录,增加其责任感。7、建立全部工序检查工程师旁站监理制度,所有施工工序均实行检查工程师旁站监理制,使施工的全过程均在控制状态下执行,确保总体工程质量目标实现。九、文明施工措施1、认真贯彻交通部及当地政府的有关文明工地的指示精神,结合业主要求,制定文明施工办法,搞好文明施工。2、文明施工领导小组负责催促检查施工组织设计中

15、有关文明施工的措施,有权阻挠违反文明施工规定的不文明行为和施工方法,提出整改措施,落实到改进为止。3、检查的主要内容包括:施工现场挂牌施工、施工区域围护、暂时排水措施、材料、物品、机具、土方堆方放置等。4、文明施工创优达标实施细则4.1、 建立文明施工管理体系,完善管理制度4.2、 建立文明施工管理责任制,将文明施工和环境保护与各作业班组和管理人员工资考核挂钩。4.3、 制定施工现场场地管理、施工秩序管理、施工安全管理、环境保护管理细则,并认真落实。4.4、 项目经理部每周检查一次,针对存在的问题限期整改。4.5、 实施工程检验评定制度,上道工序不合格,下道工序不许开工。4.6、 认真实施隐蔽工程检查签证制度,未经检查签证允许的,不得隐蔽。5、施工场地管理5.1、 按施工总平面布置图实施定位管理,施工现场内所有暂时设施均按总平面布置图布置,做到图物相吻,同时根据工程进度,适时地对施工现场进行整理和调整。5.2、 在施工现场明显的位置设置施工标示牌,标明工程名称、主要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
