某县青少年活动中心工程施工组织设计.docx

上传人:p** 文档编号:796210 上传时间:2024-03-01 格式:DOCX 页数:72 大小:260.82KB
下载 相关 举报
某县青少年活动中心工程施工组织设计.docx_第1页
第1页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第2页
第2页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第3页
第3页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第4页
第4页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第5页
第5页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第6页
第6页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第7页
第7页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第8页
第8页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第9页
第9页 / 共72页
某县青少年活动中心工程施工组织设计.docx_第10页
第10页 / 共72页
亲,该文档总共72页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某县青少年活动中心工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某县青少年活动中心工程施工组织设计.docx(72页珍藏版)》请在第壹文秘上搜索。

1、某县青少年活动中心工程施工组织设计施工方案重庆市少云建筑安装工程有限公司技术负责人:编制人:2010年6月22日第一章、编制说明1第二章、工程概况1第三章、施工部署2第四章、要紧分部分项工程施工方法6第五章、质量管理体系与措施66第六章、工程进度与计划措施67第七章、安全管理体系与措施69第八章、成品与半成品保护与工程保修工作的管理措施78第九章、季节性施工组织措施节能环保80第十一章、竣工验收81附:工期进度一览表82第一章、编制说明本施工组织设计根据工程设计出图情况,建设单位对本工程要求与我司综合实力进行编制;其它未在图纸范围内内容与设计修改另做说明。编制依据1、重庆大地建筑勘察设计有限公

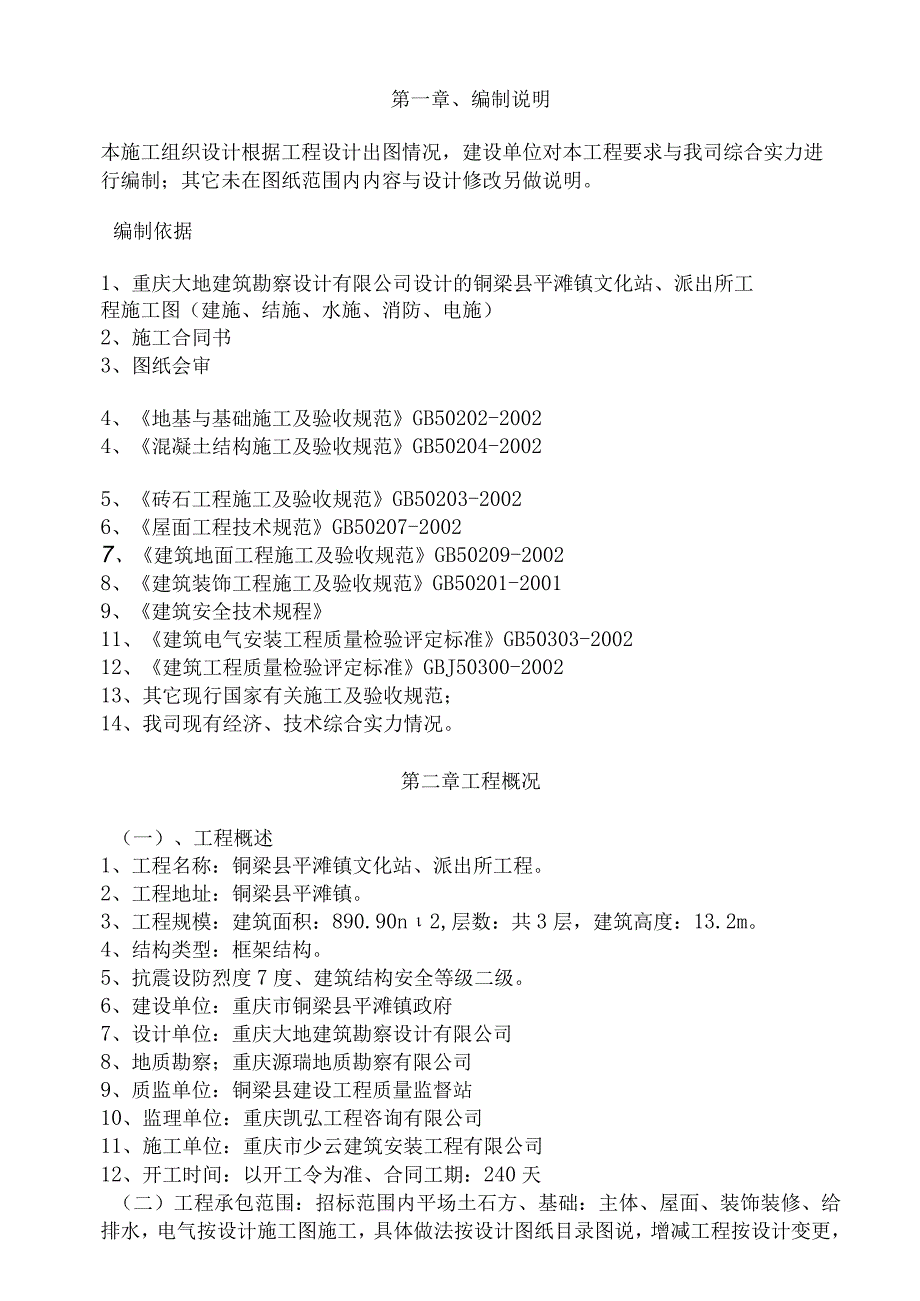

2、司设计的铜梁县平滩镇文化站、派出所工程施工图(建施、结施、水施、消防、电施)2、施工合同书3、图纸会审4、地基与基础施工及验收规范GB50202-20024、混凝土结构施工及验收规范GB50204-20025、砖石工程施工及验收规范GB50203-20026、屋面工程技术规范GB50207-20027、建筑地面工程施工及验收规范GB50209-20028、建筑装饰工程施工及验收规范GB50201-20019、建筑安全技术规程11、建筑电气安装工程质量检验评定标准GB50303-200212、建筑工程质量检验评定标准GBJ50300-200213、其它现行国家有关施工及验收规范;14、我司现有经

3、济、技术综合实力情况。第二章工程概况(一)、工程概述1、工程名称:铜梁县平滩镇文化站、派出所工程。2、工程地址:铜梁县平滩镇。3、工程规模:建筑面积:890.90n2,层数:共3层,建筑高度:13.2m。4、结构类型:框架结构。5、抗震设防烈度7度、建筑结构安全等级二级。6、建设单位:重庆市铜梁县平滩镇政府7、设计单位:重庆大地建筑勘察设计有限公司8、地质勘察;重庆源瑞地质勘察有限公司9、质监单位:铜梁县建设工程质量监督站10、监理单位:重庆凯弘工程咨询有限公司11、施工单位:重庆市少云建筑安装工程有限公司12、开工时间:以开工令为准、合同工期:240天(二)工程承包范围:招标范围内平场土石方

4、、基础:主体、屋面、装饰装修、给排水,电气按设计施工图施工,具体做法按设计图纸目录图说,增减工程按设计变更,技术洽商核定单,收方签证单为准。(二)、地形气候条件铜梁地区地震烈度为Vl度,属于山岭重丘地形地貌,不设防,地震对建设无影响。本工程工期要求紧,工程量相当大,我方按工程量所需要大量投入设备、材料、人员,以满足工期要求。(三)、工程特点1、水文条件:铜梁县处于中亚热带季风湿润气候,全年最高气温40.6C,年平均气温17.9C,最低气温-2.5C,无霜期305天,为不冻区,年平均降雨量约为1063.8mm,雨季通常在59月,年平均相对湿度82%。2、交通组织:为县城公路,施工中交通干扰系数较

5、大,场地内应修道路与回转车道,并加以硬化,以保证正常运输,确保工期。3、工期紧,总工期为180日历天,以开工令签发日期为准。施工中受雨季、拆迁、增加工程量、停电等因素影响,工期顺延。务必科学安排,合理调整工序,确保工程如质如期完成。(四)、施工用电现场用电从业主指定电源引入施工现场,现场设集中配电室,现场动力、室外照明均使用预埋电缆。本工程的配用电使用“三级配电两级保护”,三级箱的设置数量应根据现场需要而确定。所有三级箱均为“一机、一闸、一漏、一箱”进行操纵。动力与照明在二级箱处分开设置,三级箱处严禁动力、照明用电混合使用。现场室外照明专线供电,宿舍及现场照明均使用安全电压。(五)、施工用水施

6、工用水:施工用水从业主提供的接口引入。生产用水量按高峰Q1=35LS计算,要紧为碎、砌体工程、构件预制、装修工程等用水。施工、生活用水量按现场设一个消防栓,以满足消防需要。本工程现场主供水管径DN=IoOMM,分别用DN50管引至施工现场,在各施工用水点使用DN25支管供水。消防出口管径取DN75。第三章、施工部署(一)原则要求按先地下后地上的施工原则,将工程划分为地基与基础工程、主体结构工程、装饰装修工程、建筑屋面工程结构、建筑给排水工程、建筑电气工程六个阶段。1、地基与基础工程阶段:使用多班组、轮番连续作业施工。2、结构工程施工阶段:采取均匀流水施工与必要的交叉作业施工,井架垂直运输。3、

7、装饰施工阶段:进行结构验收。室内装饰随主体完工,由下向上顺序进行。外墙装饰则由上向下进行,合理搭接工序。尽可能安排交叉作业缩短施工工期。主体装饰施工阶段,可穿插进行室外附属工程的施工。4、建筑屋面工程施工阶段:交叉作业施工。5、附属工程阶段:零星装饰,水、电等收尾工作抓紧进行,清理完毕组织竣工验收。(二)施工顺序1、基础放线一人工挖基槽-浇筑基槽碎一浇筑基础梁(地圈梁)一回填土。2、主体结构放线一排砖、砌砖一钢筋一支模一浇柱、一圈梁、梁、一楼梯、现浇板混凝土。3、装饰工程(1)室内安装门、窗一墙面抹灰一地面一养护一贴墙裙、踢脚砖一安装门窗扇一安装玻璃一内墙涂料、油漆、粉刷一验收室外外墙抹灰一粘

8、贴面砖一安装铝合金窗扇一拆除外架子一散水(三)工期操纵工期:根据招标文书规定,操纵工程总工期为150日历天,开工日期根据施工合同约定之开工日期为准。(四)工程项目管理机构为保证工程质量,加快施工进度,缩短施工日期,公司项目经理、工程师组织了有关管理人员,工程技术人员讨论,针对本工程建筑结构情况,决定成立工程项目部,实行项目经理负责制。项目部管理机构表序号职务职称1项目经理工程师、二级建造师2项目副经理工程师、二级项目经理3技术总负责工程师4施工员助理工程师5资料员技术员6质检员助理工程师7安全员助理工程师8预算员助理工程师9材料员技术员10保管员经济员11后勤保卫12财务经济员公司将在人员材料

9、、设备周转、工具上满足工程需要,保证供应,积极调配组织强有力的现场施工班子,确保本工程优质竣工。(五)劳动力组织情况劳动力配备一览表序号工种数量(人)备注1施工员及工长2施工、技术、安全、工期进度2测量工1测量导线、水准点等操纵3专业工程师1试验、见证取样,质量操纵4土石工15安砌挡土干墙5泥水工23砌筑、抹灰、装饰6混凝.土工25混凝土搅拌及浇筑7钢筋工10钢筋制作安装、焊接8模板工20模板安装、拆除9装修工10门窗制作安装10排水管安装工3负责排水管安装11水电工6施工现场所需工作12司机10负责机械操作1、该工程建筑结构、电气等施工图已完成。2、施工区域符合要求。3、甲方提供施工用水、电

10、源,施工方自行负责施工现场范围内的水、电等一切费用。4、现场交验水准点0.OOO标高与轴线。现场施工准备本工程要紧用电设备功率见下表Io序号机具名称规格用电量单位数量备注1塔吊40塔吊14KW台12硅式打夯机HW2013KW台83搅拌机350L8KW台24砂浆搅拌机220LIlKW台25钢筋切断机GQ40A3KW&46钢筋调直机C14/145.5KW台27钢筋弯曲机OSCAM2.62KW18自卸汽车12T辆59工具车1.5T辆110交流电焊机BX3-300-112KVA台211钢筋对焊机VN-100100KVAZa112模工锯机3KW台513钢筋套丝机OSCAM12KVA台214挖掘机大宇22

11、51(六)、现场临时设施考虑到现场实际情况,临时设施建平面布置图。(七)、技术准备工作组织现场施工人员熟悉图纸,做好技术交底与安全交底工作:及时办理变更洽商,弄通设计意图,对工程的重要部位,关键工序编制分项工程施工方案与工艺卡。制订测量放线方案,做好场地平面操纵网的测设。提出塑钢门窗加工进场计划,作好预埋铁件,钢筋下料,翻样等项工作。第四章:要紧分部分项工程施工方案4.1、施工测量与建筑物沉降观测(一)、施工测量的任务及特点1、根据施工要求,通过测量工作的定位、放线、将建筑物的平面位置与高程测定到施工作业面上,为砌筑、钢筋绑扎、模板安装提供根据。2、本工程施工测量遵循由整体到局部,先操纵后细部

12、的原则,即首先建立操纵网测设建筑物的主轴线,然后再根据主轴线进行建筑物的局部放样。(二)、施工测量的准备工作1、熟悉与校对图纸;2、根据施工组织设计制定测量方案;3、掌握定位根据,对规划红线的桩位及水准点进行实地检测;4、测量仪器的选用及检定、检校;5、平整场地测量。(三)、测量工作的基本准则及要求1、遵守现行国家法令、政策及规范;2、测量工作务必统一、系统与准确;3、遵守先整体后局部,高精度操纵低精度的原则;4、测量的原始数据,如设计图纸,测量起始点的点位及有关数据,务必通过审核,准确无误后方可使用;5、在测量精度满足施工要求下,尽可能用科学简捷的方法,但务必有可靠的校核条件,以保证准确性,

13、测量成果不管超限与否,均应如实记录;6、核算工作使用两人分算法;7、一切定位、放线工作要通过自检、互检合格后,方可提请监理建设单位复核;8、做好施工现场建筑物的重要操纵桩的保护措施;(四)、施工测量方案1)、平面操纵网的测设1、本工程部分轴线操纵网以总平面图轴控点施测。2、根据施工场地的实际情况,利用场地甲方提供的城市导线点及建筑物的设计坐标,直接测设场地平面操纵网。通过坐标反算,用极坐标法测定出首级操纵点,然后使用闭合导线的形式测定导线全长相对闭合差及方位角闭合差,若不符合规范要求,则需进行改正或者调整,直至满足要求为止,在符合规范要求的前提下进行各定位轴线的测设。3、检查并调整保证各定位轴

14、线点的间距满足规范要求;4、经自检合格后,提请主管领导及有关部门通知甲方验线,在收到验线合格通知后,方可正式使用。(2)、高层操纵网的测设1、按照施工场地的高程操纵要求,根据甲方指定的已知标高水准点,引测到场地内,并按规范要求,埋设三个基本水准点,布设成闭合水准路线,按城市四等水准测量的要求进行施测。2、场地内各水准点标高经自检及有关技术部门与甲方检测合格后,方可正式使用。(3)、轴线定位根据方格网与建筑物纵横轴线的尺寸关系,将各轴线操纵桩测设于矩形操纵网的周边上,为保证测设精度,测设时要以各边两端操纵为准量通尺寸测设该边的各轴线操纵桩位置,以轴线设计间距进行校核;定位方法及轴线操纵详见建筑物施工测量轴线定位图(4)、建筑标高及垂直度操纵0.00以上标高操纵:应用钢尺沿结构墙壁向上竖直测量,每个井壁至少要由3处向上引测,以便于相互校核。为了给各层放线与垂直度操纵提供根据

展开阅读全文
