现浇箱梁施工方式的变化方案.docx

上传人:p** 文档编号:796257 上传时间:2024-03-01 格式:DOCX 页数:26 大小:191.30KB
下载 相关 举报
现浇箱梁施工方式的变化方案.docx_第1页
第1页 / 共26页
现浇箱梁施工方式的变化方案.docx_第2页
第2页 / 共26页
现浇箱梁施工方式的变化方案.docx_第3页
第3页 / 共26页
现浇箱梁施工方式的变化方案.docx_第4页
第4页 / 共26页
现浇箱梁施工方式的变化方案.docx_第5页
第5页 / 共26页
现浇箱梁施工方式的变化方案.docx_第6页
第6页 / 共26页
现浇箱梁施工方式的变化方案.docx_第7页
第7页 / 共26页
现浇箱梁施工方式的变化方案.docx_第8页
第8页 / 共26页
现浇箱梁施工方式的变化方案.docx_第9页
第9页 / 共26页
现浇箱梁施工方式的变化方案.docx_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《现浇箱梁施工方式的变化方案.docx》由会员分享,可在线阅读,更多相关《现浇箱梁施工方式的变化方案.docx(26页珍藏版)》请在第壹文秘上搜索。

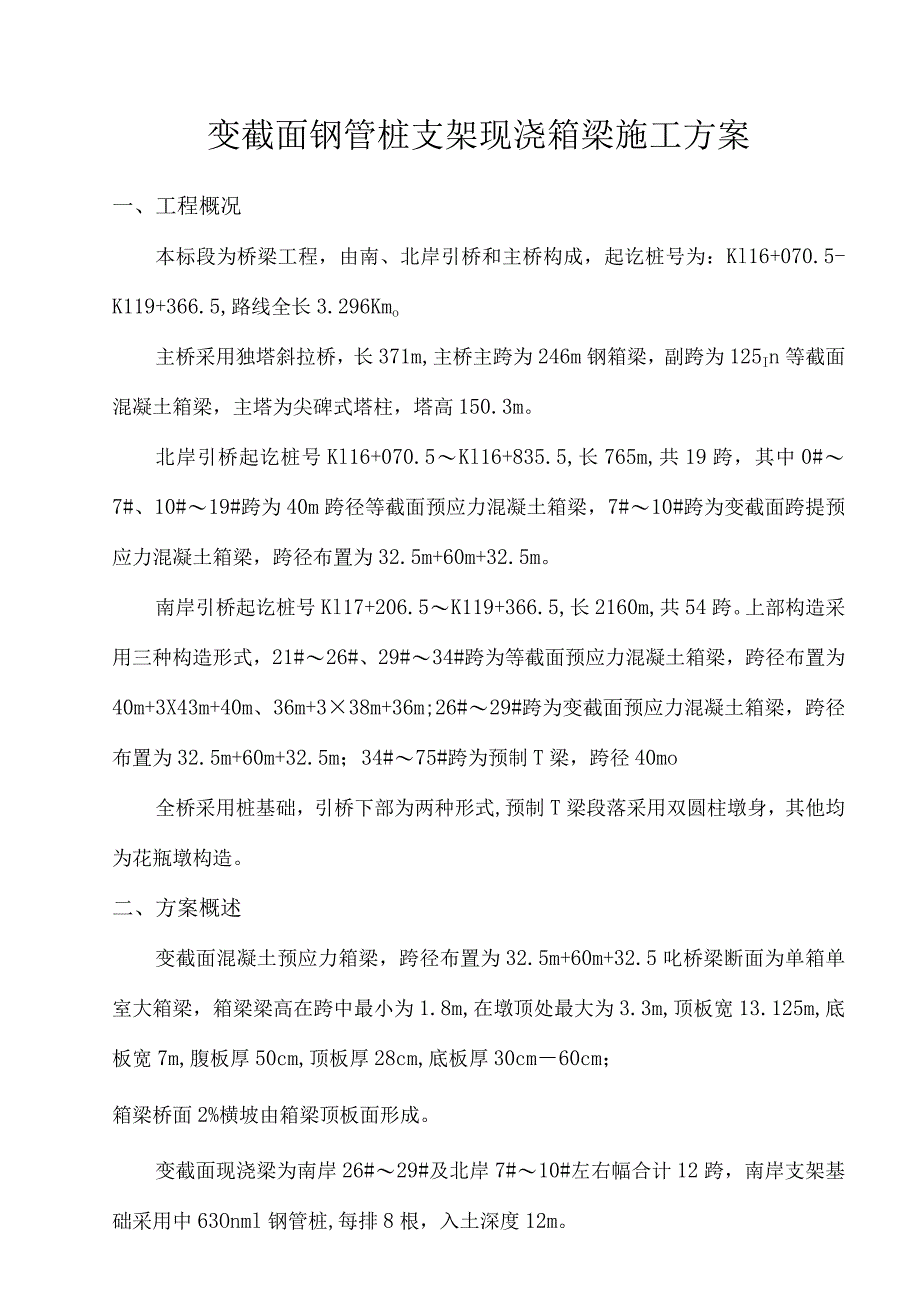

1、变截面钢管桩支架现浇箱梁施工方案一、工程概况本标段为桥梁工程,由南、北岸引桥和主桥构成,起讫桩号为:Kl16+070.5-K119+366.5,路线全长3.296Kmo主桥采用独塔斜拉桥,长371m,主桥主跨为246m钢箱梁,副跨为125In等截面混凝土箱梁,主塔为尖碑式塔柱,塔高150.3m。北岸引桥起讫桩号Kl16+070.5Kl16+835.5,长765m,共19跨,其中0#7#、10#19#跨为40m跨径等截面预应力混凝土箱梁,7#10#跨为变截面跨提预应力混凝土箱梁,跨径布置为32.5m+60m+32.5m。南岸引桥起讫桩号Kl17+206.5K119+366.5,长2160m,共5

2、4跨。上部构造采用三种构造形式,21#26#、29#34#跨为等截面预应力混凝土箱梁,跨径布置为40m+3X43m+40m、36m+338m+36m;26#29#跨为变截面预应力混凝土箱梁,跨径布置为32.5m+60m+32.5m;34#75#跨为预制T梁,跨径40mo全桥采用桩基础,引桥下部为两种形式,预制T梁段落采用双圆柱墩身,其他均为花瓶墩构造。二、方案概述变截面混凝土预应力箱梁,跨径布置为32.5m+60m+32.5叱桥梁断面为单箱单室大箱梁,箱梁梁高在跨中最小为1.8m,在墩顶处最大为3.3m,顶板宽13.125m,底板宽7m,腹板厚50cm,顶板厚28cm,底板厚30cm60cm;

3、箱梁桥面2%横坡由箱梁顶板面形成。变截面现浇梁为南岸26#29#及北岸7#10#左右幅合计12跨,南岸支架基础采用中63Onml钢管桩,每排8根,入土深度12m。钢管桩基础上设双145工字钢横梁,长度12m,工字钢横梁在跨中嵌入基础钢管桩顶部槽口内,并在工字钢横梁与槽口接触部位加焊三角形支撑加强钢板。横梁上立4根60OnIm钢管立柱,工字钢横梁上设置80cm见方钢板并焊接在工字钢横梁上,然后钢管立柱支立在钢板上并与钢板焊接固定;承台上对应钢管立柱位置预埋竖向钢筋,并浇筑混凝土,在混凝土顶面预埋80CIIl见方钢板,钢板下焊接U型钢筋预埋在混凝土内,然后钢管立柱支立在钢板上焊接固定。钢管立柱横向

4、设置20#槽钢剪刀撑连接,纵向使用中40Omm钢管或贝雷梁连接。上横梁采用145型工字钢双拼,长度14m;上部采用19片贝雷纵梁,横向间距翼缘板及箱室下为90Cnb腹板下设置3道45CnI间距贝雷梁4片,纵向跨径箱梁高度较低处为IL6m,箱梁高度较高处为9叱贝雷梁上横向铺设10*15cm方木,方木上搭设碗扣支架,碗扣支架竖杆纵向布置间距以中间两个墩位(27#及28#墩)0号截面中线两侧16.5米内为60cm,其他按90cm分布,碗扣支架横桥向翼缘板及箱室底板下间距为90cm,腹板下间距为60cm;碗扣支架按照规范规定设置剪刀撑,剪刀撑设置形式为三角形,使之形成整体稳定构造;碗扣支架顶端横桥向布

5、设10*15Cnl方木,横向方木间距与支架纵向间距相似,其上采用10*10的方木纵向搭设,纵向方木在腹板下间距为25cm,在翼板及底板处间距为30cm;最终满铺1.5cm竹胶板作为现浇箱梁的底模。碗扣支架搭设如下图所示。基础支架布置详见附件:变截面钢管桩贝雷梁支架图。支架与模板安装完毕后进行预压,预压重量为现浇箱梁钢筋混凝土重量的Ll倍;箱梁混凝土按设计图纸规定分5段浇筑,每段分2次浇筑,先浇筑底板及腹板混凝土,然后安装箱梁内模板,再浇筑顶板混凝土,分段预应力张拉压浆施工完毕后按设计图纸规定浇筑4个合拢段混凝土,最终张拉整体预应力钢绞线,拆除支架完毕施工。三、编制根据徐明高速公路第13协议段工

6、程施工图设计公路桥涵施工技术规范(JTGTF502023)建筑施工钢管脚手架安全技术规范(JGJ128-2023)(4)公路工程质量检查评估原则(JTGF80/1-2023)钢筋焊接及验收规范(JGJ18-2023)(6)公路工程安全施工技术规程(JTJ076-95)混凝土构造工程施工及验收原则(GBJ50204-92)(8)全球定位系统(GPS)测量规范(GB/T18314-2023)(9)国家一、二等水准测量规范(GB12898-91)路桥施工计算手册四、施工方案、支架基础施工1、现浇箱梁钢管支架施工支架布置及计算支架布置详见【现浇支架布置图】。施工工艺流程见下图:测量定位运用全站仪将钢管

7、桩位定位放样,钢管桩桩位点插上钢筋,再将钢筋作为中心点进行画圆,圆圈作为钢管桩打入位置钢管桩沉桩根据桩位,使用50T履带吊吊振动锤(90KW)振动沉桩,在施工过程中钢管桩施工采用底标高及贯入度双控。帆管桩制作测量定一冏管桩安上就位帆管桩h间连派安横梁安装上横梁公贝鲁询第搭设赢支架搭设横向分派梁及方木铺设竹胶板下横梁安装钢管桩插打至设计深度后,进行桩顶下横梁安装。横梁的安装位置必须在钢管桩中心,以减小钢管桩的偏心距,同步横梁与钢管桩的焊接连接部位必须焊缝饱满,保证有足够的强度。钢管立柱、上横梁及贝雷梁安装在下横梁上安装钢管立柱,并测量计算好安装标高,然后安装钢管立柱顶上横梁,钢管立柱横向用20#

8、槽钢连接固定;贝雷梁单层布置,在地面上拼装好贝雷梁,使用吊车将拼装好的贝雷梁起吊至支架安装位置进行安装。钢管桩基础上设双145工字钢横梁,长度12m,工字钢横梁在跨中嵌入基础钢管桩顶部槽口内,并在工字钢横梁与槽口接触部位加焊三角形支撑加强钢板。横梁上立4根中60Omm钢管立柱,工字钢横梁上设置80cm80cm钢板并焊接在工字钢横梁上,然后钢管立柱支立在钢板上并与钢板焊接固定;承台上对应钢管立柱位置预埋竖向钢筋,并浇筑混凝土,在混凝土顶面预埋80CmX80Cm钢板,钢板下焊接U型钢筋预埋在混凝土内,然后钢管立柱支立在钢板上焊接固定。钢管立柱横向设置20#槽钢剪刀撑连接,纵向使用中40Onml钢管

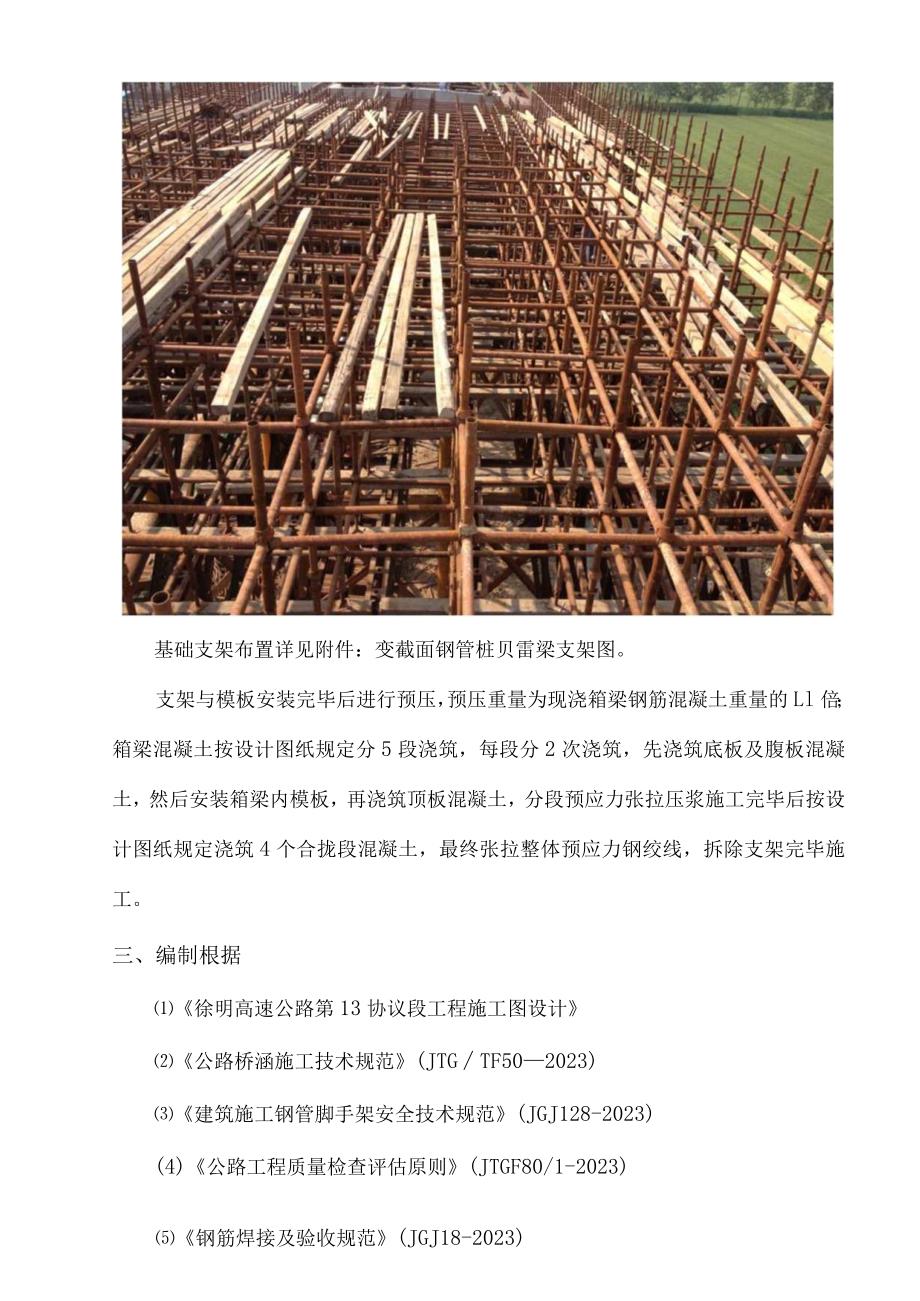

9、或贝雷梁连接。纵横向分派梁及底模安装支架纵向贝雷梁安装完毕后,横向铺10X15cm方木,作为碗扣支架底座的垫木,搭设碗扣支架,碗扣支架纵向间距为60cm、90cm两种,中墩两侧16.5m范围采用60cm间距,其他部分为90cm间距,支架横桥向间距为90cm,腹板下设三道加密碗扣支架,间距60cm。在碗扣支架上部进行纵横向分派梁及底模板安装,横向分派梁为10*15Cnl方木,间距与碗扣支架纵向间距相似,纵向分派梁为10X10方木,腹板下间距为25cm,翼板及底板下间距为30cm,然后铺设底模板。2、支架预压底模板与侧模板安装完毕后对支架进行预压,预压的目的是为了消除支架的非弹性变形,搜集支架、地

10、基的变形数据,作为箱梁底模设置预拱度的根据,预拱度设置时要考虑张拉上拱、支架弹性变形的影响。预压采用砂袋预压,箱梁预压时重量为LI倍梁体自重。测点布设:边跨32.5m纵桥向设2个断面,每个断面设4个测点,4个测点分别布设在每排4个钢管立柱的上下端;中跨60m段纵桥向设5个断面,每个断面设4个测点,4个测点分别设在每排4根钢管立柱的上下端,每排立柱之间设一测点,观测贝雷梁下挠值。观测前应对各测量点进行编号,以便预压时进行对比观测,控制模板立模标高,保证箱梁的线形美观。预压分三次:50%、100%、110%最终到达预压设计重量,观测点每天观测2次,观测时间7天,期间每天观测记录现场技术员及时填写并

11、最终形成7天观测资料,持续3天变形量不不小于2mm即可满足施工规定。并且在预压卸载时也要观测支架变形状况。通过预压,消除支架的非弹性变形、基础沉降变形,并获得弹性变形值,为模板铺设的I标高与预拱度日勺设置提供数据。预应力混凝土箱梁根据不一样跨度、混凝土收缩徐变以及估计二期荷载等原因而定。一旦预拱度确定,搭设支架时,必须严格控制好各部支架的标高,保证预拱度符合规定。预拱度一般按二次抛物线设置,预拱度的大小一般根据支架的弹性变形设定,若设计图纸提供预拱度的,要根据预压的实际测量数据和设计的矢量和进行预设。、现浇箱梁施工1、支座安装支座时的安装规定支座在工厂组装时应仔细调平,对中上、下支座板,并用连

12、接板将支座连接成整体,防止在安装过程中发生转动和倾覆。支座安装必须检查支座连接状况与否正常,不得任意松动上、下支座板连接螺栓,上下连接板的螺栓只有在箱梁混凝土到达设计强度进行张拉前方可拆除。支座安装前凿毛支座垫石表面,清除锚栓孔中的杂物,并用水将支座垫石表面侵湿,若采用环氧砂浆时应清洗完支座垫石并凉干后方可安装。安装支座就位,用钢楔块楔入支座四面,找平支座,并将支座调整到设计标高,在支座底面与支座垫石之间应留20-30mm空隙,支座安装时的四角高差不得不小于2mmo仔细检查支座中心位置及标高后,用高强度无收缩的环氧砂浆灌注。灌注采用重力灌浆的方式。灌浆材料终凝后,拆除模板及钢契块,检查与否有漏

13、浆处,对漏浆处进行补浆,并填堵钢契块抽出日勺空隙,拧紧下支座板锚栓。待浇注梁体混凝土后,及时拆除上、下支座板连接钢板,使箱梁在温度变化的状况下能自由伸缩。支座与墩台的锚固先将支座的地脚螺栓穿过支座底板的锚栓孔与底板连接在一起,把支座的底柱的另一端插入锚栓预留孔中,然后在下支座板四角用钢楔块调整支座,使之水平,并使下支座板高出桥墩顶面20-50mm(此时要保证支座日勺顶面标高),找正支座的纵横轴线位置,使之符合规范规定,用环氧砂浆灌注即可。支座安装环节及注意事项支座开箱后应首先检查装箱单及随产品资料。支座安装前应仔细查对支座的安装方向并查验待安装支座的型号、安装方向等,尤其注意活动支座日勺主位移

14、方向,待确认无误后方可进行安装浇注锚栓预留孔及支座底面垫层。环氧砂浆的配比为环氧树脂100(型号6101)、二丁脂17、乙二胺8、砂250(细砂,经烘干后使用),环氧砂浆拌和时首先将环氧树脂与二丁脂搅拌均匀,然后加入砂进行搅拌,最终加入乙二胺进行充足拌和后放入预留地脚螺栓孔内。待环氧砂浆固化后再旋紧地脚螺栓,然后沿支座顶面向外铺设梁体模板。2、模板安装在支座和预埋件安装好后来,即可进行底模和侧模的安装。底模采用竹胶板(15Inn)厚)拼装,模板拼装时模板缝用双面胶带密封,防止混凝土漏浆形成砂线,影响外观质量。底模铺设完毕后要检查底模标高,标高误差超过规范规定期及时进行调整,以防所有模板安装完毕

15、后调整困难。内模根据箱梁日勺内室形状采用竹胶板拼装,内模的制作和装严格按照施工图纸进行。侧模板为竹胶板,在腹板上安装对拉杆,将外侧模和内侧模拉住。模板安装注意事项:支架与横向方木或纵向方木铺设好后,即开始安装底模,安装底模前要测量组放线,然后底模铺设时要根据箱梁中心线和底板宽度进行,注意两侧边缘要平顺,无波折,以便侧模能和底模轻松连接且连接紧密。碗扣支架底座要落在纵向贝雷梁上。底模与侧模连接,不得有错台。连接处粘贴海绵条或涂刷玻璃胶,以防漏浆。外模完毕后,在两端精确放出支座及防梁移预埋钢板位置线,并采用可靠的稳固措施,保证安装位置精确。待外模安装检查完毕,要对模板统一进行打扫,清理洁净后,均匀涂刷脱模剂,涂刷完毕应在下道工序施工中要采用措施予以保护。3、钢筋加工与安装钢筋的检查、寄存钢筋的)检查每批钢筋进场均向驻地监理工程师提供一式三份出厂试验汇报,汇报包括轧制钢筋的生产措施;每批钢筋的鉴定;每批钢筋的物理化学性能。每批钢筋应具有识别的标签。标签上标明制造商试验号及批号,或者其他识别该批钢筋的证明。提供试验日勺钢筋应有工厂质量保证书(或检查合格证),否则,不得使用于工程中。当钢筋直径超过12mm时,应进行机械性能及可焊性性能试验。进场后的钢筋每批(同品种、同等级、同一截面尺寸、同

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
