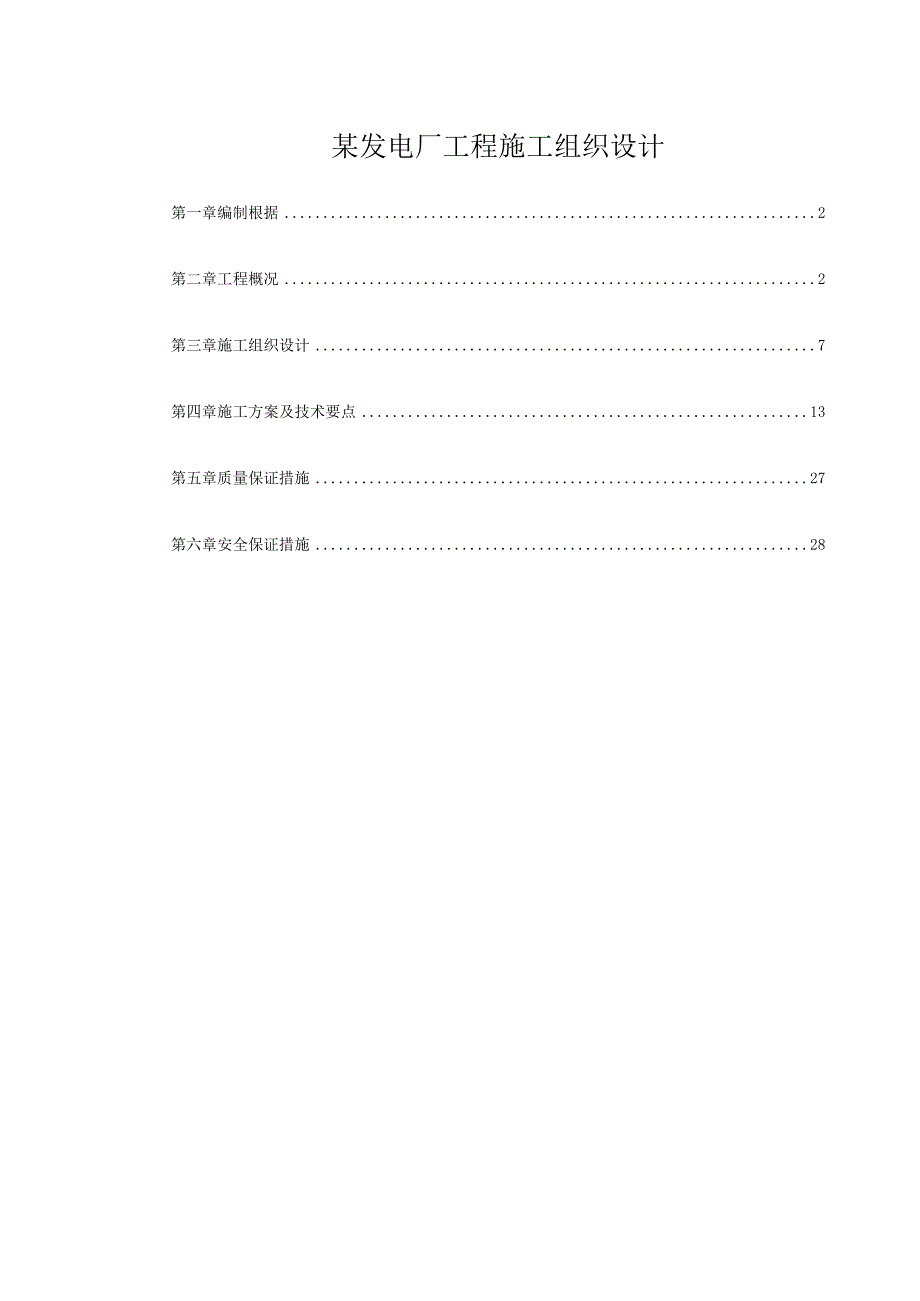

某发电厂工程施工组织设计.docx

上传人:p** 文档编号:796347 上传时间:2024-03-01 格式:DOCX 页数:29 大小:100.40KB
下载 相关 举报
某发电厂工程施工组织设计.docx_第1页
第1页 / 共29页
某发电厂工程施工组织设计.docx_第2页
第2页 / 共29页
某发电厂工程施工组织设计.docx_第3页
第3页 / 共29页
某发电厂工程施工组织设计.docx_第4页
第4页 / 共29页
某发电厂工程施工组织设计.docx_第5页
第5页 / 共29页
某发电厂工程施工组织设计.docx_第6页
第6页 / 共29页
某发电厂工程施工组织设计.docx_第7页
第7页 / 共29页
某发电厂工程施工组织设计.docx_第8页
第8页 / 共29页
某发电厂工程施工组织设计.docx_第9页
第9页 / 共29页
某发电厂工程施工组织设计.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某发电厂工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某发电厂工程施工组织设计.docx(29页珍藏版)》请在第壹文秘上搜索。

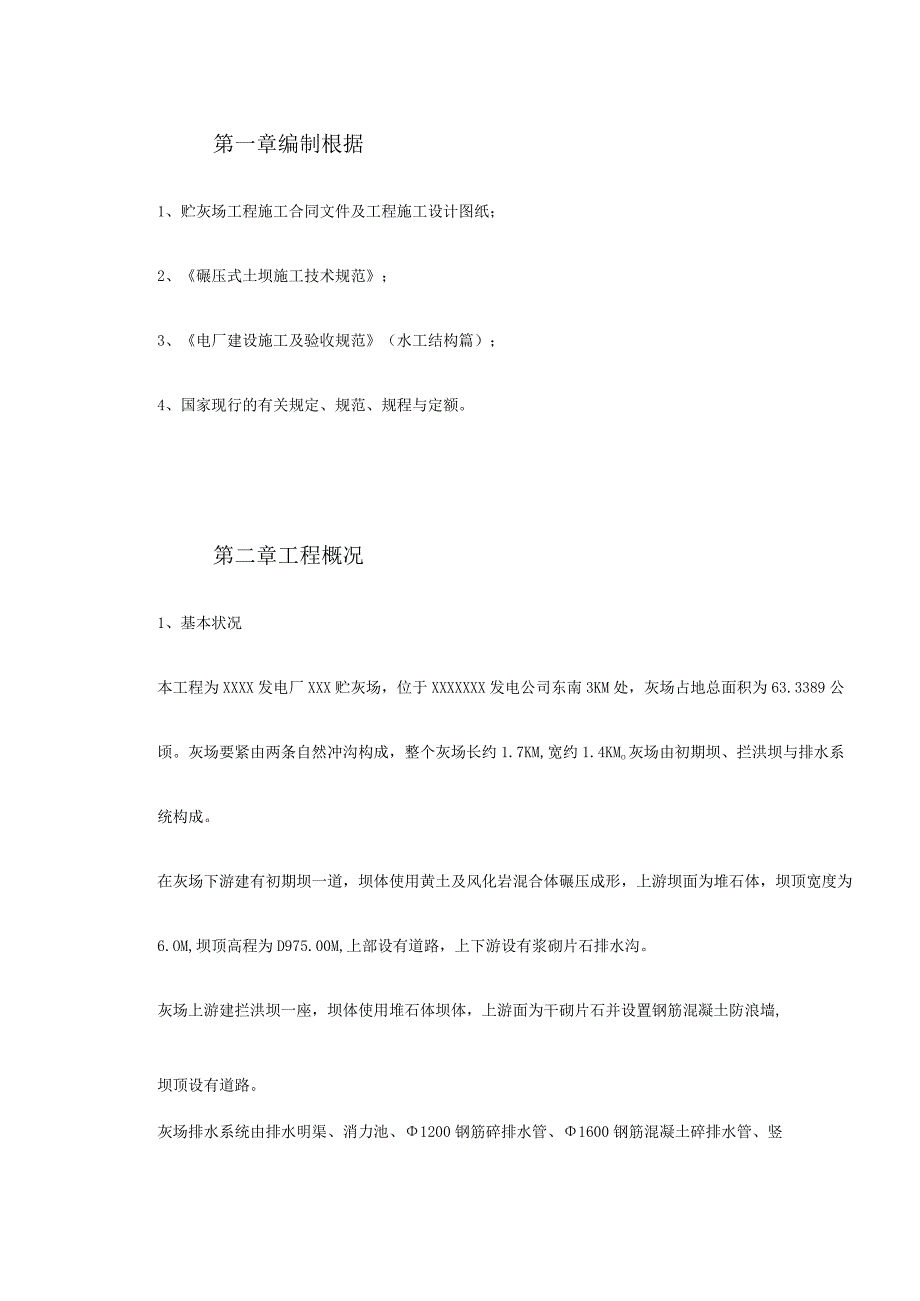

1、某发电厂工程施工组织设计第一章编制根据2第二章工程概况2第三章施工组织设计7第四章施工方案及技术要点13第五章质量保证措施27第六章安全保证措施28第一章编制根据1、贮灰场工程施工合同文件及工程施工设计图纸;2、碾压式土坝施工技术规范;3、电厂建设施工及验收规范(水工结构篇);4、国家现行的有关规定、规范、规程与定额。第二章工程概况1、基本状况本工程为XXXX发电厂XXX贮灰场,位于XXXXXXX发电公司东南3KM处,灰场占地总面积为63.3389公顷。灰场要紧由两条自然冲沟构成,整个灰场长约1.7KM,宽约1.4KMo灰场由初期坝、拦洪坝与排水系统构成。在灰场下游建有初期坝一道,坝体使用黄土

2、及风化岩混合体碾压成形,上游坝面为堆石体,坝顶宽度为6.OM,坝顶高程为D975.00M,上部设有道路,上下游设有浆砌片石排水沟。灰场上游建拦洪坝一座,坝体使用堆石体坝体,上游面为干砌片石并设置钢筋混凝土防浪墙,坝顶设有道路。灰场排水系统由排水明渠、消力池、1200钢筋碎排水管、1600钢筋混凝土碎排水管、竖井及排水头部构成,排水明渠为浆砌石结构,排水管为高覆土无粘结预应力腔结构,消力池、竖井及排水头部均为钢筋碎结构。2、要紧工程量要紧工程数量按初期坝、拦洪坝及排水工程分别列表如下:初期坝要紧工程量一览表名称类别单位数代备注:堆石体石方104m32.82包含清基量黄土风化岩混合料土石方104m

3、31.15风化岩清基土石方X104m30.75清除风化岩坝体反滤层隔离层石方X104m30.142干砌片石石方X104m30.135土工布400gm2X104m20.16无纺针刺土工膜200g0.3PE200gX104m20.42二布一膜拦洪坝要紧工程量一览表名称类别单位数后备注堆石体石方104m32.55干砌片石石方X104m30.38浆砌片石石方m31300砾石碎石石方量m3450碎保护层校量m3450清基土石方104m30.55土工膜200g0.5PE200gm21500二布一膜排水构筑物统计一览表名称数量结构排水明渠29.6m浆砌石结构消力池33.4m钢筋税结构1600排水管503节高

4、覆土无粘结预应力钢筋碎结构1600排水管连接段18节钢筋税结构1200排水管504节高覆土无粘结预应力钢筋碎结构1200排水管连接段16节钢筋碎结构1#竖井1个钢筋睑结构2#竖井1个钢筋碎结构3#竖井1个钢筋硬结构连接井1个钢筋碎结构排水头部2个钢筋碎结构3、地形状况及气象条件灰场地型为冲沟的狭长地带,地势高低不平,表面要紧为素填土、山皮腐植土,结构松散杂乱堆积的圾洪积物及强风化的砂岩。无地质钻探报告,坝址位置在清基时如发现不良地质状况或者地质问题需汇报监理及驻工地设计代表,以便作出妥善处理。XXX属北温带大陆性季风气候,为半干旱气候区。冬季多风少雪,严寒干燥,夏季暖热,雨量集中,年平均气温9

5、,冬季最低气温达-28C左右,最大冻土深度达92mm,故冬季施工有障碍,年平均降水量519.Omm,年平均蒸发量为1553.3mm,故较为干旱。4、施工工期要求施工工期初定为一年时间,即X年X月至X年X月,其中扣除冬季三个月时间不能施工期。5、其它施工条件施工准备工作本着方便节约的原则,统筹安排,满足施工需要,同时请求建设单位积极配合帮助,使该项工作井井有序。要紧的准备工作有:土地临时征用、临时房屋建设、临时施工道路修筑、施工及生活用水用电、材料采购等。1)土地临时征用:请甲方根据工程需要,在施工区段,征用生活用地,临时工程用地(要紧是施工道路用地),以保证工程顺利进展。2)施工用电要紧用于工

6、地照明、碎拌合、机械震捣与生活区常规用电,需架设容量为100KVA变压器两台,高压线路长约3km(按灰场邻近的砖厂变压器点计算),低压线路长约6km。基本能满足坝区内施工及生活用电。3)施工用水要紧用于碎拌合用水及生活用水。现场无水源,需打深水井两眼,使用深水泵抽水并利用地形高差铺设临时用水管道,输入施工现场及生活区内使用。4)施工道路分为临时用入场区道路与场区内施工便道两种。1临时用入场区道路电厂至灰场管理站有条灰场道路(正在施工中),临时房屋在灰场管理站邻近,管理站到临时房屋段并没有道路,不能满足施工机械、物资、器材、外购原材料等进场,请建设单位积极协调配合帮助,临时征用土地,在施工前修建

7、一条泥石路面便道(宽为4.5m),以保证施工队伍迅速进场。2场区内施工便道大致布置为:由临时生活区、料区进入冲沟下游的初期坝、上游的拦洪坝、场内石料开采区及通向中1200排水管路分支的施工便道,由于冲沟内高低不平,又要布置排水管路只能靠沟底一侧修筑施工便道,部分地段需要爆破开挖。需修建临时施工路道,长约6.8km,路宽4.5m,泥石路面。在坝体填筑到不一致高程时,还要修建不一致的临时施工便道。详见场内施工布置图。5)材料采购。钢材水泥,碎用砂石均需外购运入场内,排水管需订制购入,坝体黄土、风化岩可在现场采集、坝体堆石料需在现场爆破采集。6)临时用房。由于场内自然冲沟汇水面积较大,雨季水位高,应

8、在高处近灰场管理站邻近建临时房屋。临时房屋要紧是施工用临时生活用宿舍、食堂及材料仓库用房,机械设备与车辆停放场所等。第三章施工组织设计本施工组织计划拟分为下列几种类型:1、项目经理部组织网络计划2、投入施工机械设备计划3、材料供应计划4、施工进度计划以上计划分别附图表于后。项目经理部蛆织网络图合计人员9。人投入要紧机械设备表序号名称规格型号单位数Q备注1挖掘机日立EX200-5台1小松PC200-5台12推土机移山T120A台13碾压机徐工YZ14B台14装载机柳工ZL50D台15自卸车康明斯EQ153辆86变压器100KvA介27低压进线盘面28低压出线盘面29柴油发电机30KW台110配电

9、箱个411强制式碎搅拌机座112振捣器个1013电焊机台214小汽车辆1指挥车15卡车辆3运输用16水泵介2深井抽水17输水管KM5材料供应计划表序号名称规格型号单位数M备注1块石(堆石体)万m35.4爆破采集2黄土风化岩混合体万m31.15现场取用3片石(坝体浆砌石)万m30.645爆破选用4黄砂(中粗砂)T1040钢碎及碎用(采购)5碎石T2560钢碎及碎用及拦洪坝6水泥4254T520钢碎及险用7钢筋8-25T120排水系统8士工布400gm2肝1600初期坝9土工膜200g0.3PE200g11l24200初期坝10土工膜200g0.5PE200gm,1500拦洪坝(503)按1116

10、00排水管预应力节施工量订购121200排水管预应力节(504)按施工量订购施工进度计划表序号施工内容5620075年/8三910113200456年度6781施工准备2测量放样3清基(防洪坝)4爆破堆石料5防洪坝堆石施工6初期坝清基7黄土及风化岩备料8初期坝填土施工9初期坝堆石体施工10浆砌片石施工11拦洪坝碎保护层施工12排水管道施工13坝顶坝坡14消力池及明渠第四章施工方案及技术要点(一)测量与清基测量在清基前与清基后均需进行。清基前应测定清基边界,清基完成后,应按清基后的地形状况测定防洪坝、初期坝址及排水管道轴线等。(1)测量放线准备工作。1、建立健全测量放线组织机构。为满足施工测量放

11、线要求,保证施工精度,项目部配备了专业技术骨干,有丰富经验的专业测量人员,并建立由技术负责人、技术员、质检员、测量放线工共同构成的确保工程质量的测量放线组织机构。2、技术准备项目部进场后,技术负责人即与建设单位、设计单位、监理单位联系,确定施工场地范围,确定水准点位置,根据建筑总平面图及现场定位通知进行实地现场勘察。由技术负责人组织测量放线及技术、质检人员熟悉图线,检验施工图纸细部尺寸,根据建筑总平面进行测量定位。3、工程测量根据:灰场排水系统平面布置图,图号:F1141S-S5405(1)-01;E1141S一S5405(1)-02;水准点为DD8,绝对高程1006.754M。4、测量定位工

12、作应编制出完善的作业指导书,配备业务熟知的专职测量员,专门从事测量定位工作,以确保工程的顺利实施。5、技术指标严格执行国家规范工程测量规范(GB50026-93)及其它有关标准中规定的技术指标与施测要求。6、测量放线放线时,根据建设单位提供的导线桩与构筑物的设计坐标,进行放线。基于原导线桩DD7、DD8,沿施工管线引出支导线,建立满足施工需要的坝区施工操纵网。定出构筑物轴线后,应将其轴线桩引申至施工建筑物的5m以外不被扰动的地点,设置操纵引桩;用1.2m长直径25钢筋打在地下,周边用细石砂包住,使之不被扰动,在头上用钢锯锯成十字丝,交叉点即为标准操纵点,以确定轴线位置。为保证平面与高程操纵点位置的准确,需分别编号,绘制平面图标示。操纵点务必妥善保护,定期校核。根据建设单位提供的水准点DD8,用水准仪将高程引至施工地点,并做成永久水准点加以保护。7、测量使用的仪器要按时进行校核,排除仪器自身误差,进行温差,尺差、高差、修正。8、定位完成后要会同建设、监理、设计单位复测验收。验收合格后方可施工下道工序,及时做好原始记录及测量纪录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
