某商住楼转换层模板施工方案1.docx

上传人:p** 文档编号:796430 上传时间:2024-03-01 格式:DOCX 页数:35 大小:372.12KB
下载 相关 举报
某商住楼转换层模板施工方案1.docx_第1页
第1页 / 共35页
某商住楼转换层模板施工方案1.docx_第2页
第2页 / 共35页
某商住楼转换层模板施工方案1.docx_第3页
第3页 / 共35页
某商住楼转换层模板施工方案1.docx_第4页
第4页 / 共35页
某商住楼转换层模板施工方案1.docx_第5页
第5页 / 共35页
某商住楼转换层模板施工方案1.docx_第6页
第6页 / 共35页
某商住楼转换层模板施工方案1.docx_第7页
第7页 / 共35页
某商住楼转换层模板施工方案1.docx_第8页
第8页 / 共35页
某商住楼转换层模板施工方案1.docx_第9页
第9页 / 共35页
某商住楼转换层模板施工方案1.docx_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某商住楼转换层模板施工方案1.docx》由会员分享,可在线阅读,更多相关《某商住楼转换层模板施工方案1.docx(35页珍藏版)》请在第壹文秘上搜索。

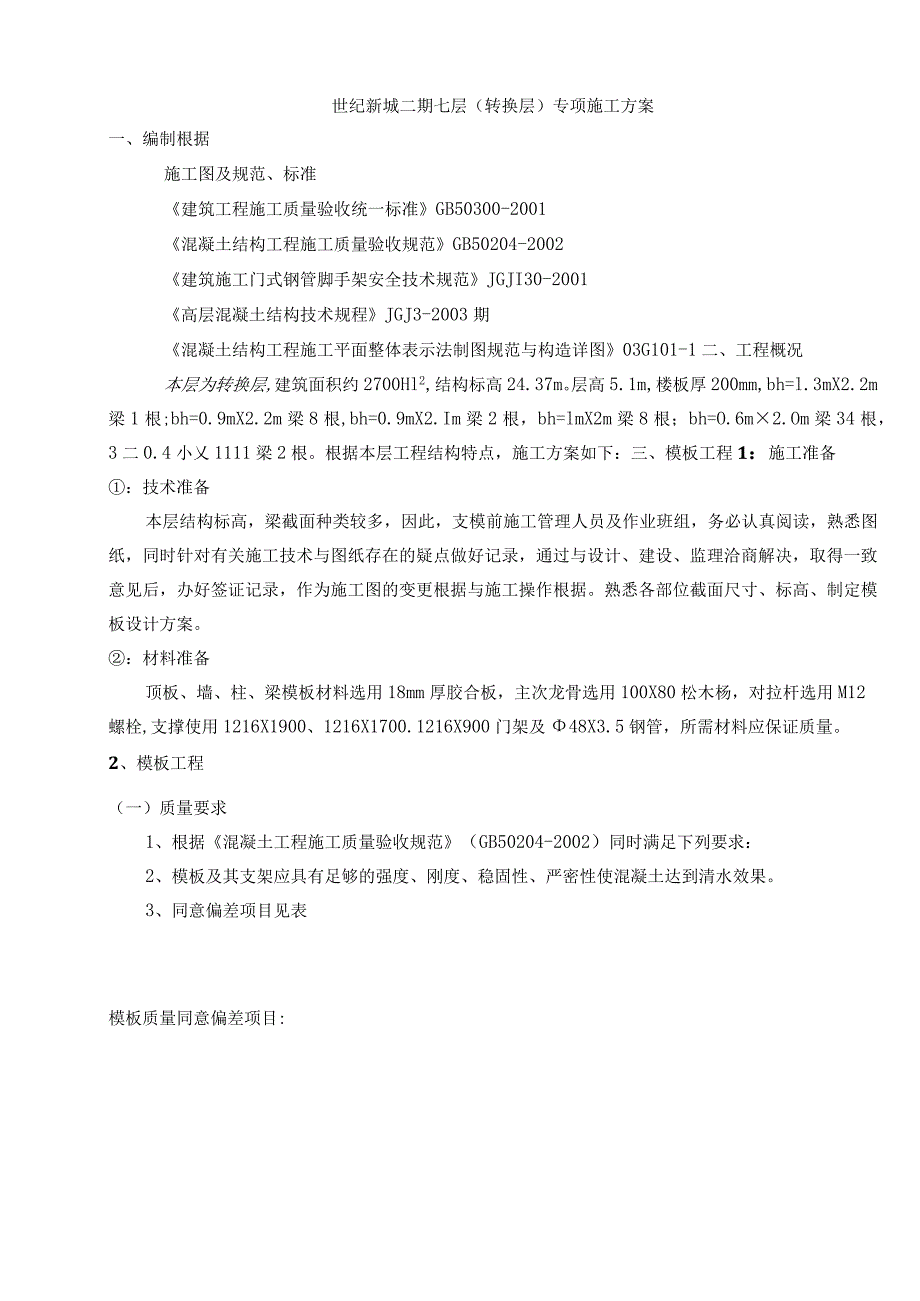

1、某商住楼转换层模板施工方案1一、编制根据二、工程概况三、模板工程1:施工准备(一)质量要求(二)创优策划(三)过程操纵2、大截面梁模板及高支模搭设方法、截面130OmmX2200、0.9mmX2.2mm、0.9mmX2.Imm梁模板安装及支撑系统搭设方法。、梁截面bh=400mmX100Omm以上梁模板安装及支撑系统搭设方法。3、模板工程4、楼板钢门架高支模搭设方法5、管理措施6、高支模的拆除7、安全文明施工8、模板计算书9、钢管支撑系统计算书10、钢门架高支模计算世纪新城二期七层(转换层)专项施工方案一、编制根据施工图及规范、标准建筑工程施工质量验收统一标准GB50300-2001混凝土结构

2、工程施工质量验收规范GB50204-2002建筑施工门式钢管脚手架安全技术规范JGJI30-2001高层混凝土结构技术规程JGJ3-2003期混凝土结构工程施工平面整体表示法制图规范与构造详图03G101-1二、工程概况本层为转换层,建筑面积约2700Hl2,结构标高24.37m。层高5.1m,楼板厚200mm,bh=l.3mX2.2m梁1根;bh=0.9mX2.2m梁8根,bh=0.9mX2.Im梁2根,bh=lmX2m梁8根;bh=O.6m2.Om梁34根,3二0.4小乂1111梁2根。根据本层工程结构特点,施工方案如下:三、模板工程1:施工准备:技术准备本层结构标高,梁截面种类较多,因此

3、,支模前施工管理人员及作业班组,务必认真阅读,熟悉图纸,同时针对有关施工技术与图纸存在的疑点做好记录,通过与设计、建设、监理洽商解决,取得一致意见后,办好签证记录,作为施工图的变更根据与施工操作根据。熟悉各部位截面尺寸、标高、制定模板设计方案。:材料准备顶板、墙、柱、梁模板材料选用18mm厚胶合板,主次龙骨选用100X80松木杨,对拉杆选用M12螺栓,支撑使用1216X1900、1216X1700.1216X900门架及48X3.5钢管,所需材料应保证质量。2、模板工程(一)质量要求1、根据混凝土工程施工质量验收规范(GB50204-2002)同时满足下列要求:2、模板及其支架应具有足够的强度

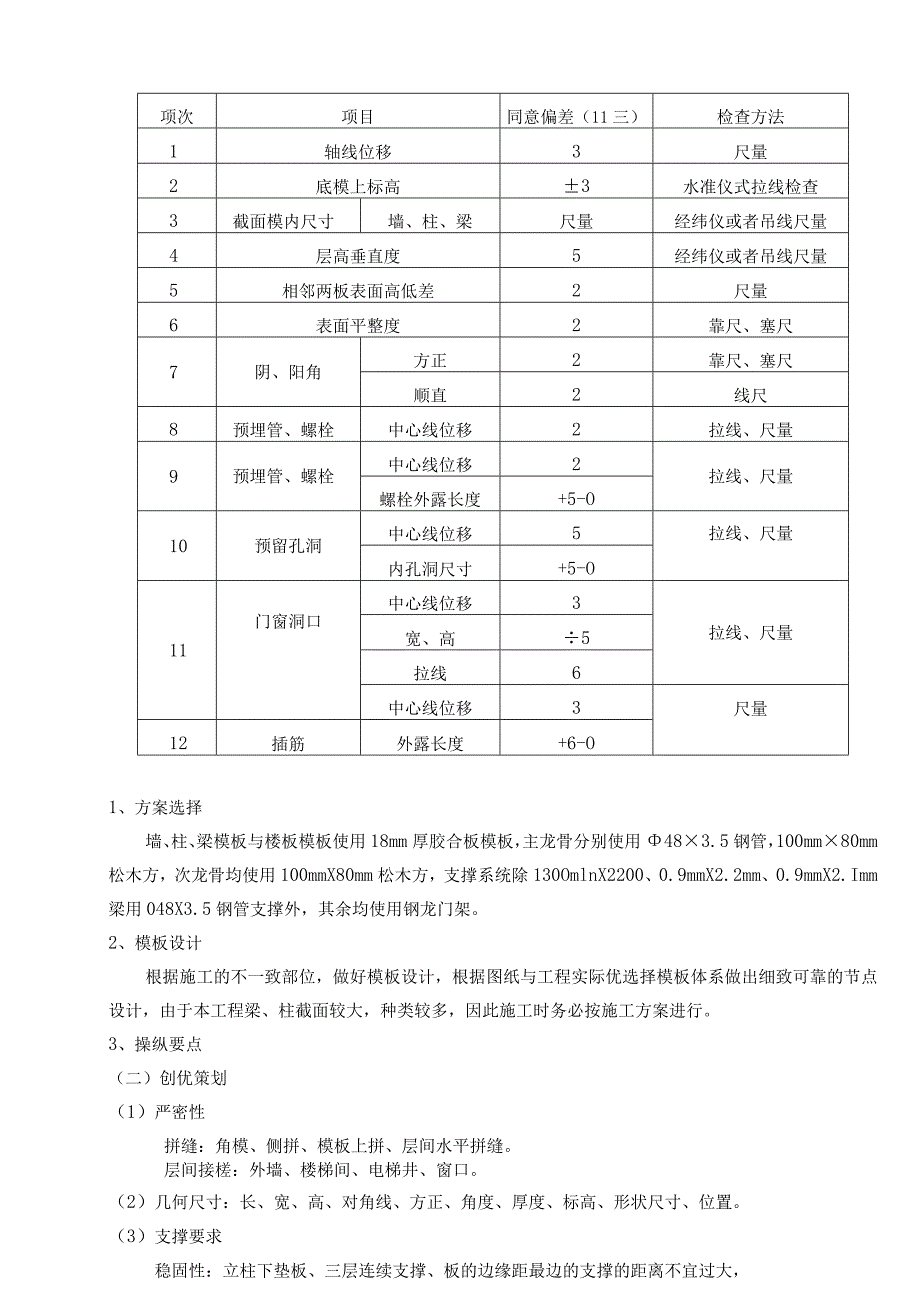

4、、刚度、稳固性、严密性使混凝土达到清水效果。3、同意偏差项目见表模板质量同意偏差项目:项次项目同意偏差(11三)检查方法1轴线位移3尺量2底模上标高3水准仪式拉线检查3截面模内尺寸墙、柱、梁尺量经纬仪或者吊线尺量4层高垂直度5经纬仪或者吊线尺量5相邻两板表面高低差2尺量6表面平整度2靠尺、塞尺7阴、阳角方正2靠尺、塞尺顺直2线尺8预埋管、螺栓中心线位移2拉线、尺量9预埋管、螺栓中心线位移2拉线、尺量螺栓外露长度+5-O10预留孔洞中心线位移5拉线、尺量内孔洞尺寸+5-O11门窗洞口中心线位移3拉线、尺量宽、高5拉线6中心线位移3尺量12插筋外露长度+6-O1、方案选择墙、柱、梁模板与楼板模板使

5、用18mm厚胶合板模板,主龙骨分别使用483.5钢管,100mm80mm松木方,次龙骨均使用100mmX80mm松木方,支撑系统除130OmlnX2200、0.9mmX2.2mm、0.9mmX2.Imm梁用048X3.5钢管支撑外,其余均使用钢龙门架。2、模板设计根据施工的不一致部位,做好模板设计,根据图纸与工程实际优选择模板体系做出细致可靠的节点设计,由于本工程梁、柱截面较大,种类较多,因此施工时务必按施工方案进行。3、操纵要点(二)创优策划(1)严密性拼缝:角模、侧拼、模板上拼、层间水平拼缝。层间接槎:外墙、楼梯间、电梯井、窗口。(2)几何尺寸:长、宽、高、对角线、方正、角度、厚度、标高、

6、形状尺寸、位置。(3)支撑要求稳固性:立柱下垫板、三层连续支撑、板的边缘距最边的支撑的距离不宜过大,以15Omm左右为宜。单侧模板支撑要抗浮且既拉又顶,边柱、边梁支撑要下地锚,其余大截面梁、柱如无可靠措施保证时,也应下地锚。(三)过程操纵1、工艺流程模板设模板加工一模板安装一模板验收一A浇筑混凝土一拆模。柱模板工艺流程:弹柱位置线一A安装柱模一a安装柱箍安拉杆斜撑进行校正加固一验收。墙模板工艺流程:弹线-安装门窗洞口一安一侧模板一插入对拉杆及套管f安另一侧模板、校正加固一验收。楼板模板工艺流程:弹线一搭支撑系统一调整标高一安装梁底模(与墙或者柱接触面的处理)一A安装侧模一安装主、次龙骨f甫板(

7、与墙接触面处理)校正标高一加立杆的水平拉杆f验收。2、模板的配置及加工(1)通常要求模板在裁切时,应顺直,尺寸准确,误差操纵在2mm,裁切后的模板小侧边用漆封边。作业队根据方案编制好配模图后,按图编号逐块制作模板,每块模板严格按加工图尺寸下料。木材与模板接触面应平直,如不平直,应用压刨刨平直。模板下料时先用尺量好尺寸,弹好墨线后下料,模板四条侧边全部刨平直。(2)墙体模板所有阴角务必做预制阴角模,每边长度视具体部位确定内墙模板尽量配制整数相交板,余下的模数加到阴角模板里,使用915mm1830mm的胶合板,厚度为18mm,模板背面龙骨使用80X10Omm的木防,接缝处使用IOoXloOmm的木

8、材,水平方向主龙骨使用648钢管(双排)板面接缝表面平整方正,接缝处用5mmX10mm的海绵条填塞严密,防止碎漏浆,外墙大模板要将竖向龙骨下伸,用下层螺栓孔将其与墙面固定严密。(3)柱模板柱模的高度按结构层高减去梁的高度,使用四片企口式模板拼装。根据柱子截面尺寸背面配24根80mmX100mm的木方,龙骨竖向分布,次龙骨对接用帮条木方固定(接缝用墙模一样要求)。(4)梁模板梁底板、侧模板均使用18mm胶合板,次龙骨使用80mmX100mm木方,大于600mm高的梁,务必穿对拉杆,用。48钢管加固,接缝与墙体一样做法,梁底与侧模的接触面使用企口连接;跨度大于4m的梁底模按设计要求起拱2%。,大于

9、2m的悬臂梁起拱2%。3、模板安装(1)安装柱模板柱模板就位后,用铅丝与柱主筋绑扎临时固定,通排柱应拉通线安装。安装柱箍使用钢管制或者柱箍,用对拉杆拉紧,柱箍间距为40Omnr600mm。安装柱模的拉杆与斜撑,柱模每边设2根拉杆固定于事先预埋在楼板内的地锚上进行较正。拉杆与地面的夹角尽量保持4560。,地锚与柱的距离在3/4柱高处。用吊线锤校正柱的垂直度(见图1、图2柱支模图、柱模板立面图)。、0080gW:1根支柱用IOOX礴疏2、框架柱用10丝改木方会钢管两头用扣件领索:到斜律、拉案作用l4WttW.间距同柱一48钢管两头用扣件素 、出到斜撑、拉紧作用附图柱模安装立面模双排钢管抱箍对拉将柱

10、模内清理干净,封闭清扫口,办理预检。(2)安装墙模板按照图纸,弹好墙体位置线及门窗洞口位置线。焊接好模板定位筋,防止下口模板移位。按位置线安装门窗洞口模板与各类预埋件与各专业预埋洞口及框架、框支梁梁豁口。安装一侧模板(外墙先安外侧)并先固定防止倒下伤人,然后安装穿墙对拉杆与PVC套管(内墙用)。清扫墙内杂物,安装另一侧模板,拧紧穿墙对拉杆操纵好墙径尺寸,穿墙杆用M12,间距为600X400mm。调节模板垂直度,并用斜撑进行加固,每道墙很多于4道斜支撑。检查斜撑及拉杆的扣件及螺栓是否紧固,模板拼缝是否严密,封堵清扫口,办好预检手续。(3)安装梁模板柱子模板安装固定、较正后,在模板上弹出梁轴线与边

11、线,水平线,架好柱节点处模板,开好梁豁口。先用木板垫平楼面,然后顺梁方向排列钢门架、门架间距60Omm,搭设设计根据梁底标高用1216X1900、1216X1700、1216900三种规格进行组合,然后加设上托,上托上安放80mmXlOOmm主次龙骨,主龙骨上铺设次龙骨,次龙骨最大间距不大于400mm。钢门架搭设过程中,应按规范要求操作,由于各梁跨度不一致,钢门架排列间距不一定恰好为设计模数,故在排列时可根据实际情况进行适当调整,但不得超过设计要求。安装时要保证门架的垂直、平稳、牢固,门架的纵横拉杆要拉紧扣实,确保门架的稳固性。按设计标高,调整门架上托标高,安装梁底板并拉线找直,梁底板要起拱。

12、安装梁侧模板用648钢管加U型托加固较正侧帮板,当梁高超过60Onlln时,应加设M12对拉螺栓加固。安装后的梁、校正梁中线、标高、断面尺寸,将梁模板内杂物清理干净,合格后办理预检。(4)楼板模板安装楼板支柱使用钢门架,门架间距视梁、板截面大小与厚度及其重量受力情况,经计算而定。钢门架安装至设计标高用可调顶托调至适当高度,再安放次龙骨。单间铺板从一-侧开始铺,应使接缝严密、平整、无错台、防漏浆。平板铺完后用水平仪测量模板标高,并进行较正。标高较完后,门架支柱间加设水平拉杆,离地面30Cm设一道,往上纵横方向每隔L5m设一道,并检查紧固件是否牢固。将板内杂物清理干净,办预检。(5)楼板、梁模板起

13、拱处模板安装梁、板跨度24m时,在跨中按跨度起拱,设计要求按跨度的2%。,以梁、板跨度中心最高起拱点为准,依次用木楔垫起次龙骨,木楔高度逐步递减。(6)胶合板拼缝楼板模板使用对缝,缝隙下面设计龙骨,成对钉钉子分别将两块模板固定在同一龙骨上。模板裁切时,要弹线使用电动工具按线裁切,侧面打磨刷漆,防止雨水膨胀。4、模板安装后的验收所有梁、柱、墙模板均按图施工,特殊部位增加细部构造大样图,模板排列图、排架支撑图,班组均需按图施工。模板安装完毕后,应由施工员对轴线、标高、尺寸、支撑系统、扣件螺栓,对拉螺栓进行全面检查,浇混凝土过程中应有技术好,责任心强的木工看模,发现问题及时报告施工组、技术组。在梁、

14、墙、柱底部均应留垃圾清扫孔,以便将垃圾冲洗排出,浇灌前再封闭。所有楼板、墙板内的孔洞模板务必安装正确,并做加固处理,防止碎浇筑时冲动。5、模板拆除墙柱模板碎浇筑后24小时碎强度达到1.2MPa后方可拆除模板,承重模板按同条件留置试块强度达到设计强度的100%方可拆模(即务必收到拆模通知书后,方可拆除承重模板)。柱子模板拆除:先拆柱斜撑,卸掉柱箍,然后用撬棍轻轻撬模板,使模板离开墙体,即可把模板吊运走。楼板、梁模板拆除:应先拆梁侧帮模,再拆除楼板模板,拆楼板模板先拆掉水平拉杆,然后分层拆除门架,每根龙骨留L2根门架暂不拆,操作人员站在已拆除空隙,拆去近旁余下的门架,使其自由坠落,用钩子将模板钩下

15、,等该段的模板全部脱落后,集中近旁余下的门架,使其龙骨自由坠落,用钩子将模板钩下,等该段的模板全部脱模后,集中运出堆中集放。拆顶板模时应从房间一端开始,防止坠落伤人,造成安全事故。有穿墙对拉杆者,先拆对拉杆与梁托架,再拆底模。拆模时严禁模板直接从高处往下扔,防止模板变形与损坏。6、模板的存放现场拆下的模板分类清理,须修整的及时修整,清理好的模板所放地点应用木材垫平,防止模板变形。3、大截面梁模板安装及高支模搭设方法1、截面130OmmX2200、0.9mm2.2mm0.9三X2.Imm梁模板安装及支撑系统搭设方法(1)模板安装在已安装完毕,较正好的柱模板上弹出梁位置线水平线,架好柱节点模板,开出梁豁口。在搭设好梁底支撑架后,在水平钢管上铺80mmX100mm木材中距200mm,然后根据水平

展开阅读全文
