申请增加赶工费用的报告.docx

上传人:p** 文档编号:797042 上传时间:2024-03-01 格式:DOCX 页数:8 大小:34.81KB
下载 相关 举报
申请增加赶工费用的报告.docx_第1页
第1页 / 共8页
申请增加赶工费用的报告.docx_第2页
第2页 / 共8页
申请增加赶工费用的报告.docx_第3页
第3页 / 共8页
申请增加赶工费用的报告.docx_第4页
第4页 / 共8页
申请增加赶工费用的报告.docx_第5页
第5页 / 共8页
申请增加赶工费用的报告.docx_第6页
第6页 / 共8页
申请增加赶工费用的报告.docx_第7页
第7页 / 共8页
申请增加赶工费用的报告.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《申请增加赶工费用的报告.docx》由会员分享,可在线阅读,更多相关《申请增加赶工费用的报告.docx(8页珍藏版)》请在第壹文秘上搜索。

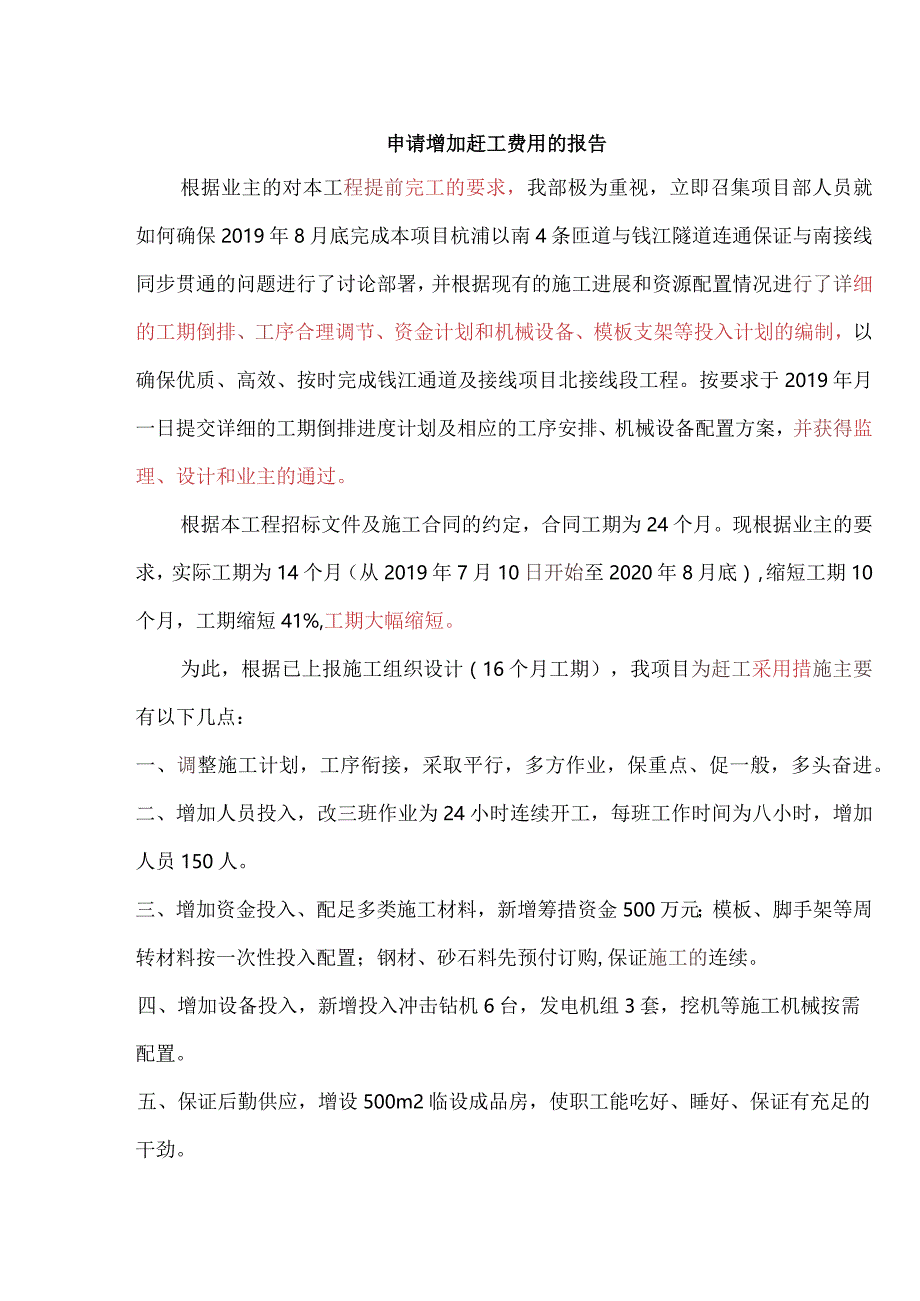

1、申请增加赶工费用的报告根据业主的对本工程提前完工的要求,我部极为重视,立即召集项目部人员就如何确保2019年8月底完成本项目杭浦以南4条匝道与钱江隧道连通保证与南接线同步贯通的问题进行了讨论部署,并根据现有的施工进展和资源配置情况进行了详细的工期倒排、工序合理调节、资金计划和机械设备、模板支架等投入计划的编制,以确保优质、高效、按时完成钱江通道及接线项目北接线段工程。按要求于2019年月一日提交详细的工期倒排进度计划及相应的工序安排、机械设备配置方案,并获得监理、设计和业主的通过。根据本工程招标文件及施工合同的约定,合同工期为24个月。现根据业主的要求,实际工期为14个月(从2019年7月10

2、日开始至2020年8月底),缩短工期10个月,工期缩短41%,工期大幅缩短。为此,根据已上报施工组织设计(16个月工期),我项目为赶工采用措施主要有以下几点:一、调整施工计划,工序衔接,采取平行,多方作业,保重点、促一般,多头奋进。二、增加人员投入,改三班作业为24小时连续开工,每班工作时间为八小时,增加人员150人。三、增加资金投入、配足多类施工材料,新增筹措资金500万元;模板、脚手架等周转材料按一次性投入配置;钢材、砂石料先预付订购,保证施工的连续。四、增加设备投入,新增投入冲击钻机6台,发电机组3套,挖机等施工机械按需配置。五、保证后勤供应,增设500m2临设成品房,使职工能吃好、睡好

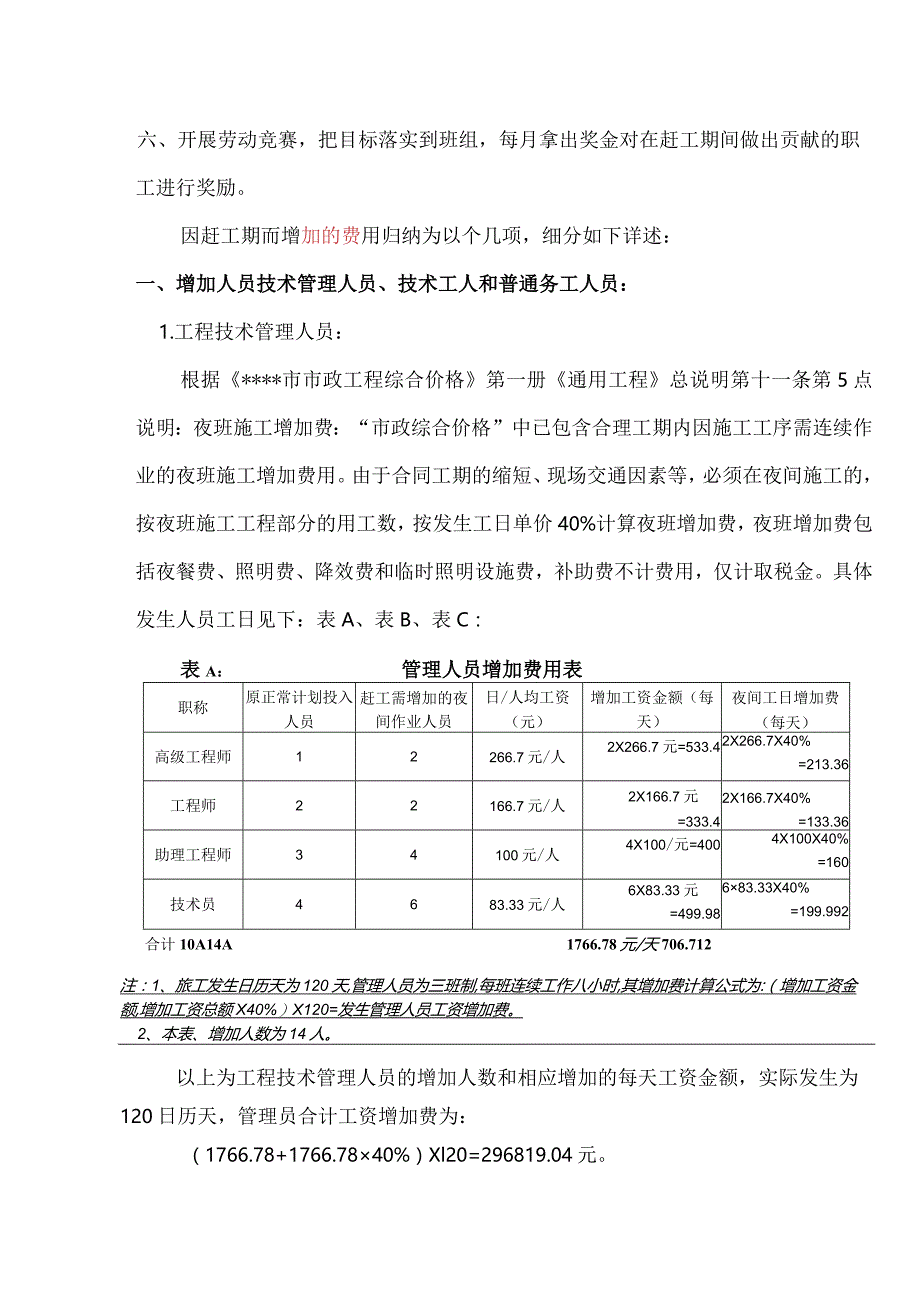

3、、保证有充足的干劲。六、开展劳动竞赛,把目标落实到班组,每月拿出奖金对在赶工期间做出贡献的职工进行奖励。因赶工期而增加的费用归纳为以个几项,细分如下详述:一、增加人员技术管理人员、技术工人和普通务工人员:1.工程技术管理人员:根据*市市政工程综合价格第一册通用工程总说明第十一条第5点说明:夜班施工增加费:“市政综合价格”中已包含合理工期内因施工工序需连续作业的夜班施工增加费用。由于合同工期的缩短、现场交通因素等,必须在夜间施工的,按夜班施工工程部分的用工数,按发生工日单价40%计算夜班增加费,夜班增加费包括夜餐费、照明费、降效费和临时照明设施费,补助费不计费用,仅计取税金。具体发生人员工日见下

4、:表A、表B、表C:表A:管理人员增加费用表职称原正常计划投入人员赶工需增加的夜间作业人员日/人均工资(元)增加工资金额(每天)夜间工日增加费(每天)高级工程师12266.7元/人2X266.7元=533.42X266.7X40%=213.36工程师22166.7元/人2X166.7元=333.42X166.7X40%=133.36助理工程师34100元/人4X100/元=4004X100X40%=160技术员4683.33元/人6X83.33元=499.98683.33X40%=199.992合计10A14A1766.78元/天706.712注:1、旅工发生日历天为120天,管理人员为三班制

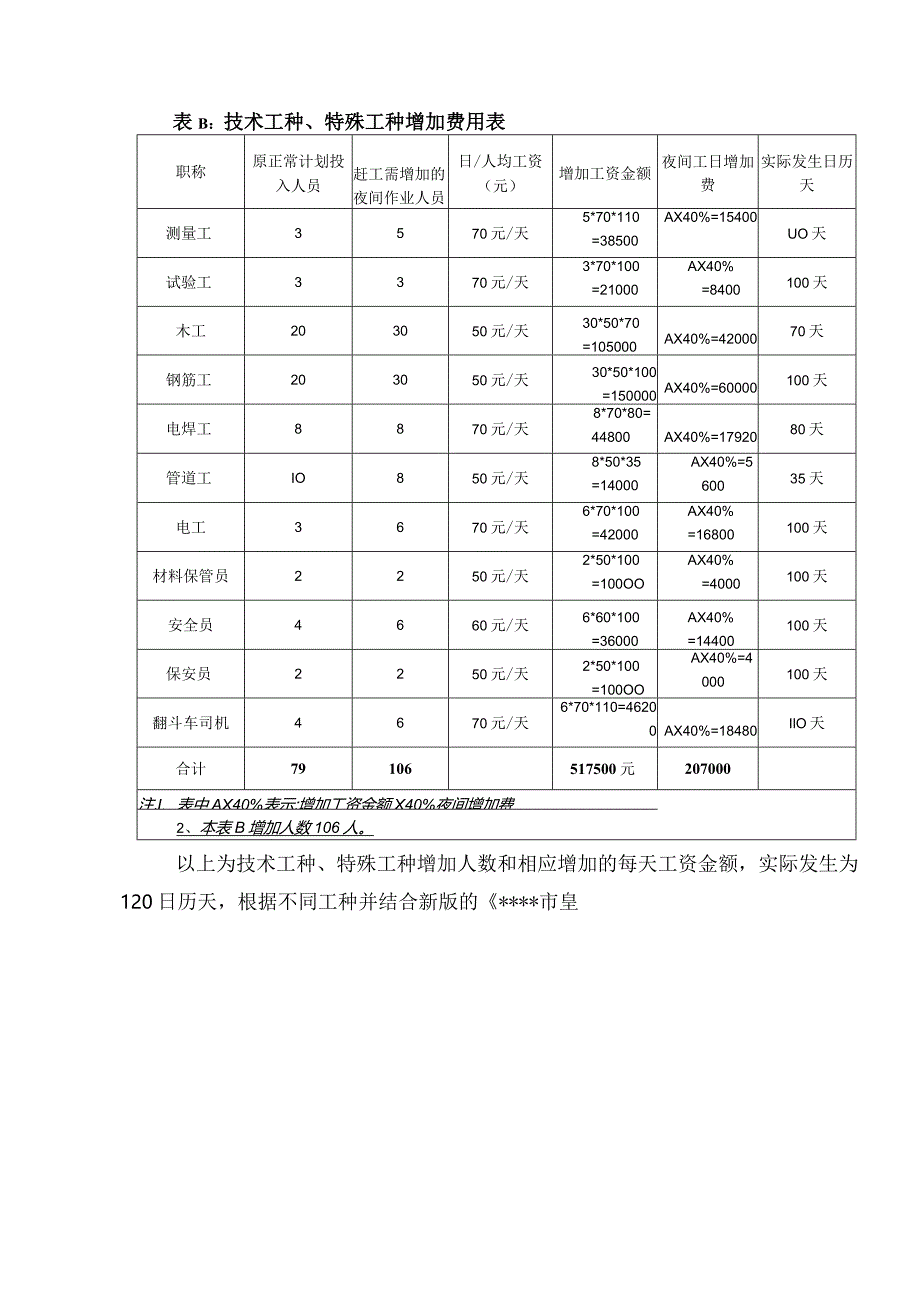

5、,每班连续工作八小时,其增加费计算公式为:(增加工资金额,增加工资总额X40%)X120=发生管理人员工资增加费。2、本表、增加人数为14人。以上为工程技术管理人员的增加人数和相应增加的每天工资金额,实际发生为120日历天,管理员合计工资增加费为:(1766.78+1766.7840%)Xl20=296819.04元。表B:技术工种、特殊工种增加费用表职称原正常计划投入人员赶工需增加的夜间作业人员日/人均工资(元)增加工资金额夜间工日增加费实际发生日历天测量工3570元/天5*70*110=38500AX40%=15400UO天试验工3370元/天3*70*100=21000AX40%=840

6、0100天木工203050元/天30*50*70=105000AX40%=4200070天钢筋工203050元/天30*50*100=150000AX40%=60000100天电焊工8870元/天8*70*80=44800AX40%=1792080天管道工IO850元/天8*50*35=14000AX40%=560035天电工3670元/天6*70*100=42000AX40%=16800100天材料保管员2250元/天2*50*100=100OOAX40%=4000100天安全员4660元/天6*60*100=36000AX40%=14400100天保安员2250元/天2*50*100=10

7、0OOAX40%=4000100天翻斗车司机4670元/天6*70*110=46200AX40%=18480IlO天合计79106517500元207000注,I、表中AX40%表示:增加工资金额X40%夜间增加费2、本表B增加人数106人。以上为技术工种、特殊工种增加人数和相应增加的每天工资金额,实际发生为120日历天,根据不同工种并结合新版的*市皇岗口岸地区交通改善工程道路形象进度图计算不同工种的实际发生日历天计算增加费。员合计技术工种、特殊工种工资增加费为:517500+207000=724500元表C普通务工增加费用表职称原正常计划投入人员赶工需增加的夜间作业人员日/人均工资(元)增加

8、工资金额夜间工日增加费实际发生日历天厨师55505*50*120=30000A40%=12000120天搬运工10204020*40*120=96000A40%=38400120天其他辅助工23354035*40*120=168000AX40%=67200120天合计4560130294000117600注2/、寿中茅水,m加T密伞频内同增加*92、本表CiIl加入数60人。以上为普通务工增加人数和相应增加的每天工资金额,实际发生为120日历天,普通务工增加合计工资增加费为:294000+117600=411600元二、机械、材料增加费:序号项目名称金额(元)备注1混凝土、钢筋混凝土模板及支架

9、费471994.40根据施工图计算工程量套取相关综合价格直接费。第1项为模板支架购置材料费。第29项为模板制作安装费。2拆除桥梁架支架30727.973非泵送碎挡墙基础模板制安3827.054非泵送碎挡土墙模板制安21669.615非泵送碎基础模板制安521.646承台钢制挡土板钢支撑、疏排6472.307非泵送碎承台实体式桥台模板制安2624.558非泵送碎方形柱式墩台模板制安8157.389非泵送碎台盖梁模板制安2624.5510桥梁满堂式支架18867.6011非泵送碎实心板梁模板制安15665.6912桥板满堂式支架35015.5513非泵送碎实心板梁模板制安71629.2014桥板满

10、堂式支架130111.3115脚手架搭设费168798.7516挡土板双排脚手架,高度4.0Om以内1926.1917墩台双排脚手架,高度16.0Om以内66002.8618满堂脚手架,基本层5.2m100869.7019垂直运输机械费包括桩机、发电机、起重等机械进出场安拆费20大型机械设备进出场及安拆费193115.8521柴油打桩机5t以外(2834.86元/台班)增加三台2834.86*3*35=340183.20打桩机赶工期增至7台(原4台)打桩费用成本增力口,发生时间为35天。22塔式起重机60KN/M以内85688.6923桩基施工排水、降水费。污水泵(出口直径M50mm小型)24

11、7.11*6*35=59306.4每天247.11元/6台班,发生时间为35天。24租用柴油发电机(功率200kW中型)2台24小时交换使用包括燃油费及其它费用2*1.5*1019.02*90=275135.4发生时间为90天,每台每天1.5台班;1019.02元/台班25购置柴油发电机一台功率200kW中型174825(按机械原值计取)合计2235824.64三、其它增加费用序号增加费用项目增加费用(元)备注1工程保险费120103.72按相关规定收费2安全文明施工措施费(表A+B+C+机械、材料增加费)*0.9%33173.86施工单位现场安全文明措施费费表推荐的市政工程费率0.9%3施工

12、围栏增加费50124.08包括围护材料、人工费用4临时设施增加住房面积(396M2)每人占用2.2m2*180人(含通道)83376.00租用地皮搭设工人用房及费用等5生产劳动奖励65000.006工程排污费23958.9按相关规定6.5%计算(表A+B+C+机械、材料增加费)*0.65%375736.5563四、增加费用总价计价表序号增加费用项目增加费用(元)备注1表A:管理人员增加费用表296819.042表B:技术工种、特殊工种增加费用表7245003表C:普通务工增加费用表4116004机械、材料增加费2253065.245其它增加费用375736.55636管理费率(2004年度)市

13、政工程(l+2+3+4+5)*10%406172.08367增加工程税金(l+2+3+4+5+6)*3.22%130787.41098增加工程费总额4598680.331关于本工程赶工的相关持材料以及费用增加情况,我项目部均依据招标文件及合同条款的规定进行实事求是的测算(详细资料附后)相关的请求亦是在政策法和合同条件许可的范围之内,无虚报、瞒报情况。根据*市政府投资项目管理条例(经*市第二届人民代表大会常务委员第三十八次会议于2003年3月3日通过并公布,自2000年7月1日起施工行)第四章政府投资项目建设的管理第三十条的规定,“政府投资项目”实行无现场签证管理制度,但发生特殊情况并且不是由于施工单位原因造成的工程内容及工程量的增加,可以现场签证。现场签证应当由施工单位提出并提供相关资料,在签证工程内容和工程量发生的由建设、设计、监理单位和市投资审计机构共同确认。作为在招标时共同不可预见的特殊风险,我公司及项目部充分理解贵署在执行相关政策法规以及合同条款时所处的立场,在前述建议和请求得到批准之前,我公司及项目部都将遵循诚实守信、充分履约的原则,加大资源的投入,合理安排工序,确保工程质量,保证施工工安全,加快施工进度,以满足市政府、市交通综治办以及贵署对本交通改善工程的具体要求,为*市的“净畅宁”工程的顺利实施工作出贡献!特此报告!*工程项目部经理部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
