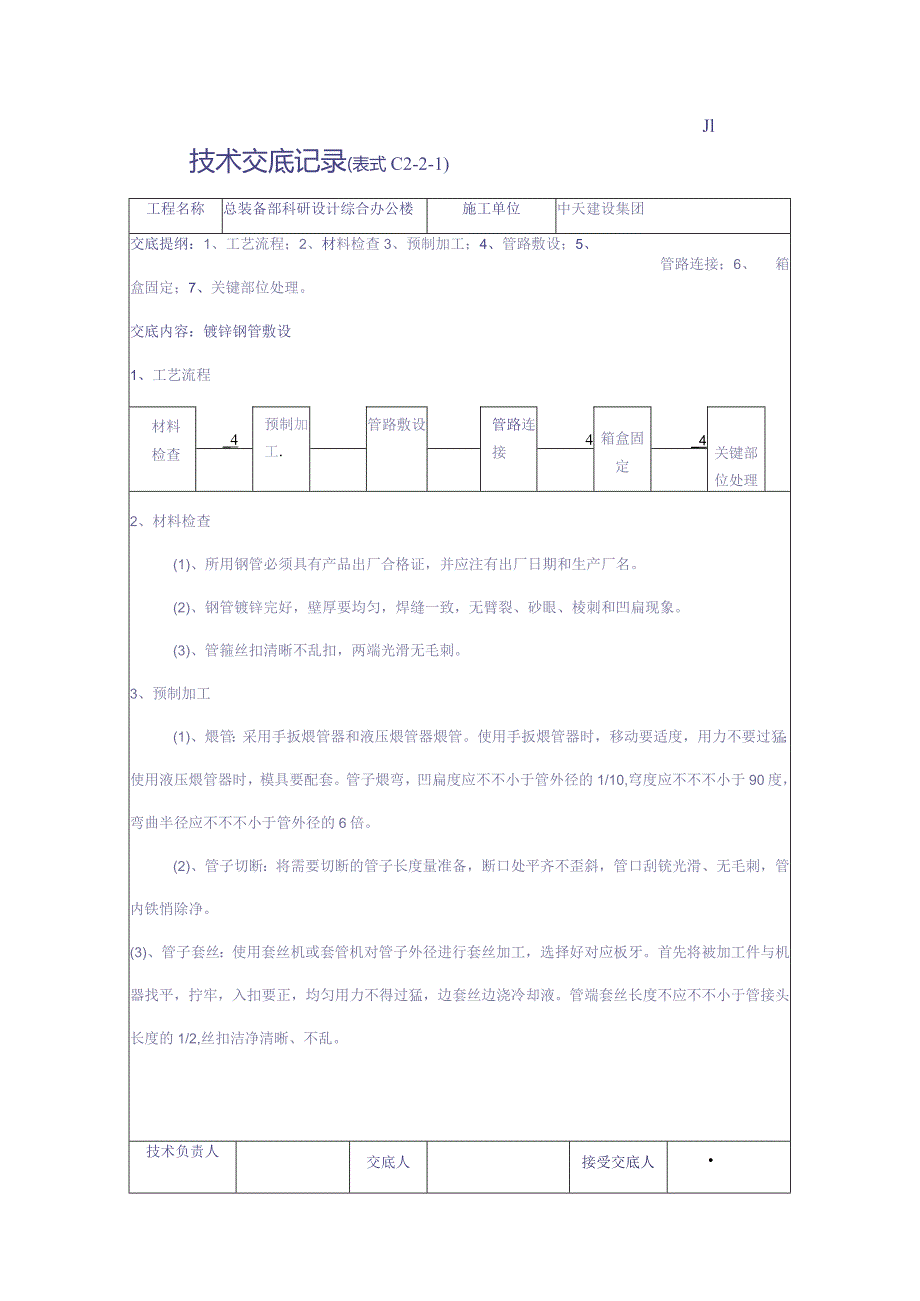

1、Jl技术交底记录(表式C2-2-1)工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:1、工艺流程;2、材料检查3、预制加工;4、管路敷设;5、盒固定;7、关键部位处理。交底内容:镀锌钢管敷设1、工艺流程管路连接;6、箱材料检查_4预制加工.管路敷设管路连接4箱盒固定_4关键部位处理2、材料检查(1)、所用钢管必须具有产品出厂合格证,并应注有出厂日期和生产厂名。(2)、钢管镀锌完好,壁厚要均匀,焊缝一致,无臂裂、砂眼、棱刺和凹扁现象。(3)、管箍丝扣清晰不乱扣,两端光滑无毛刺。3、预制加工(1)、煨管:采用手扳煨管器和液压煨管器煨管。使用手扳煨管器时,移动要适度,用力不要过猛;使
2、用液压煨管器时,模具要配套。管子煨弯,凹扁度应不不小于管外径的1/10,穹度应不不不小于90度,弯曲半径应不不不小于管外径的6倍。(2)、管子切断:将需要切断的管子长度量准备,断口处平齐不歪斜,管口刮铳光滑、无毛刺,管内铁悄除净。(3)、管子套丝:使用套丝机或套管机对管子外径进行套丝加工,选择好对应板牙。首先将被加工件与机器找平,拧牢,入扣要正,均匀用力不得过猛,边套丝边浇冷却液。管端套丝长度不应不不小于管接头长度的1/2,丝扣洁净清晰、不乱。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号Jl001-2交底提纲:1、工艺流程;2、材料检查3、预制加工;4、管路敷设;5、管路连接

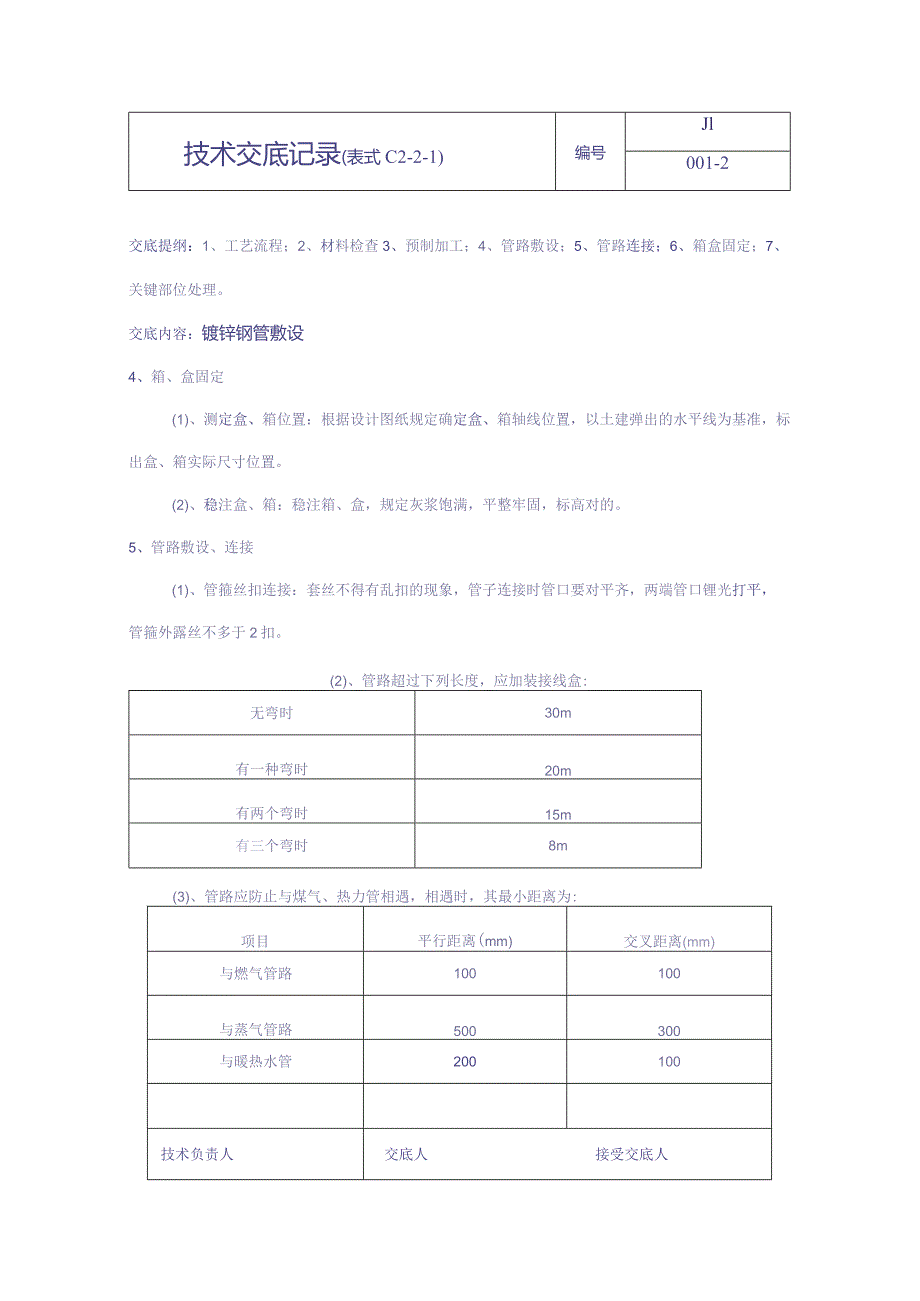

3、;6、箱盒固定;7、关键部位处理。交底内容:镀锌钢管敷设4、箱、盒固定(1)、测定盒、箱位置:根据设计图纸规定确定盒、箱轴线位置,以土建弹出的水平线为基准,标出盒、箱实际尺寸位置。(2)、稳注盒、箱:稳注箱、盒,规定灰浆饱满,平整牢固,标高对的。5、管路敷设、连接(1)、管箍丝扣连接:套丝不得有乱扣的现象,管子连接时管口要对平齐,两端管口锂光打平,管箍外露丝不多于2扣。(2)、管路超过下列长度,应加装接线盒:无弯时30m有一种弯时20m有两个弯时15m有三个弯时8m(3)、管路应防止与煤气、热力管相遇,相遇时,其最小距离为:项目平行距离(mm)交叉距离(mm)与燃气管路100100与蒸气管路5

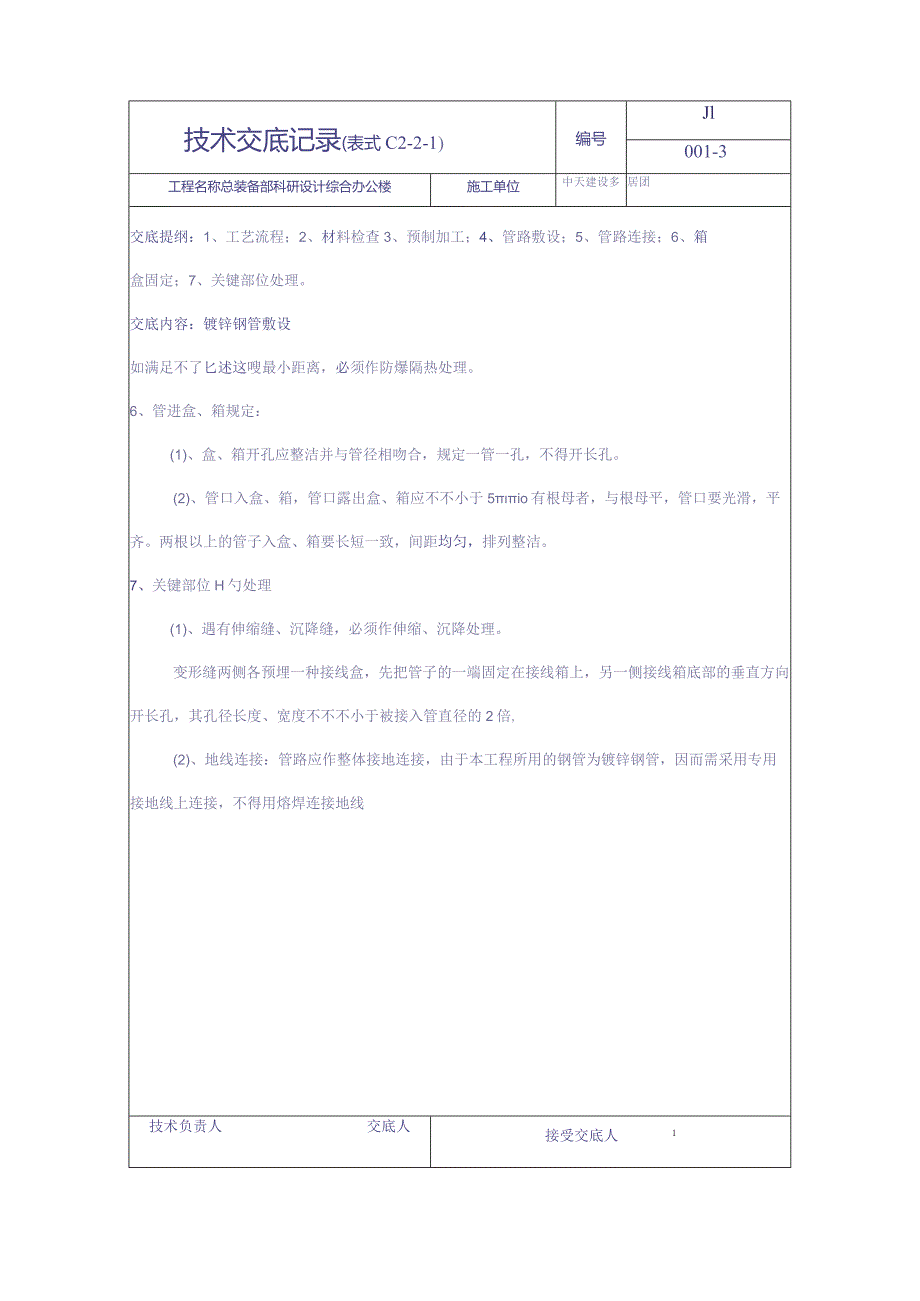

4、00300与暖热水管200100技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号Jl001-3工程名称总装备部科研设计综合办公楼施工单位中天建设多居团交底提纲:1、工艺流程;2、材料检查3、预制加工;4、管路敷设;5、管路连接;6、箱盒固定;7、关键部位处理。交底内容:镀锌钢管敷设如满足不了匕述这嗖最小距离,必须作防爆隔热处理。6、管进盒、箱规定:(1)、盒、箱开孔应整洁并与管径相吻合,规定一管一孔,不得开长孔。(2)、管口入盒、箱,管口露出盒、箱应不不小于5io有根母者,与根母平,管口要光滑,平齐。两根以上的管子入盒、箱要长短一致,间距均匀,排列整洁。7、关键部位H勺处理(1)
5、、遇有伸缩缝、沉降缝,必须作伸缩、沉降处理。变形缝两侧各预埋一种接线盒,先把管子的一端固定在接线箱上,另一侧接线箱底部的垂直方向开长孔,其孔径长度、宽度不不不小于被接入管直径的2倍,(2)、地线连接:管路应作整体接地连接,由于本工程所用的钢管为镀锌钢管,因而需采用专用接地线上连接,不得用熔焊连接地线技术负责人交底人接受交底人1技术交底记录(表式C2-2-1)编号Jl003-1工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:避宙带安装,避宙带安装做法,接地焊接规定。交底内容:防雷接地系统本工程按三类防雷建筑物设防。屋顶设避雷带、引下线,并运用每层圈梁H勺内钢筋做均压环的措施防直击
6、雷、倒击雷时侵入:屋顶上所有金属构筑物均与避雷带焊接;在办公楼的13AP1、13AP2、14AP1、14AP2、14AP3箱电源进线开关处设置浪涌保护器防止雷电感应、雷电波的I侵入。围绕建筑物设置环行接地装置,采用联合接地,接地电阻不不小于1欧姆。1、避雷带安装(1)、避雷带安装应符合如下规定、避雷线应平直、牢固、不应有高下起伏和弯曲现象,距离建筑物应一致,平直度每2m检查段容许偏差3/1000,但全长不得超过IOmmo、避雷线弯曲处不得不不小于90,弯曲半径不得不不小于圆钢直径的10倍。(2)、避雷带安装做法、首先将避雷线调直,用大绳提高到顶部,顺直、敷设、卡固、焊接连成一体,同引下线焊好。
7、焊接的药皮应敲掉,进行局部调直后刷防锈漆及铅油(或银粉)。、建筑物屋顶上突出部位的金属导体都必须与避雷带焊接成一体。、在建筑物日勺变形缝外应做防雷跨越处理。2、接地(1)、接地体的安装应符合设计规定及规范原则,接地体的埋设深度不适宜不不小于0.6m,接本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2-1)编号Jl003-2工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:避雷带安装,避雷带安装做法,接地焊接规定。交底内容:防雷接地系统地体的垂直间距不适宜不不小于其长度的2倍,接地体的水平间距不适宜不不小于5m。(2)、接地体的敷设位置距建筑物Inl距
8、离不适宜不不小于1.5m。(3)、接地体的连接采用焊接,焊缝应饱满并有足够H勺机械强度,不得有夹渣,咬肉,裂纹,虚焊,气孔等缺陷,焊接处的药皮敲净后,刷沥青作防腐处理。(4)、采用搭接焊时,其焊接长度如下:、镀锌扁钢不不不小于其宽度的二倍,且至少三个棱边焊接。、镀锌圆钢焊接长度为其直径的6倍,并应双面焊接。、镀锌圆钢和镀锌扁钢焊接时,其长度为圆钢长度的6倍。(5)、接地干线敷设应平直,水平度及垂直度容许偏差2/1000,但全长不得超过IOno。(6)、转角处接地干线弯曲半径不得不不小于扁钢厚度的二倍,接地干线应刷黑色漆,但断接卡子及接地端子等处不得刷油。本表由施工单位填写,交底单位与接受交底单
9、位各存一份。技术交底记录(表式C2-2-1)编号Jl004-1工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:交底内容:电缆桥架安装1、 操作工艺流程:弹线定位f固定支架与吊架f桥架安装f保护地线安装一电缆敷设一整顿固定一挂标志牌一绝缘遥测f填放火枕、盖板f检查验收2、 材料准备:金属桥架及其附件应用镀锌的J定型产品。其规格、型号应符合设计规定。桥架内外应光滑平整,无棱刺,不应有扭曲、翘边等变形现象。合格证件齐全。电缆的规格型号及电压等级应符合设计规定和国标的规定,并有合格证、CCC认证及证书复印件。每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。电
10、缆厂家应通过中国电工产品认证委员会的安全认证,电缆上应有长城标志及厂家标识。电缆外观完好无损,无机械损伤无明显皱折和扭求曲现象。IKV如下电缆,用IKV摇表遥测线间及对地的绝缘电阻应不低于IOMQo附属材料电缆标志牌、绑扎带、电缆卡子、塑料带、塑料胶带、接线鼻子等材料均应符合设计及规范规定。3、 桥架敷设措施及技术规定:(1) 支架与吊架安装:根据图纸及现场实际状况确定桥架及支架与吊架的位置。在线路中心线位置弹线,按设计图及规范规定,分均档距并用笔标出详细位置。支架与吊架所用钢材应平直,无扭曲。下料长短偏差在5mm范围内,切口处应无卷边、毛刺。桥架水平安装的固定支点间距为1.52m,垂直安装的
11、支架间距不不小于2m。在进出接线盒、箱、柜、转角、转弯和变形缝两端及丁字接头的三端500mm以内应设固定支持点。严禁用木砖固定支架与吊架。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2-1)编号Jl004-2工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:交底内容:电缆桥架安装(2) 桥架敷设:桥架敷设应平整,无扭曲变形,接缝处紧密平直。桥架盖装上后要平整,无翘角,出线口的位置精确。桥架与盒、箱、柜等接茬时,进线和出线口等处应采用抱脚连接,并用螺丝紧固,末端应加装封堵。敷设在竖井内和穿越不一样防火区的电缆桥架应有防火隔堵
12、措施。直线段金属电缆桥架长度超过30f设伸缩节。金属桥架及其支架全长不应少于2处与接地(PE)干线相连接。镀锌桥架间连接的两断不跨接接地线,但连接板两端不少于2个有放松螺帽或防松垫圈的连接固定螺栓。桥架与支架间螺栓、桥加连接板螺栓固定紧固无遗漏,螺母位于桥架外侧;电缆桥架敷设在易燃易爆气体管道和热力管道的下方,应有一定距离见下表。桥架与管道的最小距离(m)管道类别平行距离交叉距离一般工艺管道0.40.3易燃易爆气体管道0.50.5热力管道有保温0.50.3无保温1.00.54、槽内配线前打扫线槽,使槽内外保持清洁。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技
13、术交底记录(表式C2-2-1)编号Jl005工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:交底内容:导线敷设1、工艺流程2、穿线前,应认真地将管内打扫洁净,发现客不通时或与施工图纸不符时,应及时纠正处理。3、穿线前,要检查管路护口与否齐全,缺损则应补齐。4、穿线前,应对所穿放的导线,进行线间和对地的绝缘测试。5、当查看导线型号规格长度、绝缘无误后,把导线放开顺直,做好标识,把芯线绑到所穿放管的带线上,从一端缓缓拉出,拉时用力合适,两边配合进行,管路较长或线路转变多时,需要中间或拐弯处,加以护送线或加滑石粉。以次类推逐管进行,最终按标志编好线头。6、管子的截面穿放导线的运用率W
14、40%,导线在管内不容许有接头、背扣、拧花等现象。7、电缆布放时,在转弯或接线盒应有专人扼守,电缆的弯曲半径严禁不不小于外径的6倍,并应留有合适余量。8、导线敷设时,应在电缆两端分别留出温度赔偿和检修备用长度,端部留1-2%中间留1.5%9、导线穿放完毕后,接上设备前应用兆欧表,对线路进行测试,检查所放线有无断线、混线,绝缘程度不好的状况,并做好测试记录。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2-1)编号Jl006-1工程名称总装备部科研设计综合办公楼施工单位中天建设集团交底提纲:交底内容:电缆敷设:1)敷设前,应对电缆的型号、规格及外观进行检查,必须符合设计规定;产品Fl勺技术文献应齐全,电缆外观应无损伤,绝缘良好,封端严密。当电缆各项指标测试无误时,方可使用。2)电缆寄存及搬运时,电缆盘不得平放贮存和平放运送,在运送前,必须保证电缆盘牢固,长距离运送宜采用汽车,卸车时,严禁将盘直接由车上推下,应采用汽车吊;短距离运送可采用滚动,将电缆盘按盘上所标箭头方向滚动,以防电缆松脱。3)电缆敷设时,现场的温度应满足:塑料绝缘电力电缆的容许最低敷设温度为0,聚氯乙烯控制电缆H勺容许最低敷设温度为TOC,否则,应将电缆预加热。4)敷设采用人力法施工,电缆应从盘的上端引出,电缆不得在支架和地面上磨擦拖行,同步应防止电缆
