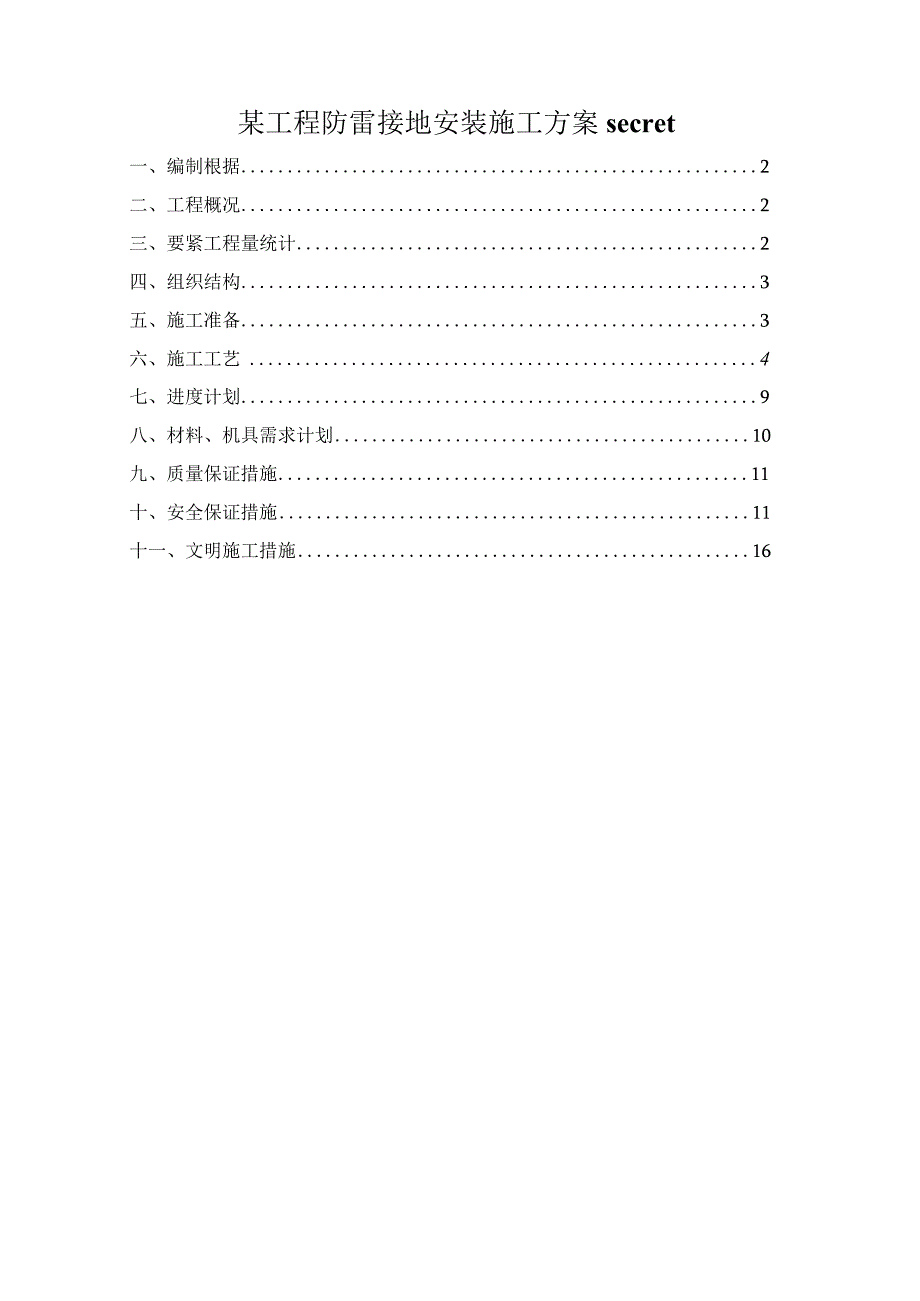

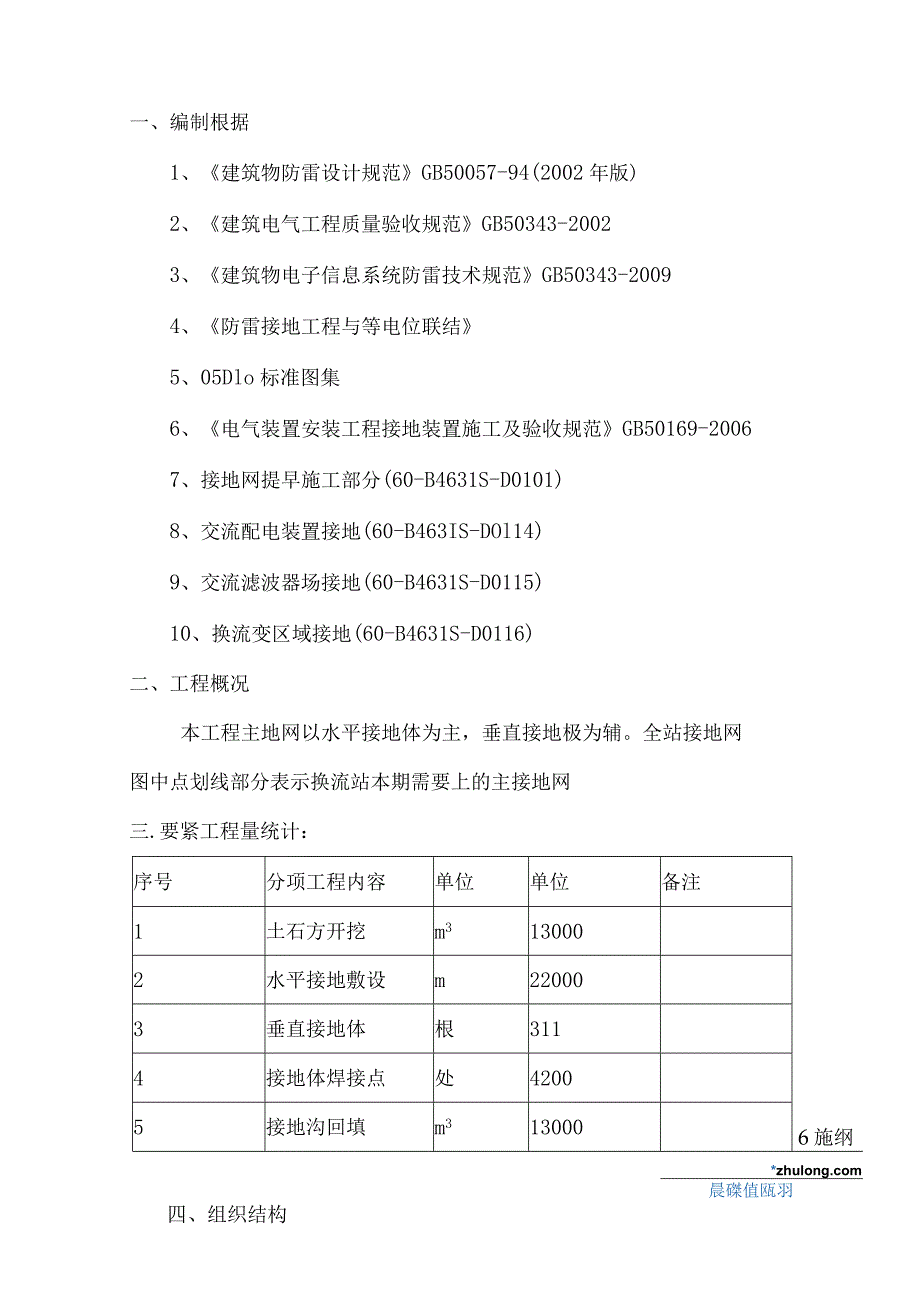

1、某工程防雷接地安装施工方案secret一、编制根据2二、工程概况2三、要紧工程量统计2四、组织结构3五、施工准备3六、施工工艺4七、进度计划9八、材料、机具需求计划10九、质量保证措施11十、安全保证措施11十一、文明施工措施16一、编制根据1、建筑物防雷设计规范GB50057-94(2002年版)2、建筑电气工程质量验收规范GB50343-20023、建筑物电子信息系统防雷技术规范GB50343-20094、防雷接地工程与等电位联结5、05Dlo标准图集6、电气装置安装工程接地装置施工及验收规范GB50169-20067、接地网提早施工部分(60-B4631S-D0101)8、交流配电装置接

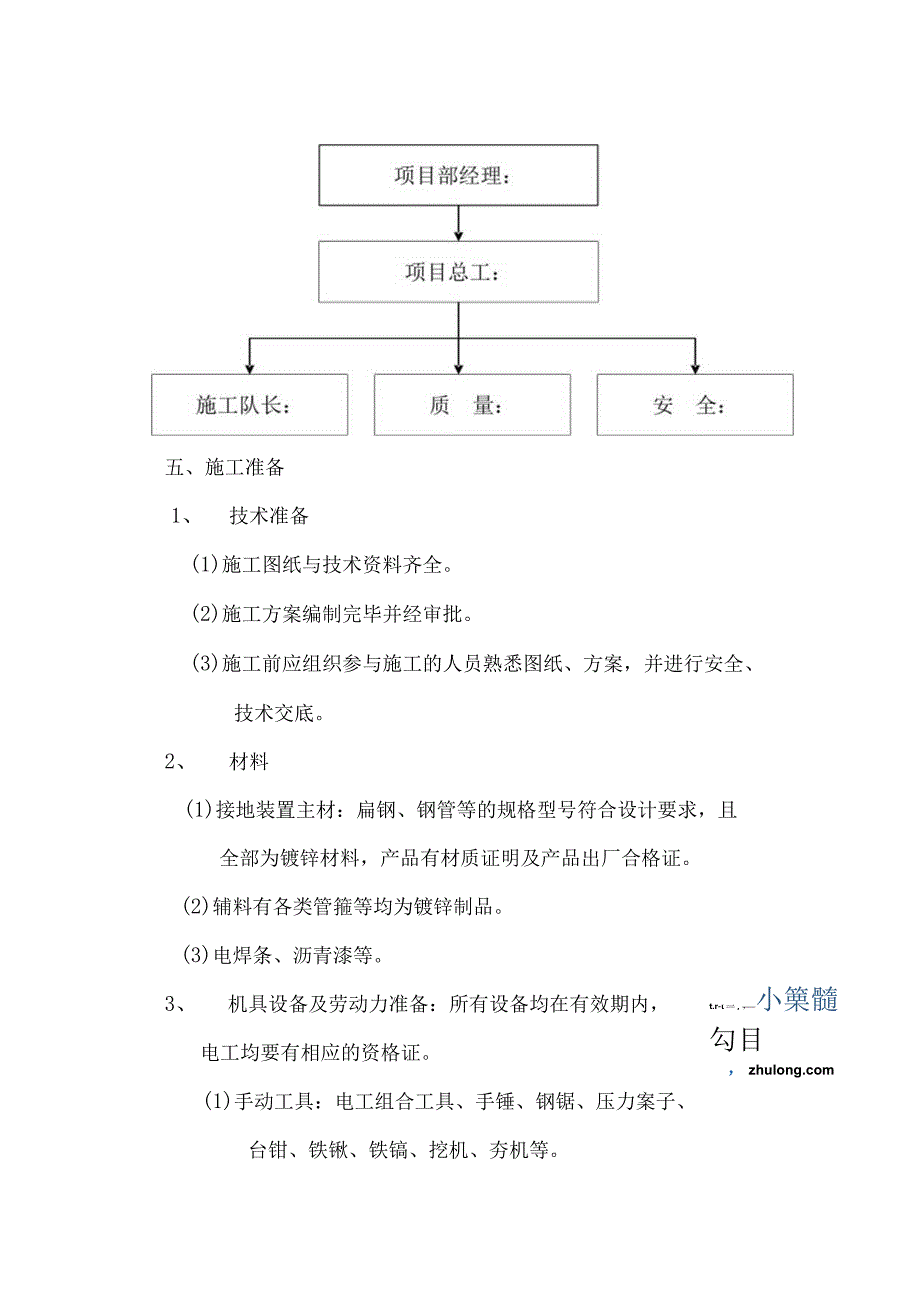

2、地(60-B463IS-DOl14)9、交流滤波器场接地(60-B4631S-D0115)10、换流变区域接地(60-B4631S-D0116)二、工程概况本工程主地网以水平接地体为主,垂直接地极为辅。全站接地网图中点划线部分表示换流站本期需要上的主接地网三.要紧工程量统计:序号分项工程内容单位单位备注1土石方开挖m3130002水平接地敷设m220003垂直接地体根3114接地体焊接点处42005接地沟回填m3130006施纲*晨磔值瓯羽四、组织结构五、施工准备1、 技术准备(1)施工图纸与技术资料齐全。(2)施工方案编制完毕并经审批。(3)施工前应组织参与施工的人员熟悉图纸、方案,并进行安

3、全、技术交底。2、 材料(1)接地装置主材:扁钢、钢管等的规格型号符合设计要求,且全部为镀锌材料,产品有材质证明及产品出厂合格证。(2)辅料有各类管箍等均为镀锌制品。(3)电焊条、沥青漆等。t.r- 一, 小篥髓勾目, E跳盆艇搬3、 机具设备及劳动力准备:所有设备均在有效期内,电工均要有相应的资格证。(1)手动工具:电工组合工具、手锤、钢锯、压力案子、台钳、铁锹、铁镐、挖机、夯机等。(2)电动工具:电锤、冲击锤、电焊机、角磨机等。(3)测试工具:小线、线坠、卷尺、水平尺等。(4)劳动力:根据现场实际情况拟安排焊工4人,小工8人,电工2人。4、 作业条件(1)接地装置及均压带安装作业条件敷设接

4、地极及干线的沟槽开挖完毕。随土建基础地板及结构施工过程中。(2)室内接地干线作业条件墙体施工完毕。管道已预埋。(3)屋顶避雷带安装作业条件避雷带支架已经做完。防雷引下线施工完毕。具备调直场地与垂直运输条件。需要脚手架处脚手架已搭设完毕。六、施工工艺1、 工艺流程测量定位一基槽放线一基槽开挖一接地体敷设一接地体焊接一焊接部位防腐一自检合格一监理部隐蔽验收一接地沟回填一电阻 暖磔亚越域澧求I实测2、 操作方法主接地网水平接地体选用100XlO热镀锌扁钢,敷设深度为1.2米。垂直接地极使用50,L=25m的热镀锌钢管。敷设深度为1.2m。被截断的接地扁钢截面部分应用沥青漆进行防腐。 主网扁钢焊接的搭

5、接长度为其宽度的二倍以上。 钢管接地极与水平接地扁钢用扁钢弯成的弧形卡子进行连接。先将扁钢弯成的弧形卡子与钢管接地极进行焊接,要求在其接触部位两侧进行焊接。再将扁钢弯成的弧形卡子与主网扁铁焊接。焊接为45的角焊缝,焊接高度为扁钢厚度。具体见图。焊缝应平整、焊透、无间断,用沥青漆对焊接部位进行防腐处理。 均压带使用型号为一60X8的扁钢, 米。均压带的埋设深度石站.4 100x1044lf HHW IO图1钢管接地极挖沟:根据设计图要求,对接地体的线路进行测量放线,在此线路上挖掘深为L2m、沟底宽为0.5In的沟,沟上部稍宽,底部渐窄,沟底如有石子应清除。安装接地体(极):沟挖好后,应立即安装接

6、地极与敷设接地扁钢,防止土方倒塌。先将接地极放在沟的中心线上,打入地中,通常使用手锤打入,一人扶接地极,一人用大锤敲打接地极顶部。为了防止将接地钢管打坏,可加一管帽套入接地管端。使用手锤敲打接地极时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直,当接地体顶端距离地面120Onlm时停止打入。也可用挖机慢慢垂直压入。主地网方格网间距15m左右。接地体敷设完后的回填土中不应夹有石块与建筑垃圾等,在回填土时应用素土每30OmIn厚一层,进行夯实。核验接地体:接地体连接完毕后,应及时进行隐检核验,接地体材质、位置、焊接质量等均应符合施工规范要求,然后方可进行回填,分层夯实。最后,将接地电阻摇测数值

7、填写在隐检记录上。3、 房屋接地:检修备品库在屋面女儿墙上设避雷带。屋面板受力钢筋与分布筋的焊点很多于300个(能够均布),除此之外的受力钢筋或者分布筋接长、受力钢筋与分布筋交叉点能够使用绑扎,最终务必保证受力钢筋与分布钢筋整体连通,并与接地扁钢焊接。检修备品库与5#33OkV继电器室室内接地为沿室内地坪30OmnI高墙面进行敷设,在房屋的四角引4根接地扁钢与户外主接地网连接。均使用60X8mm的扁钢。检修备品库防雷引下线明敷设应符合下列规定:(1)引下线扁钢截面使用60mmX8mmo(2)引下线应躲开建筑物的出入口与行人较易接触到的地点以免发生危险。(3)检修备品库设两根引下线,房屋转角处对

8、称位置布置。4、接地电阻的测量。1测量方法:(1)如图2所示,沿被测接地极I,使电位探测针P与电流探测针(/依直线彼此相距20m,插入地中,且电位探测针P要插于接地极与电流探测针L之间。(2)用导线将B、P,与C分别接于仪表上相应的端纽E、P、Co(3)将仪表放置水平位置,检查零指示器的指针是否指于中心线上。若偏离中心线,可用零位调整器将其调整指于中心线。(4)将“倍率标度”置于最大倍数,慢慢转动发电机的手柄,同时旋动”测量标度盘”,使零指示器与指针指于中心线。当零指示器指针接近平衡时,加快发电机手柄的转速,使其达到每分钟120转以上。调整“测量标度盘”,使指针指于中心线上。*被保护的电气设新

9、图2接地电阻测量接线图(5)假如“测量标度盘”的读数小于1,应将“倍率标度”置于较小的倍数,再重新调整“倍率标度盘”,以得到正确的读数。(6)当指针完全平衡在中心线上以后,用“测量标度盘”的读数乘以倍率标度,即为所测的接地电阻阻值。2注意事项:使用接地测量仪(接地摇表)时,应注意下列几个问题:(1)当“零指示器”的灵敏度过高时,可将电位探测针插入土壤中浅一些;若其灵敏度不够时,可沿电位探测针与电流探测针注水使之湿润。(2)测量时接地线路要与被保护的设备断开,以便得到准确的测量数据。(3)当接地极B与电流探测针L之间的距离大于20m,电位探测针P的位置插在BC之间的直线几米以外时,其测量的误差能

10、够不计;但EC1的距离小于20In时,则应将电位探测针P正确地插于Ic,直线中间。(4)当实测接地电阻达不到要求时,可首先使用增加接地极的方法来减小接地电阻。如仍不能满足要求,可根据实际情况采取下面一些措施:置换电阻率较低的土壤;接地极深埋;人工处理,即在接地极周围土壤中加入降阻剂;使用接地模块。(5)在使用传统测量方法不便利的场所,可使用E2000型数字式接地电阻测试仪,它无需辅助线与探测针,只要将卡头在被测极上卡住,便可读出接地电阻值。七、施工进度计划:1、33OkV设备支架区计划09.10.31完2、滤波器场主地网计划09.11.15完成3、变广场主地网计划09.11.20完4、直流场主

11、地网八、要紧设备材料”施工机具需求计划:要紧材料计划表编号名称型号及规范单位数量备注1水平均压带扁钢-60X8米HOOO热镀锌2主网扁钢-IooXlO米10000热镀锌3垂直接地体钢管504,1.=2500mm根311热镀锌要紧机具要求计划表编号名称单位数量1焊机台42电缆米4003电表块14锹把105挖锄把106大锤8镑把27翻斗车台28电源操纵箱套29接地摇表块110切割机111挖掘机台1九、质量保证措施:为确保工程质量优良,本部工程需达到合格率100%,优良率100%,要紧质量保证措施如下:(1)严把质量关,对设计规范配备原材料进行检验,并将厂家提供的合格证,报送业主或者监理工程师进行审

12、查。(2)严格施工接地装置务必符合电力设备过电压保护设计规程、电力设备接地设计技术规程、电气装置安装工程施工及验收规范中的规定。(3)精心组织,在工程质量管理中,管理人员、技术人员、专业技工与施工人员,务必根据规程规定,组织学习。学习规范、提高自身素养。保证其工作的连续性及原有的专业操作技能水平。(4)开展全面质量管理活动,强化各工序之间的衔接,坚持“三检制:每道工序自检合格后,由专职质检员进行全面检查验收,然后由项目监理工程师进行验收、签认。(5)在整个施工过程中,开展形之有效的“三工”活动,做到班前讲话,班中检查,班后总结的管理方法,确保施工质量。十、施工安全保证措施:为确保安全,施工中应

13、采取如下安全措施:(1)认真贯彻“安全第一,预防为主”的方针,全面落实南方电网公司电网建设工程施工安全与环境保护设施标准规定要求,加强安全教育与培训I,提高安全意识,安全操作技能与自我保护意识。特殊工种,需持证上岗,做到不伤他人,不被他人伤害。把安全纳入计划管理目标。(2)建立健全组织机构,严格实行岗位责任制。从项目部、施工队到班组设安全员,具体抓好作业安全,建立安全保证体系。把安全生产纳入各级领导的责任目标,实行严格考核。(3)建立建全安全管理制度,由质安部制定各项安全管理办法,开展一系例的安全教育;安全检查评比制度,班组安全活动制度。(4)重点抓好施工现场的安全工作;加强对机械设备与操作人

14、员的管理,严禁违章作业,持证上岗,对机械设备进行一次全面检查与保护,定期对电缆进行检查与保护,焊机有良好的接地措施,电路敷设、漏电保护装置按有关规定操作,同时严格加强用电管理,由专职电工进行操作。杜绝各类安全事故。(5)加强对民技工的安全教育与管理。进入施工现场务必戴好安全帽,劳保着装。危险源辨识及操纵措施:序号作业活动危险点/危险源危害结果防范对策1安全交底未经安全交底施工人身伤害、设备事故1 .认真做好交底,有针对性地讲解危险点与预防措施,交底人与被交底人双方签字。2 .认真执行公司、项目部、班组三级“任务、技术、安全、环境”要求的“四交”制度。3 .对无安全措施或者未经安全技术交底的施工项目,施工人员有权拒绝施工。2安全培训教育1 .未经三级安

展开阅读全文
