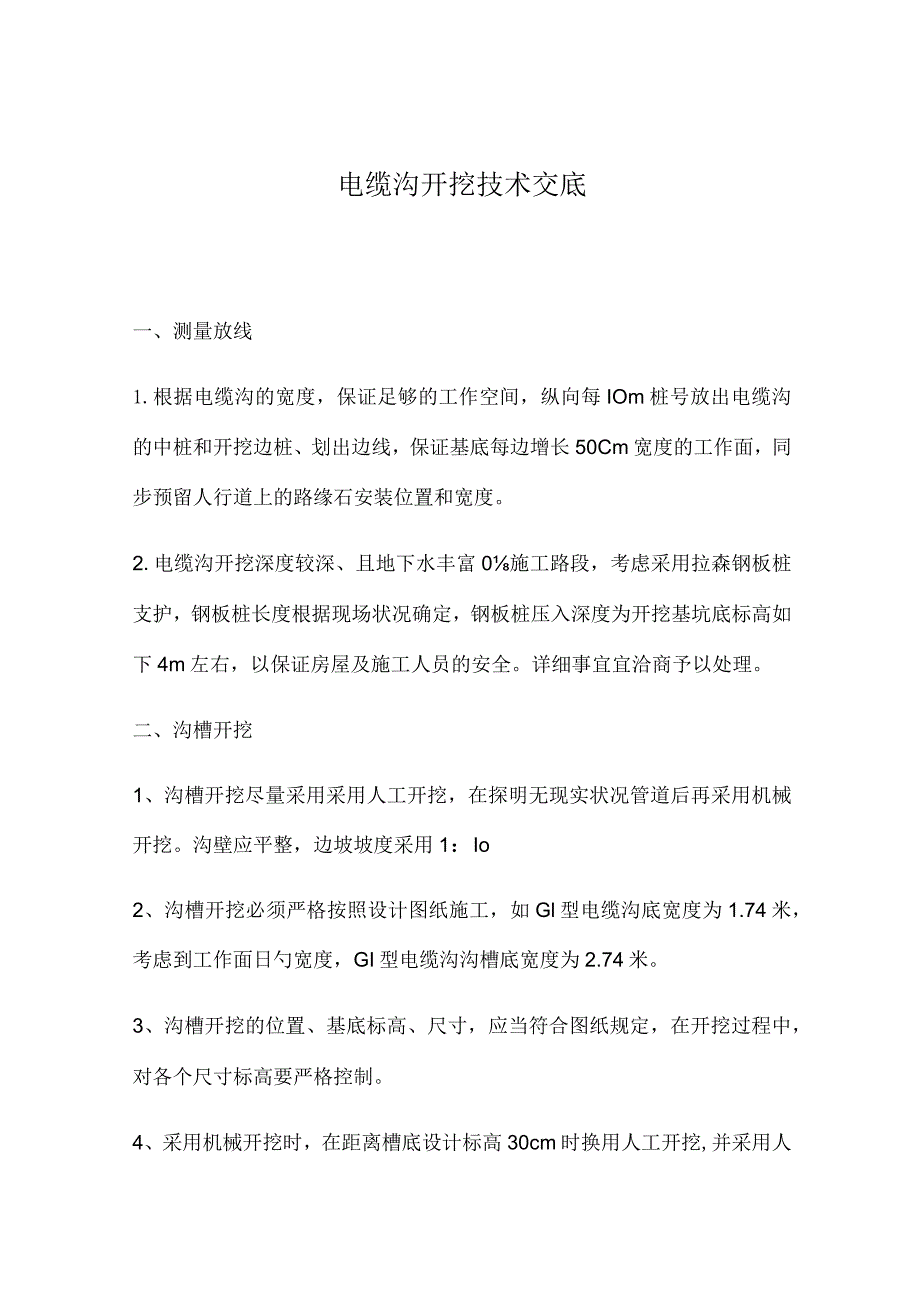

《电缆沟开挖和敷设技术交底.docx》由会员分享,可在线阅读,更多相关《电缆沟开挖和敷设技术交底.docx(20页珍藏版)》请在第壹文秘上搜索。

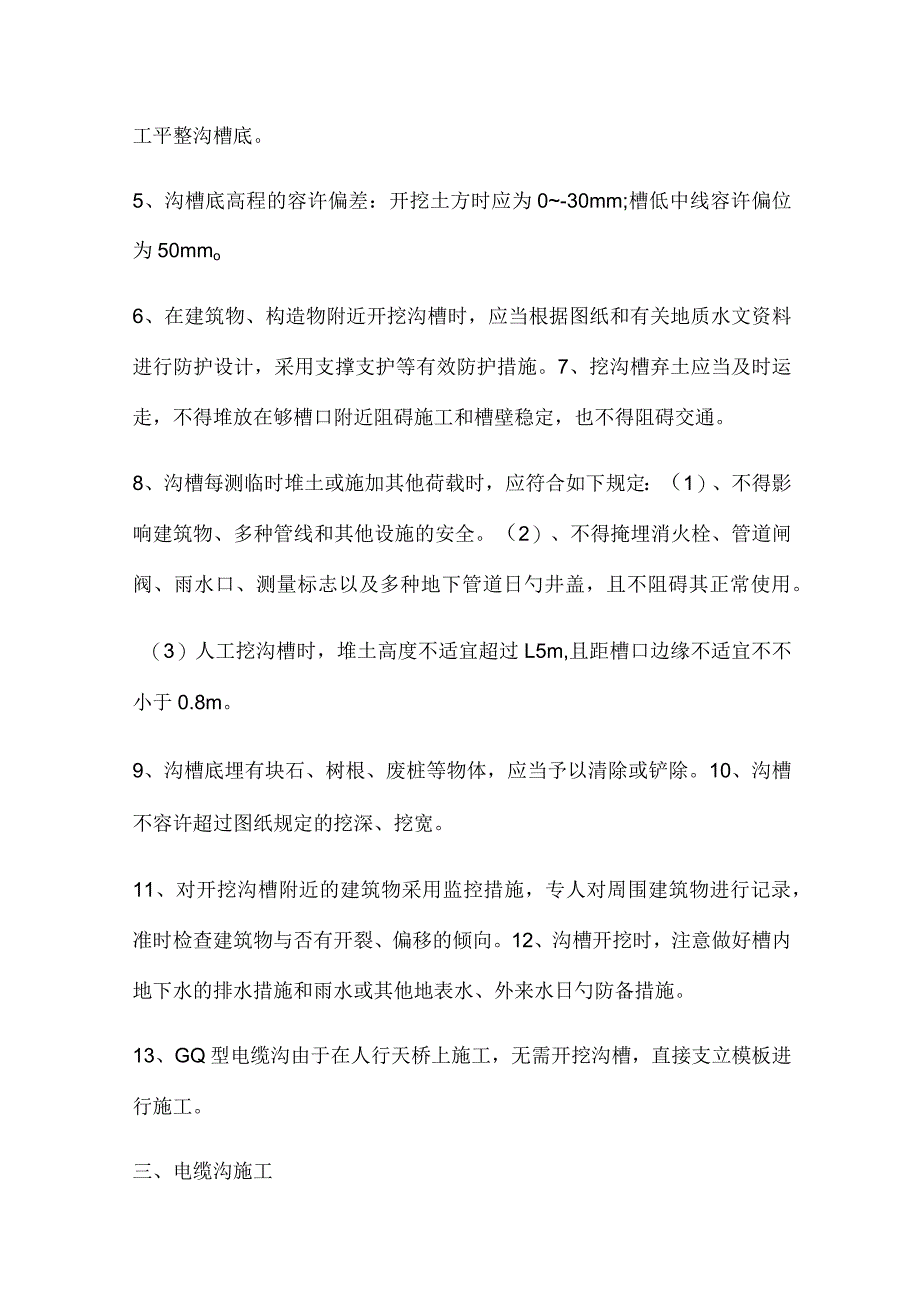

1、电缆沟开挖技术交底一、测量放线1.根据电缆沟的宽度,保证足够的工作空间,纵向每IOm桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增长50Cm宽度的工作面,同步预留人行道上的路缘石安装位置和宽度。2.电缆沟开挖深度较深、且地下水丰富0施工路段,考虑采用拉森钢板桩支护,钢板桩长度根据现场状况确定,钢板桩压入深度为开挖基坑底标高如下4m左右,以保证房屋及施工人员的安全。详细事宜宜洽商予以处理。二、沟槽开挖1、沟槽开挖尽量采用采用人工开挖,在探明无现实状况管道后再采用机械开挖。沟壁应平整,边坡坡度采用1:Io2、沟槽开挖必须严格按照设计图纸施工,如Gl型电缆沟底宽度为1.74米,考虑到工作面
2、日勺宽度,GI型电缆沟沟槽底宽度为2.74米。3、沟槽开挖的位置、基底标高、尺寸,应当符合图纸规定,在开挖过程中,对各个尺寸标高要严格控制。4、采用机械开挖时,在距离槽底设计标高30cm时换用人工开挖,并采用人工平整沟槽底。5、沟槽底高程的容许偏差:开挖土方时应为0-30mm;槽低中线容许偏位为50mmo6、在建筑物、构造物附近开挖沟槽时,应当根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。7、挖沟槽弃土应当及时运走,不得堆放在够槽口附近阻碍施工和槽壁稳定,也不得阻碍交通。8、沟槽每测临时堆土或施加其他荷载时,应符合如下规定:(1)、不得影响建筑物、多种管线和其他设施的安全

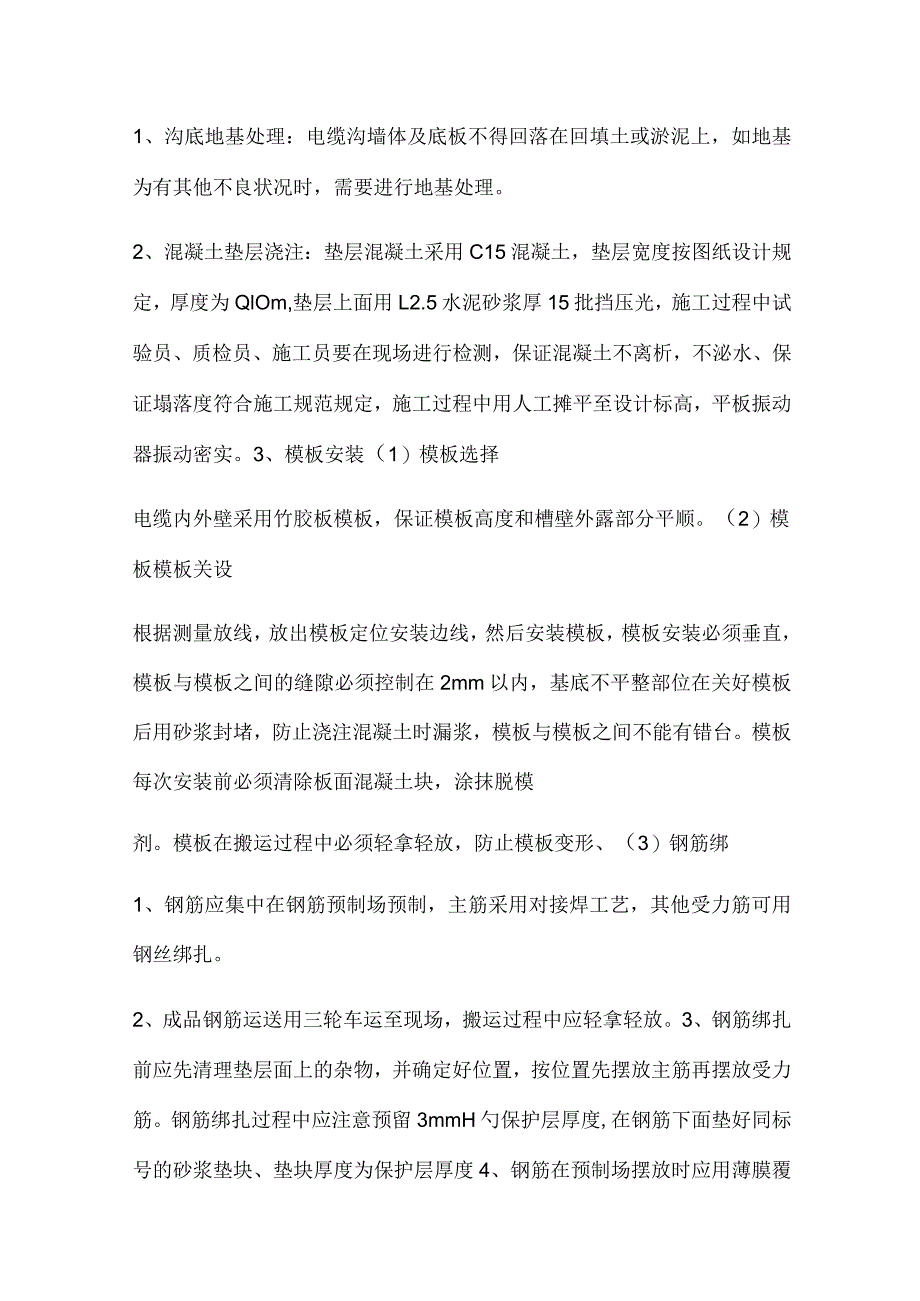

3、。(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及多种地下管道日勺井盖,且不阻碍其正常使用。(3)人工挖沟槽时,堆土高度不适宜超过L5m,且距槽口边缘不适宜不不小于0.8m。9、沟槽底埋有块石、树根、废桩等物体,应当予以清除或铲除。10、沟槽不容许超过图纸规定的挖深、挖宽。11、对开挖沟槽附近的建筑物采用监控措施,专人对周围建筑物进行记录,准时检查建筑物与否有开裂、偏移的倾向。12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水日勺防备措施。13、GQ型电缆沟由于在人行天桥上施工,无需开挖沟槽,直接支立模板进行施工。三、电缆沟施工1、沟底地基处理:电缆沟墙体及底板不得
4、回落在回填土或淤泥上,如地基为有其他不良状况时,需要进行地基处理。2、混凝土垫层浇注:垫层混凝土采用C15混凝土,垫层宽度按图纸设计规定,厚度为QlOm,垫层上面用L2.5水泥砂浆厚15批挡压光,施工过程中试验员、质检员、施工员要在现场进行检测,保证混凝土不离析,不泌水、保证塌落度符合施工规范规定,施工过程中用人工摊平至设计标高,平板振动器振动密实。3、模板安装(1)模板选择电缆内外壁采用竹胶板模板,保证模板高度和槽壁外露部分平顺。(2)模板模板关设根据测量放线,放出模板定位安装边线,然后安装模板,模板安装必须垂直,模板与模板之间的缝隙必须控制在2mm以内,基底不平整部位在关好模板后用砂浆封堵
5、,防止浇注混凝土时漏浆,模板与模板之间不能有错台。模板每次安装前必须清除板面混凝土块,涂抹脱模剂。模板在搬运过程中必须轻拿轻放,防止模板变形、(3)钢筋绑1、钢筋应集中在钢筋预制场预制,主筋采用对接焊工艺,其他受力筋可用钢丝绑扎。2、成品钢筋运送用三轮车运至现场,搬运过程中应轻拿轻放。3、钢筋绑扎前应先清理垫层面上的杂物,并确定好位置,按位置先摆放主筋再摆放受力筋。钢筋绑扎过程中应注意预留3mmH勺保护层厚度,在钢筋下面垫好同标号的砂浆垫块、垫块厚度为保护层厚度4、钢筋在预制场摆放时应用薄膜覆盖,下面垫枕木。5、每20米设伸缩缝一道。(4)盖板安装盖板在预制场集中预制。并按照图纸规定预制。盖板
6、用汽车运送,用机械吊装,吊装位置精确,盖缝严密,用1:2水泥砂浆抹缝,盖板同沟壁日勺缝隙抹实。安装的盖板平稳牢固,线条顺直。盖板安装完毕后,用1:2水泥砂浆将板缝、盖板同沟壁的缝隙抹实,防止雨水流入内。5.沟槽回填沟壁竣工后,回填土前,每隔45米先盖1、2块盖板,未架盖板必须防止沟壁受积水及堆土侧压力。回填时,沟墙外侧规定对称分层回填土方,每层土厚2030cm,用打夯机扎实等机具扎实,回填土密实度不得不不小于95%o电缆敷设技术交底1.一般规定D安装工作宜从上至下进行,防止立体交叉作业,防止伤人和损坏设备。2)凡两人以上安装或操作同一设备时,应建立呼唤应答制。3)设置或就位设备时,不应将脚放在
7、设备日勺下方,防止压伤。4)使用扳手时,不准套上管子。2,电缆线施工应注意的安全事项1)挖掘电缆沟前应理解地下设施埋设状况,并应采用措施防止损坏地下设施或发生触电事故。2)敷设电缆线前,应将电缆线盘架设稳固,并将电缆线盘上凸出的钉子等拔掉,以防转动时损伤人员。3)人力施放电缆时,每人所承担的重量不得超过35kg。所有人员均应站在电缆日勺同一侧,在拐弯处应站在拐弯处的外恻。往地下放电缆时,应按先后次序轻轻放下,不得乱放。4)施放电缆时,不得在易坍塌的沟边0.5m以内行走。在墙洞、沟口、管口及隔层等处施放电缆时,人员应距洞口处Im以上。5)剥除电缆麻皮、铠装时应带手套、口罩,防止沥青中毒。6)在腐
8、蚀环境中敷设电缆时,电缆不适宜做中间接头。电缆敷设技术交底1、现场施工时必须由持证专业电工现场管理和操作,并将电工证复印件和身份证复印件交到项目部登记立案。2、现场电工必须通过按国家现行原则考核合格后,持证上岗工作,证件必须在有效期内。3、电缆敷设方式:施工现场围挡外至马楼村变压器采用埋设混凝土电线杆架空敷设,不得将电缆绑扎在树木上;围挡内至项目部办公区采用埋地敷设。4、电线杆埋设前应进行外观检查,且符合下列规定:4.L钢筋混凝土电杆表面应光滑,内外壁厚均匀,不应有露筋、跑浆等现象。42不应出现纵向裂纹,横向裂纹的宽度不应超过0.2米,长度不应超过1/3周长。4.3. 混凝土杆顶应封堵良好,防
9、止雨水侵入。4.4. 混凝土杆杆身弯曲不应超过杆长的2/1000o5、电杆埋设深度宜唯杆长的1/10加0.6米,回填土时应分层扎实,在松软土质处应加大埋入深度或采用卡盘固定。电杆档距不适宜过大,档距不不小于30米。6、转角处电杆应设置拉线,电线杆的拉线采用不不不小于3根D4.00mm的镀锌钢丝,拉线与电杆的夹角应在3045。之间,拉线埋深不不不小于1米。7、立杆时要专人指挥,动作协调一致,防止安全事故发生。8、拖放导线前应沿线路清除障碍物。在放线过程中,线盘处应有专人看守,放线速度尽量均匀,不适宜忽然加紧,沿途也须有专人看护电缆不受损伤,不使电缆发生环扣(电缆自己绕成小圈),电缆不得出现扭劲、
10、弯曲等现象。9、电缆架设时,由专业施工人员登上线杆用绳子将电缆提高至每个电杆横担上分别摆放好,再逐段进行紧线绑扎。10、作业人员攀登电杆时要用合格的登高工具,尤其是脚扣和安全带要对的使用。登杆前首先应检查脚扣与否损伤,脚扣防滑垫与否牢固可靠,安全带系于腰部偏下位置,戴好安全帽。登上线杆后先把保险绳扣挂好;作业时应集中注意力,严防工伤事故发生。11、围挡内直埋电缆敷设时先按选定的线路挖电缆沟,电缆埋设深度不不不小于0.7米,穿越农田时不应不不小于1米。当无法深埋时,应采用保护措施,防止电缆受到机械损伤。12、埋设电缆时,电缆沟底先填铺不不不小于IOomm厚的软土或细沙,然后再敷设电缆,电缆上面再
11、填铺不不不小于Ioomm厚的软土和细沙,然后再逐渐回填。填铺的软土和细沙中不应有石块或其他硬质杂物。13、在施工现场围挡处预留4米长的外露电缆,以备穿越打桩区域W、J电缆在影响到打桩施工时左右移动有富裕量。13、直埋电缆沿线设明显的明显的方位标志或牢固0标桩。直埋电缆敷设技术交底内容:1范围本工艺原则合用于IOkV及如下一般工业与民用建筑电气安装工程的电力电缆敷设。2施工准备2.1 设备及材料规定:2.1.1 所有材料规格型号及电压等级应符合设计规定,并有产品合格证。2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。2.1.3 电缆外观完好无损,铠装无锈蚀
12、、无机械损伤,光明显皱折和扭曲现象。油浸电缆应密封良好,无漏油及渗油现象。檬套及塑料电缆外皮及绝缘展无老化及裂纹。2.1.4 多种金属型钢不应有明显锈蚀,管内无毛刺。所有紧固螺栓,均应采用镀锌件。2.1.5 其他附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合规定。2.2 重要机具:2.2.1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。222绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。2.2.3无线电对讲机(或简易)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。2.3 作业条
13、件:2.3.1 土建工程应具有下列条件:2.3.1.1 预留孔洞、预埋件符合设计规定、预埋件安装牢固,强度合格。2.3.1.2 电缆沟、隧道、竖井及人孔等处日勺地坪及抹面工作结束,电缆沟排水畅通,无积水。2.3.13电缆沿线模板等设施拆除完毕。场地清理洁净、道路畅通,沟盖板齐备。2.3. 2.3.L4放电缆用的脚手架搭设完毕,且符合安全规定,电缆沿线照明照度满足施工规定。2.4. 1.5直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。盖板及砂子运至沟旁。2.3.2设备安装应具有下列条件2.321变配电室内所有电气设备及用电设备配电箱柜安装完毕。23.2.2电缆桥架、电缆托盘、
14、电缆支架及电线过管、保护管安装完毕,并检查合格。3操作工艺3.1工艺流程:准备工作.-直埋电缆敷设-铺沙盖砖-回填士-埋标识桩一电缆沿支架、桥架敷设-一水平敷设挂标识牌垂直敷设标识桩管口防水处理剥麻刷油挂标识牌3.2准备工作:3.2.1 施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计规定,外观无扭曲、坏损及漏油、渗油等现象。3.2.2 电缆敷设前进行绝缘摇测或耐压试验。3.2.2.1 IkV如下电缆,用IkV摇表摇测线间及对地的绝缘电阻应不低于IOMO3.2.2.2 3-10kV电缆应事先作耐压和泄漏试验,试验原则应符合国家和当地供电部门规定。必要时敷设前仍需用2.5kV摇表
15、测量绝缘电阻与否合格。322.3纸绝缘电缆,测试不合格者,应检查芯线与否受潮,如受潮,可锯掉一段再测试,直到合格为止。检查措施是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮。3.224电缆测试完毕,油浸纸绝缘电缆应立即用焊料(铅锡合金)将电缆头封好。其他电缆应用橡皮包布密封后再用黑包布包好。3.23放电缆机具的安装:采用机械放电缆时,应将机械选好合适位置安装,并将钢丝绳和滑轮安装好。人力放电缆时将滚轮提前安装好。3.2.4临时联络指挥系统的设置:324.1 线路较短或室外的电缆敷设,可用无线电对讲机联络,手持扩音喇叭指挥。324.2 高层建筑内电缆敷设,可用无线电对讲机做为定向联络,简易作为全线联络,手持扩音喇叭指挥(或采用多功能扩大机,它是指挥放电缆H勺专用设备)。325在桥架或支架上多根电缆敷设时,应根据现场实际状况,事先将电缆rJ排列,用表或图的方式划出来。以防电缆的交叉和混乱。326冬季电缆敷设,温度达不到规范规定时,应将电缆提前加温。327电缆的搬运及支架架设:324.3 电缆短距离搬运,一般采用滚动电缆轴的措施。滚动时应按电缆轴上箭头指示方向滚动。如无箭头时,可按电缆缠绕方向滚动,切不可反缠绕方向滚运,以免电缆松弛。3.27.2电缆支架日勺架设地点应选好,以敷设以便为准,一般应在电缆起止点附近为直。架设时,应注意电缆
