《监理工作日志.docx》由会员分享,可在线阅读,更多相关《监理工作日志.docx(1页珍藏版)》请在第壹文秘上搜索。

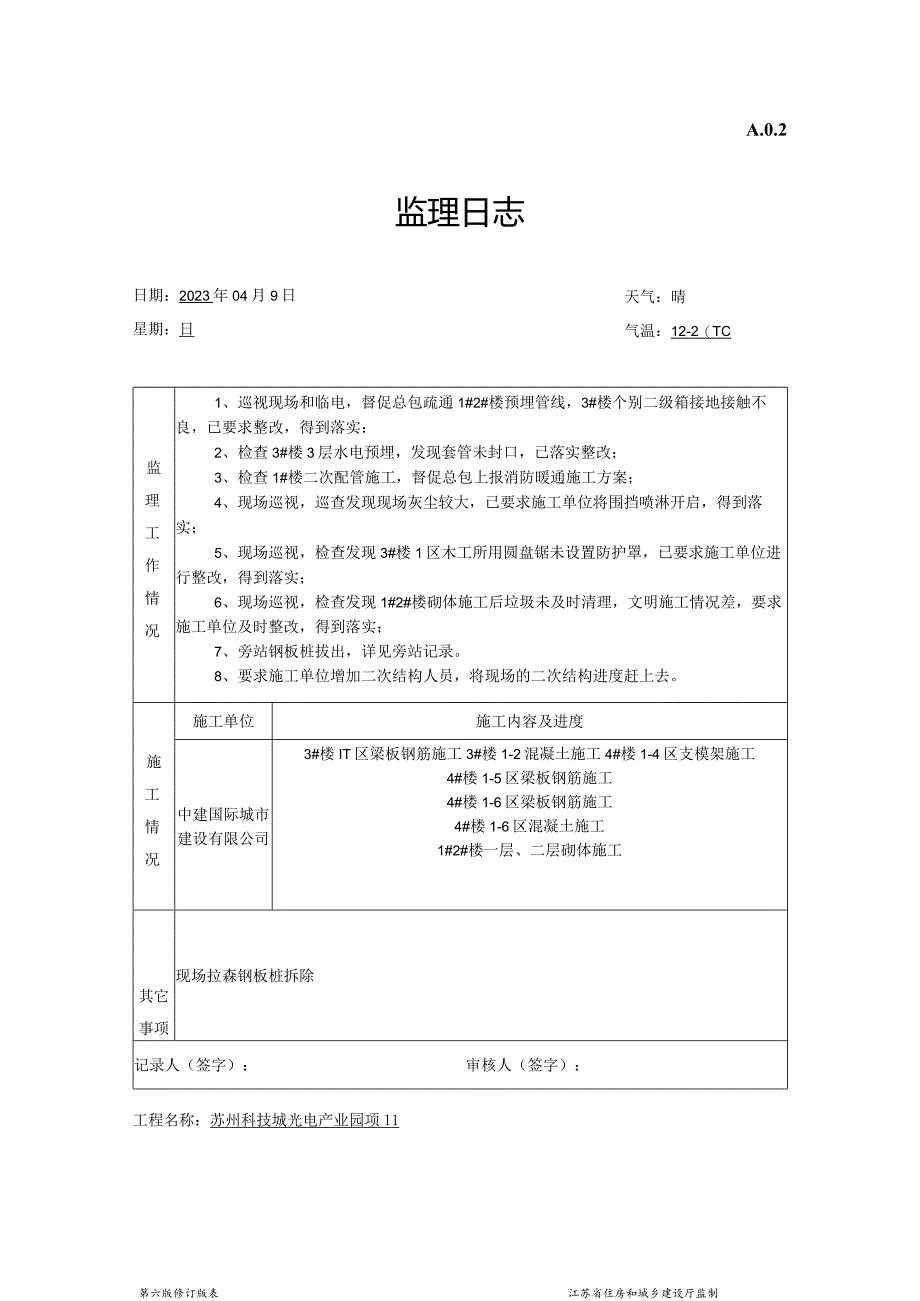

A.0.2监理日志天气:晴气温:12-2(TC日期:2023年04月9日星期:日工程名称:苏州科技城光电产业园项11监理工作情况1、巡视现场和临电,督促总包疏通1#2#楼预埋管线,3#楼个别二级箱接地接触不良,已要求整改,得到落实:2、检查3#楼3层水电预埋,发现套管未封口,已落实整改;3、检查1#楼二次配管施工,督促总包上报消防暖通施工方案;4、现场巡视,巡查发现现场灰尘较大,已要求施工单位将围挡喷淋开启,得到落实;5、现场巡视,检查发现3#楼1区木工所用圆盘锯未设置防护罩,已要求施工单位进行整改,得到落实;6、现场巡视,检查发现1#2#楼砌体施工后垃圾未及时清理,文明施工情况差,要求施工单位及时整改,得到落实;7、旁站钢板桩拔出,详见旁站记录。8、要求施工单位增加二次结构人员,将现场的二次结构进度赶上去。施工情况施工单位施工内容及进度中建国际城市建设有限公司3#楼IT区梁板钢筋施工3#楼1-2混凝土施工4#楼1-4区支模架施工4#楼1-5区梁板钢筋施工4#楼1-6区梁板钢筋施工4#楼1-6区混凝土施工1#2#楼一层、二层砌体施工其它事项现场拉森钢板桩拆除记录人(签字):审核人(签字):第六版修订版表江苏省住房和城乡建设厅监制
