1、砌体施工技术方案1小型混凝土空心砌块施工a.普通混凝土小砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿;轻集料混凝土小砌块施工前可洒水,但不宜过多。龄期不足28d及潮湿的小砌块不得进行砌筑。b.应尽量采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除小砌块表面污物和芯柱用小砌块孔洞底部的毛边。c.在房屋四角或楼梯间转角处设立皮数杆,皮数杆间距不得超过15mo皮数杆上应画出各皮小砌块的高度及灰缝厚度。在皮数杆上相对小砌块上边线之间拉准线,小砌块依准线砌筑。d.小砌块砌筑应从转角或定位处开始,内外墙同时砌筑,纵横墙交错搭接。外墙转角处应使小砌块隔皮露端面;T字交接处应使横墙小砌块隔
2、皮露端面,纵墙在交接处改砌两块辅助规格小砌块(尺寸为29OnImXI90mmX190mm,一头开口),所有露端面用水泥砂浆抹平。e.小砌块应对孔错缝搭砌。上下皮小砌块竖向灰缝相互错开190mmo个别情况当无法对孔砌筑时,普通混凝土小砌块错缝长度不应小于90mm,轻骨料混凝土小砌块错缝长度不应小于120mm;当不能保证此规定时:应在水平灰缝中设置24钢筋网片,钢筋网片每端均应超过该垂直灰缝,其长度不得小于300mmof.小砌块砌体的灰缝应横平竖直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于90%;竖向灰缝的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝。水平灰缝厚度和竖向灰缝宽度应
3、控制在812mm。当缺少辅助规格小砌块时,砌体通缝不应超过两皮砌块。g.小砌块砌体临时间断处应砌成斜槎,斜槎长度不应小于斜槎高度的2/3(一般按一步脚手架高度控制);如留斜槎有困难,除外墙转角处及抗震设防地区,砌体临时间断处不应留直槎外,可从砌体面伸出20Omm砌成阴阳槎,并沿砌体高每三皮砌块(600mm),设拉结筋或钢筋网片,接槎部位宜延至门窗洞口。h.承重砌体严禁使用断裂小砌块或壁肋中有竖向凹形裂缝的小砌块砌筑;也不得采用小砌块与烧结普通砖等其他块体材料混合砌筑。i.小砌块砌体内不宜设脚手眼,如必须设置时,可用辅助规格190mmX190mmX190mm小砌块侧砌,利用其孔洞作脚手眼,砌体完
4、工后用C15混凝土填实j.砌体下列部位不得设置脚手眼:1) 过梁上部,与过梁成60角的三角形及过梁跨度1/2范围内;2) 宽度不大于800mm的窗间墙;3) 梁和梁垫下及左右各50Omm的范围内;4) 门窗洞口两侧200mm内和砌体交接处400mm的范围内;5) 设计规定不允许设脚手眼的部位。小砌块砌体相邻工作段的高度差不得大于一个楼层高度或4mo1.常温条件下,普通混凝土小砌块的日砌筑高度应控制在1.8m内;轻骨料混凝土小砌块的日砌筑高度应控制在2.4m内。m.对砌体表面的平整度和垂直度,灰缝的厚度和砂浆饱满度应随时检查,校正偏差。在砌完每一楼层后,应校核砌体的轴线尺寸和标高,允许范围内的轴

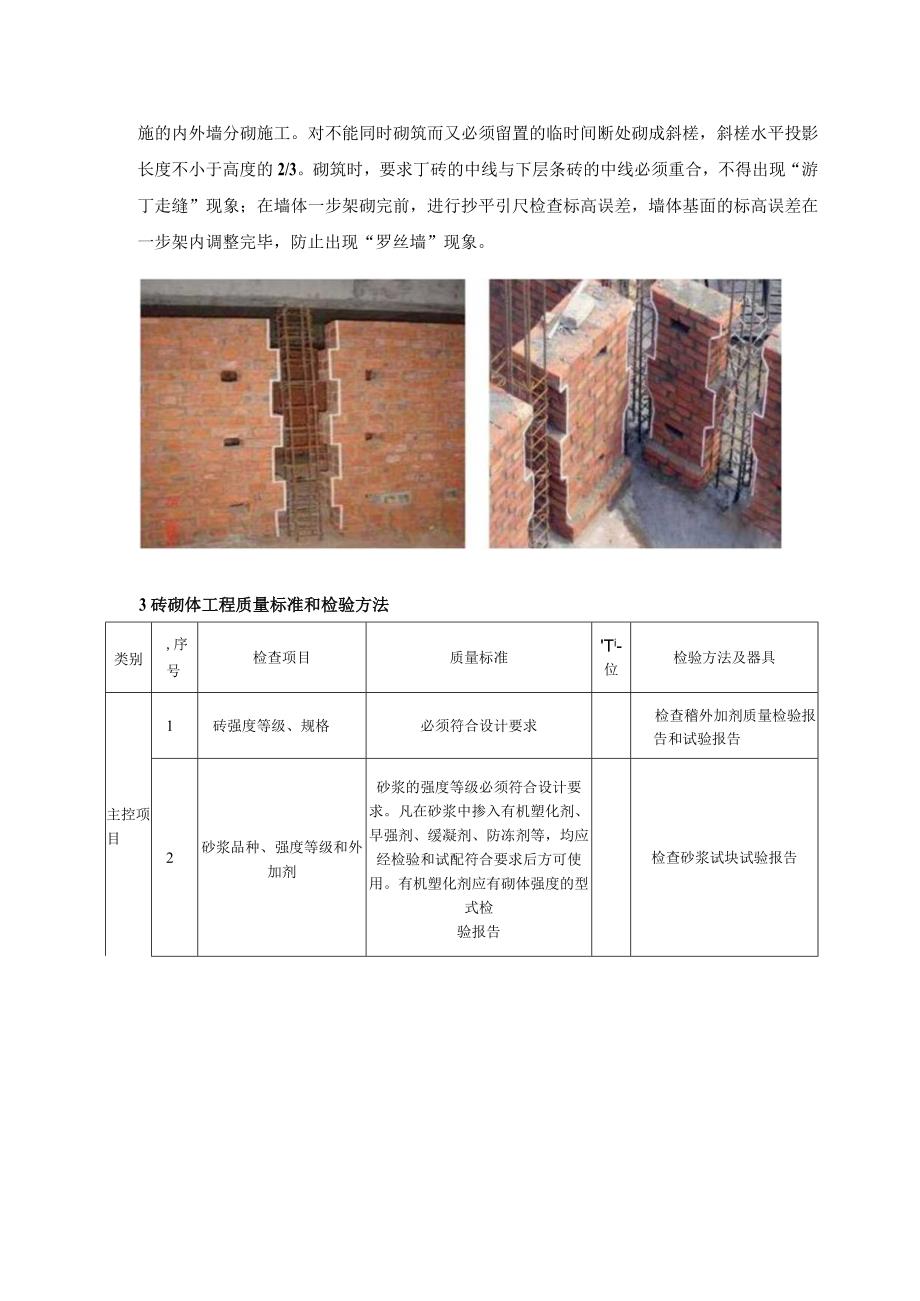

5、线及标高的偏差,可在楼板面上予以校正。2实心砖墙的施工a.砌砖时,拉双面准线,采用“三一”砌砖法砌筑,即“一块砖,一铲灰,一揉挤”。水平及竖直灰缝宽度按Iomln控制,但不小于8mm,不大于12mm。砖砌体水平灰缝的砂浆饱满,实心砖砌体水平灰缝的砂浆饱满度不低于80机交接墙体不能同时组砌时,于墙体中引出阳槎,并在灰缝中预埋长度不小于500mm,间距不大于50Omln的66拉结筋,每道两根。b.砖墙每天砌筑高度不超过1.8m。施工脚手眼等孔洞的补砌采用两头挤浆的办法,不得用干砖填塞。砖砌体的转角处和交接处同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处砌成斜槎,斜
6、槎水平投影长度不小于高度的2/3。砌筑时,要求丁砖的中线与下层条砖的中线必须重合,不得出现“游丁走缝”现象;在墙体一步架砌完前,进行抄平引尺检查标高误差,墙体基面的标高误差在一步架内调整完毕,防止出现“罗丝墙”现象。3砖砌体工程质量标准和检验方法类别,序号检查项目质量标准Ti-位检验方法及器具主控项目1砖强度等级、规格必须符合设计要求检查稽外加剂质量检验报告和试验报告2砂浆品种、强度等级和外加剂砂浆的强度等级必须符合设计要求。凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,均应经检验和试配符合要求后方可使用。有机塑化剂应有砌体强度的型式检验报告检查砂浆试块试验报告3斜槎留置砖砌体的转角处和
7、交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎的水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2斜槎高度不得超过一步脚手架的高度观察检查4直槎拉结钢筋及接槎处理应符合设计要求和现行有关标准的规定观察和钢尺检查5水平灰缝砂浆饱满度灰缝横平竖直密实饱满,实心砌体水平灰缝饱满度必须达到80%以上;砖柱水平及竖向灰缝饱满度必须达到90%以上用百格网检查砖底面与砂浆的黏结痕迹面积。每处检测3块砖,取其平均值6基础防潮层应符合设计要求和现行有关标准的规定观察检查7轴线位移*10mm经纬仪和钢尺或其他测量仪器检查8雇直度层高W5
8、mm2m托线板检查全高IOm10经纬仪吊线和钢尺或其他测量仪器检查10m20一般项目1组砌方法清水墙组砌正确,不应出现通缝,接槎密实、平直观察检查混水墙内外搭砌,砖柱不得采用包心砌法,混水墙中不得有长度大于300mm的通缝,长度为20Omm300mm的通缝每间不超过3处,且不得位于同一面墙体上2水平灰缝厚度和竖缝宽度宜为IOmm,但不应大于12mm,也不应小于8mm用尺量10皮石专砌体高度并折算一般项目3基础顶Un和楼面标高三*15mm水平仪和钢尺检查4表面平整度清水墙、柱5mm靠尺和楔形塞尺检查混水墙、柱、基础85门窗洞口高度、宽度10m钢尺检查6外墙上下窗偏移20mm以底层窗口为准用经纬仪或吊线检查7水平灰缝平直rAe清水墙7mm拉线和钢尺检查混水墙108清水墙游丁走缝20mm吊线和钢尺检查以每层第一皮砖为准9水平灰缝厚度偏差(10皮砖累计)8mm与皮数杆比较,钢尺检10预留洞中心位移10mm拉线和钢尺检查截面内部尺寸偏差O-IOa*指砌完,每一层后,应在每一楼层面进行校正。*指在砌完每一层后,应在每一楼层面进行校正。
