砌体工程施工方案.docx

上传人:p** 文档编号:798564 上传时间:2024-03-04 格式:DOCX 页数:13 大小:21.85KB
下载 相关 举报
砌体工程施工方案.docx_第1页
第1页 / 共13页
砌体工程施工方案.docx_第2页
第2页 / 共13页
砌体工程施工方案.docx_第3页
第3页 / 共13页
砌体工程施工方案.docx_第4页
第4页 / 共13页
砌体工程施工方案.docx_第5页
第5页 / 共13页
砌体工程施工方案.docx_第6页
第6页 / 共13页
砌体工程施工方案.docx_第7页
第7页 / 共13页
砌体工程施工方案.docx_第8页
第8页 / 共13页
砌体工程施工方案.docx_第9页
第9页 / 共13页
砌体工程施工方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《砌体工程施工方案.docx》由会员分享,可在线阅读,更多相关《砌体工程施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

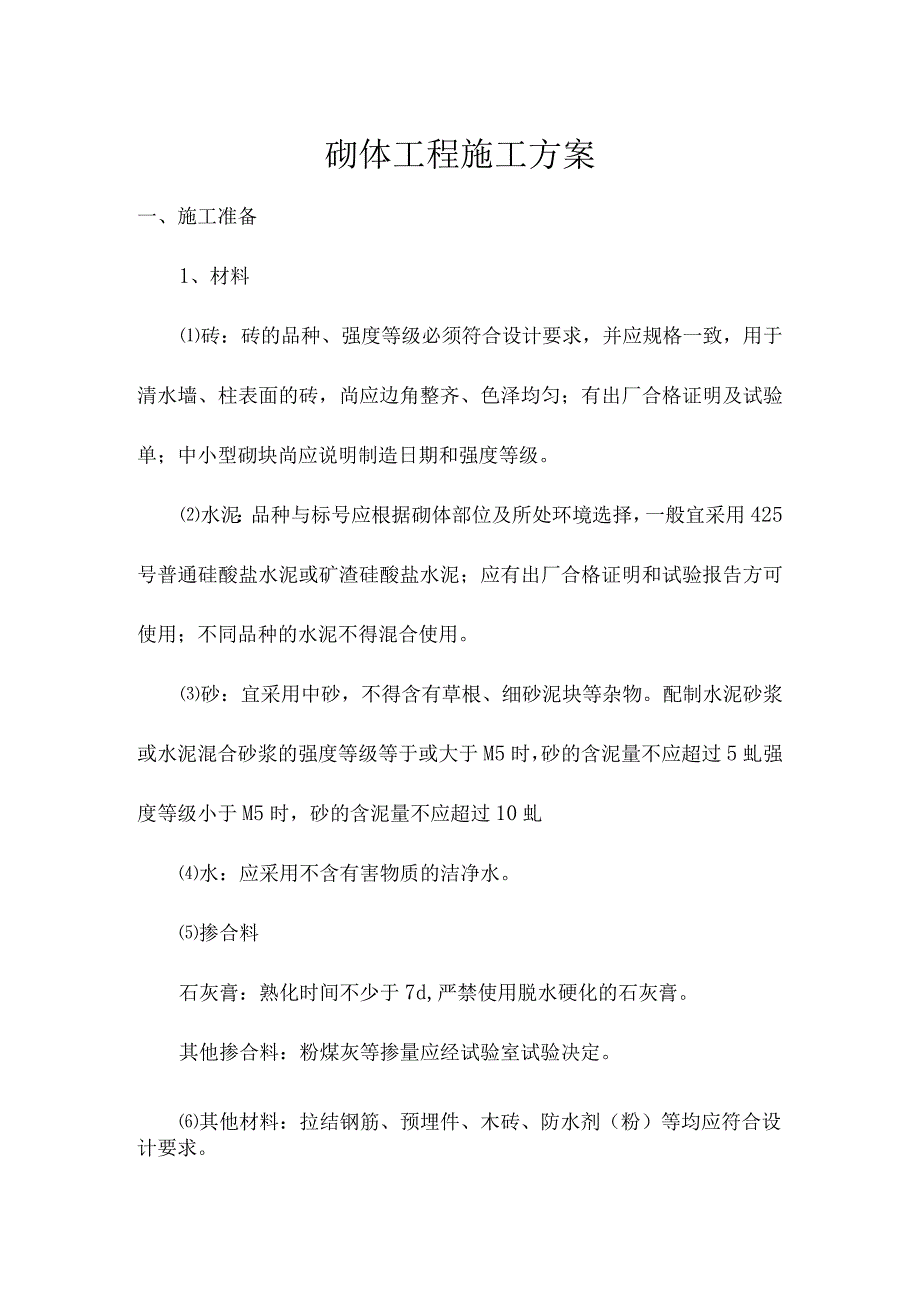

1、砌体工程施工方案一、施工准备1、材料砖:砖的品种、强度等级必须符合设计要求,并应规格一致,用于清水墙、柱表面的砖,尚应边角整齐、色泽均匀;有出厂合格证明及试验单;中小型砌块尚应说明制造日期和强度等级。水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用425号普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用。砂:宜采用中砂,不得含有草根、细砂泥块等杂物。配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5虬强度等级小于M5时,砂的含泥量不应超过10虬水:应采用不含有害物质的洁净水。掺合料石灰膏:熟化时间不少于7d,严禁使用

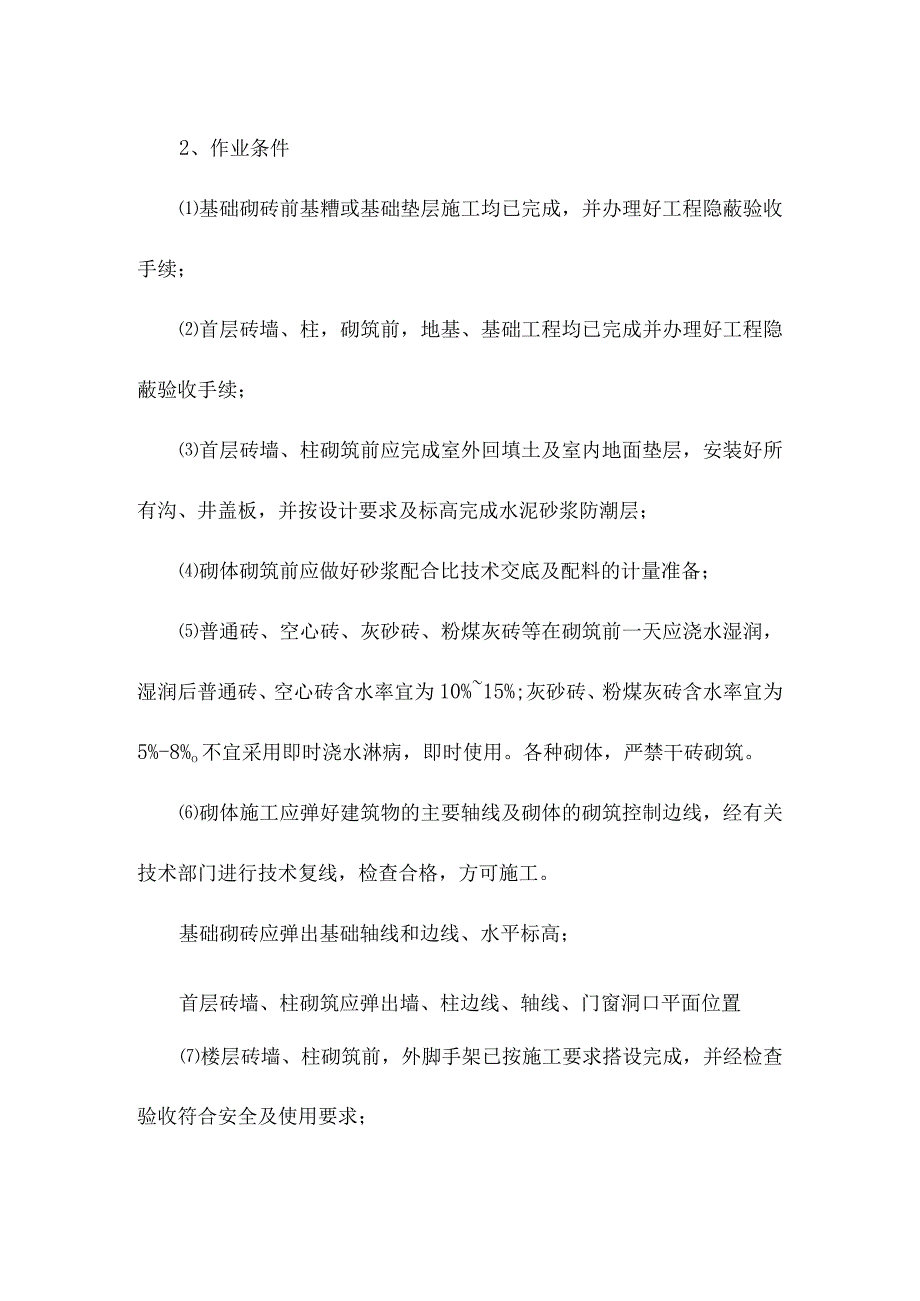

2、脱水硬化的石灰膏。其他掺合料:粉煤灰等掺量应经试验室试验决定。其他材料:拉结钢筋、预埋件、木砖、防水剂(粉)等均应符合设计要求。2、作业条件基础砌砖前基糟或基础垫层施工均已完成,并办理好工程隐蔽验收手续;首层砖墙、柱,砌筑前,地基、基础工程均已完成并办理好工程隐蔽验收手续;首层砖墙、柱砌筑前应完成室外回填土及室内地面垫层,安装好所有沟、井盖板,并按设计要求及标高完成水泥砂浆防潮层;砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;普通砖、空心砖、灰砂砖、粉煤灰砖等在砌筑前一天应浇水湿润,湿润后普通砖、空心砖含水率宜为10%15%;灰砂砖、粉煤灰砖含水率宜为5%-8%o不宜采用即时浇水淋病,即

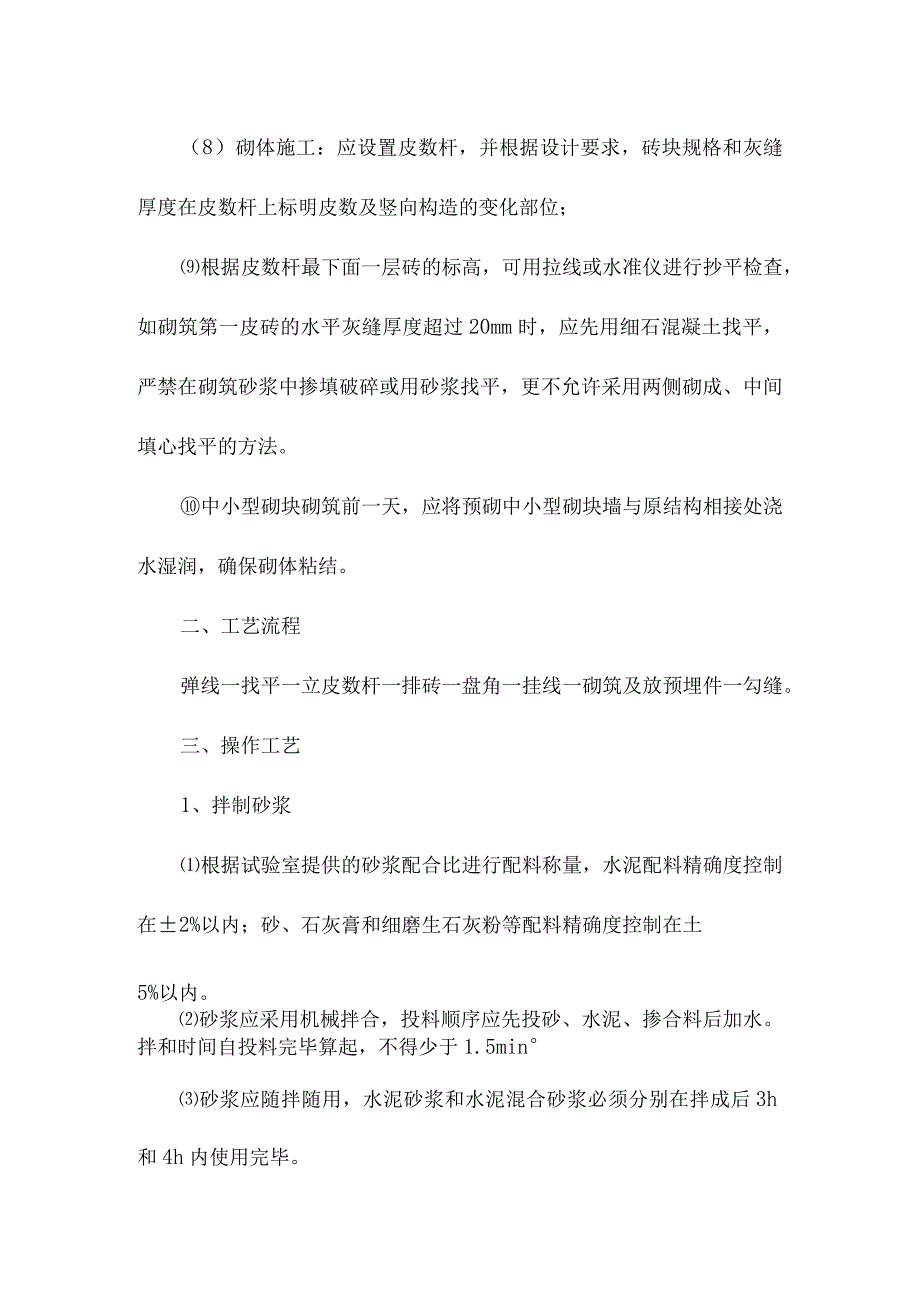

3、时使用。各种砌体,严禁干砖砌筑。砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经有关技术部门进行技术复线,检查合格,方可施工。基础砌砖应弹出基础轴线和边线、水平标高;首层砖墙、柱砌筑应弹出墙、柱边线、轴线、门窗洞口平面位置楼层砖墙、柱砌筑前,外脚手架已按施工要求搭设完成,并经检查验收符合安全及使用要求;(8)砌体施工:应设置皮数杆,并根据设计要求,砖块规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位;根据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填破碎或用砂浆找平,更不允许采用两侧砌成、

4、中间填心找平的方法。中小型砌块砌筑前一天,应将预砌中小型砌块墙与原结构相接处浇水湿润,确保砌体粘结。二、工艺流程弹线一找平一立皮数杆一排砖一盘角一挂线一砌筑及放预埋件一勾缝。三、操作工艺1、拌制砂浆根据试验室提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏和细磨生石灰粉等配料精确度控制在土5%以内。砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于1.5min砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕。2、组砌方法砖墙厚度在一砖或一砖以上,可采用一顺一丁、梅花丁或三顺一丁的砌法。砖墙厚度3/4砖时,采

5、用两平一侧的砌法。砖墙厚度1/2砖或1/4砖时,采用全顺砌法。弧形砖墙可采用全丁的砌法。砖墙(砖砌体)砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为IOmnb但不应小于8mm,也不应大于12mmO砖墙的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,实心砖墙的斜槎长度不应小于高度的2/3o如临时间断处留斜槎确有困难时,除转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋,拉结筋的数量按每12Cin墙厚放置一条直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度从墙的留槎处算起,每边均不应小于50Cnb末端应有90弯钩。注:抗震设防地

6、区建筑物的临时间断处不得留直槎。隔墙和填充墙的顶面与上部结构接触处宜用侧砖或立砖斜砌挤紧。每层承重墙的最上一皮砖,应用丁砌层砌筑。梁及梁垫的下面,砖砌体的阶台水平面上以及砖砌体的挑出层(挑檐,腰线等),应用丁砌层砌筑。3、基础砌砖排砖搭底砌体大放脚的搭底尺寸及收退方法,必须符合设计图纸规定。如是一皮一收,里外均应砌丁砖;如是两皮一收,第一皮砌顺砖,第二皮砌丁砖。砌体大放脚的转角处,应按常规放3/4砖,其数量为一砖厚墙放两块,一砖半厚墙放三块,按此类推。砌筑基础墙砌筑前,基层表面应清扫干净,洒水湿润。砌筑时如遇基础标高不一致,应从低处砌起,高度差不准超过L2m。基础墙砌筑应依皮数杆先砌转角及内外

7、墙交接处的部份砖,每次砌筑高度不应超过五皮砖,然后才在其间拉线砌中间部分。砌基础墙转角及内外墙交接处砖时应随砌随靠平吊直,并应拉通线;24Onml墙采用单面挂线,37Onlnl厚以上墙则双面挂线,以确保墙身横平竖直。基础大放脚砌至墙身时,要拉线检查轴线及边线,确保基础墙身位置正确;同时要对照皮数杆的砖层及标高,如出现高低差时,应以水平灰缝逐层调整,使墙体的层数与皮数杆应一致。基础墙上承托各种穿墙管沟盖板的挑砖及其上一层压砖,均应用于砖砌筑;立缝砂浆要严密饱满、挑檐砖层面标高必须符合设计图纸要求。基础墙上的各种预留洞及埋件以及接槎的拉结筋,应按设计标高、位置或会审变更要求留置,避免事后凿墙打洞,

8、影响墙体结构性能。变形缝两边的墙角应按直角要求砌筑,先砌一边,溢出墙面的砂浆要随砌随刮除;后砌的另一边采用铺缩口灰的方法进行操作,掉入缝内的砂浆及杂物,应及时清除干净。管沟和预留洞口的过梁,其标高、尺寸必须安装准确、底灰饱满;如坐浆超20mm厚时,要用细石混凝土铺垫,过梁两端的搁置长度应一致。抹防潮层:抹前应将基础墙顶面清扫干净,浇水湿润随即批抹防水砂浆,厚度一般20mmO防水砂浆掺入防水剂份量按砌筑砂浆配合比规定和设计要求确定。4、砖墙砌筑排砖格底(干摆砖样):一般外墙第一皮砖揩底时,横墙应排丁砖,前后纵墙应排顺砖。根据已弹出的窗门洞口位置墨线,核对门窗间墙、附墙柱(垛)的长度尺寸是否符合排

9、砖模,如若不合模数时,则要考虑好砍砖及排放的计划。所砍的砖或丁病应排在窗口中间、附墙柱(垛)旁或其他不明显的部位。选砖:砌清水墙应选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖。对于那些焙烧过火变色,轻微变形及棱角碰损不大的砖,则应用于基础及不影响外观的内墙或混水墙上。盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙。挂线:砌筑一砖厚及以下者,采用单面挂线;砌筑一砖半厚及以上者,必须双面挂线。如果长墙几个人同时砌

10、筑共用一条通线,中间应设几个支线点;小线要拉紧平直,每皮砖都要拉线看平,使水平缝均匀一致,平直通顺。砌砖:砌砖宜采用挤浆法,或者采用三一砌砖法。原形一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去。操作时砖块要放平、跟线,清水墙面砌筑操作过程中,以分段控制游丁走缝和乱缝。经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。清水墙砌筑应随砌随划缝,划缝深度按图纸尺寸要求进行;如图纸没有明确规定时,一般深度为68mm为宜,缝深浅应一致,清扫干净。砌混水墙应随砌随将溢出砖墙面的灰迹块刮除。木砖预埋:木砖应经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确定;洞口高度在

11、1.2m以内者,每边放2块,高度在23m者每边放4块。预埋木砖的部位一般在洞口上下四皮砖处开始,中间均匀分布。构造柱做法:凡设有钢筋混凝土构造柱的混合结构,在预放墙身轴线及边线时同时按设计图纸施放好柱的平面尺寸,到砌筑时把构造柱的竖钢筋处理顺直,砖墙与构造柱联结处砌成马牙槎;每一马槎沿高度方向的尺寸不宜超过30OmIn(即五皮砖)。如图(图6-3)。砖墙与构造柱之间应沿墙高每500mm设置26水平拉接钢筋联结,每边伸入墙内不应少于100oInm。如图(图6-4)。四、质量标准保证项目成的品种、强度等级必须符合设计要求。砂浆品种符合设计要求,强度必须符合下列规定:1)同品种、同强度等级砂浆各组试

12、块的平均强度不小于1.OfmM2)任意一组试块的强度不小于0.75fmko砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不少于80%o外墙的转角处严禁留直槎,其他临时间断处,留槎的做法必须符合施工规范的规定。基本项目砖砌体上下错缝应符合以下规定:合格:成柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)46皮砖的通缝不超过3处。优良:放柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝。砖砌体接槎应符合以下规定:合格:接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm,或透亮的缺陷不超过10个。优良:接槎处灰浆密实,缝、砖平直,每处接槎部位水平缝

13、厚度小于5mm,或透亮的缺陷不超过5个。预埋拉结筋应符合以下规定:合格:数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过3皮砖。优良:数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过1皮砖。留置构造柱应符合以下规定:合格:留置位置正确,大马牙槎先退后进;残留砂浆清理干净。优良:留置位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净。允许偏差砖砌体尺寸和位置的允许偏差见表施工注意事项避免工程质量通病基础砌砖1)砌筑砂浆不符合要求,造成原因:a、砂浆配合比不准确,水泥、砂和掺合料没有过秤,计量不准确。b、砂浆搅拌不均匀,搅拌时间没有达到规定的要求。2)基础墙身位移过大。造成

14、原因:大放脚两边收退不均匀,砌至基础墙身时没拉准线校正墙的轴线和边线,或砌筑时没有保持墙身的垂直度。3)墙面不平,造成原因。砌筑墙体时,没按有关规定通准线,或通准线挂线不准确。溢出墙面的灰浆没有随砌随刮平。4)水平灰缝高低不一致。造成原因:盘角(执角)时灰缝厚度不一致、每皮砖没有与皮数杆对平。通准线时张拉不紧不平直。砌筑时没有左右理顺,留槎处衔接高低不平。5)皮数杆不平。造成原因:抄平(引测)放线时没认真细致,承托皮数杆的木桩不牢固或被碰撞松动;皮数杆竖立完成后,应进行水平标高的复检。6)埋入砌体中的拉结钢筋不符合要求。造成原因:埋入位置不正确,不平直;其外露部分在施工过程中受过碰撞或弯折而没

15、有检查修直。7)留槎不符合要求。造成原因:砌体转角和交接处不能同时砌筑而留槎时没按有关规定砌成梯级斜槎。8)高低台基础砖搭接不合理。造成原因:砌筑高低台基础时,没有从低处向高处砌筑,高低台相接处没有砌成踏步式相接,操作时应从低处砌起,由高台向低台搭接,搭接长度不应小于基础扩大部分的高度。9)砌体临时间断处的高度差过大。造成原因:砌体临时间断处的高度差,砌筑时没按照有关规定控制在一步脚手架的高度范围之内。砖墙砌筑1)墙身轴线位移。造成原因:在砌筑操作过程中,没有检查校核砌体的轴线与边线的关系,以及挂准线过长而未能达到平直通光一致的要求。2)水平灰缝厚薄不均。造成原因:在立皮数杆(或框架柱上画水平线)标高不一致,砌砖盘角的时候每道灰缝控制不均匀,砌砖准线没拉紧。3)同一砖层的标高差一皮砖的厚度。造成原因:砌筑前由于基础顶面或楼板面标高偏差过大而没有找平理顺,皮数杆不能与砖层吻合;在砌筑时,没有按皮数杆控制砖的皮数。4)混水墙面粗糙。造成原因:砌筑时半头砖集中使用造成通缝,一砖厚墙背面平直度偏差较大;溢出墙面的灰渍(舌头灰)未刮平顺。5)清水墙面勾缝污染。造成原因:勾缝砂浆不平,深浅不一致,开裂脱落;堵脚手架眼用砖与原

展开阅读全文
