砌体工程施工操作工艺.docx

上传人:p** 文档编号:798575 上传时间:2024-03-04 格式:DOCX 页数:4 大小:16.40KB
下载 相关 举报
砌体工程施工操作工艺.docx_第1页
第1页 / 共4页
砌体工程施工操作工艺.docx_第2页
第2页 / 共4页
砌体工程施工操作工艺.docx_第3页
第3页 / 共4页
砌体工程施工操作工艺.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《砌体工程施工操作工艺.docx》由会员分享,可在线阅读,更多相关《砌体工程施工操作工艺.docx(4页珍藏版)》请在第壹文秘上搜索。

1、砌体工程施工操作工艺1、常温下,必须在砌筑前一天浇水湿砖,砖的吃水深度以10毫米为好,不得用于干砖砌墙、砖的含水率控制在10-15%,雨季施工,不得使用含水率达到饱和状态的砖砌墙,冬季施工时在晴天无风的条件下,应用喷壶用适量湿水浇砖,随浇随砌。2、砖砌筑前采用梅花丁的组砌方法。墙最上最下一皮砖均应用整块丁砖砌筑。3、墙砌筑前应先在基层上根据弹好的位置线进行排砖搁底。根据弹好的墨线,在整个长度方向,干摆卧砖,砖与砖间留10毫米间隙从一个大角排到另一个大角。根据门窗、洞口的位置线,认真核对窗间墙,垛是否符合排砖模数,如偏差不大,可在灰缝中调整。4、砌筑时,应根据墙体类别和部位选砖,砌其正面墙时应选

2、棱角整齐,颜色均匀、无弯曲的裂纹。规模基本一致的砖,注意生成绝不能上墙。5、砌筑砂浆应符合设计要求,采用重量配合比,并经试验确定,应随拌随用,水泥砂浆和水泥混合砂浆必须在拌后3小时内使用完毕,如施工期间最高气温超过30度,必须在拌后2小时和3小时内使用完毕,不得使用过夜砂浆。6、砌墙前应先盘角,每次盘角不要超过五层,应随盘随物,随时进行吊靠。如有偏差及时进行修理,盘角时要认真对照皮数杆的砖层和标高,水平灰缝要均匀一致。大角盘好后再检查一次,平整和垂直完全符合质量要求才可挂线砌墙。7、砌墙时应两面挂线,线长时,中间应设架线点,其间距不大于15mo线绳应拉紧,不能一层紧一层松,且每一层砖都要穿线看

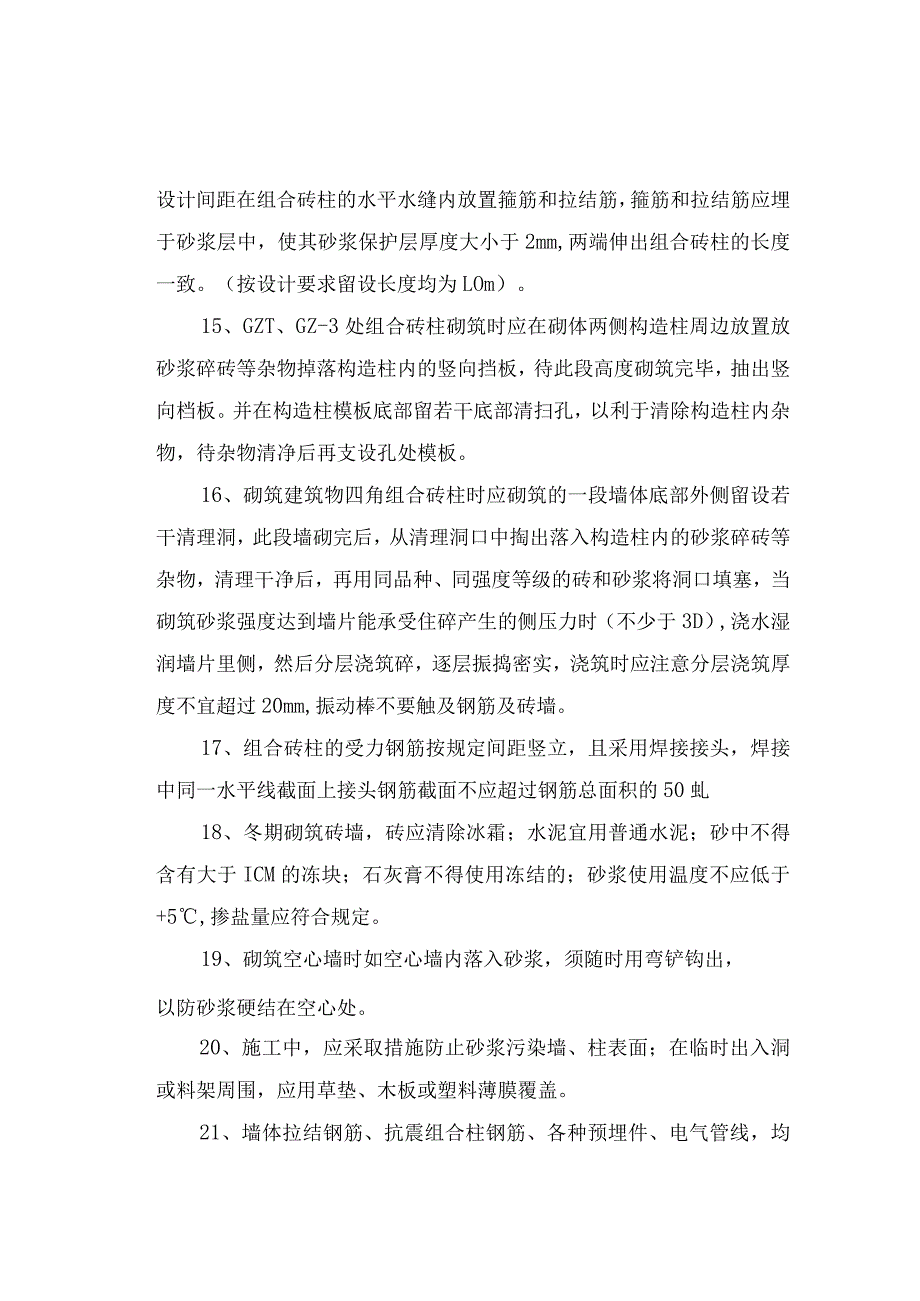

3、平,使水平灰缝均匀一致,平直通顺。8、砖砌宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法。砌要砌得横平竖直,灰缝饱满,做到“上跟线绳、下跟墙棱,左右相邻要对平”。水平灰缝厚度和竖向缝一般为IOmnI,但不应小于8mm,也不应大于12mm,在操作中认真执行自检,如发现有偏差,应随时纠正,严禁事后砸墙。9、墙体的转角处应同时砌筑,对不能同时砌筑而又必须斜槎有困难时,随转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋。拉结筋的数量为每120mm墙厚设置166钢筋间距沿墙高不得超过500mmo埋入长度从墙的留槎处算起,每边均不小于700mm,末端应有90度变钗。砖砌体接槎时,必须将接槎处的表面清理干净

4、、浇水湿润,并应填实砂浆,保持灰缝平直。10、每天砌筑墙体高度不得超过L8m,雨天不宜超过L2m。雨天砌筑时,砂浆稠度应适当减少,收工时应将砌体顶部覆盖好。11、当墙砌至0.5Tmm时,应用水平仪于内墙抄平,在各墙面上高出50Omm时弹出500n三水平墨线,便于作为检查梁板。留洞的标准和施工地坪,墙体机梁板确定标高的依据。12、顶留孔洞和穿墙等均应按设计要求砌筑,不得事后凿墙,墙体抗震拉结筋的位置,钢筋规格、数量、间距,均应按设计要求留置,不应错放、漏放。13、砌筑门窗口时,若后塞门窗框,则应在弹好的位置砌筑(一般线宽比门窗实际尺寸大10-20mm)o14、组合砖柱施工时,先按常规砌筑砌体,在

5、砌筑同时,按规定的设计间距在组合砖柱的水平水缝内放置箍筋和拉结筋,箍筋和拉结筋应埋于砂浆层中,使其砂浆保护层厚度大小于2mm,两端伸出组合砖柱的长度一致。(按设计要求留设长度均为LOm)。15、GZT、GZ-3处组合砖柱砌筑时应在砌体两侧构造柱周边放置放砂浆碎砖等杂物掉落构造柱内的竖向挡板,待此段高度砌筑完毕,抽出竖向档板。并在构造柱模板底部留若干底部清扫孔,以利于清除构造柱内杂物,待杂物清净后再支设孔处模板。16、砌筑建筑物四角组合砖柱时应砌筑的一段墙体底部外侧留设若干清理洞,此段墙砌完后,从清理洞口中掏出落入构造柱内的砂浆碎砖等杂物,清理干净后,再用同品种、同强度等级的砖和砂浆将洞口填塞,

6、当砌筑砂浆强度达到墙片能承受住碎产生的侧压力时(不少于3D),浇水湿润墙片里侧,然后分层浇筑碎,逐层振捣密实,浇筑时应注意分层浇筑厚度不宜超过20mm,振动棒不要触及钢筋及砖墙。17、组合砖柱的受力钢筋按规定间距竖立,且采用焊接接头,焊接中同一水平线截面上接头钢筋截面不应超过钢筋总面积的50虬18、冬期砌筑砖墙,砖应清除冰霜;水泥宜用普通水泥;砂中不得含有大于ICM的冻块;石灰膏不得使用冻结的;砂浆使用温度不应低于+5,掺盐量应符合规定。19、砌筑空心墙时如空心墙内落入砂浆,须随时用弯铲钩出,以防砂浆硬结在空心处。20、施工中,应采取措施防止砂浆污染墙、柱表面;在临时出入洞或料架周围,应用草垫

7、、木板或塑料薄膜覆盖。21、墙体拉结钢筋、抗震组合柱钢筋、各种预埋件、电气管线,均应注意防护,不得随意碰撞、拆改或损坏。安装电气设备和管线时,也不得随意拆打,剔凿墙体。22、安装脚手架、吊放预制构件,指挥人员和吊车司机应密切配合,认真操作,防止碰撞砌好的砖墙。23、雨天施工下班时,应适当覆盖墙体表面,以防雨水冲刷。24、砖墙组合、柱安装拱板前,当遇六级以上大风时,应采取适当临时支撑措施,以防砖墙、组合成柱失稳倾倒。25、冬期低温下砌筑砖墙柱,收工时,表面应用草垫、塑料薄膜作适当覆盖保护,防止冻坏墙体。26、砖砌体质量标准(1)每一楼层或250平方米砌体中各种强度等级的砂浆,每台搅拌机每次至少制作一组试块(每组6块)。(2)砖及砂浆的强度、品种应符合设计要求,砂浆各级试块的平均强度不少于设计强度,任一组试块的强度不小于设计强度的75%,用百格网检查砖底面与砂浆粘结面积,每处掀三处取其平均值,每步架抽查不少于3处。(3)砖墙、砖柱、垛墙面无通缝,接缝处灰浆密实,缝放平直,无灰缝厚度小于5mm或透亮的缺陷。(4)预埋拉结筋数量,长度符合要求,留置间距偏差,不超过一皮砖。(5)构造柱位置留置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
