第十章养护专项方案.docx

上传人:p** 文档编号:800223 上传时间:2024-03-04 格式:DOCX 页数:8 大小:59.58KB
下载 相关 举报
第十章养护专项方案.docx_第1页
第1页 / 共8页
第十章养护专项方案.docx_第2页
第2页 / 共8页
第十章养护专项方案.docx_第3页
第3页 / 共8页
第十章养护专项方案.docx_第4页
第4页 / 共8页
第十章养护专项方案.docx_第5页
第5页 / 共8页
第十章养护专项方案.docx_第6页
第6页 / 共8页
第十章养护专项方案.docx_第7页
第7页 / 共8页
第十章养护专项方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

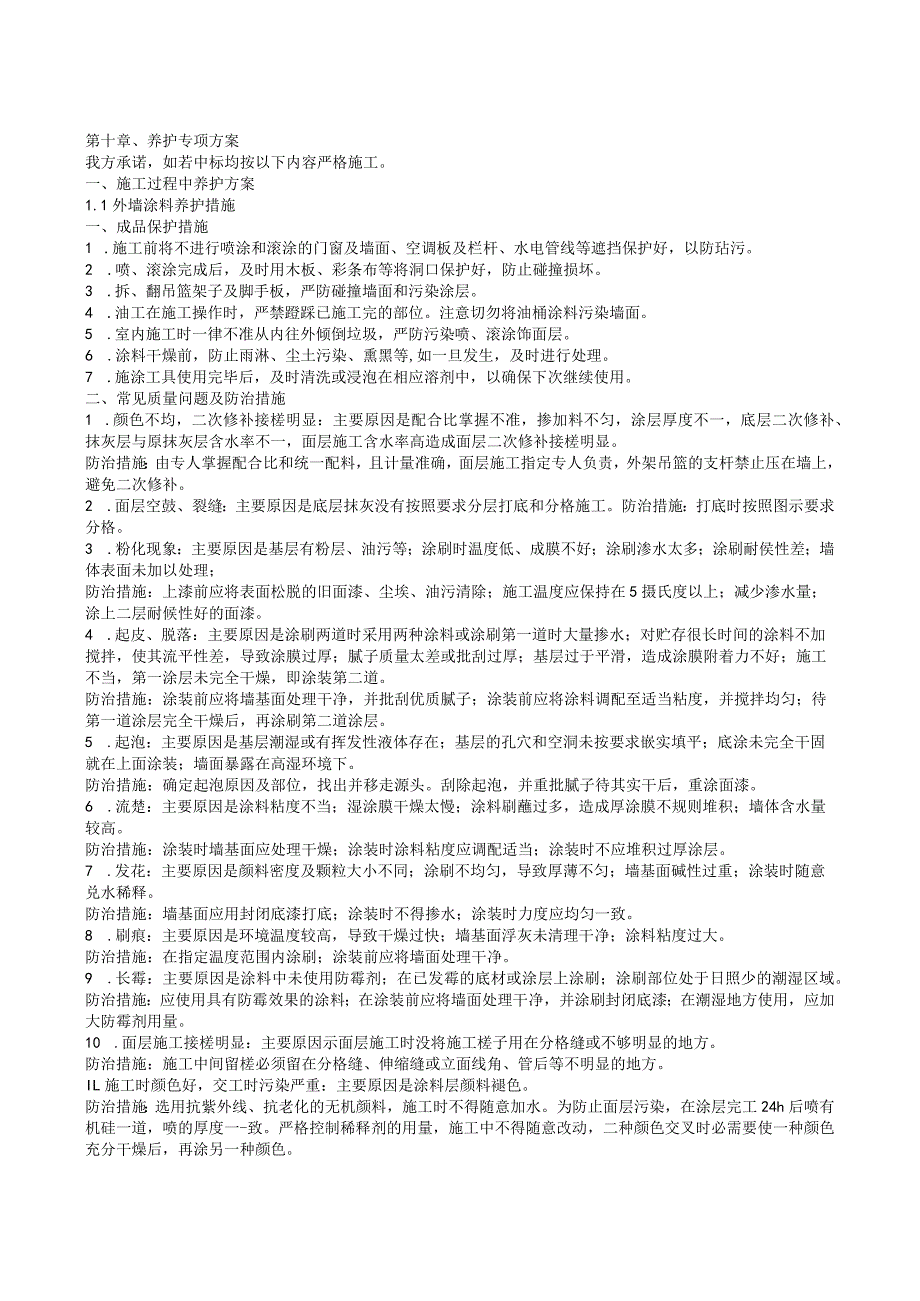

《第十章养护专项方案.docx》由会员分享,可在线阅读,更多相关《第十章养护专项方案.docx(8页珍藏版)》请在第壹文秘上搜索。

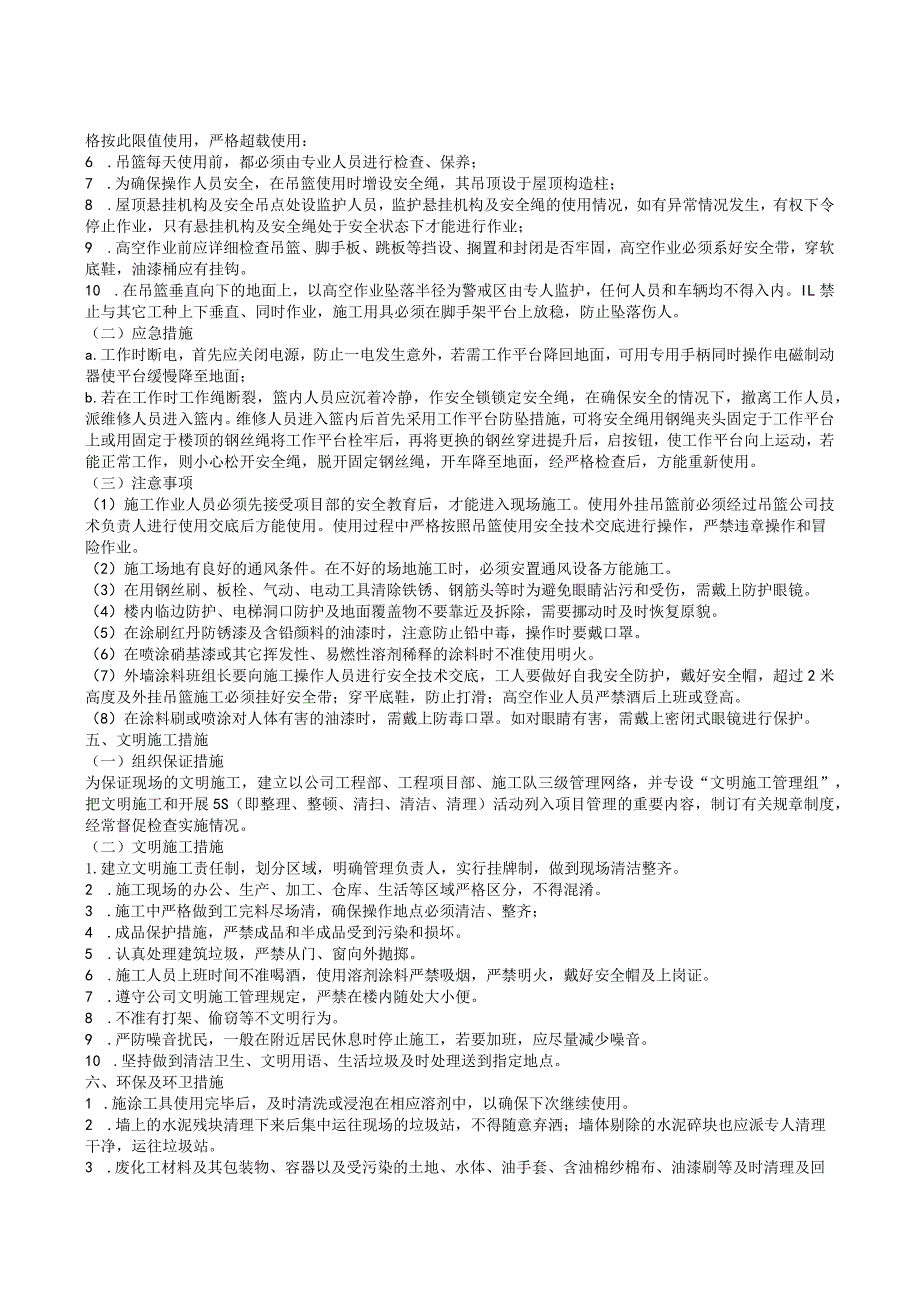

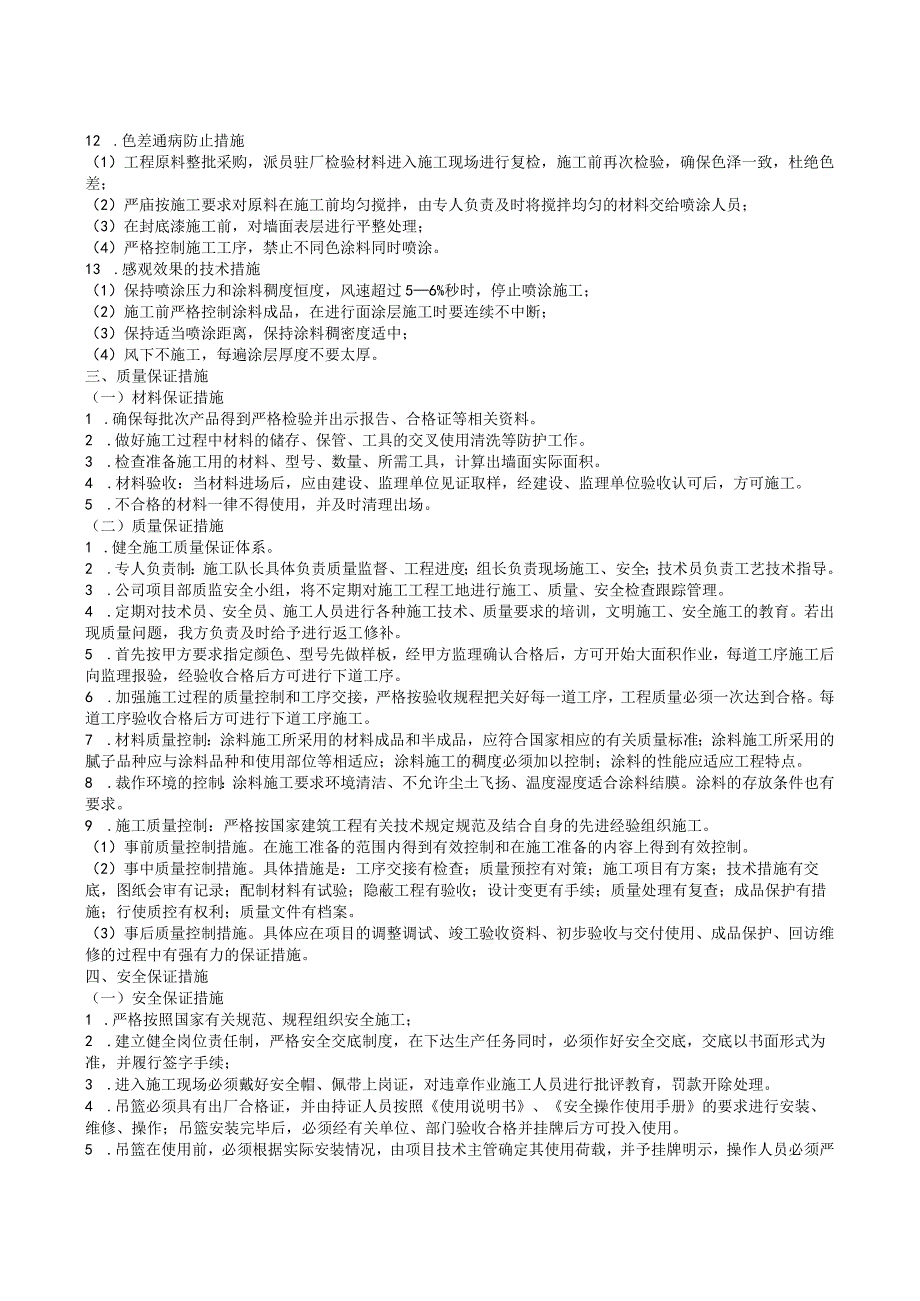

1、第十章、养护专项方案我方承诺,如若中标均按以下内容严格施工。一、施工过程中养护方案1.1外墙涂料养护措施一、成品保护措施1 .施工前将不进行喷涂和滚涂的门窗及墙面、空调板及栏杆、水电管线等遮挡保护好,以防玷污。2 .喷、滚涂完成后,及时用木板、彩条布等将洞口保护好,防止碰撞损坏。3 .拆、翻吊篮架子及脚手板,严防碰撞墙面和污染涂层。4 .油工在施工操作时,严禁蹬踩已施工完的部位。注意切勿将油桶涂料污染墙面。5 .室内施工时一律不准从内往外倾倒垃圾,严防污染喷、滚涂饰面层。6 .涂料干燥前,防止雨淋、尘土污染、熏黑等,如一旦发生,及时进行处理。7 .施涂工具使用完毕后,及时清洗或浸泡在相应溶剂中

2、,以确保下次继续使用。二、常见质量问题及防治措施1 .颜色不均,二次修补接槎明显:主要原因是配合比掌握不准,掺加料不匀,涂层厚度不一,底层二次修补、抹灰层与原抹灰层含水率不一,面层施工含水率高造成面层二次修补接槎明显。防治措施:由专人掌握配合比和统一配料,且计量准确,面层施工指定专人负责,外架吊篮的支杆禁止压在墙上,避免二次修补。2 .面层空鼓、裂缝:主要原因是底层抹灰没有按照要求分层打底和分格施工。防治措施:打底时按照图示要求分格。3 .粉化现象:主要原因是基层有粉层、油污等;涂刷时温度低、成膜不好;涂刷渗水太多;涂刷耐侯性差;墙体表面未加以处理;防治措施:上漆前应将表面松脱的旧面漆、尘埃、

3、油污清除;施工温度应保持在5摄氏度以上;减少渗水量;涂上二层耐候性好的面漆。4 .起皮、脱落:主要原因是涂刷两道时采用两种涂料或涂刷第一道时大量掺水;对贮存很长时间的涂料不加搅拌,使其流平性差,导致涂膜过厚;腻子质量太差或批刮过厚;基层过于平滑,造成涂膜附着力不好;施工不当,第一涂层未完全干燥,即涂装第二道。防治措施:涂装前应将墙基面处理干净,并批刮优质腻子;涂装前应将涂料调配至适当粘度,并搅拌均匀;待第一道涂层完全干燥后,再涂刷第二道涂层。5 .起泡:主要原因是基层潮湿或有挥发性液体存在;基层的孔穴和空洞未按要求嵌实填平;底涂未完全干固就在上面涂装;墙面暴露在高湿环境下。防治措施:确定起泡原

4、因及部位,找出并移走源头。刮除起泡,并重批腻子待其实干后,重涂面漆。6 .流楚:主要原因是涂料粘度不当;湿涂膜干燥太慢;涂料刷蘸过多,造成厚涂膜不规则堆积;墙体含水量较高。防治措施:涂装时墙基面应处理干燥;涂装时涂料粘度应调配适当;涂装时不应堆积过厚涂层。7 .发花:主要原因是颜料密度及颗粒大小不同;涂刷不均匀,导致厚薄不匀;墙基面碱性过重;涂装时随意兑水稀释。防治措施:墙基面应用封闭底漆打底;涂装时不得掺水;涂装时力度应均匀一致。8 .刷痕:主要原因是环境温度较高,导致干燥过快;墙基面浮灰未清理干净;涂料粘度过大。防治措施:在指定温度范围内涂刷;涂装前应将墙面处理干净。9 .长霉:主要原因是

5、涂料中未使用防霉剂;在已发霉的底材或涂层上涂刷;涂刷部位处于日照少的潮湿区域。防治措施:应使用具有防霉效果的涂料;在涂装前应将墙面处理干净,并涂刷封闭底漆;在潮湿地方使用,应加大防霉剂用量。10 .面层施工接槎明显:主要原因示面层施工时没将施工槎子用在分格缝或不够明显的地方。防治措施:施工中间留槎必须留在分格缝、伸缩缝或立面线角、管后等不明显的地方。IL施工时颜色好,交工时污染严重:主要原因是涂料层颜料褪色。防治措施:选用抗紫外线、抗老化的无机颜料,施工时不得随意加水。为防止面层污染,在涂层完工24h后喷有机硅一道,喷的厚度一-致。严格控制稀释剂的用量,施工中不得随意改动,二种颜色交叉时必需要

6、使一种颜色充分干燥后,再涂另一种颜色。12 .色差通病防止措施(1)工程原料整批采购,派员驻厂检验材料进入施工现场进行复检,施工前再次检验,确保色泽一致,杜绝色差;(2)严庙按施工要求对原料在施工前均匀搅拌,由专人负责及时将搅拌均匀的材料交给喷涂人员;(3)在封底漆施工前,对墙面表层进行平整处理;(4)严格控制施工工序,禁止不同色涂料同时喷涂。13 .感观效果的技术措施(1)保持喷涂压力和涂料稠度恒度,风速超过56%秒时,停止喷涂施工;(2)施工前严格控制涂料成品,在进行面涂层施工时要连续不中断;(3)保持适当喷涂距离,保持涂料稠密度适中;(4)风下不施工,每遍涂层厚度不要太厚。三、质量保证措

7、施(一)材料保证措施1 .确保每批次产品得到严格检验并出示报告、合格证等相关资料。2 .做好施工过程中材料的储存、保管、工具的交叉使用清洗等防护工作。3 .检查准备施工用的材料、型号、数量、所需工具,计算出墙面实际面积。4 .材料验收:当材料进场后,应由建设、监理单位见证取样,经建设、监理单位验收认可后,方可施工。5 .不合格的材料一律不得使用,并及时清理出场。(二)质量保证措施1 .健全施工质量保证体系。2 .专人负责制:施工队长具体负责质量监督、工程进度;组长负责现场施工、安全;技术员负责工艺技术指导。3 .公司项目部质监安全小组,将不定期对施工工程工地进行施工、质量、安全检查跟踪管理。4

8、 .定期对技术员、安全员、施工人员进行各种施工技术、质量要求的培训,文明施工、安全施工的教育。若出现质量问题,我方负责及时给予进行返工修补。5 .首先按甲方要求指定颜色、型号先做样板,经甲方监理确认合格后,方可开始大面积作业,每道工序施工后向监理报验,经验收合格后方可进行下道工序。6 .加强施工过程的质量控制和工序交接,严格按验收规程把关好每一道工序,工程质量必须一次达到合格。每道工序验收合格后方可进行下道工序施工。7 .材料质量控制:涂料施工所采用的材料成品和半成品,应符合国家相应的有关质量标准;涂料施工所采用的腻子品种应与涂料品种和使用部位等相适应;涂料施工的稠度必须加以控制;涂料的性能应

9、适应工程特点。8 .裁作环境的控制:涂料施工要求环境清洁、不允许尘土飞扬、温度湿度适合涂料结膜。涂料的存放条件也有要求。9 .施工质量控制:严格按国家建筑工程有关技术规定规范及结合自身的先进经验组织施工。(1)事前质量控制措施。在施工准备的范围内得到有效控制和在施工准备的内容上得到有效控制。(2)事中质量控制措施。具体措施是:工序交接有检查;质量预控有对策;施工项目有方案;技术措施有交底,图纸会审有记录;配制材料有试验;隐蔽工程有验收;设计变更有手续;质量处理有复查;成品保护有措施;行使质控有权利;质量文件有档案。(3)事后质量控制措施。具体应在项目的调整调试、竣工验收资料、初步验收与交付使用

10、、成品保护、回访维修的过程中有强有力的保证措施。四、安全保证措施(一)安全保证措施1 .严格按照国家有关规范、规程组织安全施工;2 .建立健全岗位责任制,严格安全交底制度,在下达生产任务同时,必须作好安全交底,交底以书面形式为准,并履行签字手续;3 .进入施工现场必须戴好安全帽、佩带上岗证,对违章作业施工人员进行批评教育,罚款开除处理。4 .吊篮必须具有出厂合格证,并由持证人员按照使用说明书、安全操作使用手册的要求进行安装、维修、操作;吊篮安装完毕后,必须经有关单位、部门验收合格并挂牌后方可投入使用。5 .吊篮在使用前,必须根据实际安装情况,由项目技术主管确定其使用荷载,并予挂牌明示,操作人员

11、必须严格按此限值使用,严格超载使用:6 .吊篮每天使用前,都必须由专业人员进行检查、保养;7 .为确保操作人员安全,在吊篮使用时增设安全绳,其吊顶设于屋顶构造柱;8 .屋顶悬挂机构及安全吊点处设监护人员,监护悬挂机构及安全绳的使用情况,如有异常情况发生,有权下令停止作业,只有悬挂机构及安全绳处于安全状态下才能进行作业;9 .高空作业前应详细检查吊篮、脚手板、跳板等挡设、搁置和封闭是否牢固,高空作业必须系好安全带,穿软底鞋,油漆桶应有挂钩。10 .在吊篮垂直向下的地面上,以高空作业坠落半径为警戒区由专人监护,任何人员和车辆均不得入内。IL禁止与其它工种上下垂直、同时作业,施工用具必须在脚手架平台

12、上放稳,防止坠落伤人。(二)应急措施a.工作时断电,首先应关闭电源,防止一电发生意外,若需工作平台降回地面,可用专用手柄同时操作电磁制动器使平台缓慢降至地面;b.若在工作时工作绳断裂,篮内人员应沉着冷静,作安全锁锁定安全绳,在确保安全的情况下,撤离工作人员,派维修人员进入篮内。维修人员进入篮内后首先采用工作平台防坠措施,可将安全绳用钢绳夹头固定于工作平台上或用固定于楼顶的钢丝绳将工作平台栓牢后,再将更换的钢丝穿进提升后,启按钮,使工作平台向上运动,若能正常工作,则小心松开安全绳,脱开固定钢丝绳,开车降至地面,经严格检查后,方能重新使用。(三)注意事项(1)施工作业人员必须先接受项目部的安全教育

13、后,才能进入现场施工。使用外挂吊篮前必须经过吊篮公司技术负责人进行使用交底后方能使用。使用过程中严格按照吊篮使用安全技术交底进行操作,严禁违章操作和冒险作业。(2)施工场地有良好的通风条件。在不好的场地施工时,必须安置通风设备方能施工。(3)在用钢丝刷、板栓、气动、电动工具清除铁锈、钢筋头等时为避免眼睛沾污和受伤,需戴上防护眼镜。(4)楼内临边防护、电梯洞口防护及地面覆盖物不要靠近及拆除,需要挪动时及时恢复原貌。(5)在涂刷红丹防锈漆及含铅颜料的油漆时,注意防止铅中毒,操作时要戴口罩。(6)在喷涂硝基漆或其它挥发性、易燃性溶剂稀释的涂料时不准使用明火。(7)外墙涂料班组长要向施工操作人员进行安

14、全技术交底,工人要做好自我安全防护,戴好安全帽,超过2米高度及外挂吊篮施工必须挂好安全带;穿平底鞋,防止打滑;高空作业人员严禁酒后上班或登高。(8)在涂料刷或喷涂对人体有害的油漆时,需戴上防毒口罩。如对眼睛有害,需戴上密闭式眼镜进行保护。五、文明施工措施(一)组织保证措施为保证现场的文明施工,建立以公司工程部、工程项目部、施工队三级管理网络,并专设“文明施工管理组”,把文明施工和开展5S(即整理、整顿、清扫、清洁、清理)活动列入项目管理的重要内容,制订有关规章制度,经常督促检查实施情况。(二)文明施工措施1.建立文明施工责任制,划分区域,明确管理负责人,实行挂牌制,做到现场清洁整齐。2 .施工

15、现场的办公、生产、加工、仓库、生活等区域严格区分,不得混淆。3 .施工中严格做到工完料尽场清,确保操作地点必须清洁、整齐;4 .成品保护措施,严禁成品和半成品受到污染和损坏。5 .认真处理建筑垃圾,严禁从门、窗向外抛掷。6 .施工人员上班时间不准喝酒,使用溶剂涂料严禁吸烟,严禁明火,戴好安全帽及上岗证。7 .遵守公司文明施工管理规定,严禁在楼内随处大小便。8 .不准有打架、偷窃等不文明行为。9 .严防噪音扰民,一般在附近居民休息时停止施工,若要加班,应尽量减少噪音。10 .坚持做到清洁卫生、文明用语、生活垃圾及时处理送到指定地点。六、环保及环卫措施1 .施涂工具使用完毕后,及时清洗或浸泡在相应溶剂中,以确保下次继续使用。2 .墙上的水泥残块清理下来后集中运往现场的垃圾站,不得随意弃洒;墙体剔除的水泥碎块也应派专人清理干净,运往垃圾站。3 .废化工材料及其包装物、容器以及受污染的土地、水体、油手套、含油棉纱棉布、油漆刷等及时清理及回收。.涂料、封闭底漆容易污染环境,需实行封闭式、容器式的管理和使用,尽量避免因泄露、遗洒而对环境造成污染。作业前对操作者进行指导,使用时注意涂刷均匀,不要过多,以免洒在地上污染地面。1.2混凝土浇筑养护混凝土养护基础要求混凝土浇筑后,水泥在水化作用下逐步硬化,而水化作用则需要合适温度和湿度下,为了确保混凝土有适

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
