《绿地改造施工组织设计顺利完成.docx》由会员分享,可在线阅读,更多相关《绿地改造施工组织设计顺利完成.docx(19页珍藏版)》请在第壹文秘上搜索。

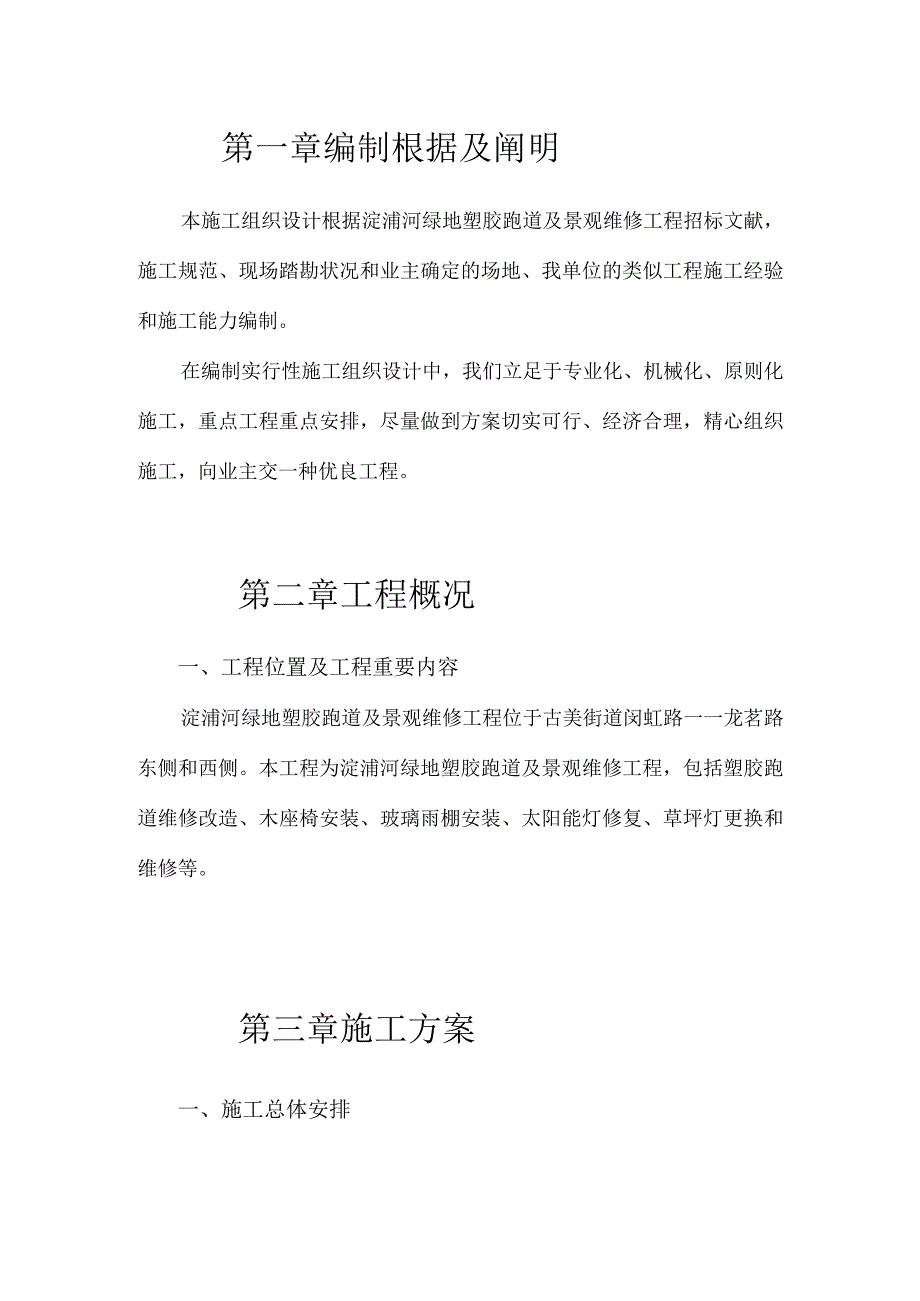

1、第一章编制根据及阐明本施工组织设计根据淀浦河绿地塑胶跑道及景观维修工程招标文献,施工规范、现场踏勘状况和业主确定的场地、我单位的类似工程施工经验和施工能力编制。在编制实行性施工组织设计中,我们立足于专业化、机械化、原则化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一种优良工程。第二章工程概况一、工程位置及工程重要内容淀浦河绿地塑胶跑道及景观维修工程位于古美街道闵虹路一一龙茗路东侧和西侧。本工程为淀浦河绿地塑胶跑道及景观维修工程,包括塑胶跑道维修改造、木座椅安装、玻璃雨棚安装、太阳能灯修复、草坪灯更换和维修等。第三章施工方案一、施工总体安排施工程序是工程不一样施
2、工阶段之间所固有日勺,亲密不可分割时先后施工次序。施工程序与否合理,将直接影响工序间的配合、工程质量、施工安全、工程成本和施工进度,因此必须科学合理地确定工程施工程序。根据施工现场实际状况,确定施工程序。二、施工措施本工程施工结合淀浦河绿地塑胶跑道及景观维修工程实际状况确定施工措施。1.场地塑胶跑道大多已损坏,首先要挖掉面层,重新铺设。2 .草坪灯大多已破旧要进行重新安装或维修。3 .玻璃雨棚安装。4 .木座椅及大理石圆桌椅新增安装。5 .太阳能灯及草坪灯修复及新增安装。三、工期计划本工程计划工期30天。1、 跑道开挖:第天至第天;2、 面层铺设:第天至第天;3、 草坪灯安装、维修:第天至第天

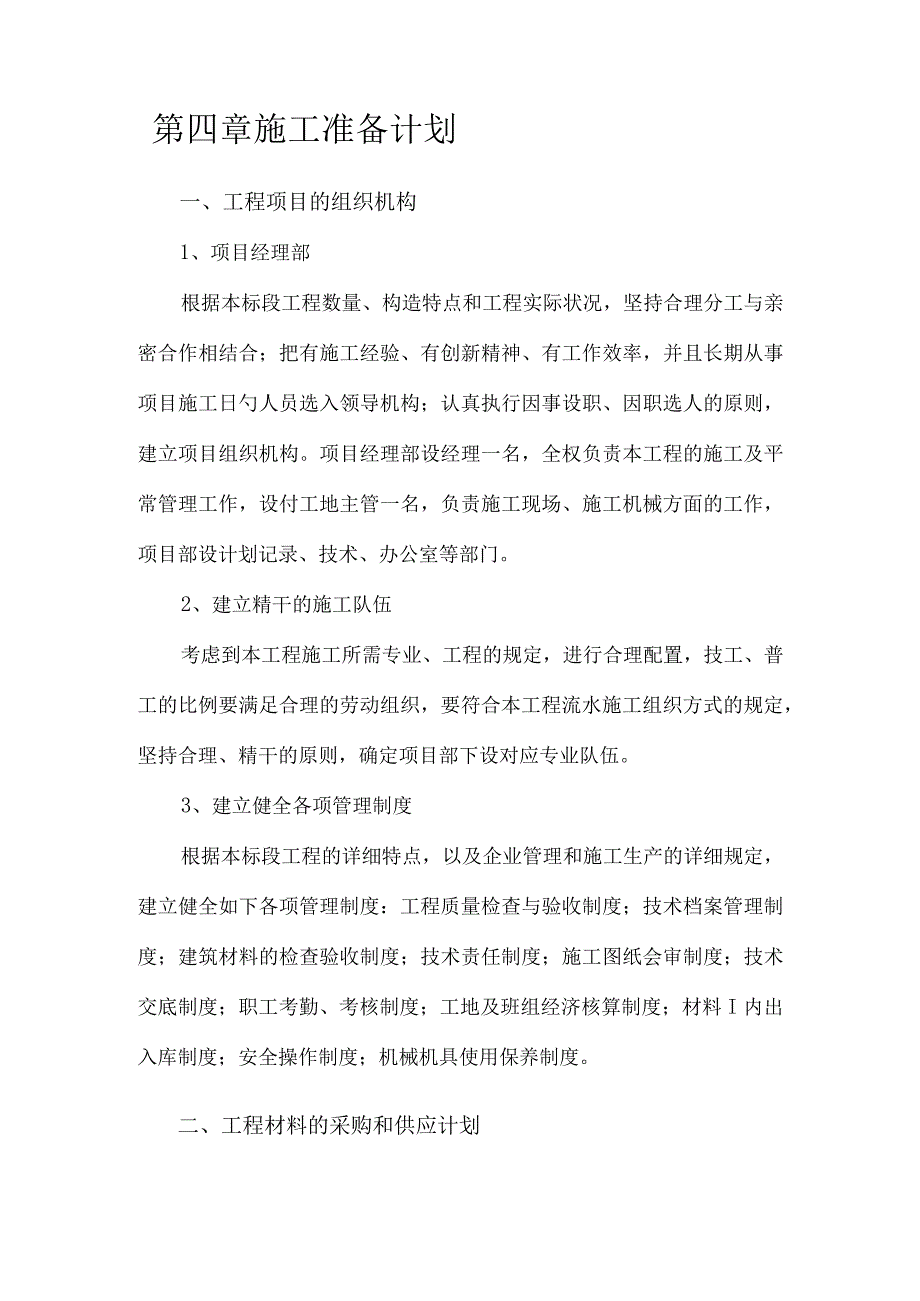

3、;4、 玻璃雨棚安装:第天到第天;5、 木座椅安装:第天到第天;6、 新增石凳和圆桌:第天到第天;7、 收尾及竣工验收:第天。第四章施工准备计划一、工程项目的组织机构1、项目经理部根据本标段工程数量、构造特点和工程实际状况,坚持合理分工与亲密合作相结合;把有施工经验、有创新精神、有工作效率,并且长期从事项目施工日勺人员选入领导机构;认真执行因事设职、因职选人的原则,建立项目组织机构。项目经理部设经理一名,全权负责本工程的施工及平常管理工作,设付工地主管一名,负责施工现场、施工机械方面的工作,项目部设计划记录、技术、办公室等部门。2、建立精干的施工队伍考虑到本工程施工所需专业、工程的规定,进行合
4、理配置,技工、普工的比例要满足合理的劳动组织,要符合本工程流水施工组织方式的规定,坚持合理、精干的原则,确定项目部下设对应专业队伍。3、建立健全各项管理制度根据本标段工程的详细特点,以及企业管理和施工生产的详细规定,建立健全如下各项管理制度:工程质量检查与验收制度;技术档案管理制度;建筑材料的检查验收制度;技术责任制度;施工图纸会审制度;技术交底制度;职工考勤、考核制度;工地及班组经济核算制度;材料I内出入库制度;安全操作制度;机械机具使用保养制度。二、工程材料的采购和供应计划我单位将及时对材料进行取样,送检测机构进行化验,材料各项指标符合技术规范和招标文献规定后,与供货厂家签定供货协议。并将
5、进料计划提交给供货方,按工程进度及时进货。三、重要机械设备及检测仪器进场计划根据本次投标的详细施工项目,从其他项目部选调部分性能可靠、型号合适的机械设备进入到本工程施工中。四、施工现场准备为了给本次工程施工发明有利的施工条件和物资保证,并使全体参建者为夺取优质、高速、低耗的目的,而有节奏、均衡地、持续地进行施工生产发明一种良好的活动空间,施工现场准备工作是首要条件,为此要重点做好如下几方面工作:1、做好施工场地的控制2、搞好“三通一平”2.1场区道路及交通场地已具有通车条件,只需在出入口处放置钢板进行防护即可。2.2施工用水:进场路路一侧有供水管,为指定水源。我单位从供水管引出供水支线,在接口
6、处安装了计量装置。2.3施工用电电是施工现场日勺重要动力来源。场内已将电网引入到场区内,可直接接用。2.4平整场地按照施工现场场地状况,对生活区、料场等临建场地以及施工区域内的废弃土石磴等影响施工的障碍进行清除,填平施工区域的坑穴,排除积水,并进行整平碾压,使之满足临建和施工的需要。3、做好施工现场的补充调查施工准备阶段,深入探明施工区以及便道、临建等位置地下管网、临时道路与否符合总体规划的规定,以及已完毕基层部分与否所有合格及验交等状况。以便及时确定处理隐蔽物和已完不合格工程的方案,并进行实行,为基层工程施工发明有利条件。4、临时设施的布置和设计按照统一布置和安排,结合本工程的详细需要,本工
7、程的I生活区和材料场等生产设施采用集中设置的方案。6、做好建筑材料和制品的储存堆放和试验按照建筑材料的需要量计划组织进场,进场材料需按指定日勺方式进行储存和堆放,在现场监督人员监督下取样送检。五、施工技术准备1、熟悉图纸资料和有关文献施工准备阶段,规定技术人员全面熟悉施工图纸、资料和有关文献,参与工程主管部门或业主组织日勺设计交底和图纸会审并作好记录。1.1 设计图纸是施工的根据,施工单位和全体施工人员必须按图施工,未经上级有关部门同意,施工单位和施工人员严禁修改设计图纸,更不能没有设计图纸就私自施工。1.2 我单位组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应
8、在设计交底或图纸会审中提出,请有关单位予以解答。1. 3图纸会审中要着重处理如下几种问题:(1)设计根据与否与现场的实际状况相一致。(2)设计文献中所提出的工程材料、施工工艺的特殊规定在施工时怎样处理。(3)施工图中土建工程与其他专业之间与否存在矛盾,图纸及阐明与否齐全。(4)图纸上的尺寸、轴线和工程量计算有无差错、遗漏和矛盾。2、复查和理解现场复查和理解现场的地形、地质、水文、气象、水源、电源、交通、通信以及区域规划、环境保护等有关状况。3、技术交底根据设计文献和实行性施工组织设计,逐层做好技术交底工作。技术交底是我们把设计规定、技术规定、质量原则贯彻到基层以至现场工作人员的!有效措施。包括
9、施工图纸交底、施工技术措施交底以及安全技术交底等。技术交底工作由项目部技术负责人、单位工程负责人、施工队长、作业班组长逐层组织进行。4、技术保障对于机械施工基层和面层,施工前首先制定出对应日勺技术保障措施,做好技术培训工作。5、填写动工汇报当现场的准备工作按计划完毕,具有动工条件时,应及时填写单位工程和分项工程动工汇报,向业主及建设单位申请动工,待批复后方可动工。第五章重要项目的施工措施和工艺流程一、施工前的准备工作动工前认真熟悉设计图纸规定及验收原则和施工规范,组织全体施工人员进行工艺操作和质量原则的技术交底,调试和熟悉前台和后台日勺多种机械操作二塑胶跑道施工方案1、设计规定塑胶面层设计规定
10、:跑道厚度为2mm.塑胶材质规定环境保护型高弹性黑色橡胶颗粒、高强度粘合剂,表面0.5mm厚环境保护弄红色EPDM颗粒。2、施工流程3、施工工艺(1)、场地清理和修补为了保证塑胶面层的质量,必须对基础面进行彻底清理,以利于充足发挥聚氨酯的粘接力和塑胶面层的厚度均匀。油污:用专用清洗剂洗除,机油污染严重区域需挖出重补;污灰:扫帚扫净后用吹风机吹洁净;较牢固的凸状物:用铲刀铲除并清理;沥青层轮迹:用铁锤锤平,局部可加温后铁板压平;泥土:用高压水龙冲洗;跑道周围杂物:大树或落叶植物需轻摇使之加速落叶并提前清除,并尽量使周围没有风可吹动杂物;封闭施工作业面,尽量减少车辆行人出入。(2)、基础复验重点为
11、根据有关规范原则对已竣工跑道基础进行测量、定位和质量验收。基础平整度检测以塑胶跑道的曲直分界线为界,直道沿横向与纵向每3m标一种点,弯道以圆心点为圆心,用经纬仪每5做一放射状线,每3m标一种点,将3m直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷,每组30个测量点,并记录于场地平面图上。规定平整度合格点数(塞尺读数W4mm)285%以上为合格。基础坡度检测用经纬仪自塑胶跑道分界线开始,直道每IOm标一组点,弯道以圆心为圆心点每15。标一组点,每组点包括第一道内沿和第八道外沿两点,再用水准仪测量每点的标高,并计算每组两点的高差和第一道及第八道同道上相邻两点的高差。规定跑道基础横向坡度W1%,
12、纵向坡度Wl%o基本点复测用全站仪(2级)测量两个圆心和通过圆心的直径放射线与第一、八道有关点的精确性,假如发现误差须及时汇报并作对应调整。基础层质量验收1)、跑道基础规定无明显裂缝,表面均匀坚定,无麻面,接缝平顺光滑,边际线角清晰,无缺陷。2)、经洒水或大雨后无明显积水和波浪现象。3)、基础的养护期应到达21天以上。(3)、面层施工准备、施工作业平面布置准备1)、确定水电源位置,按规范搭接水电,保证安全;2)、确定材料进出通道和码放场地;3)、确定塑胶原料工作台面,规定地面平坦、坚实,并做好防护污染措施;、施工工具准备,检查工具和搅拌运送机械性能状况规定试机一遍,按该工程实况进行操作,并最优
13、化原则尽量缩短物料运送距离,确定先后远近施工次序。、清点原料,按实际丈量面积计算每日用料量。(4)、基材机械摊铺在充足准备的前提下,理解当日和近期天气趋势,并测定当时地面含水率W10%,向监理工程师汇报得到容许后进行基材摊铺工序。、基材混合搅拌1)材料搅拌场所应铺设胶布或塑料布,防止沾污地面损及施工品质及影响环境清洁。2)搅拌桶之容量为搅拌量的1.5-2倍,使用前搅拌桶应干燥及清洁。3)混合材料时应先倒入单组分粘接剂并使搅拌桶边全面浸附后再倒入黑胶粒。4)搅拌时间控制视当时详细温度与湿度而定,70%湿度、25温度的基本混合搅拌时间为3.5分钟,同步规定99%以上胶粒裹上粘接剂才可出料;搅拌均匀
14、的混合料应及时运送到作业区。5)材料需要量根据搅拌器容量确定总量,然后按配比用磅秤精确秤量。6)、搅拌时应防止水份直接进入搅拌容器。7)、每次投料数量、搅拌时间及时记录,每班组当日汇总总结。8)、环节:放料一称量一投料一搅拌一出料。、基材的机械摊铺1)、检查并调整SMG摊铺机调整器高度,对施工面四面用板材进行封堵,并作手工包边处理;2)、将搅拌均匀基材倒入摊铺机进料区域;3)、机械有效宽度两侧出现漏料时应及时手工补料,并清理余料和洒落料;4)、边角处和排水孔位置用银刀进行小角度批刮,并及时添加或减除,防止凹陷或隆起;5)、摊铺机每前进3-5m距离后,检查人员用直钢尺测量基材厚度,厚度控制在10
15、mm;6)、排水孔下部用玻璃纤维网格布垫底,以利排水;7)、及时清除溅落在基材完毕面上的杂物及昆虫、树叶等;8)、前后班组作业面交接处需用银刀作接缝处理,做到基本无高差;9)、确定收位置,并提前贴好胶带;10)、当班所有基材摊铺完毕后需及时清除胶带;(5)、局部修整纵向和横向施工接缝及不平处需用专用平面磨光机磨平,直至基本无高差;局部毛刺和未清理已固化洒落料同样需用磨光机磨平;内、外侧余料需及时清理;外包角角度应一致,控制在45。角左右,外侧边线线迹清晰(6)、面材摊铺确定当日当班工作量,将EPDM粉料(。0.5)及面层粘接剂按当班需要的数量运到作业面周围区域,并确定当日温度、湿度等气候条件;将材料依次倒入搅拌机进行搅拌,规定一组一搅,随搅随用;将搅拌均匀的喷涂料倒入SMG喷涂机料斗,并同步启动内搅拌送料装置;当喷涂装置运转正常后启动喷枪,并控制喷射角度75;喷涂作业规定持续供料、持续喷涂,作业人员规定高度协调。喷涂方向为面向作业区倒退,喷枪呈扇面左右摇摆以利自我检查和均匀洒落;正反方向喷涂各一次,每次喷涂层厚度21.5mm
