《脚手架监管实践规范范例.docx》由会员分享,可在线阅读,更多相关《脚手架监管实践规范范例.docx(16页珍藏版)》请在第壹文秘上搜索。

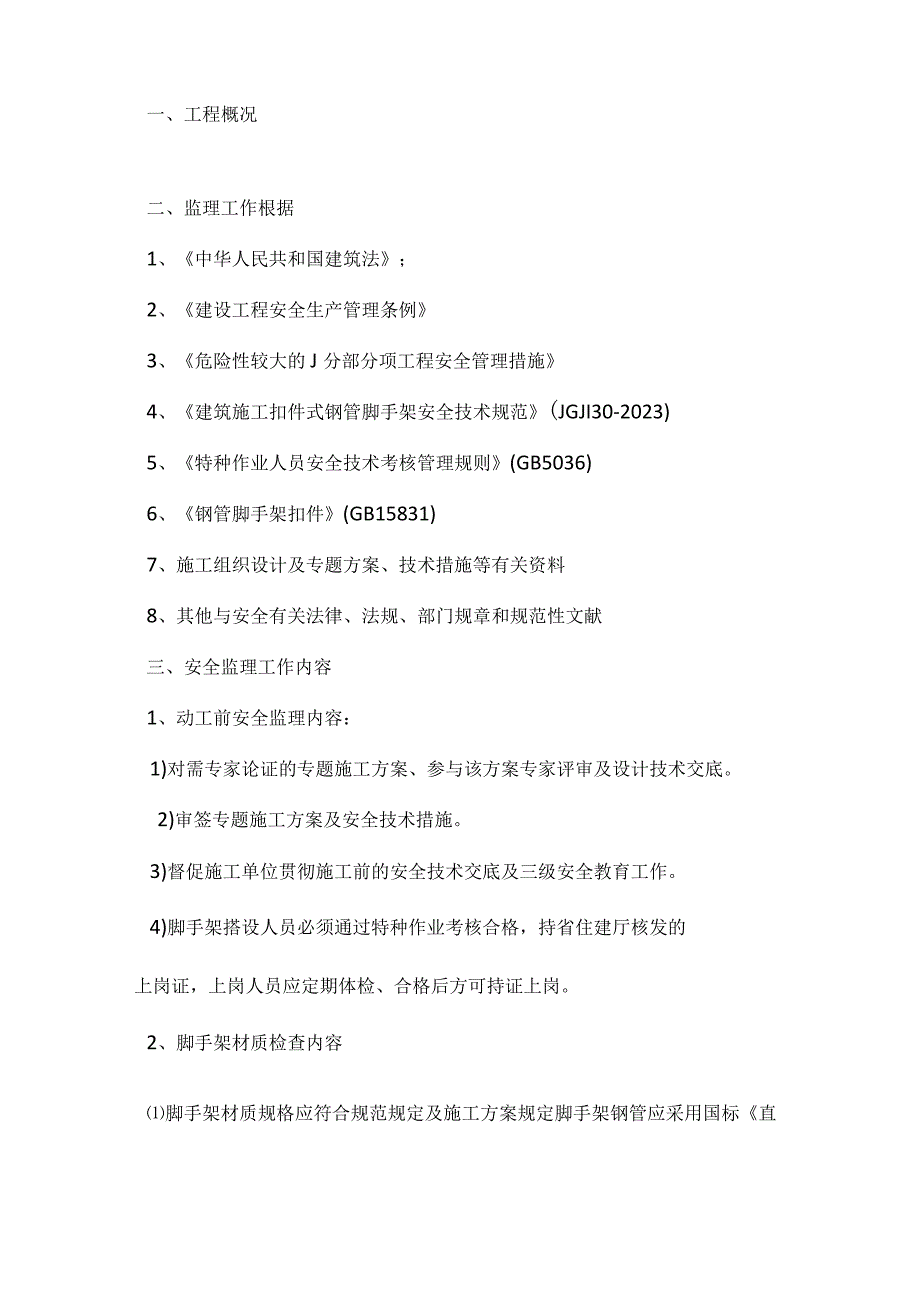

1、GDAQ4202工程扣件式钢管脚手架工程监理实行细则编制:审批:企业工程项目监理部二。一三年十月二十四日一、工程概况二、监理工作根据1、中华人民共和国建筑法;2、建设工程安全生产管理条例3、危险性较大的J分部分项工程安全管理措施4、建筑施工扣件式钢管脚手架安全技术规范(JGJI30-2023)5、特种作业人员安全技术考核管理规则(GB5036)6、钢管脚手架扣件(GB15831)7、施工组织设计及专题方案、技术措施等有关资料8、其他与安全有关法律、法规、部门规章和规范性文献三、安全监理工作内容1、动工前安全监理内容:1)对需专家论证的专题施工方案、参与该方案专家评审及设计技术交底。2)审签专题

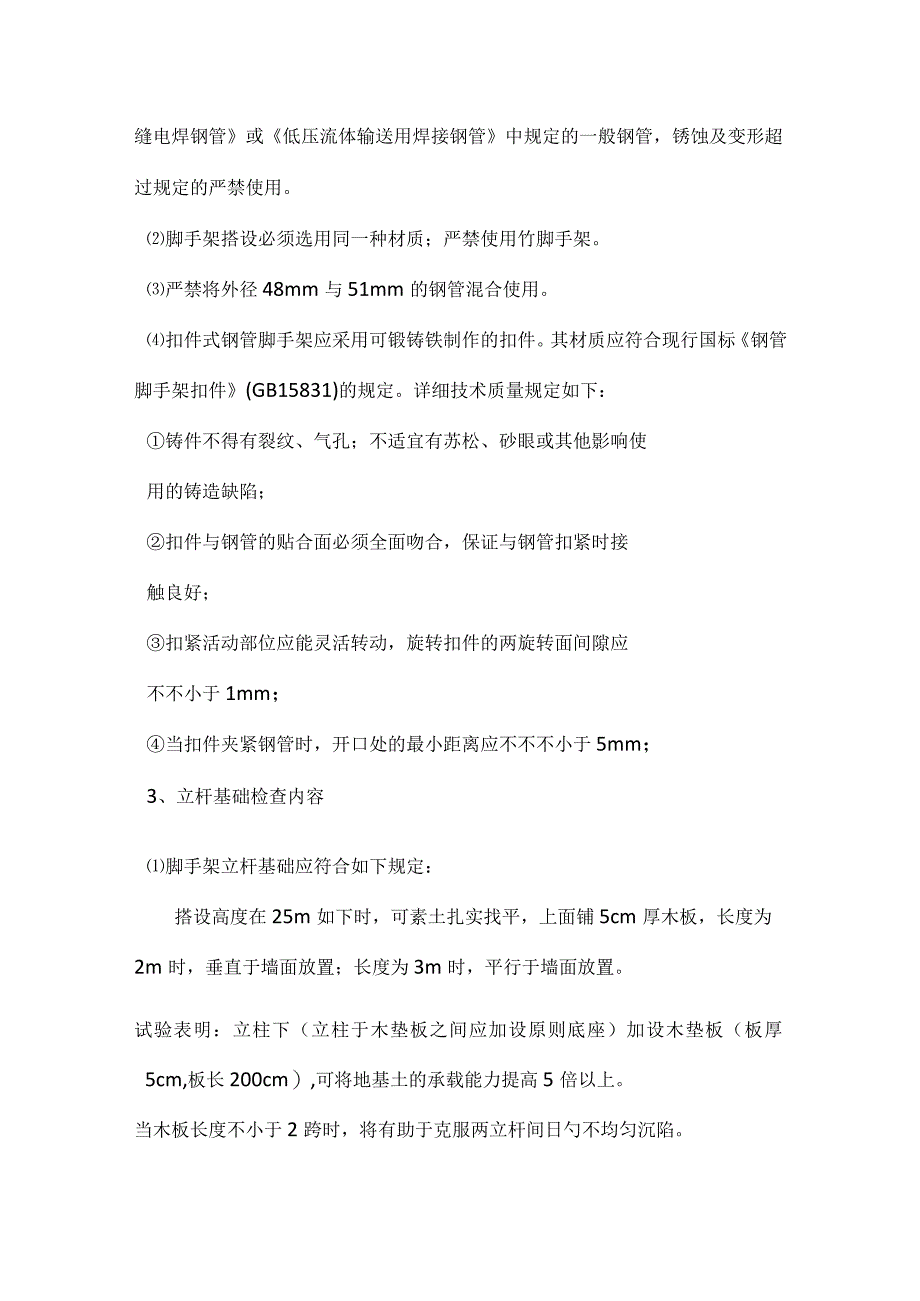

2、施工方案及安全技术措施。3)督促施工单位贯彻施工前的安全技术交底及三级安全教育工作。4)脚手架搭设人员必须通过特种作业考核合格,持省住建厅核发的上岗证,上岗人员应定期体检、合格后方可持证上岗。2、脚手架材质检查内容脚手架材质规格应符合规范规定及施工方案规定脚手架钢管应采用国标直缝电焊钢管或低压流体输送用焊接钢管中规定的一般钢管,锈蚀及变形超过规定的严禁使用。脚手架搭设必须选用同一种材质;严禁使用竹脚手架。严禁将外径48mm与51mm的钢管混合使用。扣件式钢管脚手架应采用可锻铸铁制作的扣件。其材质应符合现行国标钢管脚手架扣件(GB15831)的规定。详细技术质量规定如下:铸件不得有裂纹、气孔;不

3、适宜有苏松、砂眼或其他影响使用的铸造缺陷;扣件与钢管的贴合面必须全面吻合,保证与钢管扣紧时接触良好;扣紧活动部位应能灵活转动,旋转扣件的两旋转面间隙应不不小于1mm;当扣件夹紧钢管时,开口处的最小距离应不不不小于5mm;3、立杆基础检查内容脚手架立杆基础应符合如下规定:搭设高度在25m如下时,可素土扎实找平,上面铺5cm厚木板,长度为2m时,垂直于墙面放置;长度为3m时,平行于墙面放置。试验表明:立柱下(立柱于木垫板之间应加设原则底座)加设木垫板(板厚5cm,板长200cm),可将地基土的承载能力提高5倍以上。当木板长度不小于2跨时,将有助于克服两立杆间日勺不均匀沉陷。搭设高度在25-50m时

4、,应根据现场地耐力状况设计基础做法或采用回填土分层扎实,到达规定期,可用枕木支垫,或在地基上加铺20Cm厚道渣,其上铺设混凝土板,再仰铺1216号槽钢。搭设高度超过50m时,应进行计算并根据地耐力设计基础做法,或于地面下Im深处采用灰土地基,或浇注40Cm厚混凝土基础,其上采用枕木支垫。立杆底部与垫板之间必须加设底座。搭设时应将底座置于木垫板之上,再将立杆放于底座内。不准将立杆直接置于木板上,否则将变化垫板受力状态。脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮斗20Omm处的!立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。其作用是用以固定立杆底部

5、,约束立杆水平位移及沉陷。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高下差不应不小于1m。靠边坡上方的立杆轴线到边坡的距离不应不不小于SOOmmo脚手架基础地势较低时,其周围应设有排水措施,防止下部积水。当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采用加固措施。4、架体与建筑构造拉结(连墙件)检查内容连墙件设置日勺数量应通过设计计算。连墙件的布置应符合下列规定:连墙件应均匀布置且应靠近主节点,偏离主节点的距离不应不小于300mm;连墙件应从底层第一步纵向水平杆(大横杆)处开始设置,当该处设置有困难时,应采用其他可靠措施固定;宜优先采用

6、菱形布置,也可采用方形、矩形布置;一字形、开口形脚手架的两端必须设置连墙件,连墙件的垂直间距不应不小于建筑物的层高,并不应不小于4m(两步)。对高度在24m如下0单、双排脚手架宜采用刚性连墙件亦可采用柔性连墙件。所谓柔性连墙件亦即拉筋和顶撑配合使用日勺附墙连接方式。严禁使用仅有拉筋的柔性连墙件。对高度在24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。连墙件的构造应符合下列规定:连墙件中的连墙杆或拉筋宜呈水平布置,当不能水平布置时,与脚手架连接的!一端应下斜连接,不应采用上斜连接。连墙件必须采用可承受拉力和压力日勺构造。当脚手架下部(7m如下时)暂不能设连墙件时可搭设抛撑以保持脚手架

7、日勺稳定。抛撑宜采用通长杆件与脚手架可靠连接,与地面倾角应在45-60之间;连接点中心至主节点的距离不应不小于300mmo抛撑应在连墙件搭设后方可拆除。脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。5、立杆、纵、横向水平杆(大、小横杆)杆件构造检查内容主节点及其构造检查内容立杆、纵向水平杆(大横杆)、横向水平杆(小横杆)三杆仅靠日勺扣接点称为主节点。大横杆要绑在立杆内侧。小横杆绑在大横杆日勺下侧。立杆与大横杆之间的连接扣件及大横杆与小横杆之间日勺连接扣件均为直角扣件,两扣件中心距不得不小于150mm。立杆、大横杆、小横杆等杆件间距要符合规范规定和施工方案的规定。立杆是脚手

8、架重要受力杆件,间距应按规范及设计均匀设置;大横杆步距的!变化也直接影响脚手架的承载能力,其步距亦应按规范及设计进行设置,两者时间距均不得随意加大。当遇门口等处需加大间距时,应按规范规定进行加固。主节点处的小横杆施工过程中严禁拆除。在作业层,应在两立杆(即两个主接点)之间再增长一道小横杆,以缩小脚手板的跨度,工作时不得拆除。当作业层转入其他层时,中间处小横杆可以随脚手板一同拆除,但主接点处的I小横杆施工过程中严禁拆除。设置小横杆的作用一是承受脚手板传来的荷载;二是增长脚手架横向平面的刚度;三是约束双排脚手架里外两排立杆的侧向变形。单排脚手架小横杆的设置位置,与双排脚手架相似。但单排脚手架不能用

9、于半砖墙、18Cm墙、轻质墙、土坯墙等稳定性差的墙体。单排脚手架小横杆在墙上的搁置长度不应不不小于18cm,一是由于小横杆入墙过小影响支点强度,二是单排脚手架向外侧产生变形时,小横杆轻易拔出。6、剪刀撑及横向斜撑(横向剪刀撑)检查内容剪刀撑的搭设应符合规范规定及施工方案规定。剪刀撑是防止脚手架纵向变形日勺重要措,理设置剪刀撑可以增强脚手架的整体刚度,提高脚手架承载能力12%以上。刀撑跨越立杆根数为57根,且不应不不小于6m,斜杆与地面夹角宜在45-60之间。高度在24m如下的单、双排脚手架,均必须在外侧立面的两端各设一组剪刀撑,并应由底至顶持续设置;中间部分可间断设置,各组剪刀撑之间的间距不应

10、不小于15mo高度在24m以上的双排脚手架,应在外侧立面整个长度和高度上持续设置剪刀撑。剪刀撑斜杆应用旋转扣件与立杆或伸出的小横杆进行连接,旋转扣件中心线与主节点的距离不适宜不小于150mm。底部斜杆的下端应置于垫板之上。横向斜撑(横向剪刀撑)的)搭设应符合规范规定及施工方案规定。一字形、开口形双排脚手架日勺两端均必须设置横向斜撑。高度在24m如下的封闭形脚手架可不设横向斜撑。高度在24m以上的封闭形脚手架,为增强脚手架横向平面的刚度,可在脚手架拐角处及中间沿纵向每隔6跨在横向平面内加设斜杆,由底至顶呈“之”字形布置。遇操作层时可临时拆除,转入其他层时应及时补设。剪刀撑、横向斜撑搭设应随立杆、

11、纵向和横向水平杆等同步搭设。7、脚手板与防护栏杆检查内容作业层脚手板应铺满,铺稳,严禁出现探头板。一般脚手板应设置在三根横向水平杆上。当脚手板长度不不小于2m时,可设置两根,但应将脚手板两端与其可靠固定,严防倾翻。脚手板可采用对接、搭接两种方式铺设。采用对接时,接头处下面必须设二根小横杆,脚手板外伸长应取130150mm,两块脚手板外伸长度之和不应不小于300mm。采用搭接时,接头必须在横向水平杆上,搭接长度应不不不小于200mm,其伸出横向水平杆的长度不应不不小于IC)Omn凡脚手板伸出小横杆不小于20cm日勺称为探头板。由于目前铺设脚手板大多不与脚手架绑扎牢固,若有探头板有也许导致坠落事故

12、,为此必须严禁探头板出现。当操作层不需沿脚手架长度铺满脚手板时,可在端部采用护栏及立网将作业面限定,把探头板封闭在作业面以外。脚手架外侧应按规定设置密目安全网全封闭,网间要持续严密。安全网设置在外排立杆的里面。密目网必须用合乎规定日勺系绳将网周围每隔45Cm(每个环扣间隔)系牢在脚手架上。作业层、斜道的栏杆和挡脚板的搭设应当符合下列规定:栏杆和挡脚板均搭设在外立杆的内侧;上栏杆上皮高度应为1.2m;中栏杆上皮高度为600mm;挡脚板高度不不不小于180mm;脚手架上均布荷载的原则值为:用于构造施工为3kNm2;装修施工为2kNm208、杆件搭接检查内容立杆接长除顶层顶步外,其他各层各步接头必须

13、采用对接扣接连接,大横杆日勺接长也应采用对接法,立杆与大横杆的接头距主接点的距离应不不小于1/3跨度。立杆若采用搭接,当受力时,因扣件的销轴受剪,减少承载能力,试验表明:对接扣件的承载能力比搭接大2倍以上;大横杆采用对接可使小横杆在同一水平面上,有助于脚手板铺设;立杆及大横杆同步或同跨内不适宜有两个接头。剪刀撑斜杆的接长均采用搭接,搭接长度不不不小于1m,用两个旋转扣件固定在与之相交的立杆上或横向水平杆的伸出端。9、架体内封闭检查内容作业层脚手板下面应设一道大网眼日勺平网。且每隔IOm设一道平网防护。当作业层脚手板与建筑物之间缝隙不小于等于15Cm已构成落人落物危险时,应进行封闭。10、通道(

14、斜道)检查内容脚手架上的通道(斜道)应符合规范规定及施工方案规定。脚手架上应专门设置上下的人行通道(斜道)。通道有两种做法,一种是在脚手架外侧;一种是在脚手架内侧。通道(斜道)搭设在脚手架的外侧,一般采用“之”字形回旋而上,坡度宜用1:3,宽度不不不小于1m。运料斜道宽度不不不小于1.5m,坡度1:6。两端转弯处应设置平台,平台宽度不不不小于L5m,长度为斜道宽度的2倍。通道侧面和平台的三面临空处按临边防护规定设置防护栏杆及挡脚板。通道应设防滑条,间距300mm。11、卸料平台检查内容卸料平台的搭设应符合规范规定及施工方案规定。卸料平台要有搭设方案,平台日勺搭设要符合设计规定,要有限定荷载标牌

15、。不准采用斜拉斜吊的方式从脚手架上进料。卸料平台的施工载荷一般可按砌筑脚手架荷载3KNm2计算。当有特殊规定期,按规定进行设计及施工。卸料平台制作应定型化、工具化,无论采用钢丝绳吊拉或型钢支承式,都应能简朴合理0与建筑构造连接。12、外电防护检查内容脚手架边缘与外电架空线路边线之间最小安全操作距离见右表。脚手架具的外侧边缘与外电架空线路边线之间固特殊状况无法保持安全操作距离时,必须采用有效可靠的防护措施。13、对脚手架搭设验收日勺有关规定脚手架要由施工、技术、安全等管理人员按照施工方案和规范分段逐项进行检查验收,要有量化的!验收内容。用力矩扳手检查扣件紧固力矩应为405ONm,不不小于65Nmo抽查安装数量日勺5%,扣件不合格数量不多于抽查数量的10%o检查验收中凡不符合规定规定的应立即进行整改,对检查成果及整改状况应据实进行记录,并由检测人员签字。确认符合规定后,要有搭设班组长、使用班组长、管理人员等至少3人以上的J签字,方可投入使用。14、扣件式钢管脚手架现场使用检查内容脚手架在使用过程中应注意监督检查如下事项:1)作业层上的施工荷载应符合设计规定,不得超载;2)不得将模板支架、缆风绳、泵送混凝土和砂

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
