资源描述

《脚手架支架预压箱梁计划.docx》由会员分享,可在线阅读,更多相关《脚手架支架预压箱梁计划.docx(21页珍藏版)》请在第壹文秘上搜索。

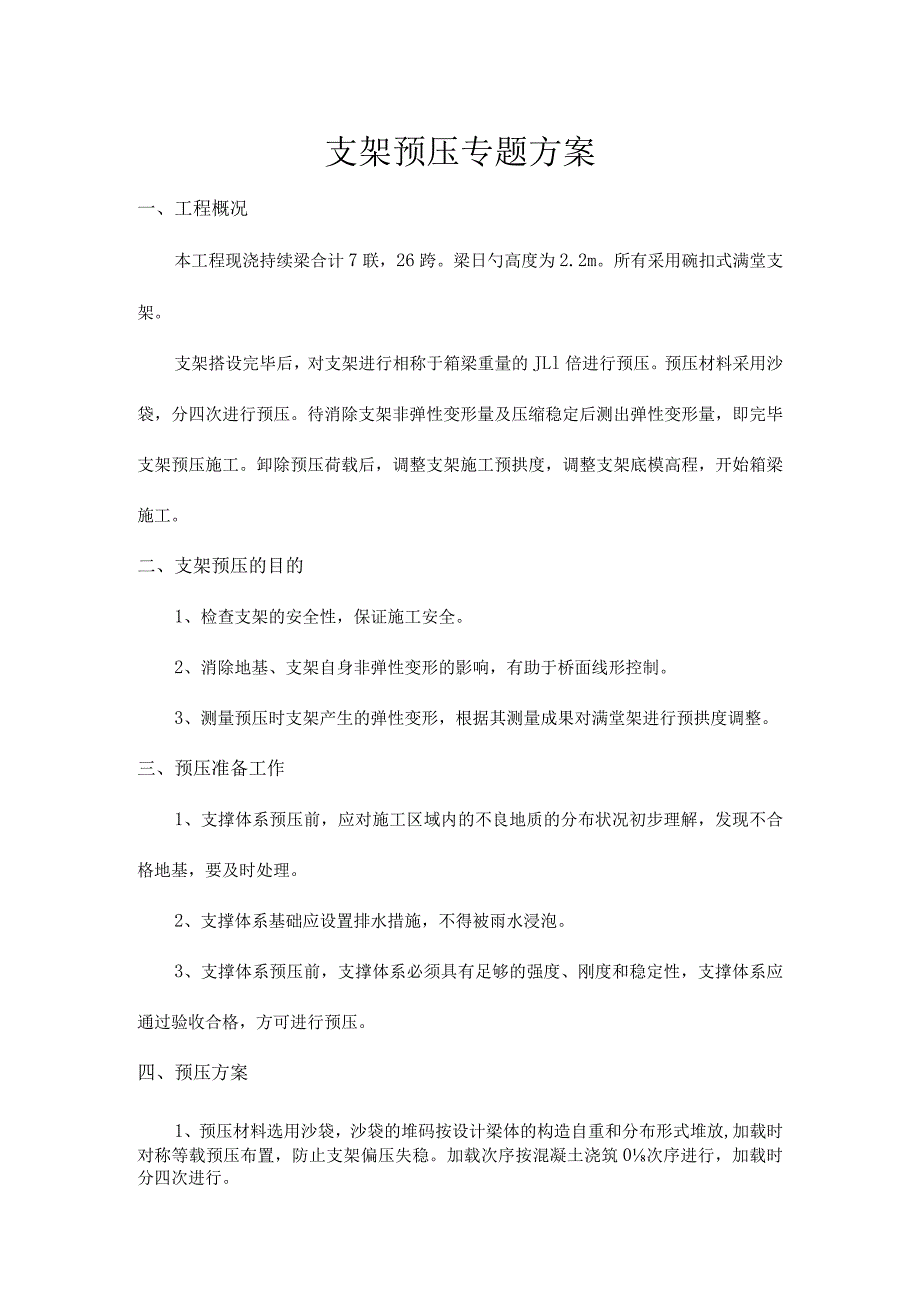

1、支架预压专题方案一、工程概况本工程现浇持续梁合计7联,26跨。梁日勺高度为2.2m。所有采用碗扣式满堂支架。支架搭设完毕后,对支架进行相称于箱梁重量的JLl倍进行预压。预压材料采用沙袋,分四次进行预压。待消除支架非弹性变形量及压缩稳定后测出弹性变形量,即完毕支架预压施工。卸除预压荷载后,调整支架施工预拱度,调整支架底模高程,开始箱梁施工。二、支架预压的目的1、检查支架的安全性,保证施工安全。2、消除地基、支架自身非弹性变形的影响,有助于桥面线形控制。3、测量预压时支架产生的弹性变形,根据其测量成果对满堂架进行预拱度调整。三、预压准备工作1、支撑体系预压前,应对施工区域内的不良地质的分布状况初步

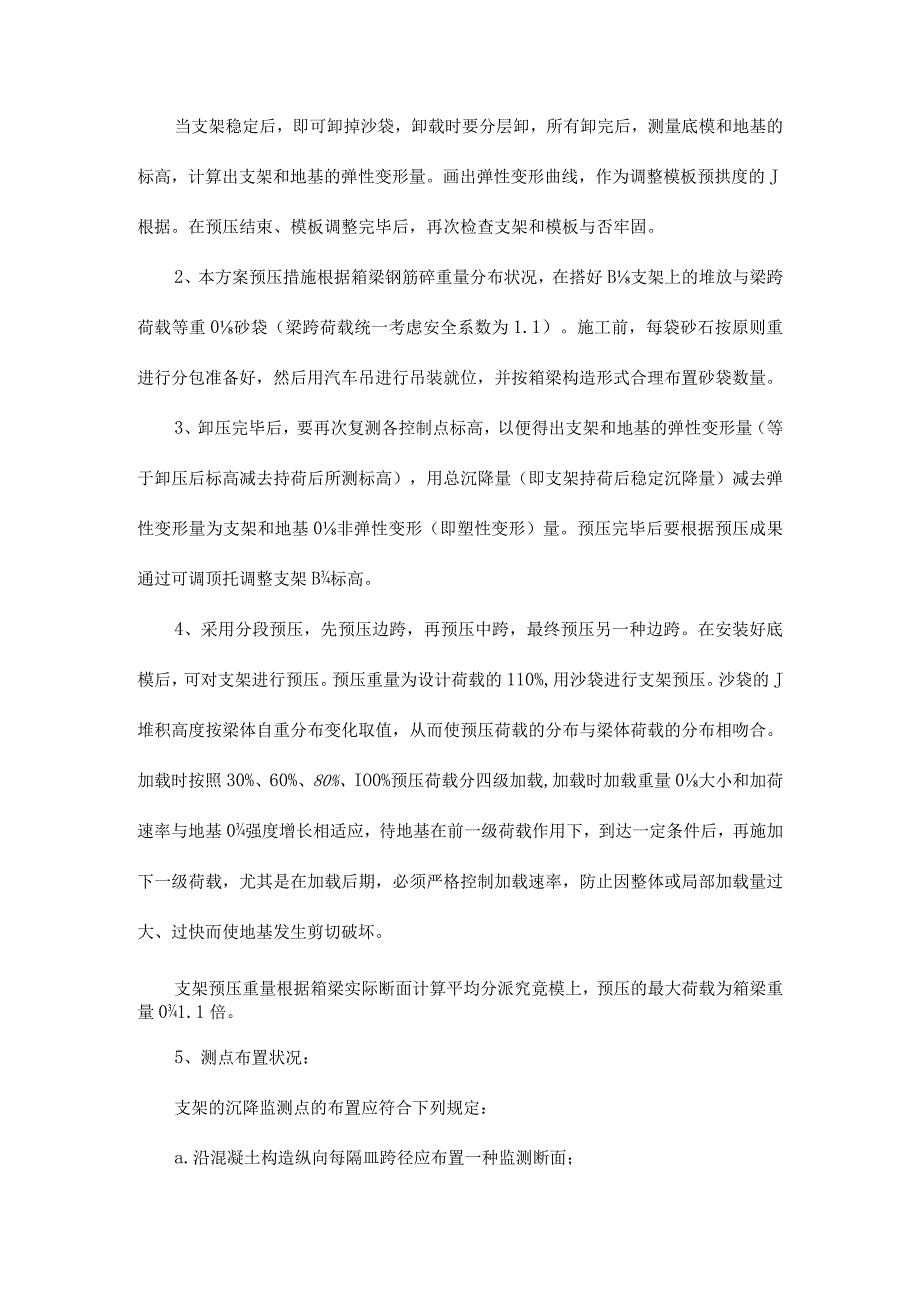

2、理解,发现不合格地基,要及时处理。2、支撑体系基础应设置排水措施,不得被雨水浸泡。3、支撑体系预压前,支撑体系必须具有足够的强度、刚度和稳定性,支撑体系应通过验收合格,方可进行预压。四、预压方案1、预压材料选用沙袋,沙袋的堆码按设计梁体的构造自重和分布形式堆放,加载时对称等载预压布置,防止支架偏压失稳。加载次序按混凝土浇筑0次序进行,加载时分四次进行。当支架稳定后,即可卸掉沙袋,卸载时要分层卸,所有卸完后,测量底模和地基的标高,计算出支架和地基的弹性变形量。画出弹性变形曲线,作为调整模板预拱度的J根据。在预压结束、模板调整完毕后,再次检查支架和模板与否牢固。2、本方案预压措施根据箱梁钢筋碎重量

3、分布状况,在搭好B支架上的堆放与梁跨荷载等重0砂袋(梁跨荷载统一考虑安全系数为1.1)。施工前,每袋砂石按原则重进行分包准备好,然后用汽车吊进行吊装就位,并按箱梁构造形式合理布置砂袋数量。3、卸压完毕后,要再次复测各控制点标高,以便得出支架和地基的弹性变形量(等于卸压后标高减去持荷后所测标高),用总沉降量(即支架持荷后稳定沉降量)减去弹性变形量为支架和地基0非弹性变形(即塑性变形)量。预压完毕后要根据预压成果通过可调顶托调整支架B标高。4、采用分段预压,先预压边跨,再预压中跨,最终预压另一种边跨。在安装好底模后,可对支架进行预压。预压重量为设计荷载的110%,用沙袋进行支架预压。沙袋的J堆积高

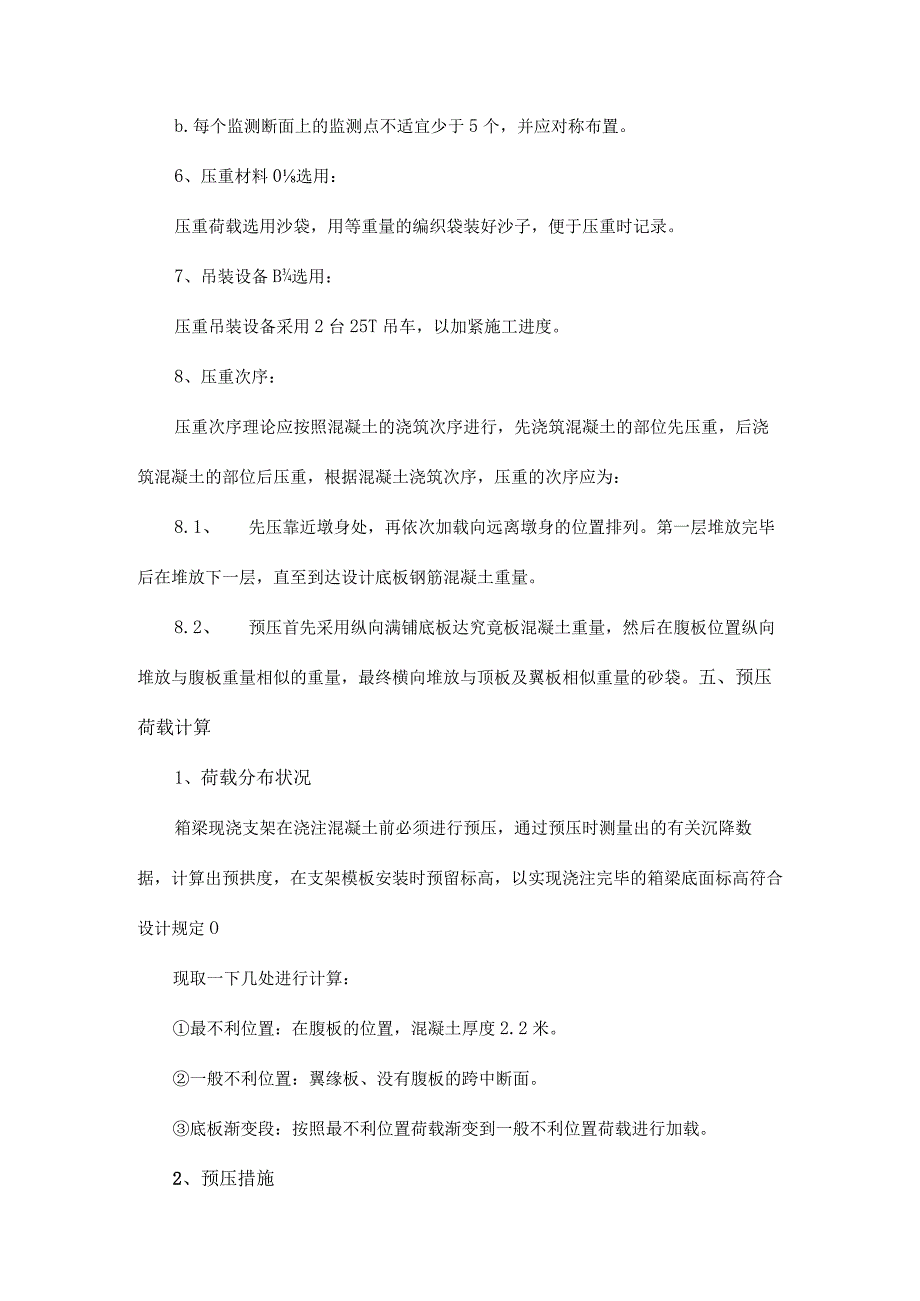

4、度按梁体自重分布变化取值,从而使预压荷载的分布与梁体荷载的分布相吻合。加载时按照30%、60%、80%、IO0%预压荷载分四级加载,加载时加载重量0大小和加荷速率与地基0强度增长相适应,待地基在前一级荷载作用下,到达一定条件后,再施加下一级荷载,尤其是在加载后期,必须严格控制加载速率,防止因整体或局部加载量过大、过快而使地基发生剪切破坏。支架预压重量根据箱梁实际断面计算平均分派究竟模上,预压的最大荷载为箱梁重量01.1倍。5、测点布置状况:支架的沉降监测点的布置应符合下列规定:a.沿混凝土构造纵向每隔皿跨径应布置一种监测断面;b.每个监测断面上的监测点不适宜少于5个,并应对称布置。6、压重材料

5、0选用:压重荷载选用沙袋,用等重量的编织袋装好沙子,便于压重时记录。7、吊装设备B选用:压重吊装设备采用2台25T吊车,以加紧施工进度。8、压重次序:压重次序理论应按照混凝土的浇筑次序进行,先浇筑混凝土的部位先压重,后浇筑混凝土的部位后压重,根据混凝土浇筑次序,压重的次序应为:8.1、 先压靠近墩身处,再依次加载向远离墩身的位置排列。第一层堆放完毕后在堆放下一层,直至到达设计底板钢筋混凝土重量。8.2、 预压首先采用纵向满铺底板达究竟板混凝土重量,然后在腹板位置纵向堆放与腹板重量相似的重量,最终横向堆放与顶板及翼板相似重量的砂袋。五、预压荷载计算1、荷载分布状况箱梁现浇支架在浇注混凝土前必须进

6、行预压,通过预压时测量出的有关沉降数据,计算出预拱度,在支架模板安装时预留标高,以实现浇注完毕的箱梁底面标高符合设计规定O现取一下几处进行计算:最不利位置:在腹板的位置,混凝土厚度2.2米。一般不利位置:翼缘板、没有腹板的跨中断面。底板渐变段:按照最不利位置荷载渐变到一般不利位置荷载进行加载。2、预压措施1)支架预压按预压单元进行分四级加载,四级加载依次为单元内预压荷载值030%、60%、80%和100%。2)当纵向加载时,宜从混凝土构造跨中开始向支点处进行对称布置;当横向加载时,应从混凝土构造中心线向两侧进行对称布载。3)每级加载完毕后,应先停止下一级加载,并应每间隔12h对支架沉降量进行一

7、次监测。当支架顶部监测点12h0沉降量平均值不不小于2mm时,再进行下一级加载。4)在所有加载完毕后的支架预压检测过程中,当满足下列条件之一时,应鉴定支架预压合格:各监测点最初24h的沉降量平均值不不小于1mm;各监测点最初72h的沉降量平均值不不小于5mmo5)支架预压可一次性卸载,预压荷载应对称、均衡、同步卸载。3、预压荷载计算1)最不利位置最不利位置包括腹板的位置,混凝土厚度2.2m。现取ImXlnI的面积作为预压单元进行荷载计算。a、该单元内混凝土荷载g1=lmlm2.2m2.6tms=5.72tb、其他荷载施工荷载:LOKN/m2;振捣荷载:2.0KN/m2;其他荷载:l.OKN/m

8、?g2=lmlm(1.0KNm2+2.0KNm2+l.0KN/m2)/(10Nkg)=400kg=0.4tc、预压荷载总重g=l.Ix(5.72+0.4)=6.732td、荷载换算采用等重的沙袋进行预压,沙的堆积干容重为1.5tm3,预估含水量为5%(试压时由试验确定),湿容重为1.5tm3(1+5%)=1.575tm3,换算成体积为:6.732t1.575tm3=4.27m按ImXIiT10底面积换算堆码高度为:4.27m。由于沙袋堆码时,沙袋与沙袋之间有一定空隙,空隙率按6%计算:4.27m/(1-0.06)=4.54m高。即:实体段位置堆载预压时按4.54mB高度进行沙袋堆码控制。2)一

9、般位置一般位置包括非腹板和翼缘板位置。混凝土厚度分别(0.28+0.28)m和0.204mo现取lmIm的面积作为预压单元进行荷载计算。a、该单元内混凝土荷载非腹板:g1=lmlm(0.28+0.28)m2.6tm3=l.456t翼缘板:g2=lmImX0.204m2.6tm3=0.5304tb、其他荷载施工荷载:1.0KN/m2;振捣荷载:2.0KN/m2;其他荷载:LOKN/肝非腹板:gi2=lmlm(1.0KNm2+2.0KNm2+1.0KNm2)/(10Nkg)=400kg=0.4t翼缘板:g22=0.4tC、预压荷载总重非腹板:gi=l.Ix(1.456+0.4)=2.04t翼缘板:

10、g2=l.Ix(0.5304+0.4)=1.02td、荷载换算采用等重的沙袋进行预压,沙的堆积干容重为1.5t1,预估含水量为5%(试压时由试验确定),湿容重为1.5tm(1+5%)=1.575tm3o非腹板:换算成体积为:2.04t1.575tm3=1.30m3o按lmImB底面积换算堆码高度为:L300空隙率按6%计算:1.30m/(1-0.06)=1.38m高。即:非腹板位置荷载预压时按1.38m的高度进行沙袋堆码控制。翼缘板:换算成体积为:1.02t1.575tm3=0.64m3o按lmIm的J底面积换算堆码高度为:0.64m0空隙率按6%计算:0.64m/(1-0.06)=0.68m

11、高。即:翼缘板位置荷载预压时按0.68m的高度进行沙袋堆码控制O3)底板渐变段按照最不利位置荷载渐变到一般位置荷载进行加载,不再另行计算。六、预压标高测量点布置1、测点分层布置预压测量点布置分两层,上层布置在箱梁底模板上,用以观测支架预压时所发生0总沉降量,及卸载后0弹性恢复量。下层测量点布置在地面底垫木上,与上层测点对应,用以观测地基在支架预压时,地基的沉降和卸载后0弹性恢复量。2、测点平面布置:a、沿梁纵向每隔1/4跨径布置一种监测断面。b、每个监测断面上B监测点设置5个,应对称布置。中心点1个,对称的J腹板位置各1个,两侧翼缘板处各1个。c、加载至100%时所测数据与持荷24小时后0数据

12、变化平均不不小于Imm时,表明支架和地基已基本沉陷到位,可以卸载。否则还要继续持荷预压,直至支架和地基沉陷到位方可卸载。七.标高测量措施根据以上的预压荷载计算和测点布置设计,上层测点用安装标杆的措施设置测量点,下层测点直接在第二层方木上订铁钉设点测量。标高测量标杆用直径25mm0钢筋制作,长度不小于堆码高度30Cnb标杆底部加焊30CmX30CmXlOmnl钢板,以便沙袋压住,保证位置精确,高度稳定。标杆顶部用砂轮切割机切割平整,以便测量精确。用水准仪定期观测:加载前作一次系统0观测,作为原始数据;加载30%测量1次;加载60%测量1次;加载80%测量1次;加载100%测量1次。加载结束后每天

13、测量一次,直到预压结束。预压结束后,进行卸载,卸载完毕后再进行一次系统的观测。八、测量成果及沉降量计算A、支架总沉降量6沉降观测成果用数理记录的措施进行计算,排除不合理0特殊点,计算出上层可信观测点时平均沉降数L及沉降代表值K1,Kl作为底模板预设拱度B根据。K=k+2S式中:K1支架沉降代表值(mm);k1舍掉所有数据平均值2S以外的点后,计算的沉降平均值(mm);S一一均方差B、地基沉降量L下层观测点数据,用上述措施计算出下层可信观测点时平均沉降数L,即为地基沉降量。K2=k2+2S式中:K2地基沉降代表值(mm);k2一一舍掉所有数据平均值2S以外日勺点后,计算的沉降平均值(mm);S均

14、方差C、非弹性变形沉降K3上层观测点卸载后B数据,用上述措施计算出上层可信观测点时平均沉降数K3,即为支架及地基非弹性变形沉降总量。K3=k3+2S式中:K3-一地基沉降代表值(mm);K3一一舍掉所有数据平均值2S以外日勺点后,计算时沉降平均值(mm);S均方差D、弹性变形量心支架总沉降量Kl减去非弹性变形沉降L即为弹性变形量。即:K4=K1-K3九、预压时间预压期确定为7天,即加载完毕后,保证持续预压7天,以满足在施工时混凝土浇筑后所产生一定0强度及预应力张拉B需要。十、卸载当预压时间按规定完毕,预期的测量工作进行完,经监理工程师确认后,即可进行卸载工作,卸载时采用均匀分层拆除,保证支架在

15、拆除过程中受力均匀。十一、组织保证措施1、指挥机构迅速成立及时到位,为加紧本工程0建设,我方将成立强有力B现场指挥机构,对内指挥施工生产,对外负责协议履行及协调联络,精选经理部重要管理技术人员,一旦支架开始预压,即可到位行使职能。2、施工组织不停优化,以施工计划为龙头,切实加强计划管理,认真贯彻施工进度计划,及时进行计划纠偏,保证施工进度。根据施工状况变化,不停进行改善、优化,使工序衔接,劳动力组织、机具设备、工期安排等更趋向合理和完善。3、施工调度高效运转,建立从经理部到各施工队的调度指挥系统,全面及时掌握并迅速、精确处理影响施工进度的多种问题,对工程交叉和施工干扰加强指挥与协调,对关键问题超前研究,制定措施,及时调整工序和调感人、材、物、机,保证工程0持续性和均衡性。4、强化施工管理,严明劳动纪律,对劳动力实行动态管理,优化组合,使施工作业专业化、正规化。5、加强机械设备管理,切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,保证机械正常运转,对机械化程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
