脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx

上传人:p** 文档编号:802635 上传时间:2024-03-04 格式:DOCX 页数:96 大小:753.10KB
下载 相关 举报
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第1页
第1页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第2页
第2页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第3页
第3页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第4页
第4页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第5页
第5页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第6页
第6页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第7页
第7页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第8页
第8页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第9页
第9页 / 共96页
脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx_第10页
第10页 / 共96页
亲,该文档总共96页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx》由会员分享,可在线阅读,更多相关《脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx(96页珍藏版)》请在第壹文秘上搜索。

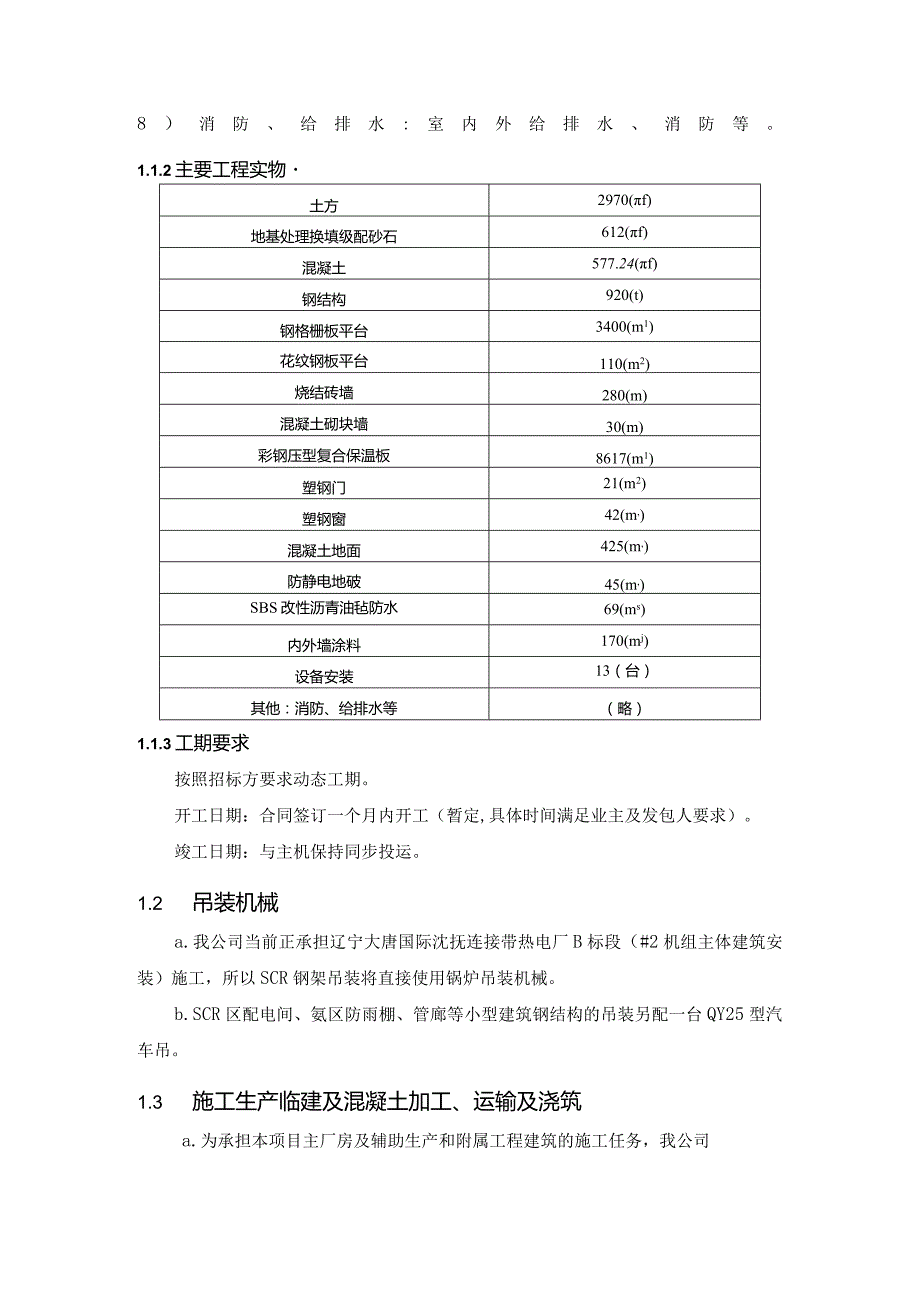

1、脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施1 土建专业技术方案1.1 土建专业施工概述2 .1.1主要施工内容1)脱硝装置区SCR钢架:含土方、承台、钢架安装(材料甲供)、封闭(烧结砖+复合保温压型彩钢板)、锅炉运转平台等。SCR区配电间:钢柱、钢梁吊装(材料甲供)、塑钢门窗、复合保温压型彩钢墙板等。CEMS小间:内容同上。2)氨区防雨棚:土方、基础、防火堤、围堰、上部钢架结构、地面硬化、烧结砖挡墙等。3)设备基础:土方、设备基础。4)废水池:混凝土池。5)氨区电控室:土方(含级配砂石换填)、基础、混凝土框架、混凝土砌块墙体封闭、防静电地面、屋面SBS防水、塑钢门窗、内外墙涂料装饰等

2、。6)管廊:土方、基础、钢架制安。7)暖通:风机、空调、铝合金百叶窗安装。8)消防、给排水:室内外给排水、消防等。1.1.2主要工程实物土方2970(f)地基处理换填级配砂石612(f)混凝土577.24(f)钢结构920(t)钢格栅板平台3400(m1)花纹钢板平台110(m2)烧结砖墙280(m)混凝土砌块墙30(m)彩钢压型复合保温板8617(m1)塑钢门21(m2)塑钢窗42(m,)混凝土地面425(m,)防静电地破45(m,)SBS改性沥青油毡防水69(ms)内外墙涂料170(mj)设备安装13(台)其他:消防、给排水等(略)1.1.3工期要求按照招标方要求动态工期。开工日期:合同签

3、订一个月内开工(暂定,具体时间满足业主及发包人要求)。竣工日期:与主机保持同步投运。1.2 吊装机械a.我公司当前正承担辽宁大唐国际沈抚连接带热电厂B标段(#2机组主体建筑安装)施工,所以SCR钢架吊装将直接使用锅炉吊装机械。b.SCR区配电间、氨区防雨棚、管廊等小型建筑钢结构的吊装另配一台QY25型汽车吊。1.3 施工生产临建及混凝土加工、运输及浇筑a.为承担本项目主厂房及辅助生产和附属工程建筑的施工任务,我公司在现场建设有完备的模板配制、钢筋加工、钢结构制作等土建专业施工生产临建设施,能满足脱销工程施工的需要。b.同时,我公司在现场业主规划场地建设有混凝土集中搅拌站,配备了专用混凝土运输罐

4、车和浇筑用泵车,可保证脱销混凝土工程的施工。c.本标段施工用水、排水等设施均利用已由资源,不在新建。1.4 主要施工方案1.4.1 施工测在主厂房建筑开工前,已经完成了该区域施工测量控制网的布设,脱销工程位于锅炉尾部,因此可直接使用主厂房施工测量网成果。1.4.2 土方工程a. 土方开挖的准备:1)施工机械配置液压反铲挖掘机(WYI60)1台自卸车(视外运土距离)3辆2)基坑开挖尺寸按以下原则确定: 基坑边坡暂按1:0.75坡度设计; 施工作业面按1.5m取值(包括50Omm宽的排水沟); )基坑排水措施根据招标文件资料,在主厂房基础土方开挖过程中有可能遇到-3.0m-4.0In的上层滞水,同

5、时为应对极端天气(当地有11T2月份发生降雨记录)的出现,沿基坑底部四周设宽度500Inm排水明沟,排水沟深度200400mm,并按3540m间隔设一座1.0m1.0m1.2m的集水坑(坑内铺300三厚的碎石或卵石),安装4”泥浆泵排水,保证土方开挖及基础施工的正常进行。b. 土方开挖1)开挖作业程序测量定位立厂施测控标E建主房工量制石施放开挖边线机械分层开外总土方人工清 底、开 挖排水 沟、集 水坑集水坑 安装泥 浆泵、 敷设排 水管地基验槽交付基础施工2)开挖顺序将5台液压反铲挖掘机同时投入主厂房基础开挖作业,其中汽机房、煤仓间场地布置2台,沿9-9a线(即与B标段分界线)一固定端1线方向

6、开挖;锅炉间布置2台,沿自西向东方向开挖,集控楼场地布置1台,沿由北向南方向开挖。3) 土方开挖 液压反铲挖掘机应呈“之”字形走向,2台机在一处场地作业时,应留有15m以上的距离,以保证施工人员与土方机械作业的安全。基坑开挖场地布置一台装载机,负责开挖过程中施工道路的维护工作,将另一台装载机和一台推土机安排在存、弃土场,配合自卸车卸土和土场的整理。坡道处车辆碾轧频度高,受力大,需要经常性维护,必要时,在坡道表面铺垫40050On)In厚的山皮石土,保证畅通。 主厂房基础、锅炉基础、汽机基础等采用桩承台设计(桩的种类及型号目前尚未设计确定,不属于本标段施工范围),所以在主厂房基础开挖前必须首先完

7、成桩基施工的交接,桩基础施工单位应准确提供施工记录,标明每根桩的桩顶实际标高(挤土预制桩尤为重要)。机械开挖作业必须严格在测量人员现场跟踪和监视下作业,必须留出一定的安全距离(0.5m),防止造成桩的破坏。 主厂房基坑内,由于各基础承台底标高存在设计差值,所以开挖需分区域多次进行才能完成,需要挖掘机司机在测量人员的协同指挥下小心操作。4)关于存、弃土场地招标文件要求,承包人自行选择存、弃土场地,业主不直接承担此项费用(需投标人报价时综合考虑),所以施工前事先组织施工管理人员对周边环境进行考察,预先选择好存、弃土场地。由于部分挖出的土可以用于基础回填,所以要根据设计图纸准确计算出回填土的数量,折

8、算出占地面积。存土场的租用、弃土场的选择均应综合价格、运距等因素来确定。5)质量保证措施主厂房基础土方开挖虽然施工内容单一,但由于该工程采用桩基结构,所以施工过程必须注意以下几方面内容:开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,由监理工程师组织桩基施工单位办理验桩、验线手续。施工要配备专职测量人员进行质量控制。应向施工人员尤其是测量人员和液压挖掘机司机交代清楚未到设计深度而需要截断的桩位置,防止桩身破坏和使之移动,要在地面上做好标记(其标记可采用白灰圈点或竹竿上绑红布条的方法均可),这样做的同时也可保护液压挖掘机。严格按

9、方案确定的参数施放开挖边线,按规定的坡度值开挖边坡和设置坡道,设置排水沟和集水井。开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。要坚持先修坡后挖土的操作方法。要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖土标高、做到挖土工作面内,标高白灰点不少于2个。液压挖掘机司机必须从测量人员的指挥,尤其当开挖接近设计深度时注意干扰层的留设。土方开挖后,达到设计标高并经监理单位验收后,应及时浇筑混凝土垫层,并要注意成品的保护工作。5)土方回填土方回填时,不得有杂质,严禁用表面盐渍土,要求分层碾压夯实,每层回填厚度不大于30Omnb对每一施工完成的分层应进行干密度检验,取样深度应

10、在距顶面2/3层厚度,确保每层的压实的指标满足设计要求,分层质量检验以满足设计要求的干密度或压实系数为控制标准,压实填土的施工缝各层应错开搭接,在施工缝的搭接处,应适当增加压实变数,基础周边应采用人工夯实。6)填方施工流程场地清理骗收运格填至筑x一 外合的料填目分段分层辅筑填料械平压设要密度 机摊碾至计求实填方取样合格后进行 下层铺筑、 碾压、取样 循环作用直 至达到设计填筑标高土方回填原则:填方作业从低处开始进行填筑施工。回填土分层验收,完工一层,验收一层,未经验收,不进行下一道工序。 土方回填的顺序原则上与混凝土的浇筑顺序一致,在土方回填前,对地下工程进行检查,作好隐蔽工程记录,并清理基底

11、上的杂物。在边坡上口采取挡水措施,加固防洪堤,防止地表水流入基坑,浸泡地基。 回填土原则上采用开挖出来的土,回填土粒径要求均匀,最大粒径小于50mmO土的含水率大小,直接影响到夯实质量,填土应严格控制含水率。回填施工前应通过试验的方法确定土的含水率。当土的含水率大于最优含水率范围时,应采取晾晒,风干法降低含水率;当土含水率小于最优含水率时,可采取洒水润湿方法。 土方回填时,要对每层回填土进行质量检验,用环刀法取土样测定其干密度,符合设计要求后方可回填上层土。每300才取样一组,测出实际干密度,计算出压实系数,当有设计要求时须符合设计要求,无设计要求时压实系数20.95O土方碾压及夯实主厂房土方

12、回填时投入1台16t压路机碾压及4台电动打夯机进行夯实。基础密集区采用手推车运土、手工工具分层铺填的方法,每层虚铺土厚度为200mm,离基础较近的边角、边缘处用人工和小型夯实机具进行夯实,其余采用电动打夯机夯实。打夯前将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交错。基础两侧要同时进行回填和夯实,夯实遍数为34遍。大面积回填采用自卸汽车运土、推土机分层铺土的方法,每层铺土厚度为300mm,用压路机进行碾压,采用“薄填、慢驶、多次”的方法,碾压时控制行驶速度在2kmh以内,碾压方向应从两边逐渐向中间进行,压实遍数为46遍。为保证土方回填压实系数20.95(暂定值

13、,以施工图设计值为依据),将采取以下措施:加强回填土质量控制。在主厂房开挖时,首先将表面盐渍土作为弃土处理掉,而将符合设计要求、可用于回填的土方单独存放,并确保回填土内无腐殖土、无杂物。在正式回填前,进行现场试验测出回填土最佳含水率,作为控制回填土含水率的依据。采取分层回填、分层夯实和分层取土样检测方案施工,分层厚度不超过250mm;压实填土的施工缝各层应错开搭接,基础周边应采用人工夯实。为了保证该措施的实现;回填前,在基础混凝土结构侧表面,给出分层刻度线,以保证分层回填的厚度不超出规定。主厂房基础、锅炉基础具备大面积回填作业时,现场配备16t压路机实施碾压作业,每层碾压次数不少于68遍;在施

14、工缝的搭接处,应适当增加压实遍数。对于狭窄区域、压道机无法作业的区域,改由人工操作快速冲击震动夯进行夯实。雨天停止回填土作业,应尽力躲开冬季进行回填土作业,如无法避免时,必须保证回填土内无冻块。回填时,回填土压实系数试验检测人员全程参与作业,配备满足施工进度要求的检测仪器及工器具(包括酒精灯),对每一施工完成的分层应进行干密度检验,取样深度应在距顶面2/3层厚度,确保每层的压实的指标满足设计要求,分层质量检验以满足设计要求的干密度或压实系数为控制标准。质量检验每层回填作业完成后按规范要求进行见证取样,试验合格后方可施工下一层,直至回填至设计标高。土方回填每50-100m2取样一组,采用核子密度

15、仪,现场检测,测出实际干密度,计算出压实系数,当有设计要求时符合设计要求,无设计要求时,压实系数要20.95。成品保护基坑土方回填时必须注意对基础棱角、柱头钢筋及预埋螺栓的保护,回填时所有机械(包括推土机、装载机、振动碾、机动车等)在基础附近工作时,必须设专人进行指挥、监护,不得碰撞、损坏基础混凝土的棱角;在柱头钢筋附近工作时,设围栏或挂警示旗;在预埋螺栓附近工作时,必须对预埋螺栓的套丝部分裹塑料布进行保护。对于基础承台上边角处,为避免损坏混凝土棱角,用木夯夯实,木夯的夯实遍数由实际测试确定。土方开挖工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1基底土性应符合设计要求观察检查及检查试验记2边坡、表面坡度应符合设计要求和现行国家及行业有关标观察或坡度尺检查3标高偏差柱基、基坑、基槽-500mm水准仪检查挖方场地平整度人工30机械50管沟一5。0地

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
