落地式脚手架工程安全监理实施细则.docx

上传人:p** 文档编号:803411 上传时间:2024-03-04 格式:DOCX 页数:7 大小:26.83KB
下载 相关 举报
落地式脚手架工程安全监理实施细则.docx_第1页
第1页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第2页
第2页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第3页
第3页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第4页
第4页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第5页
第5页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第6页
第6页 / 共7页
落地式脚手架工程安全监理实施细则.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《落地式脚手架工程安全监理实施细则.docx》由会员分享,可在线阅读,更多相关《落地式脚手架工程安全监理实施细则.docx(7页珍藏版)》请在第壹文秘上搜索。

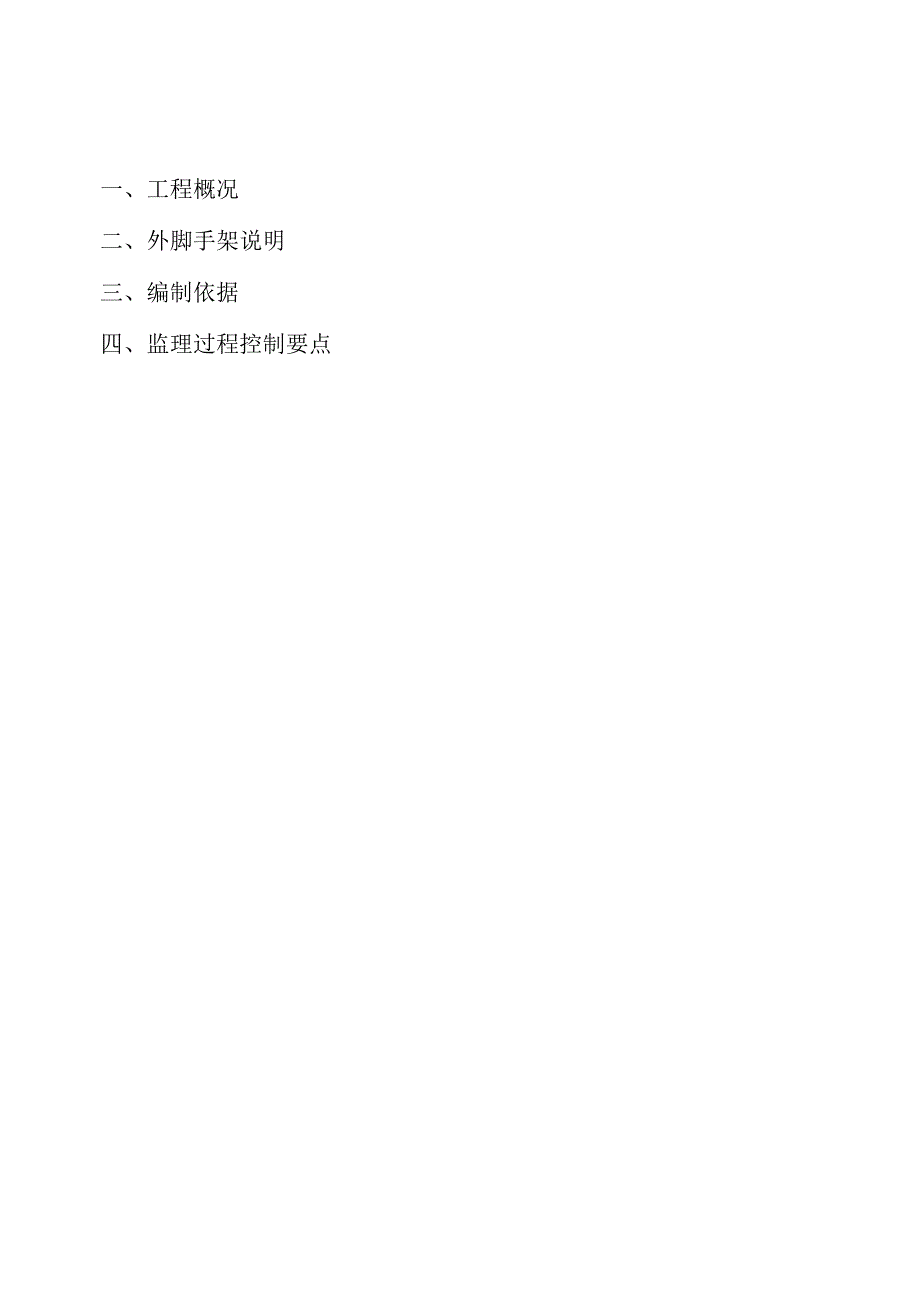

1、一、工程概况二、外脚手架说明三、编制依据四、监理过程控制要点一、工程概况:1.1 工程项目概况:1.2 项目名称:1.3 工程地点:1.4 项目简介:项目总用地面积约173.56亩,总建筑面积24.25万平方米,由65栋标准化厂房、1栋垃圾房、2栋配电房组成,结构形式为框架结构,最大层数为9层,地上建筑面积234757.08平方米,地下建筑面积7759.89平方米。其中18#厂房为地下1层、地上9层;9#、10#、13#、14#、32#、33#、38#、39#、49#、50#、55#、56#、5865#厂房均为地上5层;其他厂房均为地上3层;水泵房地下1层,配电房地上1层。结构形式:框架结构,

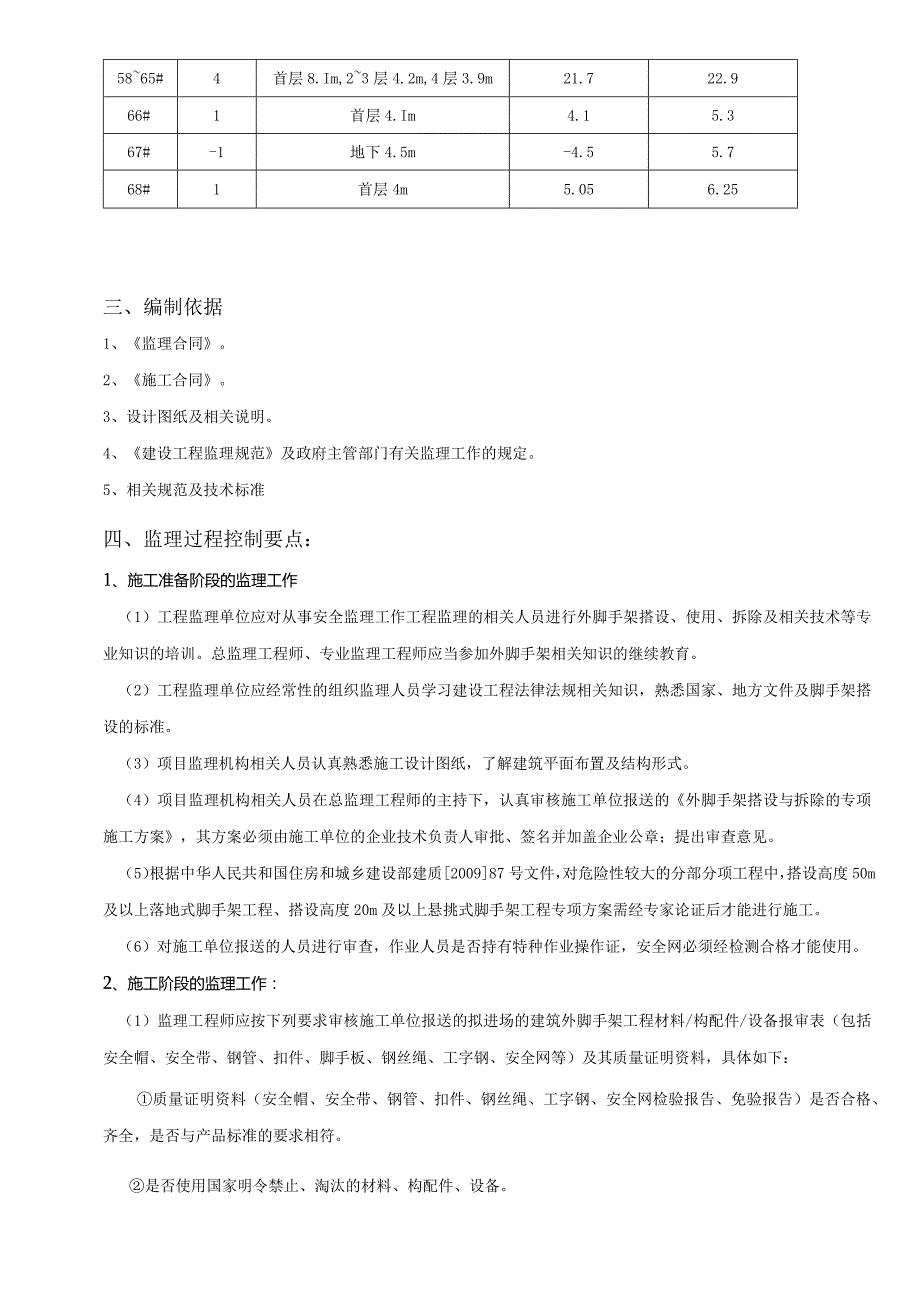

2、基础形式:静压预应力管桩基础。抗震设防烈度:7度,设计使用年限为50年,防火设计的建筑分类为二类工业建筑,其耐火等级为地上二级,(半)地下室一级。屋面防水等级为H级。二、外脚手架说明:该工程外脚手架采用落地式扣件式钢管脚手架,每栋搭设情况如下:楼栋层数层高总高度(m)搭设高度(In)9#5首层5.Im,23层4.2m,5层3.9In22.924.110#5首层5.Im,23层4.2m,5层3.9m22.924.111#3首层5.1m,23层4.2m14.81612#3首层5.Im,23层4.2m14.81613#5首层5.Im,23层4.2m,5层3.922.924.114#5首层5.Im,2

3、3层4.2m,5层3.9m22.924.11520#3首层5.1m,2层4.2m,3层3.9m14.6515.85231ft3首层8.1m,2层4.2m,3层3.9m17.6518.853235#5首层5.Im,23层4.2m,5层3.9m22.924.13740#5首层5.Im,23层4.2m,5层3.922.924.136#1首层5.Im6.517.71448ft3首层8.1m,2层4.2m,3层3.9m17.6518.854952#5首层5.Im,23层4.2m,5层3.9m22.924.15454#5首层5.Im,23层4.2m,5层3.9m22.924.153#1首层5.Im6.15

4、7.355865#4首层8.Im,23层4.2m,4层3.9m21.722.966#1首层4.Im4.15.367#-1地下4.5m-4.55.768#1首层4m5.056.25三、编制依据1、监理合同。2、施工合同。3、设计图纸及相关说明。4、建设工程监理规范及政府主管部门有关监理工作的规定。5、相关规范及技术标准四、监理过程控制要点:1、施工准备阶段的监理工作(1)工程监理单位应对从事安全监理工作工程监理的相关人员进行外脚手架搭设、使用、拆除及相关技术等专业知识的培训。总监理工程师、专业监理工程师应当参加外脚手架相关知识的继续教育。(2)工程监理单位应经常性的组织监理人员学习建设工程法律法

5、规相关知识,熟悉国家、地方文件及脚手架搭设的标准。(3)项目监理机构相关人员认真熟悉施工设计图纸,了解建筑平面布置及结构形式。(4)项目监理机构相关人员在总监理工程师的主持下,认真审核施工单位报送的外脚手架搭设与拆除的专项施工方案,其方案必须由施工单位的企业技术负责人审批、签名并加盖企业公章;提出审查意见。(5)根据中华人民共和国住房和城乡建设部建质200987号文件,对危险性较大的分部分项工程中,搭设高度50m及以上落地式脚手架工程、搭设高度20m及以上悬挑式脚手架工程专项方案需经专家论证后才能进行施工。(6)对施工单位报送的人员进行审查,作业人员是否持有特种作业操作证,安全网必须经检测合格

6、才能使用。2、施工阶段的监理工作:(1)监理工程师应按下列要求审核施工单位报送的拟进场的建筑外脚手架工程材料/构配件/设备报审表(包括安全帽、安全带、钢管、扣件、脚手板、钢丝绳、工字钢、安全网等)及其质量证明资料,具体如下:质量证明资料(安全帽、安全带、钢管、扣件、钢丝绳、工字钢、安全网检验报告、免验报告)是否合格、齐全,是否与产品标准的要求相符。是否使用国家明令禁止、淘汰的材料、构配件、设备。按照委托监理合同约定及规范要求的比例,进行平行检验或见证取样、送样检测。对未经监理人员验收或验收不合格的外脚手架材料、构配件、设备,不得在工程上使用或安装;对达到国家明令禁止、淘汰的材料、构配件、设备,

7、监理人员不得签认,并签发监理工程师通知单,书面通知施工单位限期将不合格的建筑脚手架材料、构配件、设备撤出现场。(2)当施工单位采用新工艺、新技术时,应要求施工单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。(3)、督促施工单位按照脚手架专项施工方案进行施工,在督促施工的过程中应重点控制以下几点:搭设顺序:做好搭设前的准备工作一按房屋的平面形状放线,安装悬挑钢梁一放置扫地杆一逐根立杆,随即与纵向扫地杆扣牢一安装横向扫地杆,并与立杆或纵向扫地杆扣牢一安装第一步大横杆安装第一步小横杆一第二、三步大横杆、小横杆一设置连墙杆接立杆加设剪刀撑、铺脚手板一安装护身栏杆和挡脚板一立挂安全

8、网拆除顺序:安全网一护身栏杆一挡脚板一脚手板一小横杆一大横杆一立杆一连墙杆(4)立杆基础要进行处理,对素士先夯实并保持在同一标高位置上,夯实好素土后再硬地化(保证内高外低有利于排水),其腔强度等级不得低于ClO,四周设置简易的排水沟。立杆下设置宽度不小于200mm、厚度不小于50m垫木、垫板或其它刚性垫块,每根立根的支垫面积应符合设计要求且不得小于0.15m2。(5)扫地杆、大横杆、小横杆、立杆:在安装好的悬挑钢梁上定位放线,并做好标记,焊接短钢筋头以便固定立杆,以避免立杆受力时产生滑移。放置扫地杆,距钢梁(地面)的间距为100-30OnIn1。根据钢筋插脚的定位安装立杆,保证内立杆距建筑结构

9、的净距不大于300mm,立杆纵距根据方案要求为1.5m,相邻立杆的接头位置应错开在不同的步距内,与相近的大横杆的距离不宜大于步距的三分之一;在转角处必须有四根立杆,相邻立杆必须错开连接,其连接方式为对接扣件;大横杆步距为1.8m,相邻步架的大横杆应错开在立杆的里侧和外侧,以减少立杆偏心受力情况,上下横杆的接长位置应错开布置在不同的立杆纵距中,以减少立杆偏心受载,与相近立杆的距离不大于纵距的三分之一,上下两根大横杆之间设一道护身栏杆。小横杆安装在大横杆下面,也可以安装在大横杆上面,这主要是根据方案计算确定。小横杆伸出立杆不少于IOcm,根据本工程特点,个别阳台有不在同一垂直面上的原因,要考虑小横

10、杆有局部悬挑至建筑结构处,并附加水平大横杆。(6)剪刀撑与横向斜撑:每道剪刀撑跨越立杆的根数根据剪刀撑斜杆与地面的倾角确定,与地面的倾角为45时,跨越立杆的最多根数为7根;与地面的倾角为50时,跨越立杆的最多根数为6根;与地面的倾角为60时,跨越立杆的最多根数为5根。每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在4560之间。高度在24m以上的双排脚手架应在外测立面整个长度和高度上连续设置剪刀撑。剪刀撑斜杆的接长宜采用搭接,搭接长度不少于1m,且不少于三个扣件。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。横

11、向斜撑应在同一节间,由底至顶层呈之字型连续布置;高度在24m以上的封闭型脚手架,除拐角应设置横向余撑处,中间应每隔6跨设置一道。(7)连墙杆:连墙杆的数量设置除满足规范要求的轴向力设计值计算要求外,尚应符合以下要求:双排脚手架搭设高度大于50m时,连墙杆件布置的最大竖向间距为2倍步距,最大水平间距为3倍纵距,每根连墙杆覆盖面积不得大于27tn2o连墙件的布置宜靠近主节点设置,偏离主节点的距离不应大于300mm;应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用可靠措施固定;宜优先采用菱形布置,也可采用方形、矩形布置。对高度24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。

12、连墙杆件的部分构造规定:连墙件中连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接;边墙件必须采用可承受拉力和压力的构造。脚手架上部未设置连墙点的自由高度不得大于6m。在设置连墙杆时,必须保持脚手架立杆垂直,避免产生不利的初始侧向变形。(8)作业层设施(脚手板):架体搭设随着工程进度施工,保证搭设高度超过工作面1.2m:在每次架体好后,随即铺设脚手板,一定要满铺,不得花铺,口脚手板必须铺放平稳并加以固定。如果出现探头板要要求施工单位安排人员及时整改。脚手板采用对接平铺时,在对接处,与其下两侧支承横杆的距离应控制在100Innl200mm;采用挂扣式定型脚

13、手板时,其两端挂扣必须可靠地接触支承横杆并与其扣紧。脚手板采用纵向铺设时,其搭接长度不得小于20Omnb且应在搭接段的中部设有支承横杆,铺板严禁出现端头超出支承横杆250mm以上未做固定的探头板。(9)其它安全围护设施(安全帽、安全带、安全网、安全通道):安全帽:施工作业人员必须持有特种作业操作证,进入工地必须戴好安全帽,扣好帽带。使用的安全帽其耐穿透、耐冲击、耐低温性能及侧向钢性能必须达到规范要求。安全带:应选用符合标准要求的合格产品。架子工在施工作业时必须佩戴安全带,在使用时应高挂低用,防止摆动和碰撞,安全带上的各种部件不得任意拆掉。安全带使用两年以后,应督促使用单位按购进批量的大小,选择

14、一定比例的数量,作一次抽检,用80kg的砂袋做自由落体试验,若破断不可继续使用,抽检的样带应更换新的挂绳才能使用,如试验不合格,购进的这批安全就就应报废。外观有破损或发现异味时,应立即更换。使用35年即应报废。安全网:密目式安全网的规格有两种,W,1.8mX6m或MLI.5X6m;1.8mX6m的密目网重量大于或等于3kg,密目式安全网的目数为在网上任意一处的IOCnlXIoCIn=100Cm2的面积上大于2000;并满足贯穿试验及冲击试验。安全网经送检合格后才能使用,并随架体的搭设四周满挂安全网。安全通道:进出楼号应搭设安全通道,其搭设长度为出建筑物外架外立杆3m,两侧用安全网围护,顶面满铺

15、双层挡板,二层之间为30Cm50Cnb进口两侧最好挂有安全标语,门头上挂有安全警示标志。外大横杆之间布置一道安全护栏,与所有的外立杆用扣件固定。在悬挑钢梁处用木板全封闭,以后每隔IOnI用水平兜网封闭,避免建筑材料及人员坠落。(10)特殊部位(电梯井、人货梯、斜道):电梯井道:电梯井内搭设四根立杆,在搭设过程中与四周墙体用短钢管顶住,以保证立杆垂直,根据方案要求在楼层内预埋铁环进行卸教;并做到隔层封闭。人货梯:根据方案要求,该部位的架体要独立搭设,其方法与整体架体搭设方法一致,独立搭设可以保证在装修完成后其它架体拆除后该部位可以独立使用。斜道:人行并兼做材料运输的斜道的型式宜采用之字形斜道;斜道宜附着外脚手架或建筑物设置,运料斜道宽度不宜小于1.5%坡道宜采用1:6,人行斜道宽度不宜小于1m,坡度宜采用1:3;拐弯处应设置平台,其宽度不应小于斜道宽度;斜道两侧及平台外围均应设置栏杆及挡脚板,栏杆高度应为L2m,挡脚板高度不应

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
