资源描述

《装修工程施工方案.docx》由会员分享,可在线阅读,更多相关《装修工程施工方案.docx(24页珍藏版)》请在第壹文秘上搜索。

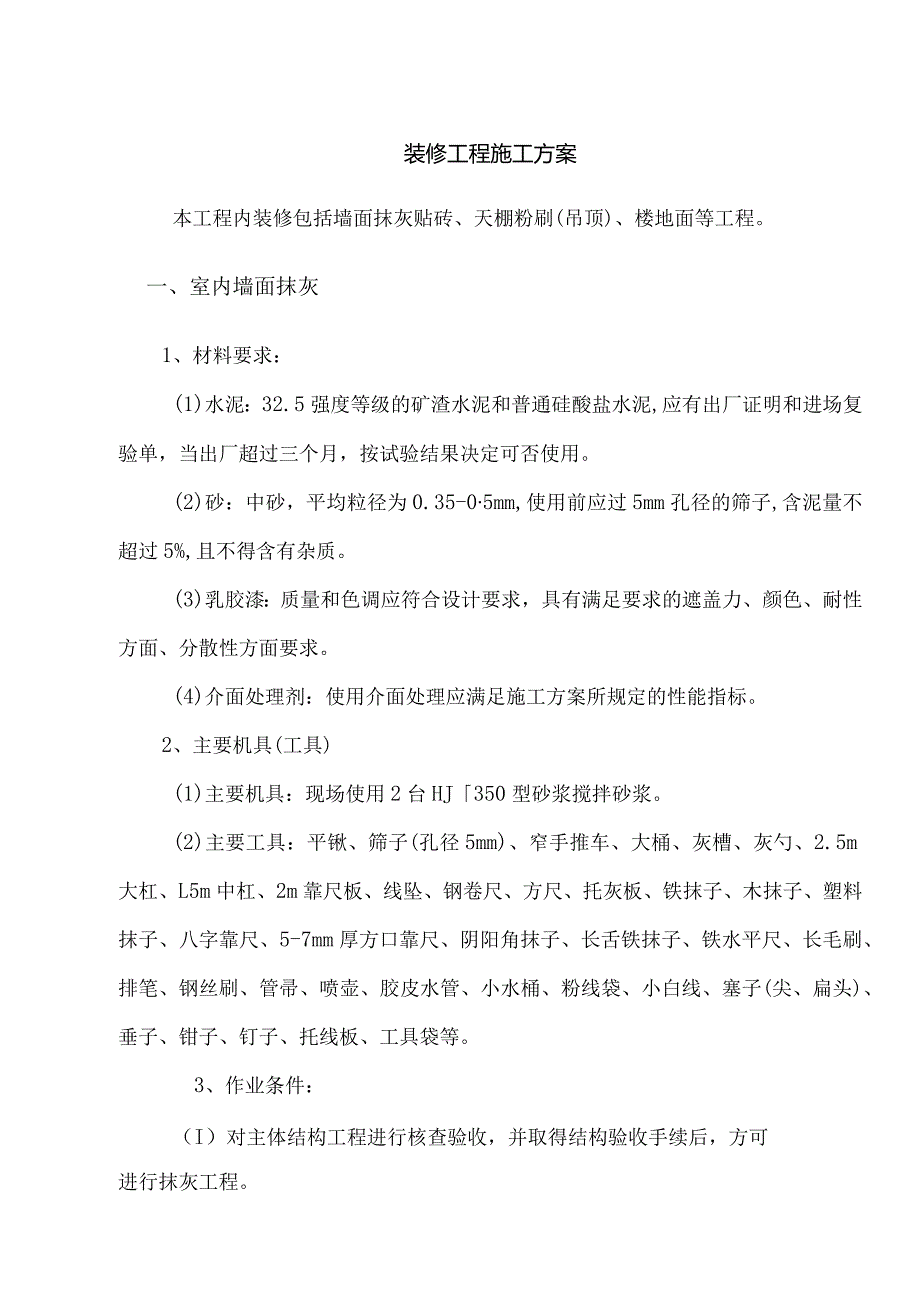

1、装修工程施工方案本工程内装修包括墙面抹灰贴砖、天棚粉刷(吊顶)、楼地面等工程。一、室内墙面抹灰1、材料要求:(1)水泥:32.5强度等级的矿渣水泥和普通硅酸盐水泥,应有出厂证明和进场复验单,当出厂超过三个月,按试验结果决定可否使用。(2)砂:中砂,平均粒径为0.35-05mm,使用前应过5mm孔径的筛子,含泥量不超过5%,且不得含有杂质。(3)乳胶漆:质量和色调应符合设计要求,具有满足要求的遮盖力、颜色、耐性方面、分散性方面要求。(4)介面处理剂:使用介面处理应满足施工方案所规定的性能指标。2、主要机具(工具)(1)主要机具:现场使用2台HJ350型砂浆搅拌砂浆。(2)主要工具:平锹、筛子(孔

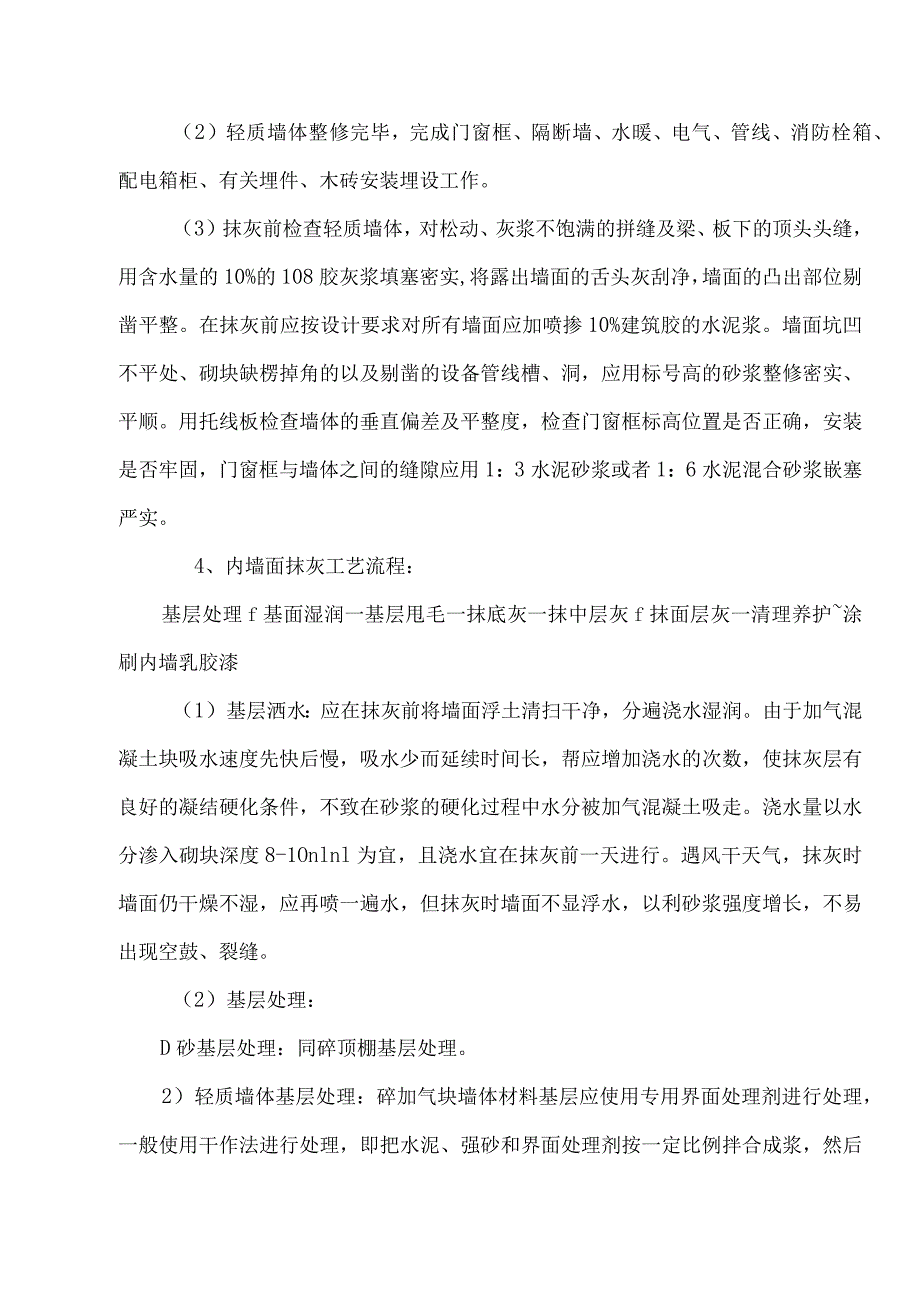

2、径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、L5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5-7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平尺、长毛刷、排笔、钢丝刷、管帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、塞子(尖、扁头)、垂子、钳子、钉子、托线板、工具袋等。3、作业条件:(I)对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。(2)轻质墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖安装埋设工作。(3)抹灰前检查轻质墙体,对松动、灰浆不饱满的拼缝及梁、板下的顶头头缝,用含水量的

3、10%的108胶灰浆填塞密实,将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。在抹灰前应按设计要求对所有墙面应加喷掺10%建筑胶的水泥浆。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用标号高的砂浆整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,检查门窗框标高位置是否正确,安装是否牢固,门窗框与墙体之间的缝隙应用1:3水泥砂浆或者1:6水泥混合砂浆嵌塞严实。4、内墙面抹灰工艺流程:基层处理f基面湿润一基层甩毛一抹底灰一抹中层灰f抹面层灰一清理养护涂刷内墙乳胶漆(1)基层洒水:应在抹灰前将墙面浮土清扫干净,分遍浇水湿润。由于加气混凝土块吸水速度先快后慢,吸水少而延续时间长,帮应增

4、加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入砌块深度8-1Onlnl为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。(2)基层处理:D砂基层处理:同碎顶棚基层处理。2)轻质墙体基层处理:碎加气块墙体材料基层应使用专用界面处理剂进行处理,一般使用干作法进行处理,即把水泥、强砂和界面处理剂按一定比例拌合成浆,然后将其用刷子或扫帚甩在已经清理干净基层表面,待干后即可抹灰。3)钉钢丝网:在不同材料基层交接处按设计要求加挂300mm宽、0.8mm厚,9X

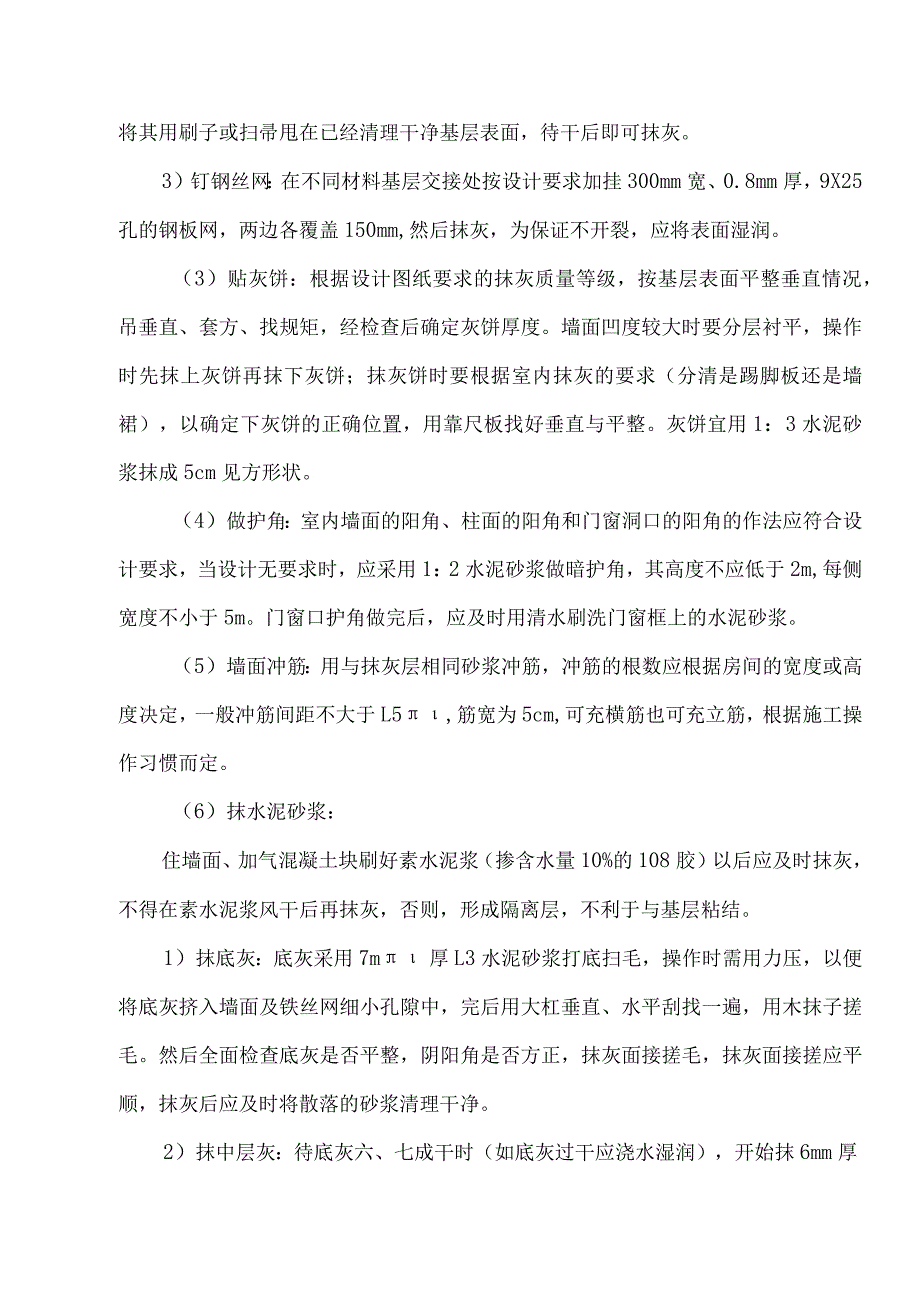

5、25孔的钢板网,两边各覆盖150mm,然后抹灰,为保证不开裂,应将表面湿润。(3)贴灰饼:根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定灰饼厚度。墙面凹度较大时要分层衬平,操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(分清是踢脚板还是墙裙),以确定下灰饼的正确位置,用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂浆抹成5cm见方形状。(4)做护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角的作法应符合设计要求,当设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不小于5m。门窗口护角做完后,应及时用清水刷洗门窗框上的水泥

6、砂浆。(5)墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般冲筋间距不大于L5,筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。(6)抹水泥砂浆:住墙面、加气混凝土块刷好素水泥浆(掺含水量10%的108胶)以后应及时抹灰,不得在素水泥浆风干后再抹灰,否则,形成隔离层,不利于与基层粘结。1)抹底灰:底灰采用7m厚L3水泥砂浆打底扫毛,操作时需用力压,以便将底灰挤入墙面及铁丝网细小孔隙中,完后用大杠垂直、水平刮找一遍,用木抹子搓毛。然后全面检查底灰是否平整,阴阳角是否方正,抹灰面接搓毛,抹灰面接搓应平顺,抹灰后应及时将散落的砂浆清理干净。2)抹中层灰:待底灰六、

7、七成干时(如底灰过干应浇水湿润),开始抹6mm厚1:3水泥石灰膏砂浆中层灰,抹完后再用大杠垂直、水平刮找一遍,用木抹子搓毛。然后全面检查中层灰是否平整,阴阳角是否方正,管道处抹灰是否抹齐,墙与顶交接是否光滑平整,交用散热器安装前进行,抹灰面接搓应平顺。抹灰后应及时将散落的砂浆清理干净。3)抹罩面灰:当中层灰六、七成干时,即可开始抹罩面灰(如中层灰过干应浇水湿润)。罩面灰采用5mm厚1:2.5水泥砂浆,应二遍成活,最好两人同时操作,一人先薄薄刮一遍,另一个随即抹平,按先上后下顺序进行,抹完后用铁抹子赶光压实。(7)需刷刷乳胶漆墙面:D基层要求:被涂饰物表面应平整、结实、牢固,清除基层浮尘、污迹、

8、霉斑、苔碎及酥松层并冲洗干净;孔洞、裂缝应用摩天美基系列专用腻子提前修补、填平,阴阳角分割线用专用工具进行处理,不平整处用砂纸打磨处理;内墙对基层要求较高,基层表面应达到整体洁白平滑,无不良打磨痕迹,无档手感,棱角垂直整齐;墙面基层含水率小于10%,PH值小于10,施工时室内温度在5以上,相对空气温度85%以下方可施工;基层处理颜色应尽量一致,否则会影响最终涂饰效果;为保证面漆最佳效果,在涂刷面漆之前建议使用摩天内墙封闭底漆均匀涂刷一遍。2)涂饰操作:涂饰前做好必要的准备工作,粘贴遮挡不被涂刷的部位;涂料在涂饰前应按说明进行稀释,并搅拌均匀,不可加入异物及污水;施工可采用刷涂、轻涂和喷涂;底漆

9、涂刷一道不漏涂即可,面漆要求涂刷两道以上;二道重涂间隔以各产品表干时间为准。用后加盖密封,以防参入异物;3)执行规程:为确保建筑涂饰工程及验收的质量,在施工时应执行建筑涂饰工程施工及验收规程标准(JGJ/T29-2003)并由专业建筑施工单位、施工人员实施涂饰工程。4)涂饰操作:施工时注意防火,远离火源、电源,涂饰过程中,保持空气流通;干燥时间随通风状态决定,漆膜硬度会随着干燥程度逐步增强;涂刷后应保持通风,涂刷后12小时应避免用水擦拭;使用过程中注意加强安全及劳动防护措施,避免沾在眼睛或皮肤上,使用后洗手;避免和聚酯漆同时施工,防止游离TDI造成前面泛黄;兑水使用应搅拌均匀并及时使用完毕,不

10、可存放;5)实际涂刷面积会因施工方法及基层表面粗糙程度不同、涂层厚度不同而不同;如果不慎进入眼睛,应马上用清水冲洗或就医;涂刷工具使用完毕后立即清洗;涂料存放在阴凉通风处;5、应注意的质量问题(1)粘结不牢、空鼓、裂缝:轻质墙面抹灰,通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层不干净、湿润不够、不刮素水泥浆等。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用涂刷界面处理剂或用界面处理剂拌制胶浆甩毛,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期拉强度,改进抹灰基层处理及砂浆配合比是解决轻质墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提

11、高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就能够随收缩应力的影响,从而防止空鼓、干缩、裂缝的出现。(2)抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层、坠裂。抹灰层的厚度应通过冲筋进行控制。保持152OmIn为宜。操作时应分层、间歇抹灰,水泥砂浆每遍厚度为5-7mrn,石灰膏砂浆宜为7-9mm,应在每一遍灰终凝后再抹第二遍,切忌一遍成活。(3)门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗缝当作一道工序由专人负责,木砖必须预埋在砌块内,随着墙体砌筑按规定间距摆放。抹灰配合比使用不当,底子灰的强度较高,使灰层出现空

12、鼓,开裂:改时办法:各层灰的配合比要适宜,尤其是底子灰的材料,要优先采用与墙体材料的性能相接近的材料,其强度、弹性模数不和收缩率基本接近为宜。抹灰层强度太高,使基层与底子灰之间容易产生大面积空鼓、裂缝,所以采用适当的配合比是必要的。(4)抹灰层起泡,有明显抹子纹,墙面开花,如下原因:D抹完罩面灰以后,还不具备早期强度,赶压工作跟得太紧,灰层没有收水,帮压光后出现起泡现象,应在罩面灰抹完之后,灰层已有一定硬度,手压变形不大,这时灰层表层水分收干,再进行压实赶光。2)底子灰过分干燥,又没有浇透水,抹罩面灰以后,水分很快被底子灰吸收,故压光时容易出现抹纹和漏压。当底灰五、六成干时应开始抹罩面灰,如过

13、于干燥适当喷水,赶压罩面灰应掌握好时间,消除抹纹。3)淋制灰膏和浸泡生石灰粉时,对慢性石灰、过火石灰颗粒及杂质没有彻底过滤,灰膏熟化时间短,尤其对磨细石灰粉,不按规定时间浸泡,致使过火颗粒未能充分熟化,抹上墙壁以后遇水后继续熟化,体积膨胀,造成抹灰表面胀裂,出现开花、爆皮。淋制灰膏或泡制磨细生石灰粉,熟化时间必须达到限定一数,提前作好准备。4)灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。抹灰前用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。

14、阴阳角处用方尺套方。做好墙面垂直、平整阴阳角方正。5)墙面乳胶漆在涂装之前被涂墙面必须完全干燥,湿度小于10%,没有粉尘或松动剥落物。二、外墙保温及饰面工程(一)外墙保温1、外墙保温结构层次:双层耐碱玻纤网格布,抗裂砂浆;建筑无机保温砂浆;界面砂浆;烧结页岩空心砖;水泥砂浆;2、各层次施工:1)双层耐碱玻纤网格布:材料应符合节能设计要求,在抗裂砂浆施工后并达到相关要求后方可施工双层耐碱玻纤网格布层;其施工质量应满足相关规定规范与设计的要求;2)抗裂砂浆:砂浆原材应按要求送检,严禁使用不符合规范及设计要求的原材料,前一层次满足抗裂砂浆施工要求,抗裂砂浆应由相关有资质试验部门出配合比并出相关报告。

15、3)建筑无机保温砂浆:保温砂浆应由相关有资质试验部门出配合比与相关报告,严禁凭借个人经验配合施工。4)界面砂浆:按要求抹符合要求的界面砂浆。5)烧结页岩空心砖:参见砌体工程施工。6)水泥砂浆:参见内墙砂浆抹灰施工。(二)外墙饰面工程1、施工准备(1)作业条件1)墙面已基本干燥,基层含水率不得大于10%o2)门窗已安装完毕。3)进行外墙饰面作业的外脚手架已搭设完成(外墙饰面需搭设专门的脚手架:双排按要求进行卸载)。(2)材料准备按设计图纸要求准备好所需各种颜色的外墙漆。(3)施工机具小漆桶、高凳,橡皮刮板、腻子托板、开刀、腻子槽、砂纸、滚筒、刷子、排笔、棉丝等。2、质量要求工程质量要求符合建筑装

16、饰装修工程施工质量验收规范(GB50210-2001)的规定。3、工艺流程基层处理一打底找平f刷外墙涂料一清理一检查验收4、施工工艺(1)基层清理对基层表面进行作业前的验收,表面须洁净坚固,对混凝土表面浮浆等进行清理,对砂浆基层,要仔细检查是否存在空鼓及裂缝现象;基层要求含水率在10%以下,如无条件测试可用手感进行估测。潮气太大不能施工,必须待干后方可施工;对墙面的阴阳角、窗洞口的收口部位特别是阴阳角检查完成后要进行交接验收;将进行作业的所有门窗等采用塑料布以及其他方式进行防护,避免污染。(2)嵌缝对混凝土墙面出现裂缝,应先在裂缝部位刷一遍掺胶水泥浆。(3)找平。对墙面抹水泥沙浆找平,要求与基层粘结牢固,无分层空鼓现象,待干燥后铺贴保温板后,进行下一道工序块料贴

展开阅读全文
